中心医院门诊科技楼工程模板.docx

上传人:p** 文档编号:1045253 上传时间:2024-06-18 格式:DOCX 页数:33 大小:107.82KB
下载 相关 举报
中心医院门诊科技楼工程模板.docx_第1页
第1页 / 共33页
中心医院门诊科技楼工程模板.docx_第2页
第2页 / 共33页
中心医院门诊科技楼工程模板.docx_第3页
第3页 / 共33页
中心医院门诊科技楼工程模板.docx_第4页
第4页 / 共33页
中心医院门诊科技楼工程模板.docx_第5页
第5页 / 共33页
中心医院门诊科技楼工程模板.docx_第6页
第6页 / 共33页
中心医院门诊科技楼工程模板.docx_第7页
第7页 / 共33页
中心医院门诊科技楼工程模板.docx_第8页
第8页 / 共33页
中心医院门诊科技楼工程模板.docx_第9页
第9页 / 共33页
中心医院门诊科技楼工程模板.docx_第10页
第10页 / 共33页
亲,该文档总共33页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《中心医院门诊科技楼工程模板.docx》由会员分享,可在线阅读,更多相关《中心医院门诊科技楼工程模板.docx(33页珍藏版)》请在第壹文秘上搜索。

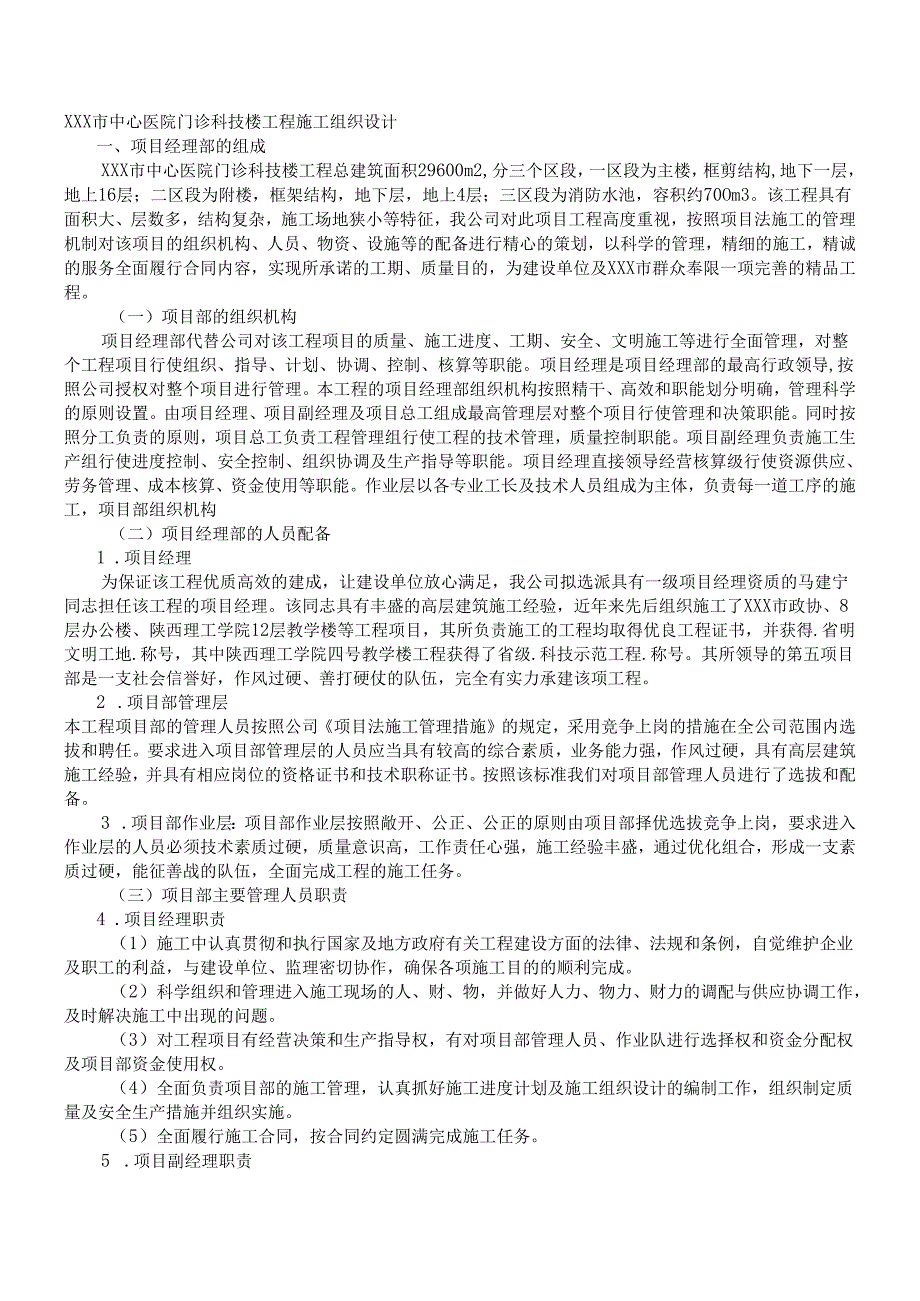

1、XXX市中心医院门诊科技楼工程施工组织设计一、项目经理部的组成XXX市中心医院门诊科技楼工程总建筑面积29600m2,分三个区段,一区段为主楼,框剪结构,地下一层,地上16层;二区段为附楼,框架结构,地下层,地上4层;三区段为消防水池,容积约70Om3。该工程具有面积大、层数多,结构复杂,施工场地狭小等特征,我公司对此项目工程高度重视,按照项目法施工的管理机制对该项目的组织机构、人员、物资、设施等的配备进行精心的策划,以科学的管理,精细的施工,精诚的服务全面履行合同内容,实现所承诺的工期、质量目的,为建设单位及XXX市群众奉限一项完善的精品工程。(一)项目部的组织机构项目经理部代替公司对该工程

2、项目的质量、施工进度、工期、安全、文明施工等进行全面管理,对整个工程项目行使组织、指导、计划、协调、控制、核算等职能。项目经理是项目经理部的最高行政领导,按照公司授权对整个项目进行管理。本工程的项目经理部组织机构按照精干、高效和职能划分明确,管理科学的原则设置。由项目经理、项目副经理及项目总工组成最高管理层对整个项目行使管理和决策职能。同时按照分工负责的原则,项目总工负责工程管理组行使工程的技术管理,质量控制职能。项目副经理负责施工生产组行使进度控制、安全控制、组织协调及生产指导等职能。项目经理直接领导经营核算级行使资源供应、劳务管理、成本核算、资金使用等职能。作业层以各专业工长及技术人员组成

3、为主体,负责每一道工序的施工,项目部组织机构(二)项目经理部的人员配备1 .项目经理为保证该工程优质高效的建成,让建设单位放心满足,我公司拟选派具有一级项目经理资质的马建宁同志担任该工程的项目经理。该同志具有丰盛的高层建筑施工经验,近年来先后组织施工了XXX市政协、8层办公楼、陕西理工学院12层教学楼等工程项目,其所负责施工的工程均取得优良工程证书,并获得.省明文明工地.称号,其中陕西理工学院四号教学楼工程获得了省级.科技示范工程.称号。其所领导的第五项目部是一支社会信誉好,作风过硬、善打硬仗的队伍,完全有实力承建该项工程。2 .项目部管理层本工程项目部的管理人员按照公司项目法施工管理措施的规

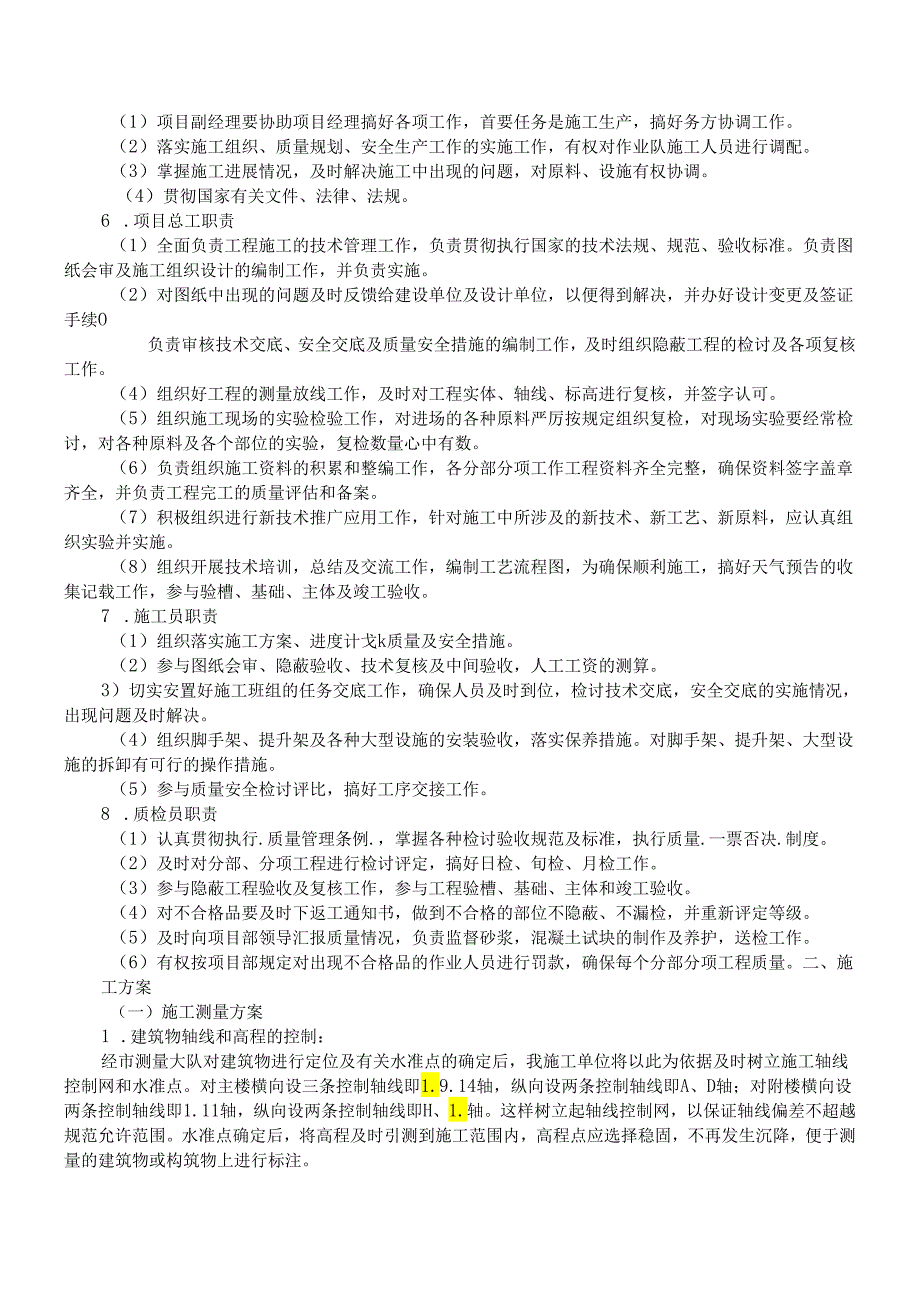

4、定,采用竞争上岗的措施在全公司范围内选拔和聘任。要求进入项目部管理层的人员应当具有较高的综合素质,业务能力强,作风过硬,具有高层建筑施工经验,并具有相应岗位的资格证书和技术职称证书。按照该标准我们对项目部管理人员进行了选拔和配备。3 .项目部作业层:项目部作业层按照敞开、公正、公正的原则由项目部择优选拔竞争上岗,要求进入作业层的人员必须技术素质过硬,质量意识高,工作责任心强,施工经验丰盛,通过优化组合,形成一支素质过硬,能征善战的队伍,全面完成工程的施工任务。(三)项目部主要管理人员职责4 .项目经理职责(1)施工中认真贯彻和执行国家及地方政府有关工程建设方面的法律、法规和条例,自觉维护企业及

5、职工的利益,与建设单位、监理密切协作,确保各项施工目的的顺利完成。(2)科学组织和管理进入施工现场的人、财、物,并做好人力、物力、财力的调配与供应协调工作,及时解决施工中出现的问题。(3)对工程项目有经营决策和生产指导权,有对项目部管理人员、作业队进行选择权和资金分配权及项目部资金使用权。(4)全面负责项目部的施工管理,认真抓好施工进度计划及施工组织设计的编制工作,组织制定质量及安全生产措施并组织实施。(5)全面履行施工合同,按合同约定圆满完成施工任务。5 .项目副经理职责(1)项目副经理要协助项目经理搞好各项工作,首要任务是施工生产,搞好务方协调工作。(2)落实施工组织、质量规划、安全生产工

6、作的实施工作,有权对作业队施工人员进行调配。(3)掌握施工进展情况,及时解决施工中出现的问题,对原料、设施有权协调。(4)贯彻国家有关文件、法律、法规。6 .项目总工职责(1)全面负责工程施工的技术管理工作,负责贯彻执行国家的技术法规、规范、验收标准。负责图纸会审及施工组织设计的编制工作,并负责实施。(2)对图纸中出现的问题及时反馈给建设单位及设计单位,以便得到解决,并办好设计变更及签证手续O负责审核技术交底、安全交底及质量安全措施的编制工作,及时组织隐蔽工程的检讨及各项复核工作。(4)组织好工程的测量放线工作,及时对工程实体、轴线、标高进行复核,并签字认可。(5)组织施工现场的实验检验工作,

7、对进场的各种原料严厉按规定组织复检,对现场实验要经常检讨,对各种原料及各个部位的实验,复检数量心中有数。(6)负责组织施工资料的积累和整编工作,各分部分项工作工程资料齐全完整,确保资料签字盖章齐全,并负责工程完工的质量评估和备案。(7)积极组织进行新技术推广应用工作,针对施工中所涉及的新技术、新工艺、新原料,应认真组织实验并实施。(8)组织开展技术培训,总结及交流工作,编制工艺流程图,为确保顺利施工,搞好天气预告的收集记载工作,参与验槽、基础、主体及竣工验收。7 .施工员职责(1)组织落实施工方案、进度计戈k质量及安全措施。(2)参与图纸会审、隐蔽验收、技术复核及中间验收,人工工资的测算。3)

8、切实安置好施工班组的任务交底工作,确保人员及时到位,检讨技术交底,安全交底的实施情况,出现问题及时解决。(4)组织脚手架、提升架及各种大型设施的安装验收,落实保养措施。对脚手架、提升架、大型设施的拆卸有可行的操作措施。(5)参与质量安全检讨评比,搞好工序交接工作。8 .质检员职责(1)认真贯彻执行.质量管理条例.,掌握各种检讨验收规范及标准,执行质量.一票否决.制度。(2)及时对分部、分项工程进行检讨评定,搞好日检、旬检、月检工作。(3)参与隐蔽工程验收及复核工作,参与工程验槽、基础、主体和竣工验收。(4)对不合格品要及时下返工通知书,做到不合格的部位不隐蔽、不漏检,并重新评定等级。(5)及时

9、向项目部领导汇报质量情况,负责监督砂浆,混凝土试块的制作及养护,送检工作。(6)有权按项目部规定对出现不合格品的作业人员进行罚款,确保每个分部分项工程质量。二、施工方案(一)施工测量方案1 .建筑物轴线和高程的控制:经市测量大队对建筑物进行定位及有关水准点的确定后,我施工单位将以此为依据及时树立施工轴线控制网和水准点。对主楼横向设三条控制轴线即1.9.14轴,纵向设两条控制轴线即A、D轴;对附楼横向设两条控制轴线即1.11轴,纵向设两条控制轴线即H、1.轴。这样树立起轴线控制网,以保证轴线偏差不超越规范允许范围。水准点确定后,将高程及时引测到施工范围内,高程点应选择稳固,不再发生沉降,便于测量

10、的建筑物或构筑物上进行标注。2 .基础及主体工程施工测量基础工程施工主要用经纬仪、水准仪对建筑物的轴线和高程进行控制。主体工程施工时,为提高测量精度,减少测量偏差,运用激光铅垂仪同经纬仪,水准仪相结合进行施工测量。主体施工中,用激光铅垂仪将控制轴线依次由下向上传递到施工层,经复核无误后,再用经纬仪投测各轴线,确保轴线地位正确。3 .主体工程施工中的高程传递:施工中,由下层向上层传递标高,以使层高、楼面、门窗口、室内装修等工程的标高符合设计要求。标高传递采用钢尺直接丈量方式,在一层最少应设立三个0.000标高基准点,施工中以这三个基准点为依据向上传递高程。4 .建筑物的沉降观察:按照施工图纸对沉

11、降观察点的布设要求,正确埋设沉降观察点。首次对沉降观察点的高程进行测定时,必须保证初测精度,应在同期进行两次观察后决议其高程。主体工程施工中,每施工完一层,应进行一次沉降观察,主体工程完工后,每个月应进行一次沉降观察,直至交工。在沉降观察进程中,如发现沉降异常情况,应及时与设计院联系。竣工后对该建筑物仍应做沉降观察,第一年应每月一次,第二年每两个月一-次,第三年每半年一次,第四年开头每年一次,直至沉降稳定。沉降观察是一项较长期的系统观察工作,为了保证观察结果的正确性,应尽可能做到四定:(1)固定人员观察和整理结果。(2)固定使用水准仪及水准尺。(3)使用固定的水准点。(4)按规定的日期、方法及

12、路线进行观察(二)基础土方开挖及深基坑支护方案1 .基础土方工程(1)本工程土方开挖共分三段,土方开挖工程量约26000m3(含放坡及坡道)。平面地位见结施3,各段0.000所对应的绝对高程详见建施。地基基础采用大开挖方式,施工机械采用2台lm3液压式挖掘机挖土,8台IOt自卸汽车弃土。基础开挖顺序为段主楼先行施工,待段主体结构完成后再进入主入口处雨篷及一段附楼基础开挖,待段主体结构完成后进入段地下水池基坑施工。2 2)土方分层施工由于本工程各组成部分的开挖深度不同,J段为-7.25m,一段为-6.95m,一段为-6.35m,局部-7.35In)均超越常用挖土机的最大挖土深度,同时结合基坑标高

13、,边坡的台阶做法及挖土机的生产效率等,本工程拟分两层开挖;第一层一段为-3.25m,_段为-2.95m、_段为-3.35m;第二层分别挖至各段的坑底标高。(3)边坡确定依据本工程各段分层的开挖深度,地质勘探报告和施工现场周边情况参照规范要求及有关规定确定边坡坡度。由于本工程地勘不详,按本地区较好地质情况拟定(除一段东南角局部土钉墙外)第一层为1:0.5放坡,第二层按1:0.75放坡。层间加设Im宽平台,具标参见第11页一段基坑开挖剖面示意图。(4)坡道开设本工程因设计要求及场面局限性,分三段且在不同时间段分别施工,因此需设三个一层坡道,其坡度1:6,宽6m,基坑挖完后,除土建施工要求留置外,均

14、要对坡道进行回填处置,以确保施工安全。(5)临时排水设置由于本工程基坑开挖范围较大,坑底距地下水位34m,因此,采用坑底和坑顶明沟排水。具体做法是:在坑底边侧及坑顶Im以外开挖50Omm深,底宽40Omm明沟排水,周边均此做法设置。在坑底设置12个集水井,直径不小于800mm,深度不小于1m,井壁用木板或钢筋笼加固。每个集水井配备50mm潜水泵一台,坑上应铺设030Omm水泥管排水管道,将污水排至城市排污管网井内。(6)基坑开挖至设计标高后,应将基础平面范围内的填土全部挖除,并按建筑场地基坑探查与处置暂行规程Q/XJ104-64的规定进行探查与处置,处置采用砂石垫层,其压实系数不小于0.97。

15、(7)基础开挖后如遇异常情况,应及时上报监理公司和建设单位,由建设单位会同设计与勘察部门进行现场处置。土方开挖及深基坑支护必须经监理工程师、建设单位代替、设计及质检部门验收,并在地基验槽记载上签字确认后方可进行下道工序施工。2.深基坑支护(1)土钉墙支护工艺1)本工程段局部与现有建筑相邻部分采用土钉墙结构支护,基坑侧壁的安全等级为二级,其支护范围为伸出己有建筑基础边不少于3m。土钉墙结构施工部位参见结施03。2)土钉墙施工顺序:开挖工作面一修整边坡一埋设喷射混凝土厚度标志喷射第一层混凝土一钻孔、安设土钉、注浆一安设连接件、绑扎钢筋网一喷射第二层混凝土一养护并设置排水系统。3)施工方法及要点(八

16、)基坑开挖和土钉墙施工应按设计和规范要求自上而下分段分层交叉作业,上层土钉注浆及喷射混凝土面层到达设计强度的70%后方可开挖下层土钉施工。并保证每一施工阶段基坑边坡的稳定性。(b)钻孔采用YQTOOA轻型架式潜孔钻,钻孔直径为100nm1。土钉钢筋采用022,土钉水平间距为1.2m,竖向间距及孔深详见结施03中土钉墙剖面详图。配置。8200的钢筋网,坡面上下段钢筋网搭接长度为400mm。(c)土钉必须与面层有效连接,应设/16加强筋与土钉钢筋焊接连接,按土钉水平、竖向间距通长设置。(Ci)注浆前应将孔内残留或松动的杂土清除洁净;注浆时,注浆管应插至距孔底25050Omm处,孔口部位设置止浆塞及排气管;注浆开头或中途停止超越30min时,必须用水润滑注浆泵及其管

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 招标文件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
