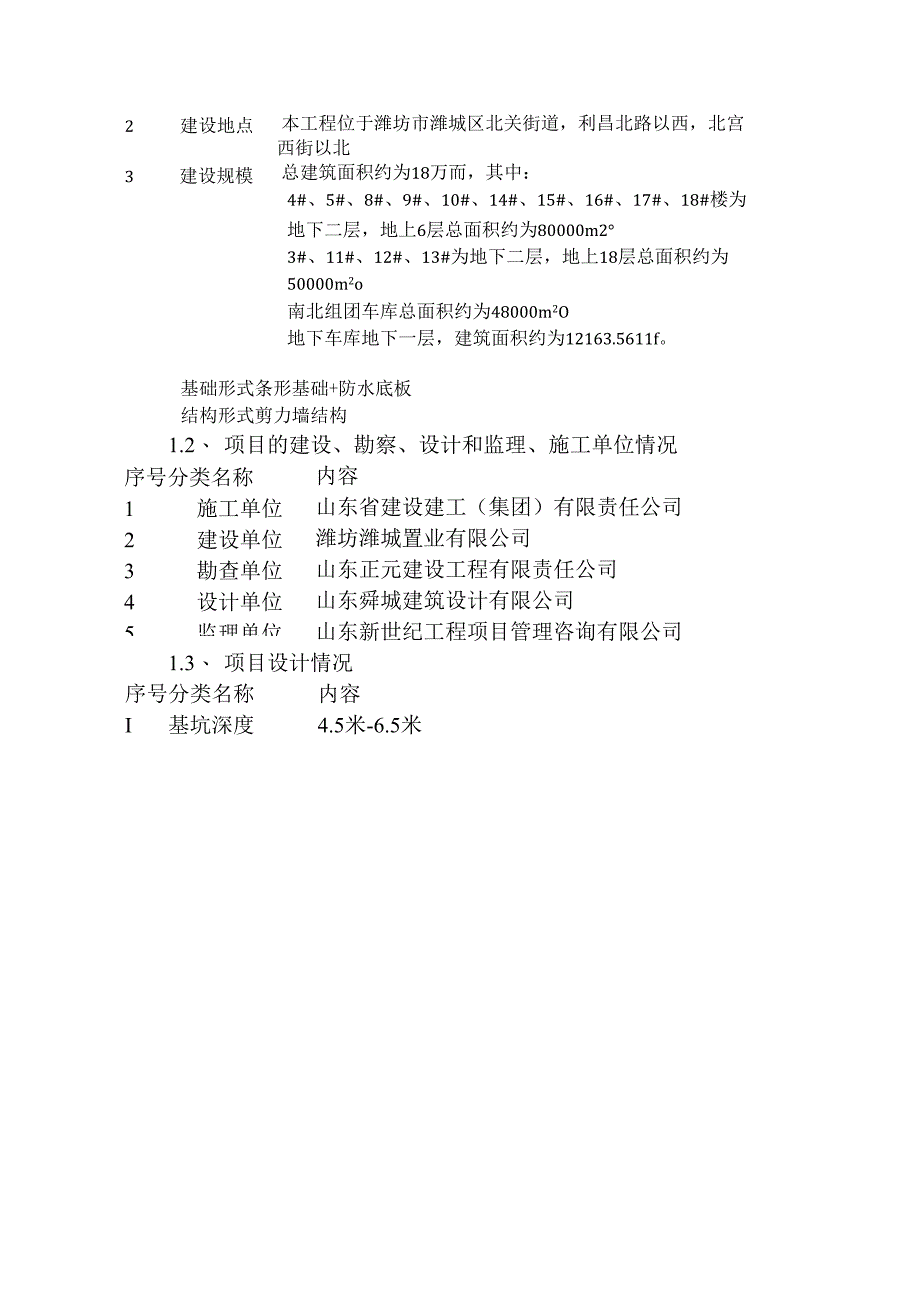

1、西城名邸项目临时设施施工方案山东省建设建工(集团)有限责任公司年月一、工程概况1.1、项目名称、结构形式、地理位置和建设规模等内容表序号项目说明与要求1 项目名称潍坊市西城名邸项目2建设地点3建设规模本工程位于潍坊市潍城区北关街道,利昌北路以西,北宫西街以北总建筑面积约为18万而,其中:4#、5#、8#、9#、10#、14#、15#、16#、17#、18#楼为地下二层,地上6层总面积约为80000m23#、11#、12#、13#为地下二层,地上18层总面积约为50000m2o南北组团车库总面积约为48000m2O地下车库地下一层,建筑面积约为12163.5611f。基础形式条形基础+防水底板结

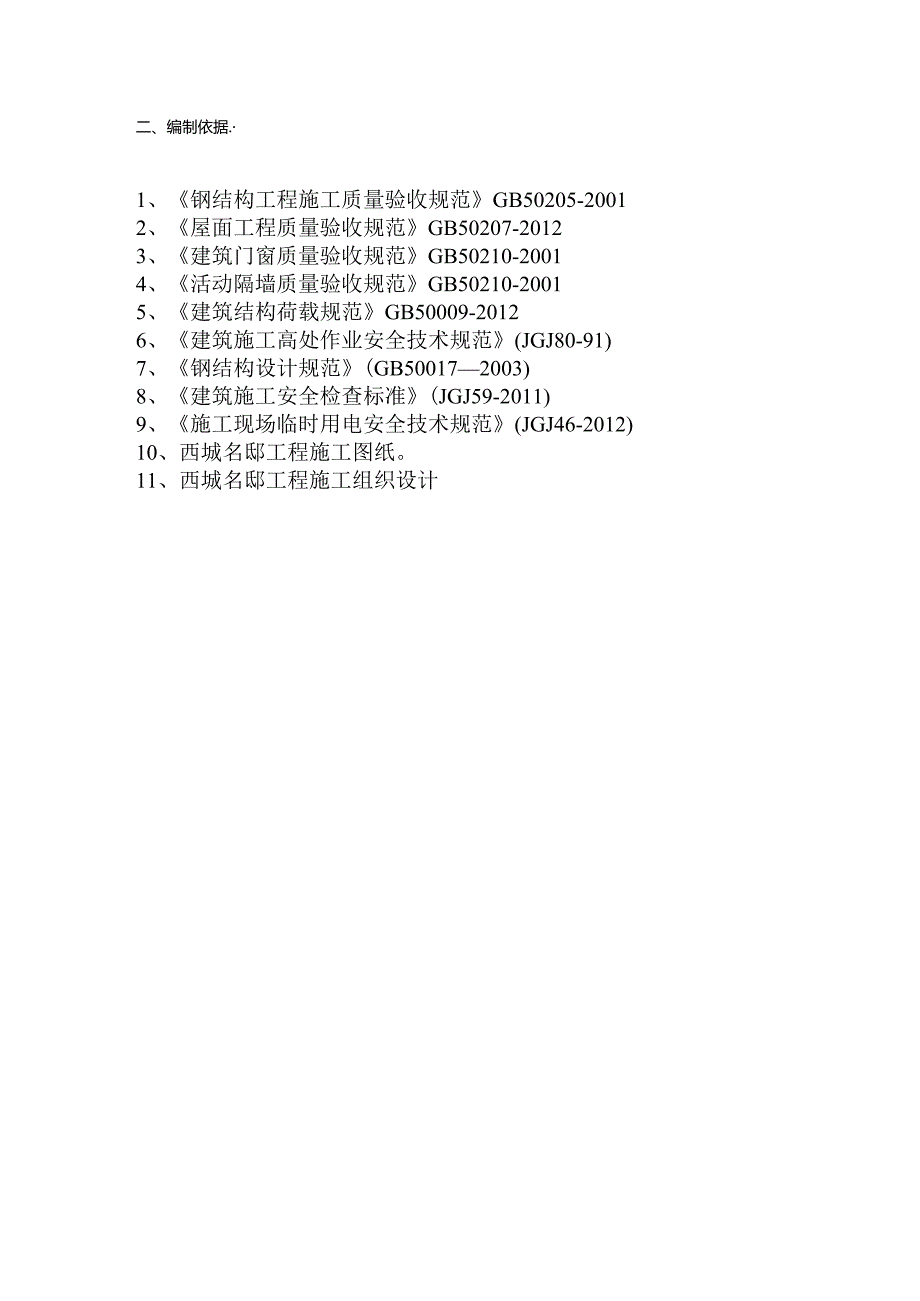

2、构形式剪力墙结构1.2、 项目的建设、勘察、设计和监理、施工单位情况序号分类名称1 施工单位2 建设单位3 勘查单位4 设计单位5 监理单位内容山东省建设建工(集团)有限责任公司潍坊潍城置业有限公司山东正元建设工程有限责任公司山东舜城建筑设计有限公司山东新世纪工程项目管理咨询有限公司1.3、 项目设计情况序号分类名称内容I基坑深度4.5米-6.5米二、编制依据.1、钢结构工程施工质量验收规范GB50205-20012、屋面工程质量验收规范GB50207-20123、建筑门窗质量验收规范GB50210-20014、活动隔墙质量验收规范GB50210-20015、建筑结构荷载规范GB50009-2

3、0126、建筑施工高处作业安全技术规范(JGJ80-91)7、钢结构设计规范(GB500172003)8、建筑施工安全检查标准(JGJ59-2011)9、施工现场临时用电安全技术规范(JGJ46-2012)10、西城名邸工程施工图纸。11、西城名邸工程施工组织设计三.施工总体部署本工程施工现场场地紧凑,故在北组团施工场地内搭设办公区、生活区、原材堆放及加工区等现场硬化场地占临时设施场地面积90%o本工程搭设活动房分别有:生活区拟建1幢管理人员宿舍楼,为八间(两层),楼梯位于室外两侧,两面泛水,具体尺寸为29.12m6.16m;食堂一幢,共六间,一层,两面泛水,为21.84m7.1m,卫生间、洗

4、浴一幢,生活区内地坪硬化面积1500m2,卫生间、洗浴等碎石铺设100mm,C20素混凝土,厚度为100mm,基础均为240mm墙250r;办公区拟建:办公室一幢,八间,楼梯放置于外两侧,二层地面为复合地板,卫生间为地砖铺设;一层为地砖铺设、石膏板吊顶,其它为素混凝土地面,屋面两面泛水,板房长宽为29.18m6.16m,办公区内地坪硬化1200m2,碎石铺设100mm,C20素混凝土,厚度为100mm,基础四周均为240mm墙250高;施工区拟建:仓库一幢,八间为两层,29.12mX6.16m,仓库对面设置停车场共计28个车位,场地铺草皮砖;大门朝南,南侧为规划路,门卫1间,分别为4.8mX3

5、.6m;2.0mX2.4m单面泛水,门口设置标准洗车台,道路宽为9米,路两侧设置六牌两图,喷淋沿道路环形设置;计施工区地坪硬化面积约700m2,碎石铺设100mm,C20素混凝土,厚度为100mm,基础均为24Omm墙250高,活动房位置及布置详见附图,以上房间尺寸、大小根据现场实际进行调整。四、施工区临建计划1、大门围挡施工道路大门请专业制作公司进行美化。大门两边柱子基础用1200x1200x1200混凝土墩,放置预埋件柱子为100OXloOo角钢骨架外封铁皮,高度5500三,大门柱子为公司统一标语及颜色。大门顶部骨架采用亦角钢制作,由集团统一安装,安装完成后由公司委托专业广告公司制作喷绘布

6、挂设。1.2 施工区围墙本施工围墙布置在临时办公区南侧,并沿现场封闭设置一周。围挡采用钢管骨架封闭铁皮,外喷涂集团要求统一颜色,或设置粘贴一层塑制草皮,围挡高为3m。围挡基础做法:基础采用混凝土地梁或砖砌基础,三七成基础高350。围挡组装:首先基础每隔4米预埋25钢筋深1米,并在围挡内侧1米每隔3米预埋500深角钢,将围挡钢骨架与基础预埋钢筋连接,用角钢做斜撑将预埋角钢与围挡骨架连接,下部也与之焊接形成稳定三角形。1.3 施工道路本工程生活区道路主路宽为9m,生活区各支道路均采用混凝土硬化处理,局部留置一些绿化带点缀,大门入口处地面采用100厚碎石垫层20Cm厚C20混凝土,大门出口施工道路设

7、置车辆冲洗槽,对进出车辆进行冲洗。停车区场地铺设草皮转,其余场地采用12Cm厚C20混凝土进行硬化处理,混凝土浇筑后及时进行浇水养护达到强度标准后,即可使用,局部利用原已有硬化的设施。2办公楼、仓库、厕所2.1 办公楼办公楼临时用房将搭设在工程西侧,占地300Hl2,具体做法:基础地坪为IOCm厚C20混凝土进行硬化。结构为彩钢板活动房定型材料,具体结构:钢结构主骨架,50系列夹芯隔热彩钢板隔断及75系列屋面板,九夹板楼板,50系列彩钢板门,塑钢推拉窗。屋面与墙体彩钢板连接均采用定型铝型材及抽芯铝抑钉相固定。双层共计16间,办公室北侧为6米宽硬化道路,路中间设置一条300宽排水沟,用铸铁篦至子

8、,沿板房设置一条绿化带,按门口断开。2.2 门卫、仓库门卫1个设置在门口东侧,占地面积:40后,定做成型集装箱,安装制动伸缩门,门口设置门禁设备。仓库布置在门口东侧共8间,结构采用彩钢板活动房定型材料,平面尺寸220肝地面采用素土夯实,80厚碎石垫层,50厚C15混凝土基层,20厚1:2水泥砂浆面层。2.3 厕所临时厕所拟设2个,分别为办公区厕所、施工区临时厕所,平面尺寸共为250m2,结构同办公室材料,地面采用素土夯实,80厚碎石垫层,50厚C15混凝土基层,300X300防滑地砖,蹬坑部位采用250X300便槽,设置自动冲洗箱,厕所隔断铺贴白色瓷砖,天棚为塑料扣板,在厕所下部设置化粪池,污

9、水排入筹建大楼的已有管网内。临时厕所分男女厕所搭建。厕所每天安排专人进行清扫,确保厕所无异味。2.4 、淋浴间、洗衣间在卫生间西侧设置淋浴间,淋浴间与洗衣间用彩钢板隔断,地面80厚碎石垫层,50厚C15混凝土基层,300X300防滑地砖安装热水器3操作棚3.1 沙池沙池位于场地西侧,地面同路面硬化,三面砌筑1米高24砖墙具体尺寸为1000x6000x8mo3.2 木工棚木工棚搭材料为钢管配合扣件进行搭设,高度3米,顶部为人字形,铺设石棉瓦,顶部离开屋尖30Cm搭设安全防护棚,防护棚边设900高翻边,底部铺设竹笆,设置1500X2000木门,木工棚四面用模板封闭,减少噪音污染和锯末飞扬,地面进行

10、硬化。3.3 钢筋棚钢筋棚搭设在场地西北侧。材料为钢管组合搭设,高度3米,顶部为双层横梁间距600,顶部双层架板防护,顶部双层顶之间立面为安全文明标语。3.4 设置5个现场临时台架,位置分别在办公区东西两侧各一个,南区南侧、西侧、东北角各一个平面尺寸4000*6000。采用标准砖砌筑,高度2700,采用100厚C20钢筋碎,并搭设防护棚,每处设置一个总配电箱,留置900X2000门,600X1200百叶窗通风,窗外用金属网隔离,防止麻雀等飞鸟进入配电房,地面配电箱前铺设绝缘布,设置电缆沟,沟底用C15混凝土浇筑,沟壁砌筑240砖墙,沟盖板400X500用混凝土预制。3.5 、安全文明设施1、现

11、场场地硬化面积达90%,未硬化部分种植植被等。2、门口设置标准洗车台。3、道路两侧每隔3米设置一处喷淋。4、在六牌两图北侧设置消防沙池、消防水池、消防保卫牌等。5、大门口安装环境监测系统并联网。6、现场放置一辆洒水车。具体设施详见平面图。五、生活区布置1食堂食堂设置在宿舍区,平面尺寸6000*20000,基础采用24Omm宽X500mm深砖基,所有钢结构材料为彩钢板活动房定型材料,由彩板钢架公司专业生产施工。具体结构:钢结构主骨架,50系列夹芯隔热彩钢板隔断及屋面板,九夹板楼板,50(或250,具体由项目部自定)系列彩钢板门,塑钢推拉窗。屋面与墙体彩钢板连接均采用定型铝型材及抽芯铝钾钉相固定。

12、地坪:餐厅地面铺贴600*600防滑地砖,熟食间、操作间地面铺贴300*300防滑地砖,其余地坪70mm厚Clo碎垫层,20mm厚水泥砂浆抹光。熟食间售菜窗口采用600高塑钢通窗,操作台采用成型桌子,操作间地面中间设置300宽明沟,上铺设钢筋盖板,内部设置洗菜、洗碗、淘米池等6个水池,按卫生要求采用电蒸饭车,电开水炉,煤气灶。地面均为800x800地砖,食堂门口设置花坛、石凳,路面为鹅卵石2浴室分男、女浴室,男浴室平面尺寸4511女浴室22肝。结构采用普通红砖,高度2.7m,地面采用300X300防滑地砖,四周设置120X60明沟,照明采用防潮灯。洗衣间在淋浴间西侧地面同淋浴间3宿舍场地内不设

13、置工人宿舍,有一栋管理人员宿舍宿舍采用装配式彩钢活动房,1幢2层,共16间。宿舍基础采用24Onlnl宽X500mm深砖基,所有钢结构材料为彩钢板活动房定型材料,由彩板钢架公司专业生产施工。具体结构:钢结构主骨架,50系列夹芯隔热彩钢板隔断及屋面板,九夹板楼板,50系列彩钢板门,塑钢推拉窗。屋面与墙体彩钢板连接均采用定型铝型材及抽芯铝钾钉相固定。固定。宿舍地面素土夯实,80厚碎石垫层,50厚C20混凝土基层,20厚1:2水泥砂浆面层,楼面采用模板和木龙骨结合方钢骨架,面层铺设塑料垫布。每个房间照明采用2盏日光灯,每个铺位设置一个插座,宿舍尺寸6*3.6m,放置4张双层双人床,住宿8个人。每个宿

14、舍外门张挂宿舍牌,牌上标明职工姓名和照片,每个楼层张挂一张宿舍卫生制度牌。(具体由项目部根据实际情况做调整)4晒衣区晒衣架布置在生活区西侧,采用镀锌钢管制作,高度2000,长度3米左右,供职工晒衣、晒被等用。5花坛花坛布置在办公区前,种植适宜的绿化,以美化现场环境。6、临建施工顺序1在总施工平面图指定地方先进行场地平整,然后基础放线,先地下,后地上,对地下的管线预埋先做。埋先做。2生活区及办公用房:做碎石垫层f做混凝土垫层f安装夹芯彩钢板隔断(一层)一搁支架一搁置楼板一安装夹芯彩钢板隔断(二层)一盖夹芯彩钢板屋面板f做地面层水泥砂浆面层。6、验收要求及质量保证措施(一)、要求1、场地硬化,混凝

15、土厚度、强度应不低于本方案的设计要求,且不能影响以后车辆通行,混凝土浇筑完成后应及时养生,连续养护时间不得低于7d,以混凝土表面保持湿润为基准;大面积的混凝土浇筑,还应切缝,根据现场实际需要进行切割;2、场地周边的临时排水沟,应保持一定坡度(不低于2%),便于排水畅通;沟底应平整光滑,沟帮红砖砌筑应满足施工规范要求,用砂浆粉刷;3、厨房、卫生间及围墙红砖砌筑,应“横平竖直、砂浆饱满”,红砖强度应满足相关施工规范要求;4、搭建活动板房,材质的刚度及强度,应能满足施工需要;外观检查垂直度及平面线性时,应能达到建筑规范相关要求;同时,需要配置灭火器,板房材质防火、阻燃性能应满足消防验收之要求;5、搅拌站机台、机座混凝土强度、平面尺寸应满足建筑机械安装相关规范要求;水泥罐安装完成后,垂直度偏差值应小于0.1%;6、厨房、卫生间、生活区的临时用电、供水,需具备水电安装资质的单位(或个人)进行安装,按照建筑施工临时用水用电相关规范执行;活动板房还需有安全接地及防雷装置;板房搭建完成后应进行全面加固,防止暴风雨对板房的次生伤害;7、室内吊顶、地砖,墙砖等室内装修,则执行国家相关施工规范;8、工地大门安装自动卷闸门,供货厂家必须提供产品合格证;其安全性和使

展开阅读全文
