《利用钢管三角桁架施工较大悬挑结构模板.docx》由会员分享,可在线阅读,更多相关《利用钢管三角桁架施工较大悬挑结构模板.docx(5页珍藏版)》请在第壹文秘上搜索。

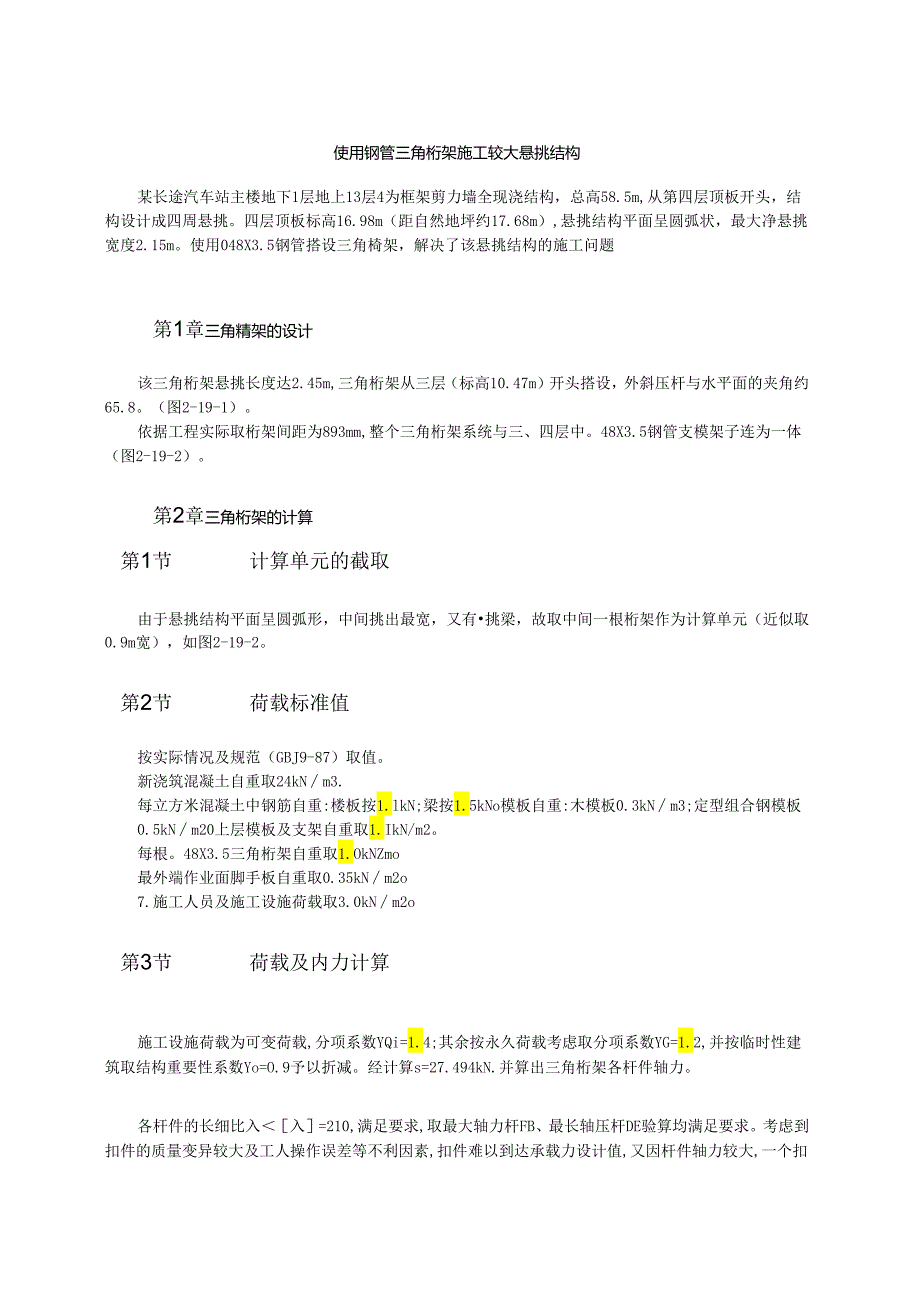

1、使用钢管三角桁架施工较大悬挑结构某长途汽车站主楼地下1层地上13层4为框架剪力墙全现浇结构,总高58.5m,从第四层顶板开头,结构设计成四周悬挑。四层顶板标高16.98m(距自然地坪约17.68m),悬挑结构平面呈圆弧状,最大净悬挑宽度2.15m。使用048X3.5钢管搭设三角椅架,解决了该悬挑结构的施工问题第1章三角精架的设计该三角桁架悬挑长度达2.45m,三角桁架从三层(标高10.47m)开头搭设,外斜压杆与水平面的夹角约65.8。(图2-19-1)。依据工程实际取桁架间距为893mm,整个三角桁架系统与三、四层中。48X3.5钢管支模架子连为一体(图2-19-2)。第2章三角桁架的计算第
2、1节计算单元的截取由于悬挑结构平面呈圆弧形,中间挑出最宽,又有挑梁,故取中间一根桁架作为计算单元(近似取0.9m宽),如图2-19-2。第2节荷载标准值按实际情况及规范(GBJ9-87)取值。新浇筑混凝土自重取24kNm3.每立方米混凝土中钢筋自重:楼板按1.lkN;梁按1.5kNo模板自重:木模板0.3kNm3;定型组合钢模板0.5kNm20上层模板及支架自重取1.IkN/m2。每根。48X3.5三角桁架自重取1.OkNZmo最外端作业面脚手板自重取0.35kNm2o7.施工人员及施工设施荷载取3.0kNm2o第3节荷载及内力计算施工设施荷载为可变荷载,分项系数YQi=1.4;其余按永久荷载

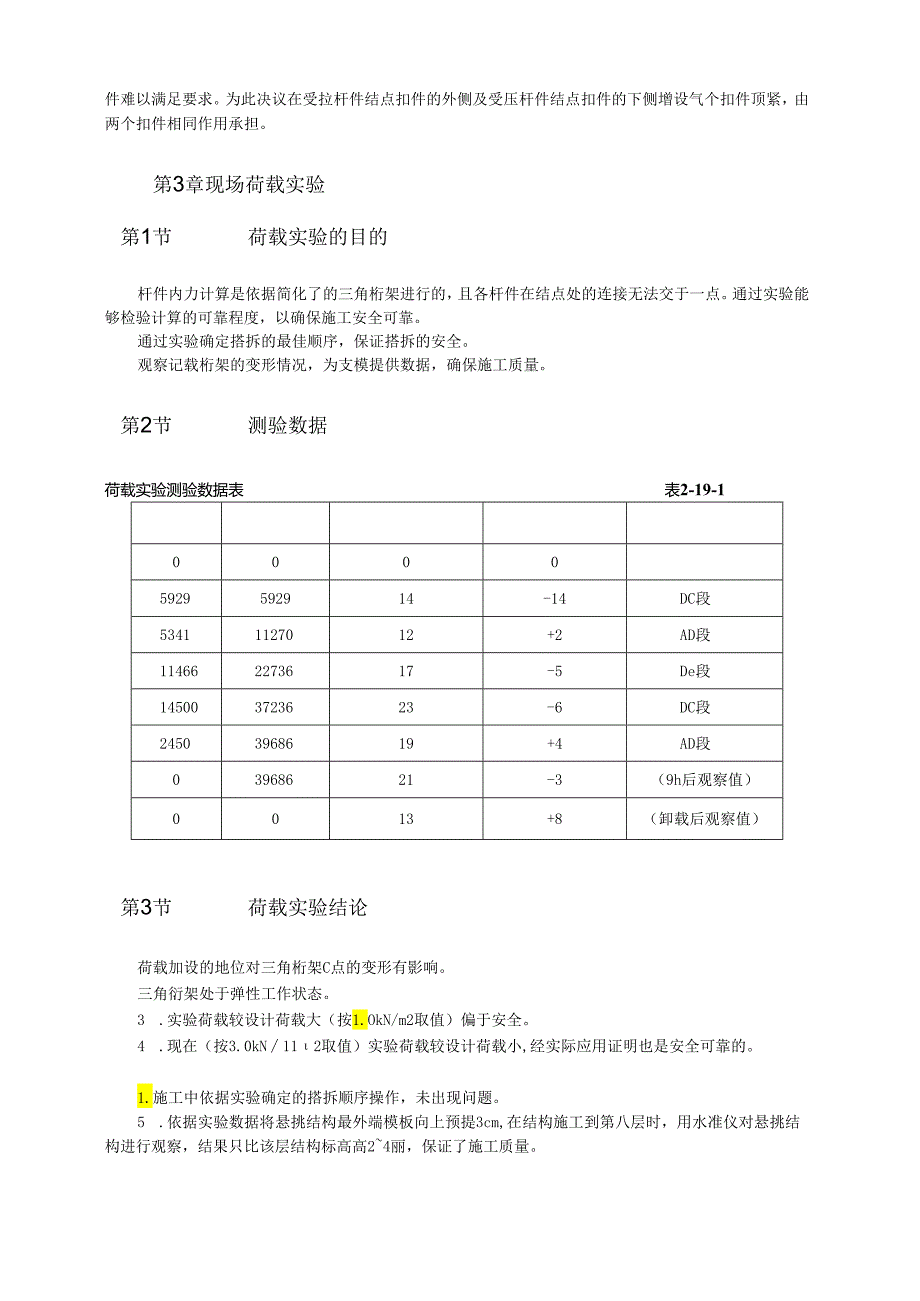

3、考虑取分项系数YG=1.2,并按临时性建筑取结构重要性系数Yo=O.9予以折减。经计算s=27.494kN.并算出三角桁架各杆件轴力。各杆件的长细比入入=210,满足要求,取最大轴力杆FB、最长轴压杆DE验算均满足要求。考虑到扣件的质量变异较大及工人操作误差等不利因素,扣件难以到达承载力设计值,又因杆件轴力较大,一个扣件难以满足要求。为此决议在受拉杆件结点扣件的外侧及受压杆件结点扣件的下侧增设气个扣件顶紧,由两个扣件相同作用承担。第3章现场荷载实验第1节荷载实验的目的杆件内力计算是依据简化了的三角桁架进行的,且各杆件在结点处的连接无法交于一点。通过实验能够检验计算的可靠程度,以确保施工安全可靠
4、。通过实验确定搭拆的最佳顺序,保证搭拆的安全。观察记载桁架的变形情况,为支模提供数据,确保施工质量。第2节测验数据荷载实验测验数据表表2-19-100005929592914-14DC段53411127012+2AD段114662273617-5De段145003723623-6DC段24503968619+4AD段03968621-3(9h后观察值)0013+8(卸载后观察值)第3节荷载实验结论荷载加设的地位对三角桁架C点的变形有影响。三角衍架处于弹性工作状态。3 .实验荷载较设计荷载大(按1.OkN/m2取值)偏于安全。4 .现在(按3.0kN112取值)实验荷载较设计荷载小,经实际应用证

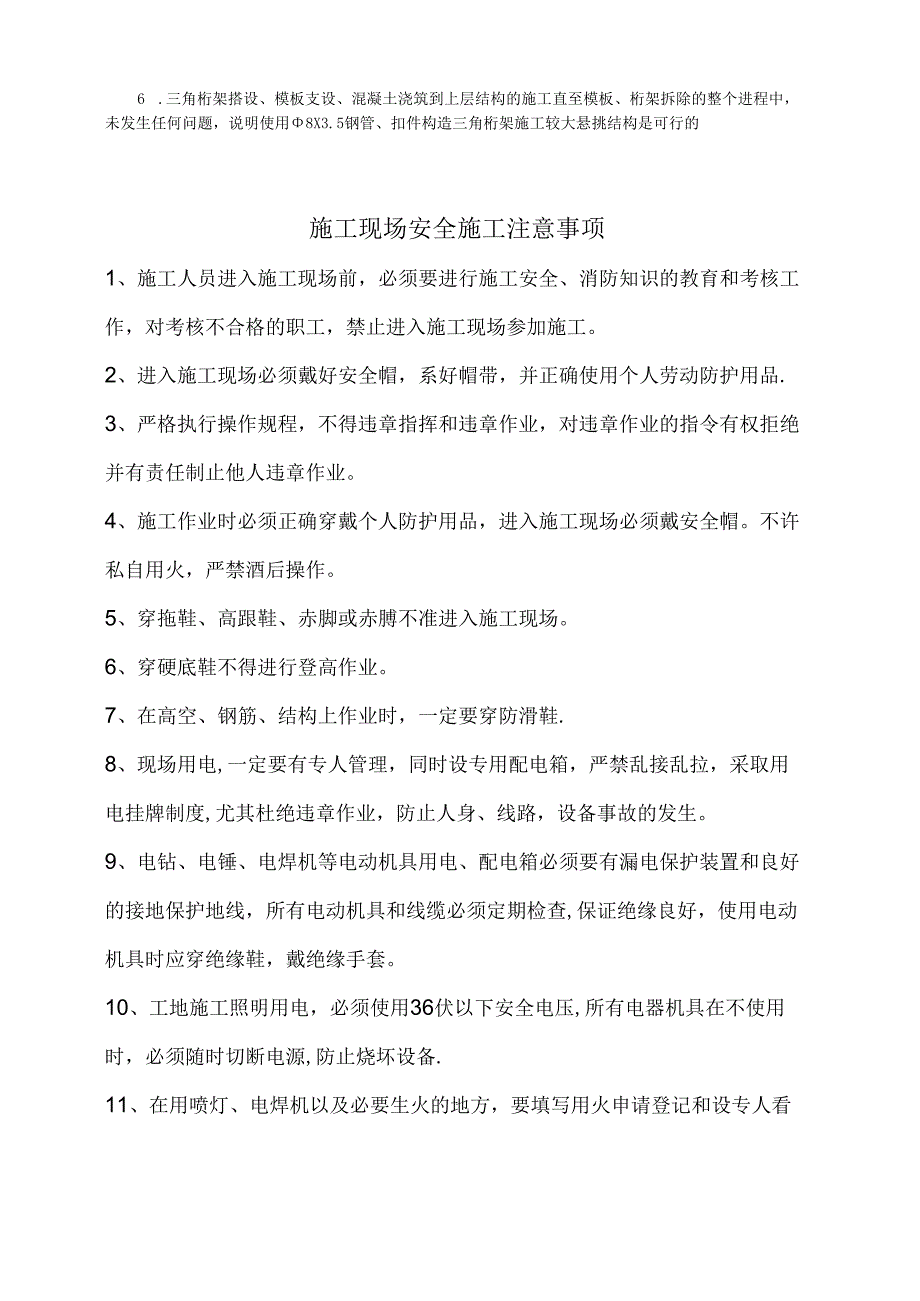

5、明也是安全可靠的。1.施工中依据实验确定的搭拆顺序操作,未出现问题。5 .依据实验数据将悬挑结构最外端模板向上预提3cm,在结构施工到第八层时,用水准仪对悬挑结构进行观察,结果只比该层结构标高高24丽,保证了施工质量。6 .三角桁架搭设、模板支设、混凝土浇筑到上层结构的施工直至模板、桁架拆除的整个进程中,未发生任何问题,说明使用8X3.5钢管、扣件构造三角桁架施工较大悬挑结构是可行的施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.
