厂区沟道、隧道施工技术方案.docx

上传人:p** 文档编号:1045834 上传时间:2024-06-18 格式:DOCX 页数:5 大小:49.06KB
下载 相关 举报
厂区沟道、隧道施工技术方案.docx_第1页
第1页 / 共5页
厂区沟道、隧道施工技术方案.docx_第2页
第2页 / 共5页
厂区沟道、隧道施工技术方案.docx_第3页
第3页 / 共5页
厂区沟道、隧道施工技术方案.docx_第4页
第4页 / 共5页
厂区沟道、隧道施工技术方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《厂区沟道、隧道施工技术方案.docx》由会员分享,可在线阅读,更多相关《厂区沟道、隧道施工技术方案.docx(5页珍藏版)》请在第壹文秘上搜索。

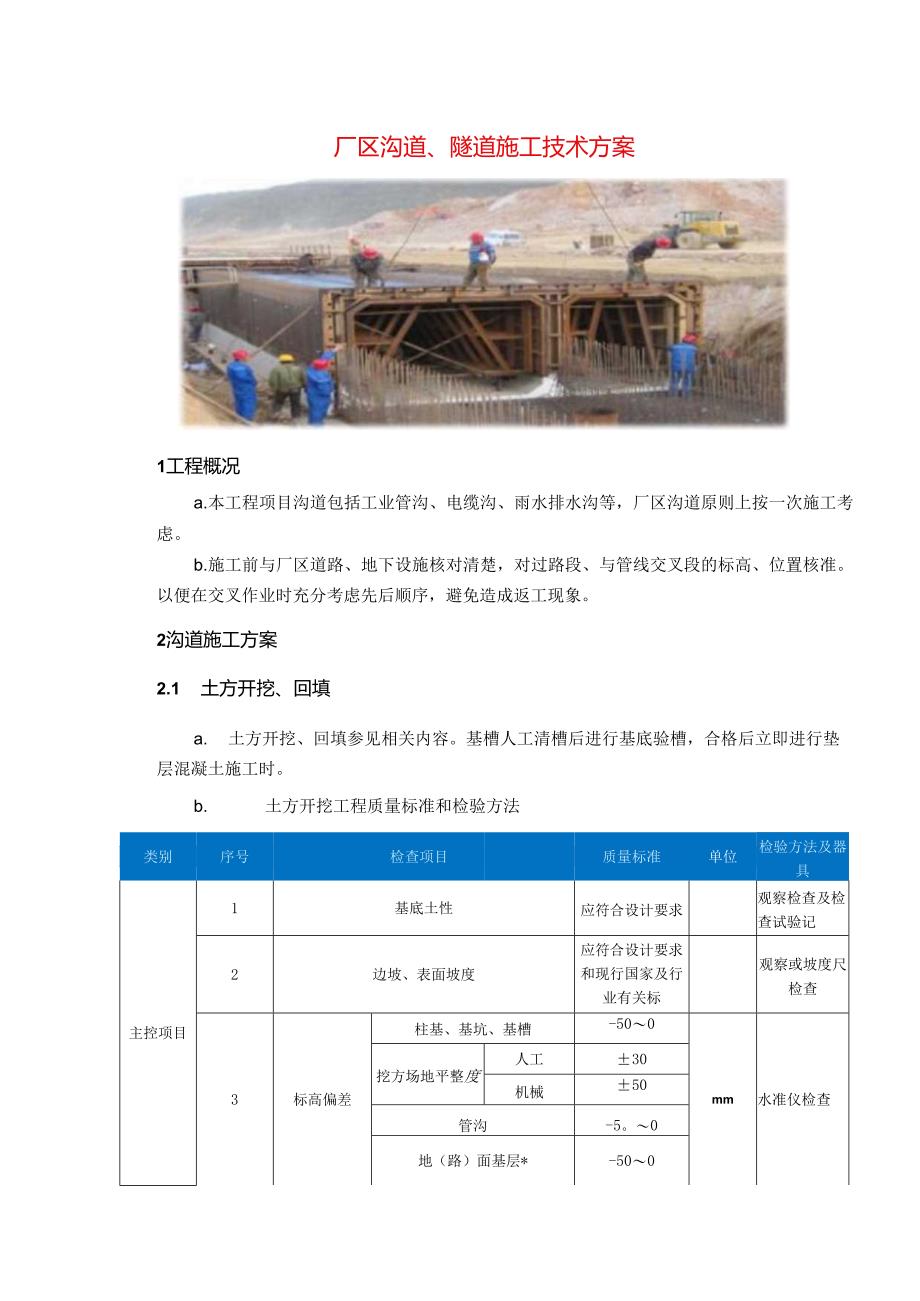

1、厂区沟道、隧道施工技术方案1工程概况a.本工程项目沟道包括工业管沟、电缆沟、雨水排水沟等,厂区沟道原则上按一次施工考虑。b.施工前与厂区道路、地下设施核对清楚,对过路段、与管线交叉段的标高、位置核准。以便在交叉作业时充分考虑先后顺序,避免造成返工现象。2沟道施工方案2.1 土方开挖、回填a. 土方开挖、回填参见相关内容。基槽人工清槽后进行基底验槽,合格后立即进行垫层混凝土施工时。b. 土方开挖工程质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1基底土性应符合设计要求观察检查及检查试验记2边坡、表面坡度应符合设计要求和现行国家及行业有关标观察或坡度尺检查3标高偏差柱基、基坑

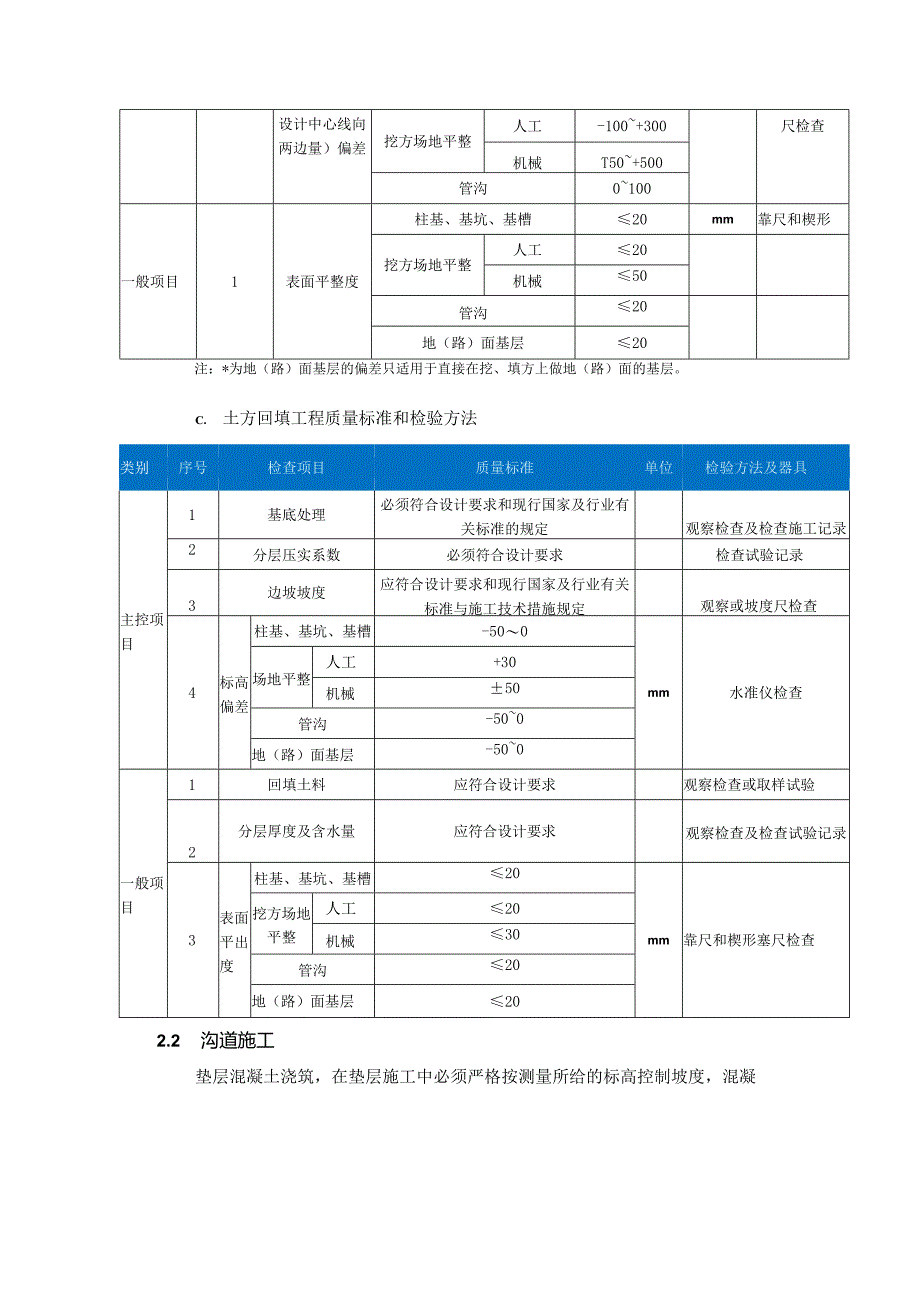

2、、基槽-500mm水准仪检查挖方场地平整度人工30机械50管沟-5。0地(路)面基层*-5004长度、宽度(由柱基、基坑、基槽-50+200mm经纬仪和钢设计中心线向两边量)偏差挖方场地平整人工-100+300尺检查机械T50+500管沟0100一般项目1表面平整度柱基、基坑、基槽20mm靠尺和楔形挖方场地平整人工20机械50管沟20地(路)面基层20注:*为地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。C.土方回填工程质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1基底处理必须符合设计要求和现行国家及行业有关标准的规定观察检查及检查施工记录2分层压实系

3、数必须符合设计要求检查试验记录3边坡坡度应符合设计要求和现行国家及行业有关标准与施工技术措施规定观察或坡度尺检查4标高偏差柱基、基坑、基槽-500mm水准仪检查场地平整人工+30机械50管沟-500地(路)面基层-500一般项目1回填土料应符合设计要求观察检查或取样试验2分层厚度及含水量应符合设计要求观察检查及检查试验记录3表面平出度柱基、基坑、基槽20mm靠尺和楔形塞尺检查挖方场地平整人工20机械30管沟20地(路)面基层202.2 沟道施工垫层混凝土浇筑,在垫层施工中必须严格按测量所给的标高控制坡度,混凝土表面应压平,为下道工序弹线支模创造条件。浇筑过程中严格按测量所提供标高控制混凝土标高

4、,以保证沟道底板的流水坡向,采用平板式振捣器,振捣器的移动间距应能保证振捣器的平板覆盖到已振实部分的边缘。沟道施工参见施工技术。2.3 沟道盖板施工a.沟道盖板采用角钢做框,钢筋混凝土结构,钢框在加工厂制作。b.盖板钢框制作应做到表面平整、无毛刺、无扭曲、无变形、焊缝均匀,保证钢框加工的尺寸精确。c.角钢框制作时,采用四根角钢焊成,下料前精确划线放样方可焊接。经多次试验校正合格后方能使用。d.盖板预制前钢框应逐个检查其几何尺寸,发生变形的钢框应退至加工厂进行校正。e.在预制场地底部铺设大模板作为预制盖板底模,并均匀涂刷隔离剂,侧模采用槽钢。预制完成后,盖板两面均达到光面的效果。f.盖板安装:沟

5、壁混凝土施工完毕,并用经纬仪测出直线,沟壁表面顺直、平整。盖板安装前应将沟道内杂物清理干净,安装时在盖板与沟道顶面接触处粘贴2mm厚双面胶条,然后在用砂浆填缝。浇筑时用平板振动器均匀振动使其表面密实后,用刮尺将表面多余的砂浆刮去,随后用木抹子进行搓压抹平、压实,稍干后用铁抹子进行压光。混凝土压光分三次进行,达到压平、压实、压光,无抹纹。施工完12h以内采用塑料薄膜进行覆盖养护,时间不少于7d。3隧道施工方案土方开挖、回填参见相关的施工方案。a.模板采用15mm厚覆膜木模板,木模外面横档采用木方,用483.5mm钢管作排架和支撑。钢筋由钢筋加工厂加工,四轮拖拉机运至施工现场进行绑扎。b.施工时宜

6、一次施工,如果一次施工有困难,可采取两次施工,在侧壁上留设施工缝,侧壁的施工缝应留在底板面以上50Omm处,按设计要求的做法留置,当设计无要求时,使用止水钢板。c.施工采用搭设满堂脚手架的有支撑支模方式。内外模板在钢筋绑扎完成后一次安装好,混凝土浇筑高度超过2m用串筒下料,分层浇捣。混凝土隧道对结构抗渗性要求高,具体方法参见相关的施工方案。d.隧道、坑道排水质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1反滤层质量反滤层的砂、石粒径和含泥量必须符合设计要求和现行有关标准的规定检查砂、石试验报告2土工复合材料必须符合设计要求和现行有关标准的规定检查出厂合格证和质量检验报告3隧道、坑道排水系统必须畅通观察检查一般项目1隧道纵向集水盲管和排水明沟的坡度应符合设计要求钢尺检查2隧道导水盲管和横向排水管的设置间距应符合设计要求钢尺检查3盲沟断面、集水管埋设及检查井设置中心排水盲沟的断面尺寸、集水管埋设及检查井设置应符合设计要求和现行有关标准的规定观察和钢尺检查4缓冲排水层复合式衬砌的缓冲排水层应符合现行有关标准的规定,铺设平整、均匀、连续,不得有扭曲、褶皱和重叠现象观察检查和检查隐蔽工程验收记录

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
