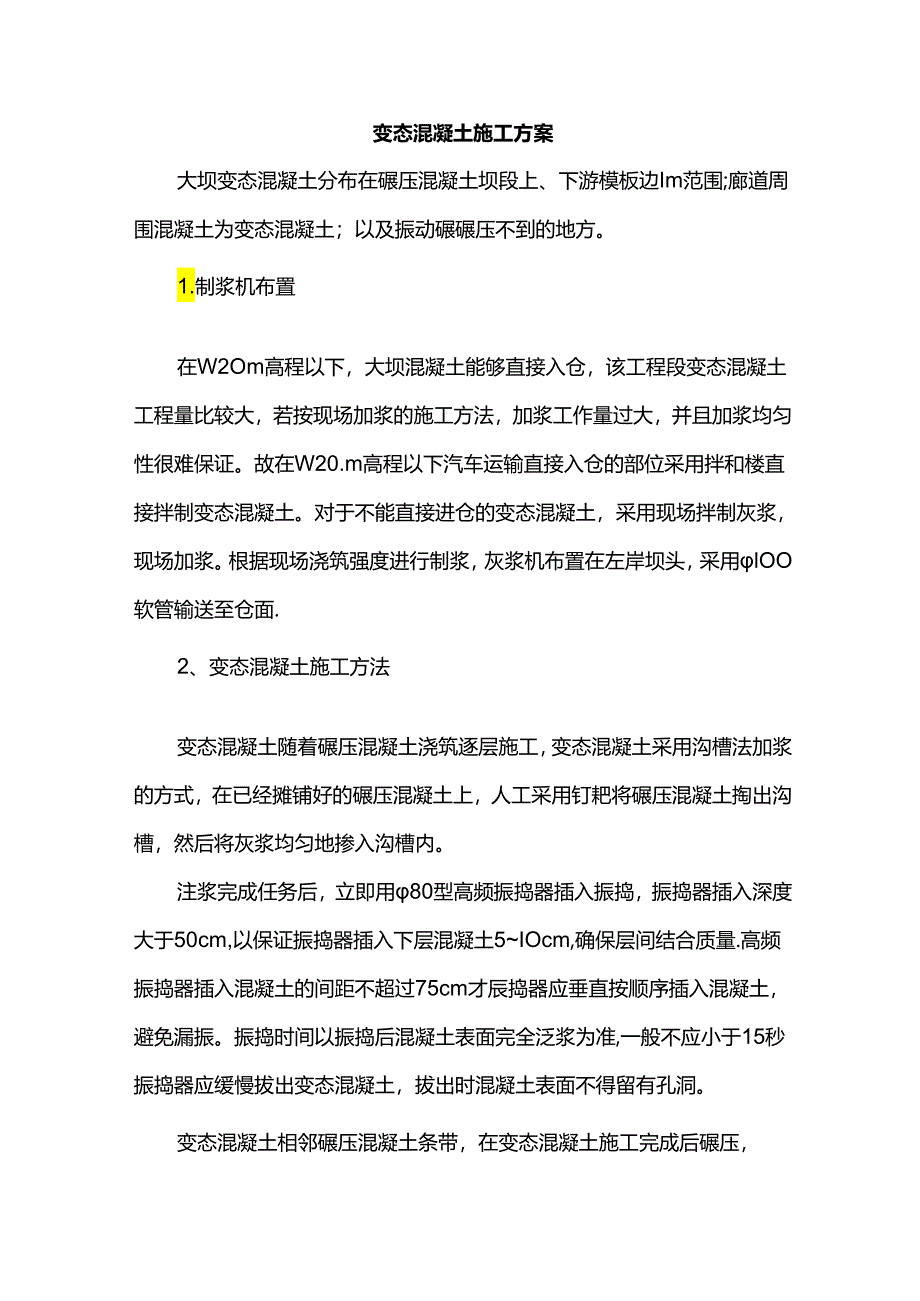

1、变态混凝土施工方案大坝变态混凝土分布在碾压混凝土坝段上、下游模板边Im范围;廊道周围混凝土为变态混凝土;以及振动碾碾压不到的地方。1.制浆机布置在W2Om高程以下,大坝混凝土能够直接入仓,该工程段变态混凝土工程量比较大,若按现场加浆的施工方法,加浆工作量过大,并且加浆均匀性很难保证。故在W20.m高程以下汽车运输直接入仓的部位采用拌和楼直接拌制变态混凝土。对于不能直接进仓的变态混凝土,采用现场拌制灰浆,现场加浆。根据现场浇筑强度进行制浆,灰浆机布置在左岸坝头,采用lOO软管输送至仓面.2、变态混凝土施工方法变态混凝土随着碾压混凝土浇筑逐层施工,变态混凝土采用沟槽法加浆的方式,在已经摊铺好的碾压

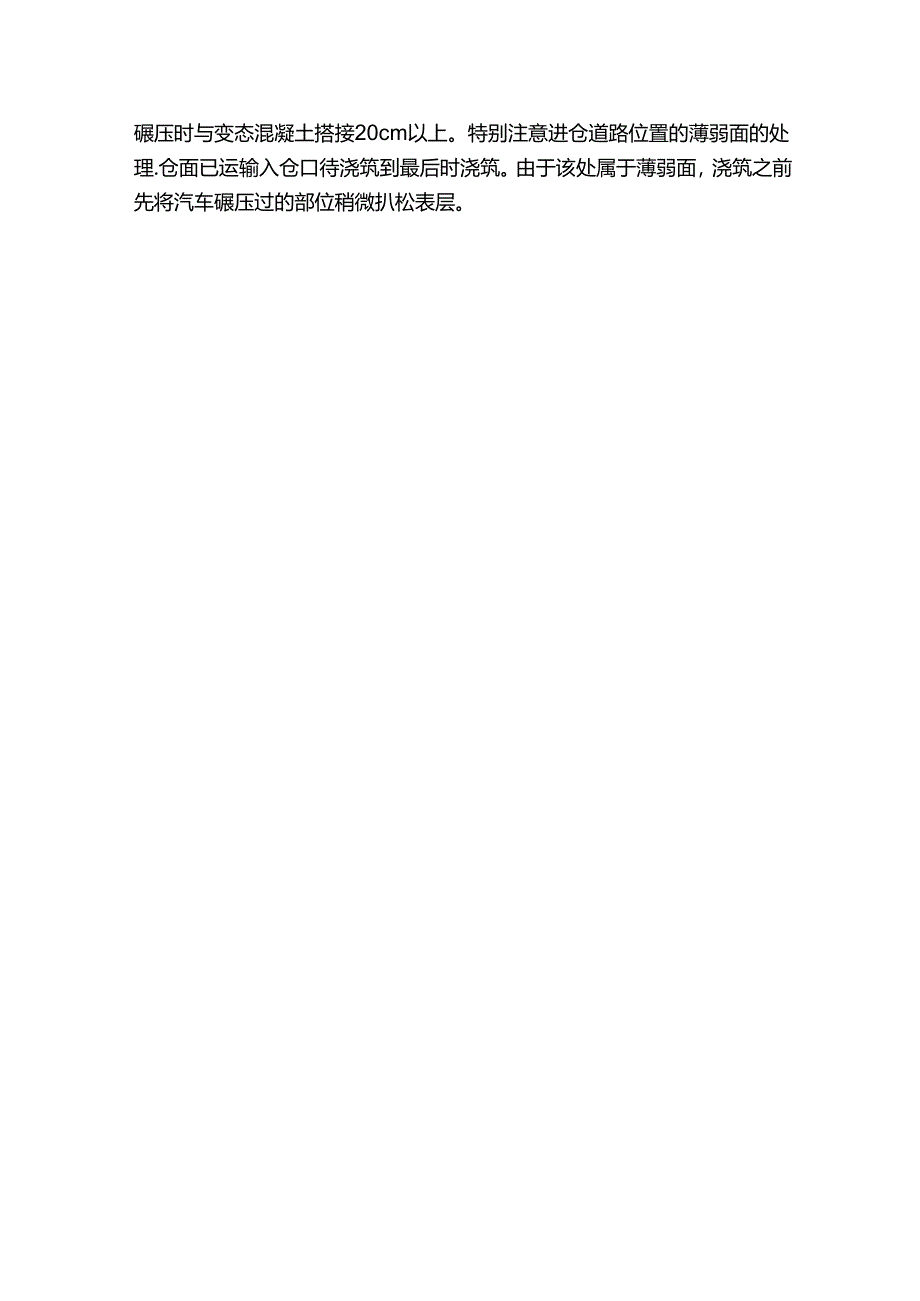

2、混凝土上,人工采用钉耙将碾压混凝土掏出沟槽,然后将灰浆均匀地掺入沟槽内。注浆完成任务后,立即用80型高频振捣器插入振捣,振捣器插入深度大于50cm,以保证振捣器插入下层混凝土5IOcm,确保层间结合质量.高频振捣器插入混凝土的间距不超过75cm才辰捣器应垂直按顺序插入混凝土,避免漏振。振捣时间以振捣后混凝土表面完全泛浆为准,一般不应小于15秒振捣器应缓慢拔出变态混凝土,拔出时混凝土表面不得留有孔洞。变态混凝土相邻碾压混凝土条带,在变态混凝土施工完成后碾压,碾压时与变态混凝土搭接20cm以上。特别注意进仓道路位置的薄弱面的处理.仓面已运输入仓口待浇筑到最后时浇筑。由于该处属于薄弱面,浇筑之前先将汽车碾压过的部位稍微扒松表层。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
