塔式起重机使用安全技术.docx

上传人:p** 文档编号:1046064 上传时间:2024-06-18 格式:DOCX 页数:9 大小:16.23KB
下载 相关 举报
塔式起重机使用安全技术.docx_第1页
第1页 / 共9页
塔式起重机使用安全技术.docx_第2页
第2页 / 共9页
塔式起重机使用安全技术.docx_第3页
第3页 / 共9页
塔式起重机使用安全技术.docx_第4页
第4页 / 共9页
塔式起重机使用安全技术.docx_第5页
第5页 / 共9页
塔式起重机使用安全技术.docx_第6页
第6页 / 共9页
塔式起重机使用安全技术.docx_第7页
第7页 / 共9页
塔式起重机使用安全技术.docx_第8页
第8页 / 共9页
塔式起重机使用安全技术.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《塔式起重机使用安全技术.docx》由会员分享,可在线阅读,更多相关《塔式起重机使用安全技术.docx(9页珍藏版)》请在第壹文秘上搜索。

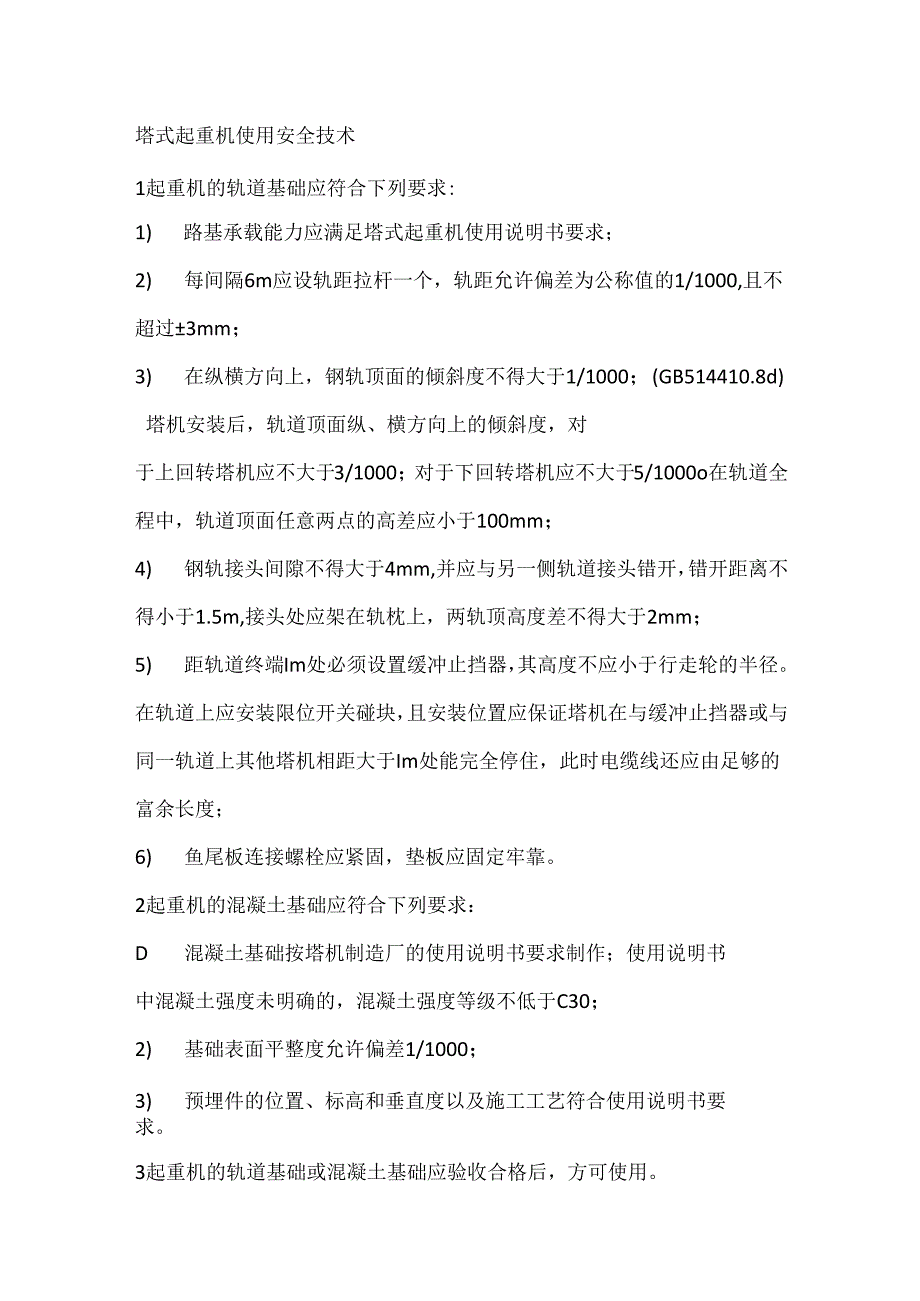

1、塔式起重机使用安全技术1起重机的轨道基础应符合下列要求:1) 路基承载能力应满足塔式起重机使用说明书要求;2) 每间隔6m应设轨距拉杆一个,轨距允许偏差为公称值的1/1000,且不超过3mm;3) 在纵横方向上,钢轨顶面的倾斜度不得大于1/1000;(GB514410.8d)塔机安装后,轨道顶面纵、横方向上的倾斜度,对于上回转塔机应不大于3/1000;对于下回转塔机应不大于5/1000o在轨道全程中,轨道顶面任意两点的高差应小于100mm;4) 钢轨接头间隙不得大于4mm,并应与另一侧轨道接头错开,错开距离不得小于1.5m,接头处应架在轨枕上,两轨顶高度差不得大于2mm;5) 距轨道终端Im处

2、必须设置缓冲止挡器,其高度不应小于行走轮的半径。在轨道上应安装限位开关碰块,且安装位置应保证塔机在与缓冲止挡器或与同一轨道上其他塔机相距大于Im处能完全停住,此时电缆线还应由足够的富余长度;6) 鱼尾板连接螺栓应紧固,垫板应固定牢靠。2起重机的混凝土基础应符合下列要求:D混凝土基础按塔机制造厂的使用说明书要求制作;使用说明书中混凝土强度未明确的,混凝土强度等级不低于C30;2) 基础表面平整度允许偏差1/1000;3) 预埋件的位置、标高和垂直度以及施工工艺符合使用说明书要求。3起重机的轨道基础或混凝土基础应验收合格后,方可使用。4起重机的轨道基础、混凝土基础应修筑排水设施,排水设施应与基坑保

3、持安全距离。5起重机的金属结构、轨道及所有电气设备的金属外壳,应有可靠的接地装置,接地电阻不应大于4。6起重机的拆装必须由取得建设行政主管部门颁发的起重设备安装工程承包资质,并符合相应等级的单位进行,拆装作业时应有技术和安全人员在场监护。7起重机拆装前,应编制拆装施工方案,由企业技术负责人审批,并应向全体作业人员交底。8拆装作业前应重点检查以下项目,并应符合下列要求:1) 混凝土基础或路基和轨道铺设应符合技术要求;2) 对所拆装起重机的各机构、结构焊缝、重要部位螺栓、销轴、卷扬机构和钢丝绳、吊钩、吊具以及电气设备、线路等进行检查,使隐患排除于拆装作业之前;3) 对自升塔式起重机顶升液压系统的液

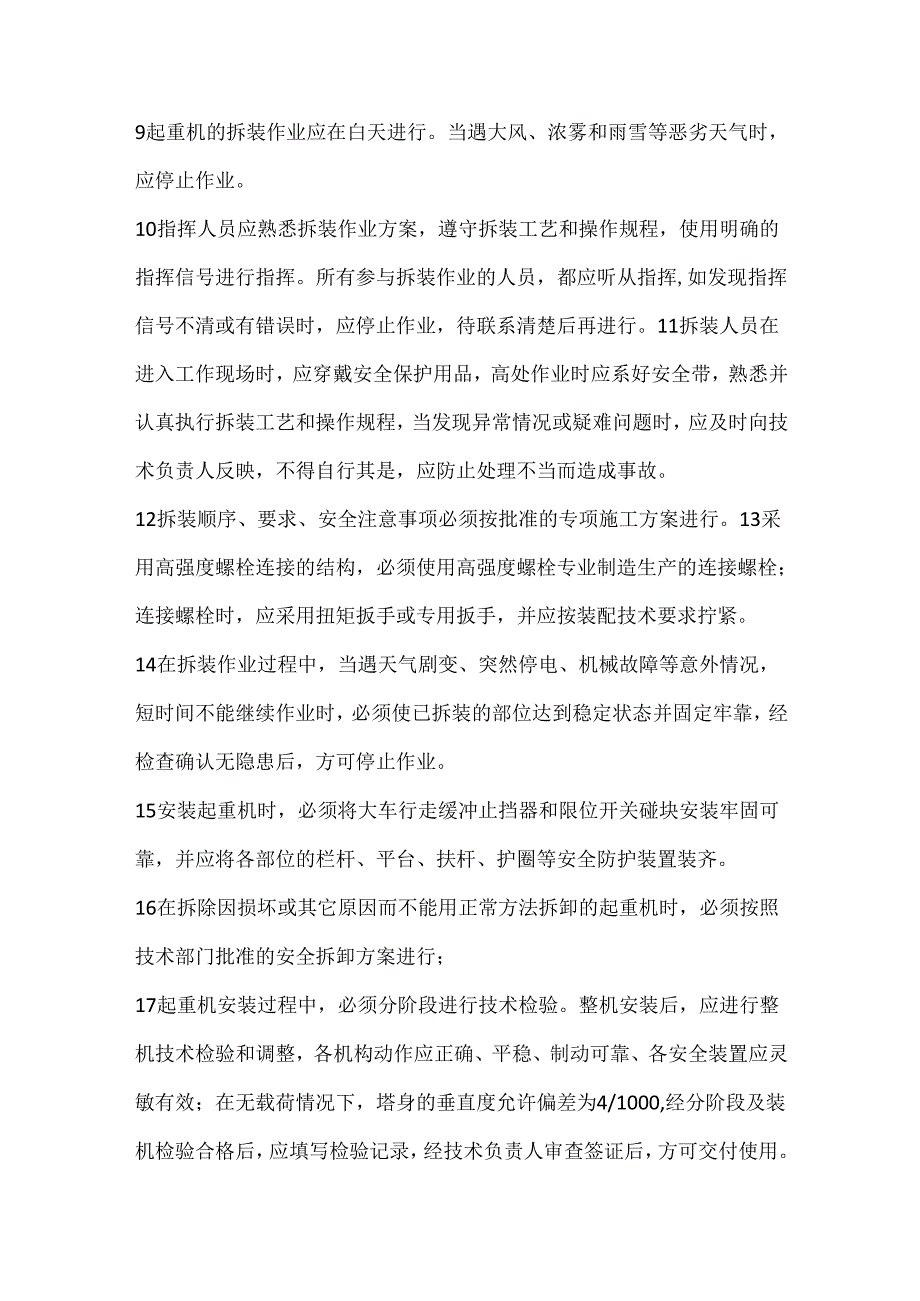

4、压缸和油管、顶升套架结构、导向轮、顶升支撑(爬爪)等进行检查,及时处理存在的问题;4) 对拆装人员所使用的工具、安全带、安全帽等进行检查,不合格者立即更换;5) 检查拆装作业中配备的起重机、运输汽车等辅助机械应状况良好,技术性能应保证拆装作业的需要;6) 拆装现场电源电压、运输道路、作业场地等应具备拆装作业条件;7) 安全监督岗的设置及安全技术措施的贯彻落实已达到要求。9起重机的拆装作业应在白天进行。当遇大风、浓雾和雨雪等恶劣天气时,应停止作业。10指挥人员应熟悉拆装作业方案,遵守拆装工艺和操作规程,使用明确的指挥信号进行指挥。所有参与拆装作业的人员,都应听从指挥,如发现指挥信号不清或有错误时

5、,应停止作业,待联系清楚后再进行。11拆装人员在进入工作现场时,应穿戴安全保护用品,高处作业时应系好安全带,熟悉并认真执行拆装工艺和操作规程,当发现异常情况或疑难问题时,应及时向技术负责人反映,不得自行其是,应防止处理不当而造成事故。12拆装顺序、要求、安全注意事项必须按批准的专项施工方案进行。13采用高强度螺栓连接的结构,必须使用高强度螺栓专业制造生产的连接螺栓;连接螺栓时,应采用扭矩扳手或专用扳手,并应按装配技术要求拧紧。14在拆装作业过程中,当遇天气剧变、突然停电、机械故障等意外情况,短时间不能继续作业时,必须使已拆装的部位达到稳定状态并固定牢靠,经检查确认无隐患后,方可停止作业。15安

6、装起重机时,必须将大车行走缓冲止挡器和限位开关碰块安装牢固可靠,并应将各部位的栏杆、平台、扶杆、护圈等安全防护装置装齐。16在拆除因损坏或其它原因而不能用正常方法拆卸的起重机时,必须按照技术部门批准的安全拆卸方案进行;17起重机安装过程中,必须分阶段进行技术检验。整机安装后,应进行整机技术检验和调整,各机构动作应正确、平稳、制动可靠、各安全装置应灵敏有效;在无载荷情况下,塔身的垂直度允许偏差为4/1000,经分阶段及装机检验合格后,应填写检验记录,经技术负责人审查签证后,方可交付使用。18塔式起重机升降作业时,应符合下列要求:D升降作业过程,必须有专人指挥,专人照看电源,专人操作液压系统,专人

7、拆装螺栓。非作业人员不得登上顶升套架的操作平台。操纵室内应只准一人操作,必须听从指挥信号;2) 升降应在白天进行,特殊情况需在夜间作业时,应有充分的照明;3) 在作业中风力突然增大达到8.0ms及以上时,必须立即停止,并应紧固上、下塔身各连接螺栓;4) 顶升前应预先放松电缆,其长度宜大于顶升总高度,并应紧固好电缆卷筒。下降时应适时收紧电缆;5) 升降时,必须调整好顶升套架滚轮与塔身标准节的间隙,并应按规定使起重臂和平衡臂处于平衡状态,并将回转机构制动住,当回转台与塔身标准节之间的最后一处连接螺栓(销子)拆卸困难时,应将其对角方向的螺栓重新插入,再采取其它措施。不得以旋转起重臂动作来松动螺栓(销

8、子);6) 升降时,顶升撑脚(爬爪)就位后,应插上安全销,方可继续下一动作;7) 升降完毕后,各连接螺栓应按规定扭力紧固,液压操纵杆回到中间位置,并切断液压升降机构电源。19起重机的附着锚固应符合下列要求:D起重机附着的建筑物,其锚固点的受力强度应满足起重机的设计要求。附着杆系的布置方式、相互间距和附着距离等,应按出厂使用说明书规定执行。有变动时,应另行设计;2) 装设附着框架和附着杆件,应采用经纬仪测量塔身垂直度,并应采用附着杆进行调整,在最高锚固点以下垂直度允许偏差为2/1000;3) 在附着框架和附着支座布设时,附着杆倾斜角不得超过10。;4) 附着框架宜设置在塔身标准节连接处,箍紧塔身

9、。塔架对角处在无斜撑时应加固;5) 塔身顶升接高到规定锚固间距时,应及时增设与建筑物的锚固装置。塔身高出锚固装置的自由端高度,应符合出厂规定;6) 起重机作业过程中,应经常检查锚固装置,发现松动或异常情况时,应立即停止作业,故障未排除,不得继续作业;7) 拆卸起重机时,应随着降落塔身的进程拆卸相应的锚固装置。严禁在落塔之前先拆锚固装置;8) 当风速大于8ms时,严禁进行安装或拆卸锚固装置作业;9) 锚固装置的安装、拆卸、检查和调整,均应有专人负责,工作时应系安全带和戴安全帽,并应遵守高处作业有关安全操作的规定;10)轨道式起重机作附着式使用时,应提高轨道基础的承载能力和切断行走机构的电源,并应

10、设置阻挡行走轮移动的支座。20起重机内爬升时应符合下列要求:1) 内爬升作业应在白天进行,当风速大于8ms时,应停止作业;2) 内爬升时,应加强机上与机下之间的联系以及上部楼层与下部楼层之间的联系,遇有故障及异常情况,应立即停机检查,故障未排除,不得继续爬升;3) 内爬升过程中,严禁进行起重机的起升、回转、变幅等各项动作;4) 起重机爬升到指定楼层后,应立即拔出塔身底座的支承梁或支腿,通过内爬升框架固定在楼板上,并应顶紧导向装置或用楔块塞紧;5) 内爬升塔式起重机的固定间隔应符合使用说明书要求;6) 当内爬升框架设置在的楼层楼板上时,该方案应经土建施工企业确认,并在楼板下面应增设支柱作临时加固

11、。搁置起重机底座支承梁的楼层下方两层楼板,也应设置支柱作临时加固;7) 起重机完成内爬升作业后,楼板上遗留下来的开孔,应立即采用混凝土封闭;8) 起重机完成内爬升作业后,应检查内爬升框架的固定、确保支撑梁的紧固以及楼板临时支撑的稳固等,确认可靠后,方可进行吊装作业。21每月或连续大雨后,应及时对轨道基础进行全面检查,检查内容包括:轨距偏差、钢轨顶面的倾斜度、轨道基础的沉降、钢轨的不直度及轨道的通过性能等。对混凝土基础,应检查其是否有不均匀的沉降。22至少每月一次,对塔机工作机构、所有安全装置、制动器的性能及磨损情况、钢丝绳的磨损及端头固定、液压系统、润滑系统、螺栓销轴等连接处等进行检查;根据工

12、作环境和繁忙程度检查周期可缩短。23配电箱应设置在塔机3m范围内或轨道中部,且明显可见;电箱中应设置保险式断路器及塔机电源总开关;电缆卷筒应灵活有效,不得拖缆;塔机应设置短路、过流、欠压、过压及失压保护、零位保护、电源错相及断相保护。24起重机在无线电台、电视台或其他近电磁波发射天线附近施工时,与吊钩接触的作业人员,应戴绝缘手套和穿绝缘鞋,并应在吊钩上挂接临时放电装置。25当同一施工地点有两台以上起重机时,应保持两机间任何接近部位(包括吊重物)距离不得小于2mo26轨道式起重机作业前,应检查轨道基础平直无沉陷,鱼尾板联接螺栓及道钉无松动,并应清除轨道上的障碍物,松开夹轨器并向上固定好。27起动

13、前应重点检查以下项目,并符合下列要求:D金属结构和工作机构的外观情况正常;2) 各安全装置和各指示仪表齐全完好;3) 各齿轮箱、液压油箱的油位符合规定;4) 主要部位连接螺栓无松动;5) 钢丝绳磨损情况及各滑轮穿绕符合规定;6) 供电电缆无破损。28送电前,各控制器手柄应在零位。接通电源后,应检查供电系统有无漏电现场。29作业前,应进行空载运转,试验各工作机构是否运转正常,有无噪音及异响,各机构的制动器及安全防护装置是否有效,确认正常后方可作业。30起吊重物时,重物和吊具的总重量不得超过起重机相应幅度下规定的起重量。31应根据起吊重物和现场情况,选择适当的工作速度,操纵各控制器时应从停止点(零

14、点)开始,依次逐级增加速度,严禁越挡操作。在变换运转方向时,应将控制器手柄扳到零位,待电动机停转后再转向另一方向,不得直接变换运转方向、突然变速或制动。32在吊钩提升、起重小车或行走大车运行到限位装置前,均应减速缓行到停止位置,并应与限位装置保持一定距离。严禁采用限位装置作为停止运行的控制开关。33动臂式起重机的变幅应单独进行;允许带载变幅的,当载荷达到额定起重量的90%及以上时,严禁变幅。34重物就位时,应采用慢就位机构使之缓慢下降。35提升重物作水平移动时,应高出其跨越的障碍物0.5m以上。36对于无中央集电环及起升机构不安装在回转部分的起重机,在作业时,不得顺一个方向连续回转。37当停电

15、或电压下降时,应立即将控制器扳到零位,并切断电源。如吊钩上挂有重物,应稍松稍紧反复使用制动器,使重物缓慢地下降到安全地带。38采用涡流制动调速系统的起重机,不得长时间使用低速档或慢就位速度作业。39作业中如遇风速大于10.8ms大风或阵风时,应立即停止作业,锁紧夹轨器,将回转机构的制动器完全松开,起重臂应能随风转动。对轻型俯仰变幅起重机,应将起重臂落下并与塔身结构锁紧在一起。40作业中,操作人员临时离开操纵室时,必须切断电源。41起重机载人专用电梯严禁超员,其断绳保护装置必须可靠,当起重机作业时,严禁开动电梯。电梯停用时,应降至塔身底部位置,不得长时间悬在空中。42非工作状态时,必须松开回转制动器,塔机回转部分在非工作状态应能自由旋转;行走式塔机应停放在轨道中间位置,小车及平衡重应置于非工作状态,吊钩宜升到离起重臂顶端23m处。43停机时,应将每个控制器拨回零位,依次断开各开关,关闭操纵室门窗,下机后,应锁紧夹轨器,断开电源总开关,打开高空指示灯。46检修人员上塔身、起重臂、平衡臂等高空部位检查或修理时,必须系好安全带。47停用起重机的电动机、电器柜、变阻器箱,制动器等,应严密遮盖。48动臂式和尚未附着的自升式塔式起重机塔身上不得悬挂标语牌。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 特种设备

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
