1、真心缔造美好家园cr三atesw三rHoMUWnMSgRehurts安全晨会标准化指导手册SAFtTYMORMlNaMttTlNOSTAMOAAOlZATK)NIHSTRUCTKNMAMUAldDm天西北集团ZhongtiannorthwcstgroupM号筱取更多鞫彩窿亩蟋修筑工程技和科CONTENTS第一部分安全晨会管理动作01第二部分安全晨会管理动作参考示范清单02第三部分班组级安全晨会宣讲内容参考标准04木工班组04钢筋班组07外架班组09混凝土班组11安装班组14砌体班组15粉刷班组17保温、油漆班组18油漆班组19防水班组21塔司、指挥23施工电梯司机24第一部分序号时间节点管理行

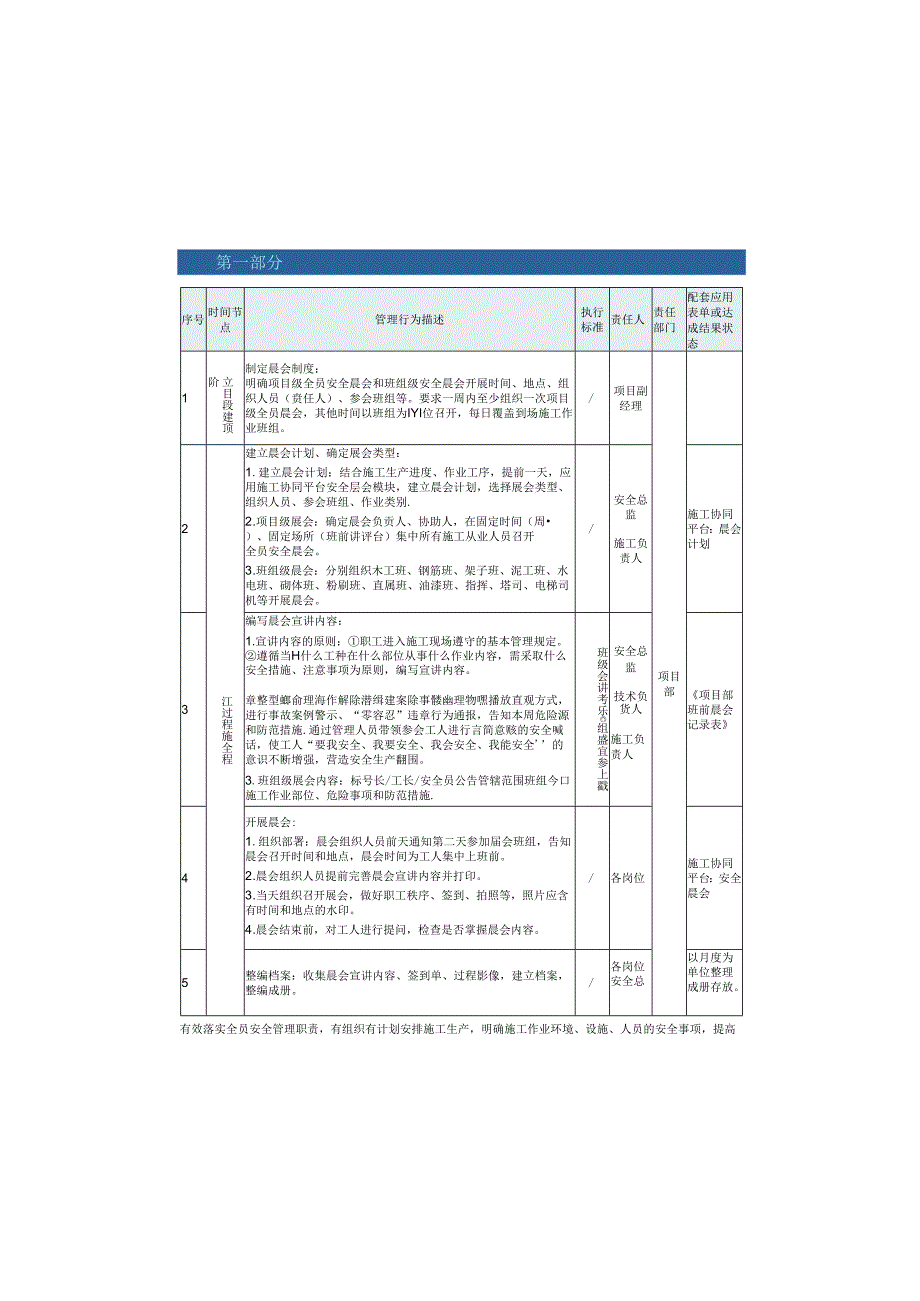

2、为描述执行标准责任人责任部门配套应用表单或达成结果状态1立目段建顶阶制定晨会制度:明确项目级全员安全晨会和班组级安全晨会开展时间、地点、组织人员(贲任人)、参会班组等。要求一周内至少组织一次项目级全员晨会,其他时间以班组为IYI位召开,每日覆盖到场施工作业班组。/项目副经理项目部2江过程施全程建立晨会计划、确定展会类型:1 .建立晨会计划:结合施工生产进度、作业工序,提前一天,应用施工协同平台安全层会模块,建立晨会计划,选择展会类型、组织人员、参会班组、作业类别.2 .项目级展会:确定晨会负贡人、协助人,在固定时间(周)、固定场所(班前讲评台)集中所有施工从业人员召开全员安全晨会。3 .班组级
3、晨会:分别组织木工班、钢筋班、架子班、泥工班、水电班、砌体班、粉刷班、直属班、油漆班、指挥、塔司、电梯司机等开展晨会。/安全总监施工负责人施工协同平台:晨会计划3编写晨会宣讲内容:1.宣讲内容的原则:职工进入施工现场遵守的基本管理规定。遵循当H什么工种在什么部位从事什么作业内容,需采取什么安全措施、注意事项为原则,编写宣讲内容。章整型螂俞理海作解除潜缉建案除事髅幽理物嘿播放直观方式,进行事故案例警示、“零容忍”违章行为通报,告知本周危险源和防范措施.通过管理人员带领参会工人进行言简意赅的安全喊话,使工人“要我安全、我要安全、我会安全、我能安全的意识不断增强,营造安全生产翻围。3.班组级展会内容
4、:标号长/工长/安全员公告管辖范围班组今口施工作业部位、危险事项和防范措施.班级会讲考乐组盛宜参上戳安全总监技术负货人施工负责人项目部班前晨会记录表4开展晨会:1 .组织部署:晨会组织人员前天通知第二天参加届会班组,告知晨会召开时间和地点,晨会时间为工人集中上班前。2 .晨会组织人员提前完善晨会宣讲内容并打印。3 .当天组织召开展会,做好职工秩序、签到、拍照等,照片应含有时间和地点的水印。4 .晨会结束前,对工人进行提问,检查是否掌握晨会内容。/各岗位施工协同平台:安全晨会5整编档案:收集晨会宣讲内容、签到单、过程影像,建立档案,整编成册。/各岗位安全总以月度为单位整理成册存放。有效落实全员安
5、全管理职责,有组织有计划安排施工生产,明确施工作业环境、设施、人员的安全事项,提高全员安全生产意识,营造良好的安全氛围。第二部分安全晨会管理动作参5考示范案例呼1口动作名称:事故案例警示开展目的:通过向参会班组宣贯项目所在地区近期发生的事故案例及项目近期发生的工伤事故案例,强调事故的危险程度及造成的严重后果,提高班组人员预防事故的警惕性,营造拒绝违章氛围。动作步骤:1、宜贯项目所在地区近期发生的事故案例简介;2、宜贯项目近期发生的工伤事故案例简介:3、针对参会班组宣读事故案例库中相应分项工程事故案例。作名称:“零容忍”违章行为通报开展目的:通过向参会班组人员通报工人近期违章行为,公告禁止违章操
6、作行为,明确项Fl部对违章行为的零容忍态度,组织工人进行违章宣誓,营造拒绝违章氛围。动作步骤:1、通报工人近期违章行为,公告禁止违章行为;2、违章工人代表进行“拒绝违章”宣誓;3、全体人员“拒绝违章从我做起”举手宣誓;uptD天西北集团田目动作名称:今日危险源公告开展目的:通过由班组长告知本班组今日施工作业部位及危险事项,由生产经理/安全主管告知当日施工作业区域的危险源及防范事项,明确具体的管理要求及实施措施。动作步骤:I、班组长公告本班组今日施工作业部位及危险事项;2、生产经理/安全主管公告今日危险源事项:作名称:安全喊话开展口的:通过管理人员/班组长带领参会工人进行言简意赅的安全喊话,使工
7、人“要我安全、我要安全、我会安全、我能安全”的意识不断增强,营造每日安全生产氛围。动作步骤:1、管理人员/班组长领队安全喊话;2、全体参会人员安全喊话:我安全、你安全、大家都安全:我安全、你安全、安全在中天:我要安全、我会安全、我能安全;工作不忘安全,安全创造生活:安全在心中、生命在手中、责任靠大家;班组级安全晨会宣讲内容参考标准第三部分晨会宣讲内容木工班组基本注意事项1、教育交底:岗前应接受三级安全教育培训和考核,安全技术交底,定期接受安全教育。2、定期体检:自觉按照要求进行血压、血糖体检。3、防护用品:正确佩戴安全帽、安全带、护目镜、反光马甲、防滑鞋等防护用品。4、临时用电:禁止私拉乱接,
8、严格执行“一机一闸一漏一箱“。5、天气因素:当有6级强风及以上风、浓雾、雨或雪天气时应停止模板安拆及吊装作业;雨、雪后作业应有防滑措施,并应扫除积百。5、审批制度:进行电焊等动火作业,应进行危险作业许可审批。6、材料堆放:存放场地平整,分类堆放整齐,堆放不得高于2米,离基坑边堆放距离应大于1米,严禁堆放在主楼防坠区域。7、机械操作:禁止佩戴手套操作圆盘锯、平刨机等机械设备;平刨机、圆盘锯等必须设置防护罩且完好,及时更换圆盘锯不合格刀片,必须清除模板或材料上的铁钉。8、日常管理:严禁酒后上岗,严禁带病作业,严禁高空抛物,安装、拆除等作业必须严格按照施工方案和安全操作规程进行,施工现场严禁随地大小
9、便。重点注意事项序号作业内容重点作业部位或区域1吊装作业铝模材料堆放区1、铝模材料卸车吊装作业前,检查吊装钢丝绳、卸扣等吊索吊具是否合格,存在问题及时找安全员、木工工长进行更换、维修,正确使用吊具。2、指挥未在场时,严禁木工自己指挥进行吊装作业;3、在吊装作业前,应与指挥确认所铝模材料重量,禁止超额起重吊装,在起吊同时检查吊装物绑扎稳定程度,在吊装物落地前,应保持安全距尚,严禁在吊装物及起重构下方行走、停留:序号作业内容重点作业部位或区域2吊装作业木工加工棚1、铝模材料卸车吊装作业前,检查吊装钢丝绳、卸扣等吊索吊具是否合格,存在问题及时找安全员、木工工长进行更换、维修,正确使用吊具。2、指挥未
10、在场时,严禁木工自己指挥进行吊装作业;3、在吊装作业前,应与指挥确认所铝模材料重量,禁止超额起重吊装,在起吊同时检查吊装物绑扎稳定程度,在吊装物落地前,应保持安全距离,严禁在吊装物及起重臂下方行走、停留:序号作业内容重点作业部位或区域3吊装作业外墙、伸缩缝I、外墙及伸缩缝整板吊装前必须由木工工长、株号长及安全员对墙板、吊具等进行验收,符合要求后方可进行吊装:2、模板吊运过程中必须要垂直起落,注意与外脚手架之间的间隙,吊运时速度要均匀,提升和下降速度不能过快,禁止歪拉斜吊,严禁触碰外脚手架:3、模板吊运前需将模板上的附着物(磴、穿墙螺杆等)清理干净,连接件要全部拆除完成;4、起吊时吊物上严禁站人
11、,禁止多块模板一起吊装。序号作业内容重点作业部位或区域4吊装作业楼梯间I、吊装前在梁、板上提前将防护栏杆和安全防护绳安装到位,正确使用安全带;2、楼梯间操作平台、PC楼梯、桎合板吊装时,应正确使用缆风绳,严禁人员靠近被吊物或在被吊物下方进行操作;3、PC楼梯、叠合板等构件吊装前应检查起吊扁担、吊装螺栓、调节葫芦、吊钩等吊索吊具质量是否有裂缝等缺陷,如有应立即通知项目部进行更换,且吊装过程中保证吊点垂直受力:4、楼梯间操作平台吊装时应收回伸缩杆,平台必须四点起吊(平吊),严禁两点斜吊;5、楼梯间操作平台、PC楼梯、桎合板吊装时,严禁站在吊装物上进行吊装或操作。序号作业内容重点作业部位或区域5安拆
12、作业作业面I、模板安拆前应熟悉方案,接受安拆模前安全技术交底:2、作业过程中禁止随意拆除临边防护,如因工序问题必须拆除防护的,需提前告知施工负贡及安全组,由项目部安排专人拆除防护,项目管理人员旁站监管,且安全带必须正确系挂在安全带挂点上,若该施工部位无安全防护及安全带挂点,及时告知项目部,由项目部安排专人设置安全带挂点:3、上工作面走安全通道,高处作业需使用定型化马髡,禁止走钢管、踩方木、爬外架,高处临边作业时,应正确系挂安全带:4、安拆过程中材料堆放不能集中堆放至一处支模架上,应分散荷载:5、支模架严禁与外架相连;6、遇5级以上大风时,应暂停室外的高处作业,雨、舌、霜后应先清扫施工现场:7、
13、主楼铝模顶板支撑时,应按照工艺要求边拼装边支撑,严禁未安装支撑立杆先大面拼装:8、脱模剂应适量使用,防止过多造成人员摔伤;9、安拆过程中严禁将外墙板、铝模材料堆放、依靠在外脚手架上,销钉、片严禁存放在外架上,防止掉落砸伤下方作业人员;10、多人操作时,应明确分工、统一信号或行动,应具有足够的操作面,人员应站在安全处;I1.主楼周边作业时,注意上方坠物,严禁垂直交叉作业:12、现场材料堆放要整齐,要及时将模板铁钉拔抑,做到工完场清:13、拆模时要设置警示标志,必要时拉设警戒带,拆模层必须配备灭火器;14、在清洗铝模过程中,严禁使用高压水枪;15、传递模板时,上下应有人接应,禁止抛掷,禁止高空抛物
14、;模板拆除时,不应对楼层产生冲击荷载,拆除的模板和支架应分散堆放并及时整理、清运:16、模板拆除过程中,严禁大面积拆除立杆,应按照工艺要求边解板边拆除立杆支撑:17、铝模传料口在传料完成后,应及时将防护盖板恢复,防止人员坠落:序号作业内容重点作业部位或区域6修补打磨作业主体楼层内、主体外墙、楼梯间1、浇筑险时必须有人看模,发现问题及时通知碎班组及现场管理人员,立即整改:2、登高作业应采用定型化梯子、马髡等合格的登高设施,严禁使用方木、梁梆、木梯、木髡:3、打磨过程中正确配戴护目镜、过滤口罩:4、角磨机等打磨工具必须有防护革;5、禁止挪用、拆除安全防护设施,如影响需拆除要取得安全负责人的许可,作业完成后复位;6、脚手架上等高处作业时,应正确使用安全带:7、禁止将混凝土废料、垃圾高空抛掷;8,严禁垂直交叉作业。晨会宣讲内容钢筋班组基本注意事项1、教育交底:岗前应进行三级安全教育培训和考核,并接受安全技术交底,签字确认后再作业。2、防护用品:作业人员必须戴安全帽,登高作业正确使用安全带,钢加工操作必要时需借助辅助工具。3、审批制度:进行电焊等动火作业,应进行危险作业许可审批。4、日常管理:严禁酒后上岗,严禁带病作业,严禁高空抛物,钢筋制作、绑扎等作业必须严格按照施工方案和安全操作规程进行。5、一般规定:加工较长的钢筋时,应有专人
