屋面大钢梁加工及安装精度的控制措施.docx

上传人:p** 文档编号:1046449 上传时间:2024-06-18 格式:DOCX 页数:2 大小:7.96KB
下载 相关 举报
屋面大钢梁加工及安装精度的控制措施.docx_第1页
第1页 / 共2页
屋面大钢梁加工及安装精度的控制措施.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《屋面大钢梁加工及安装精度的控制措施.docx》由会员分享,可在线阅读,更多相关《屋面大钢梁加工及安装精度的控制措施.docx(2页珍藏版)》请在第壹文秘上搜索。

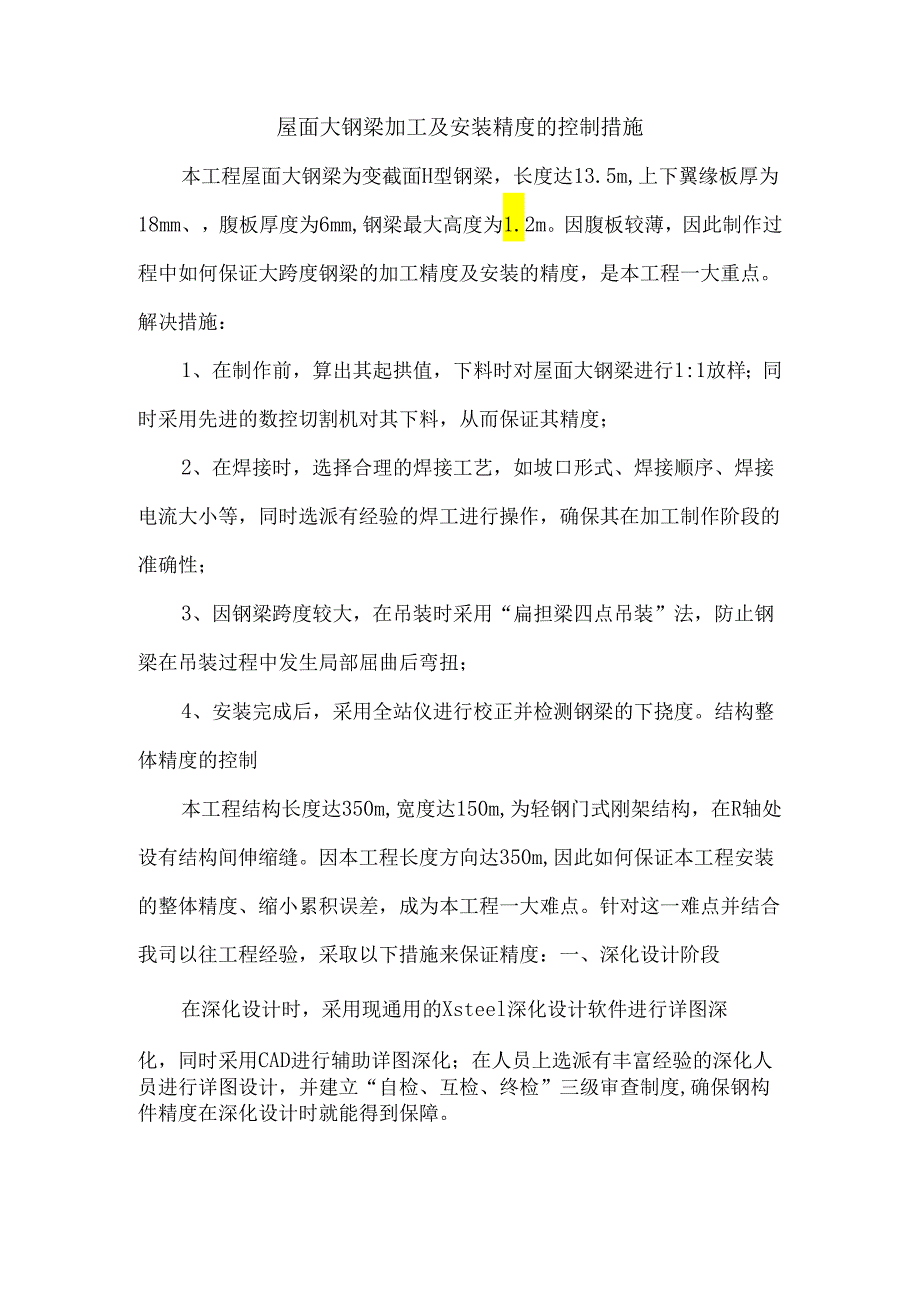

1、屋面大钢梁加工及安装精度的控制措施本工程屋面大钢梁为变截面H型钢梁,长度达13.5m,上下翼缘板厚为18mm、,腹板厚度为6mm,钢梁最大高度为1.2m。因腹板较薄,因此制作过程中如何保证大跨度钢梁的加工精度及安装的精度,是本工程一大重点。解决措施:1、在制作前,算出其起拱值,下料时对屋面大钢梁进行1:1放样;同时采用先进的数控切割机对其下料,从而保证其精度;2、在焊接时,选择合理的焊接工艺,如坡口形式、焊接顺序、焊接电流大小等,同时选派有经验的焊工进行操作,确保其在加工制作阶段的准确性;3、因钢梁跨度较大,在吊装时采用“扁担梁四点吊装”法,防止钢梁在吊装过程中发生局部屈曲后弯扭;4、安装完成

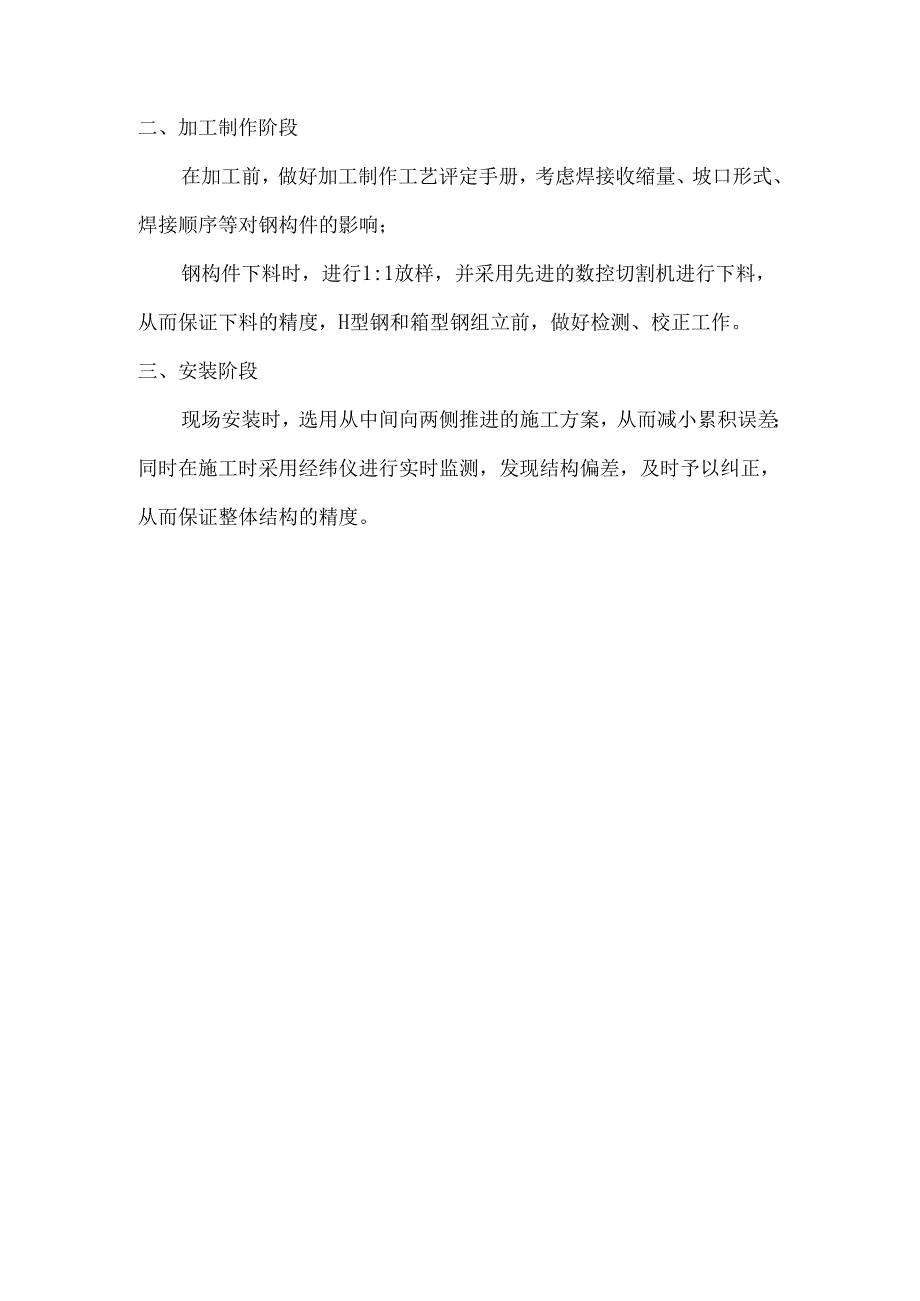

2、后,采用全站仪进行校正并检测钢梁的下挠度。结构整体精度的控制本工程结构长度达350m,宽度达150m,为轻钢门式刚架结构,在R轴处设有结构间伸缩缝。因本工程长度方向达350m,因此如何保证本工程安装的整体精度、缩小累积误差,成为本工程一大难点。针对这一难点并结合我司以往工程经验,采取以下措施来保证精度:一、深化设计阶段在深化设计时,采用现通用的Xsteel深化设计软件进行详图深化,同时采用CAD进行辅助详图深化;在人员上选派有丰富经验的深化人员进行详图设计,并建立“自检、互检、终检”三级审查制度,确保钢构件精度在深化设计时就能得到保障。二、加工制作阶段在加工前,做好加工制作工艺评定手册,考虑焊接收缩量、坡口形式、焊接顺序等对钢构件的影响;钢构件下料时,进行1:1放样,并采用先进的数控切割机进行下料,从而保证下料的精度,H型钢和箱型钢组立前,做好检测、校正工作。三、安装阶段现场安装时,选用从中间向两侧推进的施工方案,从而减小累积误差;同时在施工时采用经纬仪进行实时监测,发现结构偏差,及时予以纠正,从而保证整体结构的精度。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
