排水工程施工技术措施.docx

上传人:p** 文档编号:1046964 上传时间:2024-06-18 格式:DOCX 页数:2 大小:8.37KB
下载 相关 举报
排水工程施工技术措施.docx_第1页
第1页 / 共2页
排水工程施工技术措施.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《排水工程施工技术措施.docx》由会员分享,可在线阅读,更多相关《排水工程施工技术措施.docx(2页珍藏版)》请在第壹文秘上搜索。

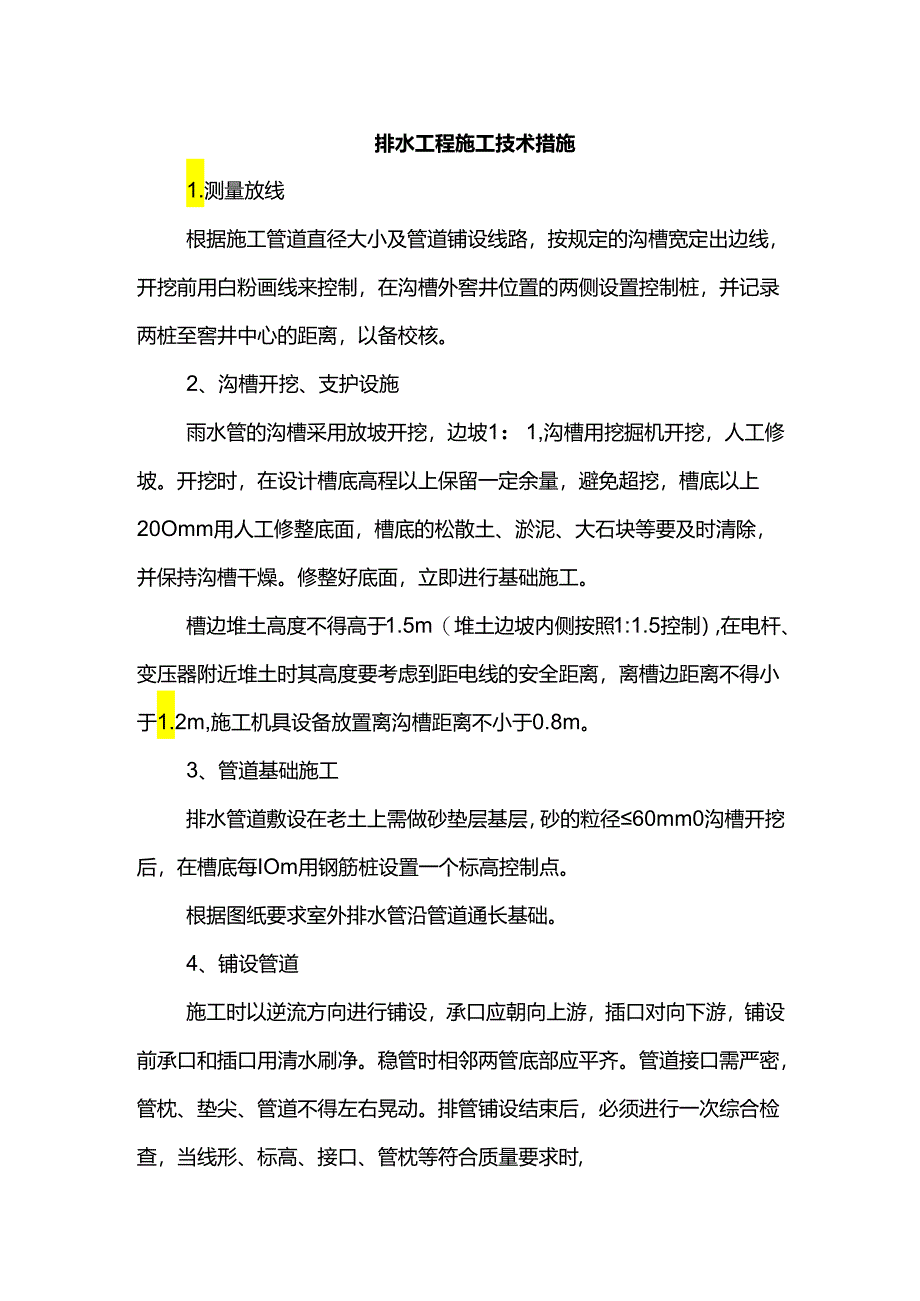

1、排水工程施工技术措施1.测量放线根据施工管道直径大小及管道铺设线路,按规定的沟槽宽定出边线,开挖前用白粉画线来控制,在沟槽外窖井位置的两侧设置控制桩,并记录两桩至窖井中心的距离,以备校核。2、沟槽开挖、支护设施雨水管的沟槽采用放坡开挖,边坡1:1,沟槽用挖掘机开挖,人工修坡。开挖时,在设计槽底高程以上保留一定余量,避免超挖,槽底以上20Omm用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥。修整好底面,立即进行基础施工。槽边堆土高度不得高于1.5m(堆土边坡内侧按照1:1.5控制),在电杆、变压器附近堆土时其高度要考虑到距电线的安全距离,离槽边距离不得小于1.2m,施工机

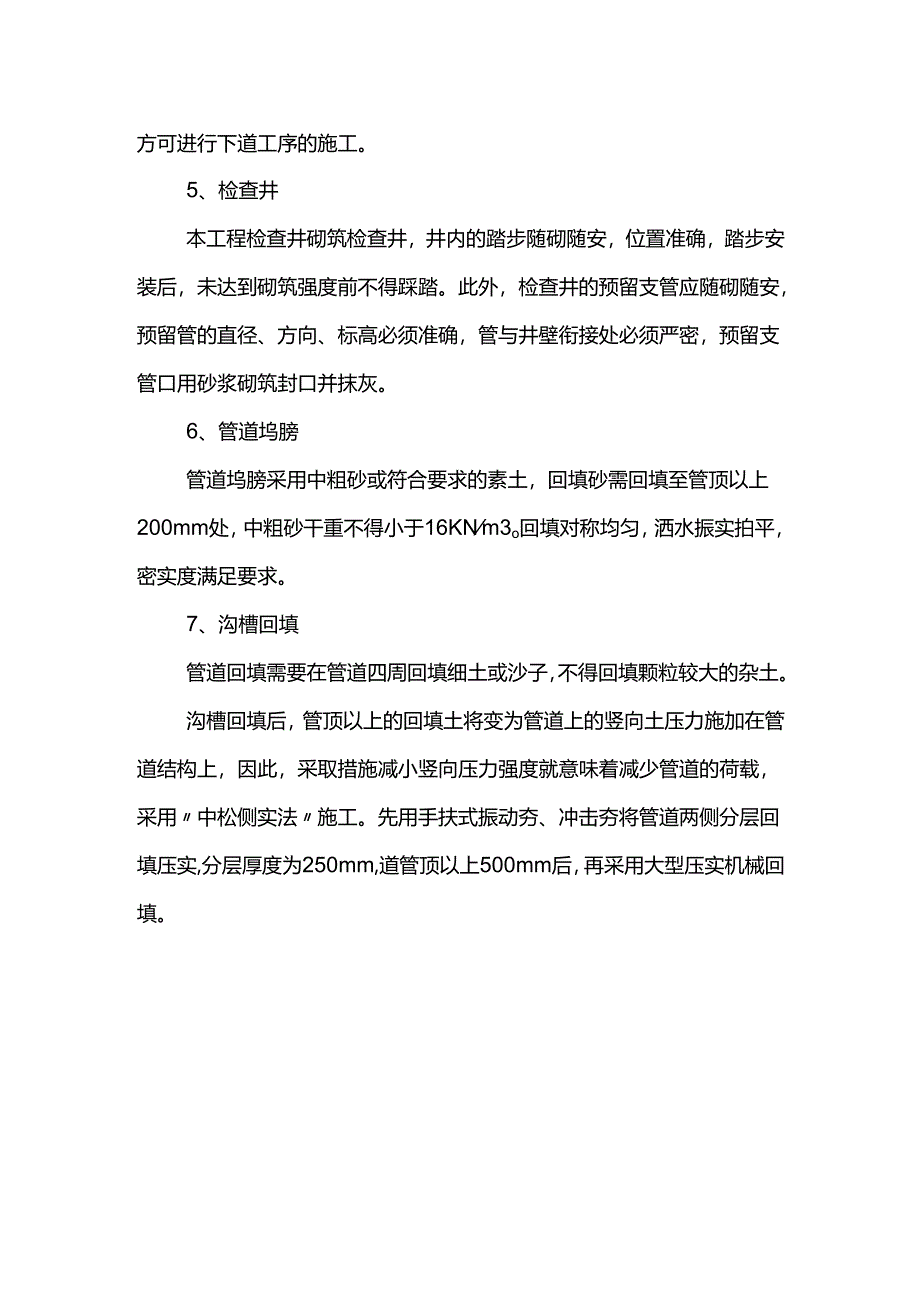

2、具设备放置离沟槽距离不小于0.8m。3、管道基础施工排水管道敷设在老土上需做砂垫层基层,砂的粒径60mm0沟槽开挖后,在槽底每IOm用钢筋桩设置一个标高控制点。根据图纸要求室外排水管沿管道通长基础。4、铺设管道施工时以逆流方向进行铺设,承口应朝向上游,插口对向下游,铺设前承口和插口用清水刷净。稳管时相邻两管底部应平齐。管道接口需严密,管枕、垫尖、管道不得左右晃动。排管铺设结束后,必须进行一次综合检查,当线形、标高、接口、管枕等符合质量要求时,方可进行下道工序的施工。5、检查井本工程检查井砌筑检查井,井内的踏步随砌随安,位置准确,踏步安装后,未达到砌筑强度前不得踩踏。此外,检查井的预留支管应随砌随安,预留管的直径、方向、标高必须准确,管与井壁衔接处必须严密,预留支管口用砂浆砌筑封口并抹灰。6、管道坞膀管道坞膀采用中粗砂或符合要求的素土,回填砂需回填至管顶以上200mm处,中粗砂干重不得小于16KNm3o回填对称均匀,洒水振实拍平,密实度满足要求。7、沟槽回填管道回填需要在管道四周回填细土或沙子,不得回填颗粒较大的杂土。沟槽回填后,管顶以上的回填土将变为管道上的竖向土压力施加在管道结构上,因此,采取措施减小竖向压力强度就意味着减少管道的荷载,采用中松侧实法施工。先用手扶式振动夯、冲击夯将管道两侧分层回填压实,分层厚度为250mm,道管顶以上500mm后,再采用大型压实机械回填。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
