资源描述

《注浆地基施工工艺模板.docx》由会员分享,可在线阅读,更多相关《注浆地基施工工艺模板.docx(7页珍藏版)》请在第壹文秘上搜索。

1、注浆地基施工工艺第1章总则(一)、适用范围本标准适用于软粘土、粉土、新近沉积粘性土、砂土提高强度的加固和渗透系数大于0.01cms的土层的止水加固以及已建工程局部松软地基的加固。(二)、编制参考标准及规范1、建筑地基基础工程施工质量验收规范GB50202-20022、建筑工程施工质量验收统一标准GB50300-20013、建筑施工手册第2章术语、符号注浆地基groutingfoundation将配置好的化学浆液或水泥浆,通过导管注入土体孔隙中,与土体结合,发生物化反应,从而提高土体强度,减小其缩性和渗透性。第3章基本规定1.一般项目D地基基础工程施工前,必须具备完整的地质勘察资料及工程附近管线

2、、建筑物、构筑物和其它公共设施的构造情况,必要时应作施工勘察和调查以确保工程质量及临近建筑的安全。2)施工单位必须具备相应专业资质,并树立完善的质量管理体系和质量检验制度。3)从事地基基础工程检测及见证实验的单位,必须具备省级以上(含省、自治区、直辖市)建设行政主管部门颁发的资质证书和计量行政主管部门颁发的计量认证合格证书。4)施工进程中出现异常情况时,应停止施工,由监理或建设单位组织勘察、设计、施工等相关单位相同分析情况,解决问题,消除隐患,并应形成文件资料。2.质量目的符合国家规范及设计要求第4章施工准备第1节技术准备熟悉施工图纸及设计说明和其它设计文件。施工方案审核、批准已经完成。依据施

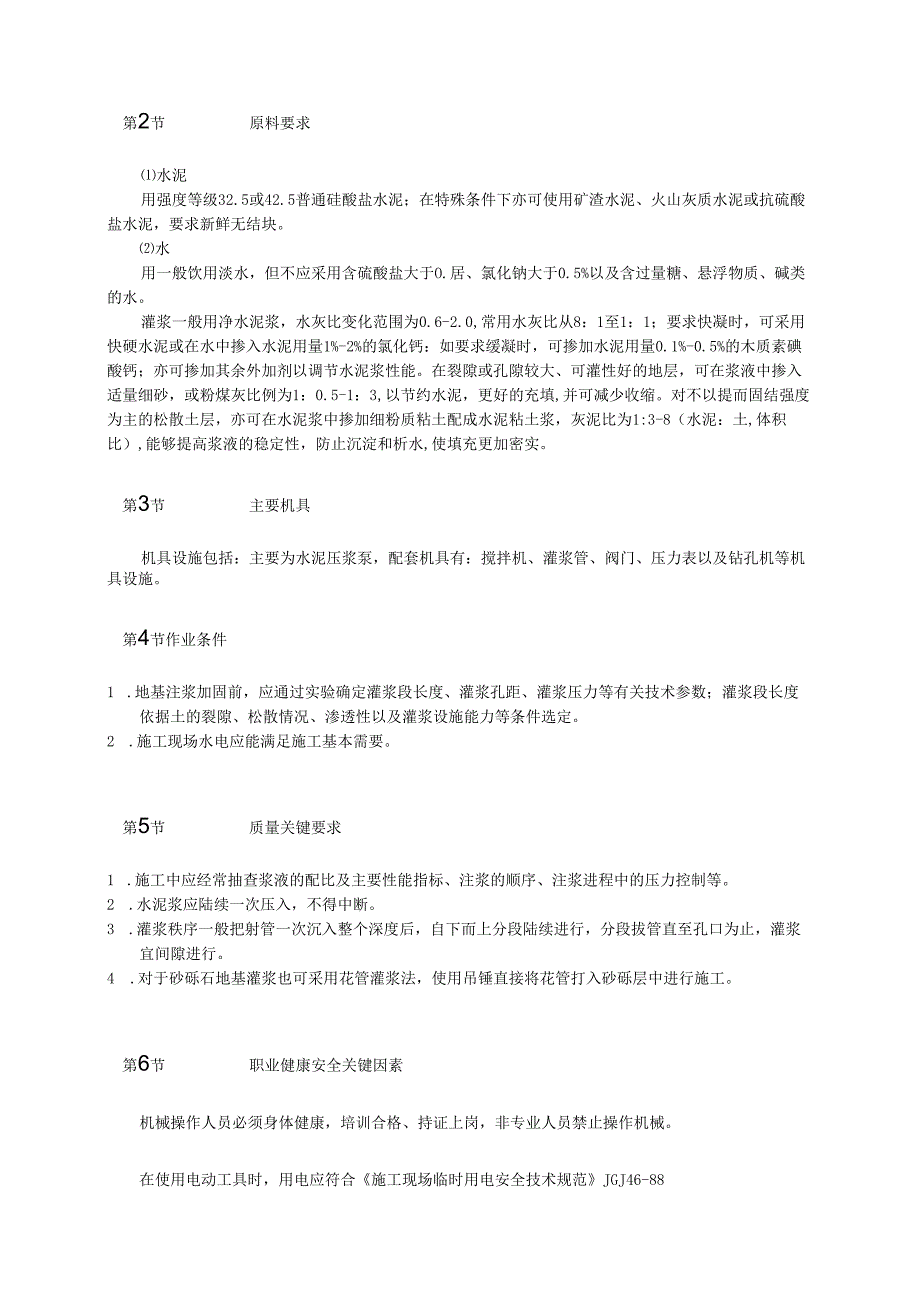

3、工技术、安全交底进行各项施工准备。施工前应检讨有关技术文件(注浆点地位、浆液配比、注浆施工技术参数,检测要求等),对有关浆液组成原料的性能及注浆设施的完好进行检讨。第2节原料要求水泥用强度等级32.5或42.5普通硅酸盐水泥;在特殊条件下亦可使用矿渣水泥、火山灰质水泥或抗硫酸盐水泥,要求新鲜无结块。水用一般饮用淡水,但不应采用含硫酸盐大于O.居、氯化钠大于0.5%以及含过量糖、悬浮物质、碱类的水。灌浆一般用净水泥浆,水灰比变化范围为0.6-2.0,常用水灰比从8:1至1:1;要求快凝时,可采用快硬水泥或在水中掺入水泥用量1%-2%的氯化钙:如要求缓凝时,可掺加水泥用量0.1%-0.5%的木质素

4、碘酸钙;亦可掺加其余外加剂以调节水泥浆性能。在裂隙或孔隙较大、可灌性好的地层,可在浆液中掺入适量细砂,或粉煤灰比例为1:0.5-1:3,以节约水泥,更好的充填,并可减少收缩。对不以提而固结强度为主的松散土层,亦可在水泥浆中掺加细粉质粘土配成水泥粘土浆,灰泥比为1:3-8(水泥:土,体积比),能够提高浆液的稳定性,防止沉淀和析水,使填充更加密实。第3节主要机具机具设施包括:主要为水泥压浆泵,配套机具有:搅拌机、灌浆管、阀门、压力表以及钻孔机等机具设施。第4节作业条件1 .地基注浆加固前,应通过实验确定灌浆段长度、灌浆孔距、灌浆压力等有关技术参数;灌浆段长度依据土的裂隙、松散情况、渗透性以及灌浆设

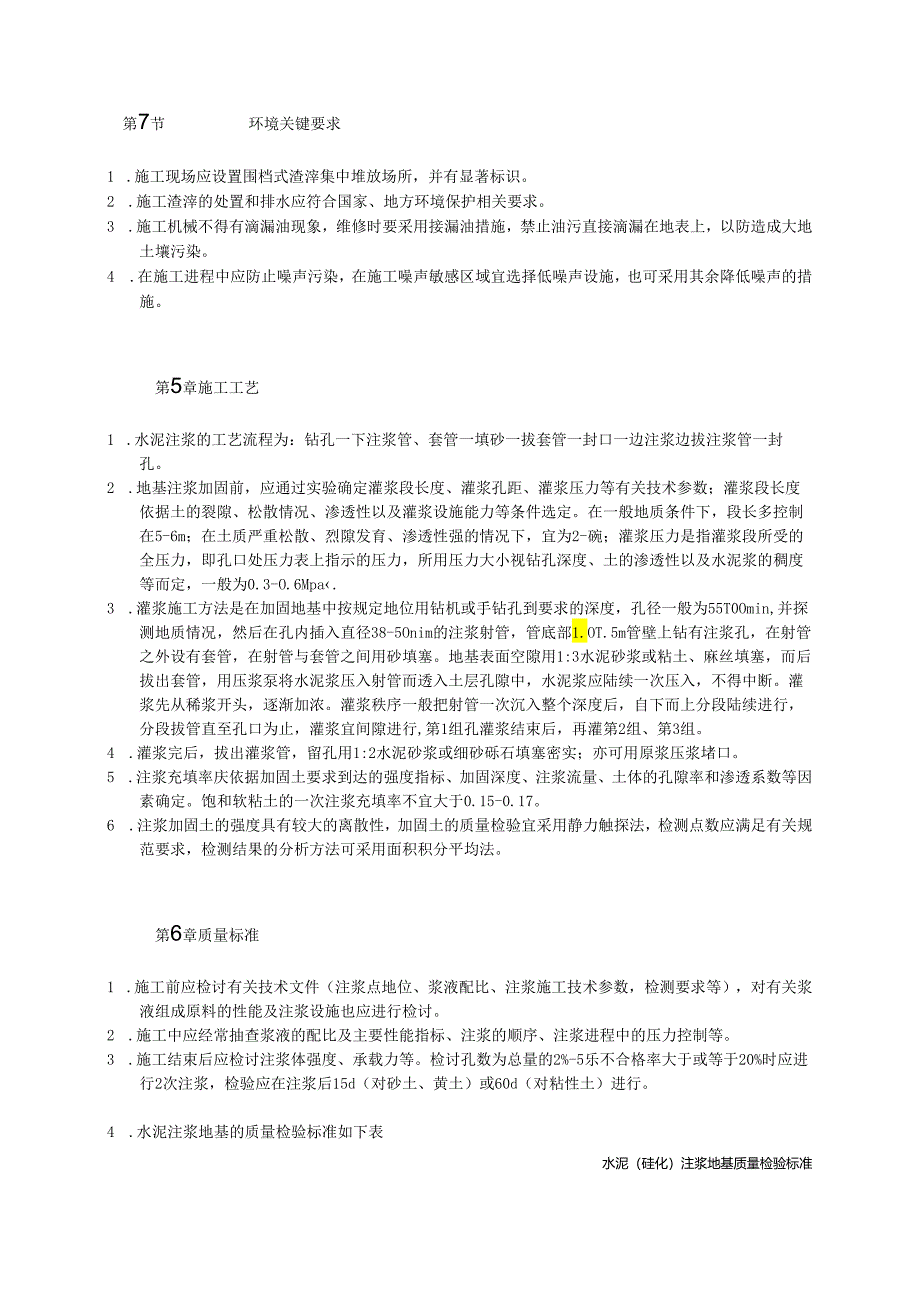

5、施能力等条件选定。2 .施工现场水电应能满足施工基本需要。第5节质量关键要求1 .施工中应经常抽查浆液的配比及主要性能指标、注浆的顺序、注浆进程中的压力控制等。2 .水泥浆应陆续一次压入,不得中断。3 .灌浆秩序一般把射管一次沉入整个深度后,自下而上分段陆续进行,分段拔管直至孔口为止,灌浆宜间隙进行。4 .对于砂砾石地基灌浆也可采用花管灌浆法,使用吊锤直接将花管打入砂砾层中进行施工。第6节职业健康安全关键因素机械操作人员必须身体健康,培训合格、持证上岗,非专业人员禁止操作机械。在使用电动工具时,用电应符合施工现场临时用电安全技术规范JGJ46-88第7节环境关键要求1 .施工现场应设置围档式渣

6、滓集中堆放场所,并有显著标识。2 .施工渣滓的处置和排水应符合国家、地方环境保护相关要求。3 .施工机械不得有滴漏油现象,维修时要采用接漏油措施,禁止油污直接滴漏在地表上,以防造成大地土壤污染。4 .在施工进程中应防止噪声污染,在施工噪声敏感区域宜选择低噪声设施,也可采用其余降低噪声的措施。第5章施工工艺1 .水泥注浆的工艺流程为:钻孔一下注浆管、套管一填砂一拔套管一封口一边注浆边拔注浆管一封孔。2 .地基注浆加固前,应通过实验确定灌浆段长度、灌浆孔距、灌浆压力等有关技术参数;灌浆段长度依据土的裂隙、松散情况、渗透性以及灌浆设施能力等条件选定。在一般地质条件下,段长多控制在5-6m;在土质严重

7、松散、烈隙发育、渗透性强的情况下,宜为2-碗;灌浆压力是指灌浆段所受的全压力,即孔口处压力表上指示的压力,所用压力大小视钻孔深度、土的渗透性以及水泥浆的稠度等而定,一般为0.3-O.6Mpa.3 .灌浆施工方法是在加固地基中按规定地位用钻机或手钻孔到要求的深度,孔径一般为55T0Omin,并探测地质情况,然后在孔内插入直径38-5Onim的注浆射管,管底部1.OT.5m管壁上钻有注浆孔,在射管之外设有套管,在射管与套管之间用砂填塞。地基表面空隙用1:3水泥砂浆或粘土、麻丝填塞,而后拔出套管,用压浆泵将水泥浆压入射管而透入土层孔隙中,水泥浆应陆续一次压入,不得中断。灌浆先从稀浆开头,逐渐加浓。灌

8、浆秩序一般把射管一次沉入整个深度后,自下而上分段陆续进行,分段拔管直至孔口为止,灌浆宜间隙进行,第1组孔灌浆结束后,再灌第2组、第3组。4 .灌浆完后,拔出灌浆管,留孔用1:2水泥砂浆或细砂砾石填塞密实;亦可用原浆压浆堵口。5 .注浆充填率庆依据加固土要求到达的强度指标、加固深度、注浆流量、土体的孔隙率和渗透系数等因素确定。饱和软粘土的一次注浆充填率不宜大于0.15-0.17。6 .注浆加固土的强度具有较大的离散性,加固土的质量检验宜采用静力触探法,检测点数应满足有关规范要求,检测结果的分析方法可采用面积积分平均法。第6章质量标准1 .施工前应检讨有关技术文件(注浆点地位、浆液配比、注浆施工技

9、术参数,检测要求等),对有关浆液组成原料的性能及注浆设施也应进行检讨。2 .施工中应经常抽查浆液的配比及主要性能指标、注浆的顺序、注浆进程中的压力控制等。3 .施工结束后应检讨注浆体强度、承载力等。检讨孔数为总量的2%-5乐不合格率大于或等于20%时应进行2次注浆,检验应在注浆后15d(对砂土、黄土)或60d(对粘性土)进行。4 .水泥注浆地基的质量检验标准如下表水泥(硅化)注浆地基质量检验标准项序检查嗔目允许偏差或允许值检查方法单位.r原水泥设计要求查产品合格证书或抽样送检材注浆用砂:粒径mm2.5料细度模数2.0试验室试胎主1检含泥量及有机物含量0O3控验粉煤灰:细度WFw三we泥试蛉室试

10、验项烧失量%30水玻璃:模数2.533抽样送检其他化学浆液设计要求查出厂质保书或抽样送桧2注浆体强度设计要求取样检验3地基承载力设计要求按规定方法1各种注浆材料称量误差0/3士股2注浆孔位mm士20用钢尺项3注浆孔深mm100量测注浆管长度目4注浆压力(与设计参数比)%10检查压力表读数第7章成品保护注浆地基施工完成后,未到养护龄期时不得投入使用。第8章安全环保注意事项及措施进入施工现场必须戴好安全帽,严禁酒后操作和施工。电气设施必须全部接零接地,且设置漏电开关,需有专人负责和操作,并经常检讨。第9章质量记载1 .原料的合格证、性能检测报告,进场验收记载和复验报告。2 .隐蔽工程记载。3 .分

11、项和单位工程检验记载。4 .施工质量检验评定记载。5 .施工现场检讨记载6 .施工日记。7 .其它相关的质量记载。施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、

12、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,

13、并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。16、机械设备、机具使用,必须做到“定人、定机”制度;未经有关人员同意,非操作人员不得使用。17、电动机械设备,必须有漏电保护装置和可靠保护接零,方可启动使用.18、未经有关人员批准,不得随意拆除安全设施和安全装置;

14、因作业需要拆除的,作业完毕后,必须立即恢复。19、井字架吊篮、料斗不准乘人。20、酒后不准上班作业.21、作业前应对相关的作业人员进行安全技术交底。22、在高空以及施工现场作业,如配管放配线,设备安装及开通调试中,必须要严格执行安全技术规程,顺利进行作业严禁违章操作,造成不应发生的事故。23、在整个施工过程中,必须严格执行国家、省市、各部委关于工程消防法规和有关条款。24、经常配齐、保养消防器材,做到会保养、会使用。认真贯彻逐级消防责任制,做好消防工作。25、现场人工断料,所用工具必须牢固,掌饕子和打锤要站成斜角,注意扔锤区域内的人和物体。切断小于30Cm的短钢筋,应用钳子夹牢,禁止用手把扶,

15、并在外侧设置防护箱笼罩或朝向无人区。26、多人合运钢筋,起、落、转、停动作要一致,人工上下传送不得在同一直线上.钢筋堆放要分散、稳当、防止倾倒和塌落。27、在高空、深坑绑扎钢筋和安装骨架,须搭设脚手架和马道。28、绑扎立柱、墙体钢筋,不得站在钢筋骨架上和攀登骨架上下。柱筋在4m以内,重量不大,可在地面或楼面上绑扎,整体竖起;柱筋在4m以上,应搭设工作台。柱梁骨架应用临时支撑拉牢,以防倾倒。29、绑扎基础钢筋时,应按施工设计规定摆放钢筋支架或马凳架起上部钢筋,不得任意减少支架或马凳。30、绑扎高层建筑的圈梁、挑檐、外墙、边柱钢筋,应搭设外架或安全网。绑扎时挂好安全带。31、起吊钢筋骨架,下方禁止站人,必须待骨架降落到离地Im以下始准靠近,就位支撑好方可摘钩。32、吊运短钢筋应使用吊笼,吊运超长钢筋应加横担,捆绑钢筋应使用钢丝

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
