资源描述

《玻璃隔断墙施工工艺模板.docx》由会员分享,可在线阅读,更多相关《玻璃隔断墙施工工艺模板.docx(9页珍藏版)》请在第壹文秘上搜索。

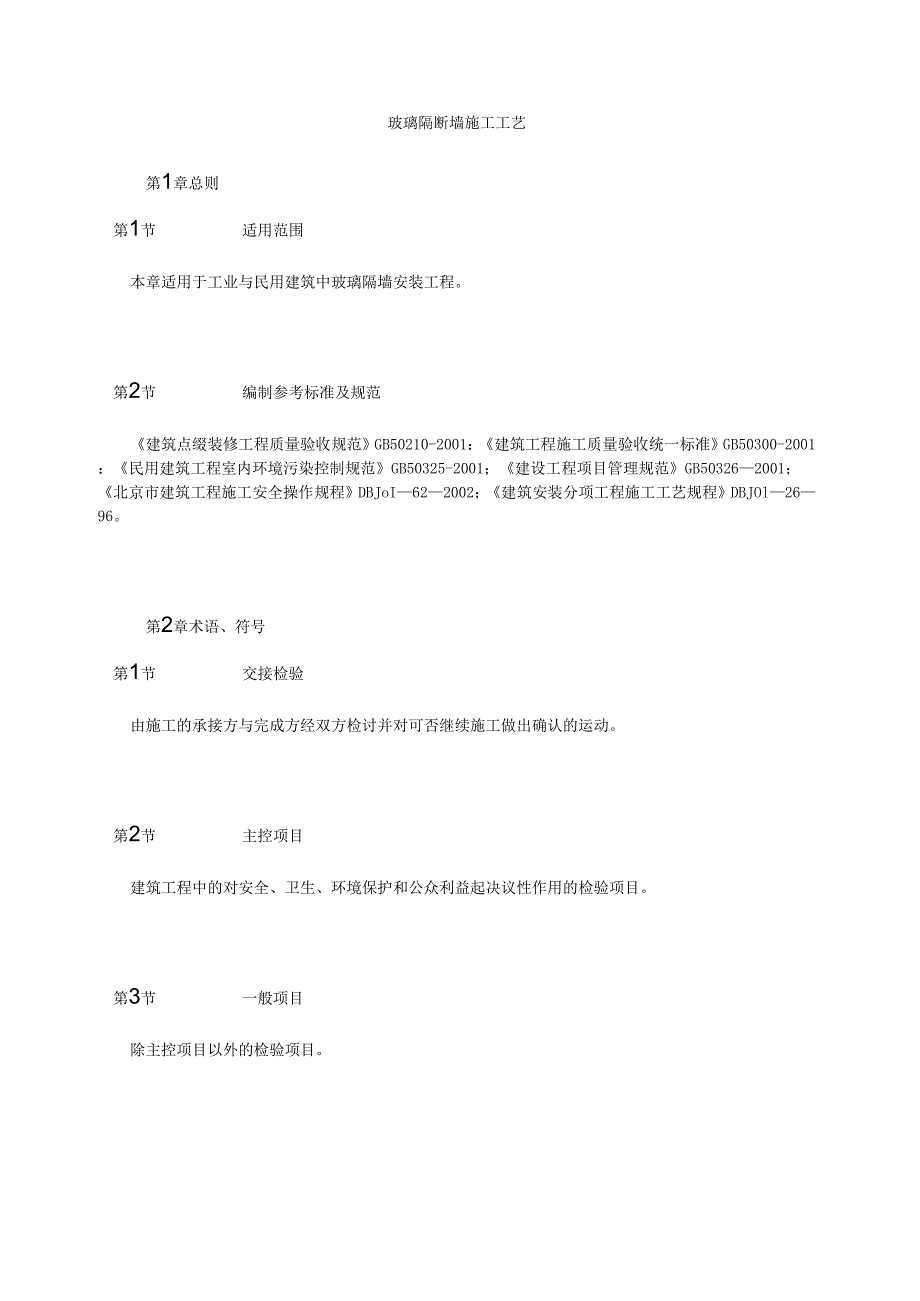

1、玻璃隔断墙施工工艺第1章总则第1节适用范围本章适用于工业与民用建筑中玻璃隔墙安装工程。第2节编制参考标准及规范建筑点缀装修工程质量验收规范GB50210-2001:建筑工程施工质量验收统一标准GB50300-2001:民用建筑工程室内环境污染控制规范GB50325-2001;建设工程项目管理规范GB503262001;北京市建筑工程施工安全操作规程DBJoI622002;建筑安装分项工程施工工艺规程DBJOl2696。第2章术语、符号第1节交接检验由施工的承接方与完成方经双方检讨并对可否继续施工做出确认的运动。第2节主控项目建筑工程中的对安全、卫生、环境保护和公众利益起决议性作用的检验项目。第

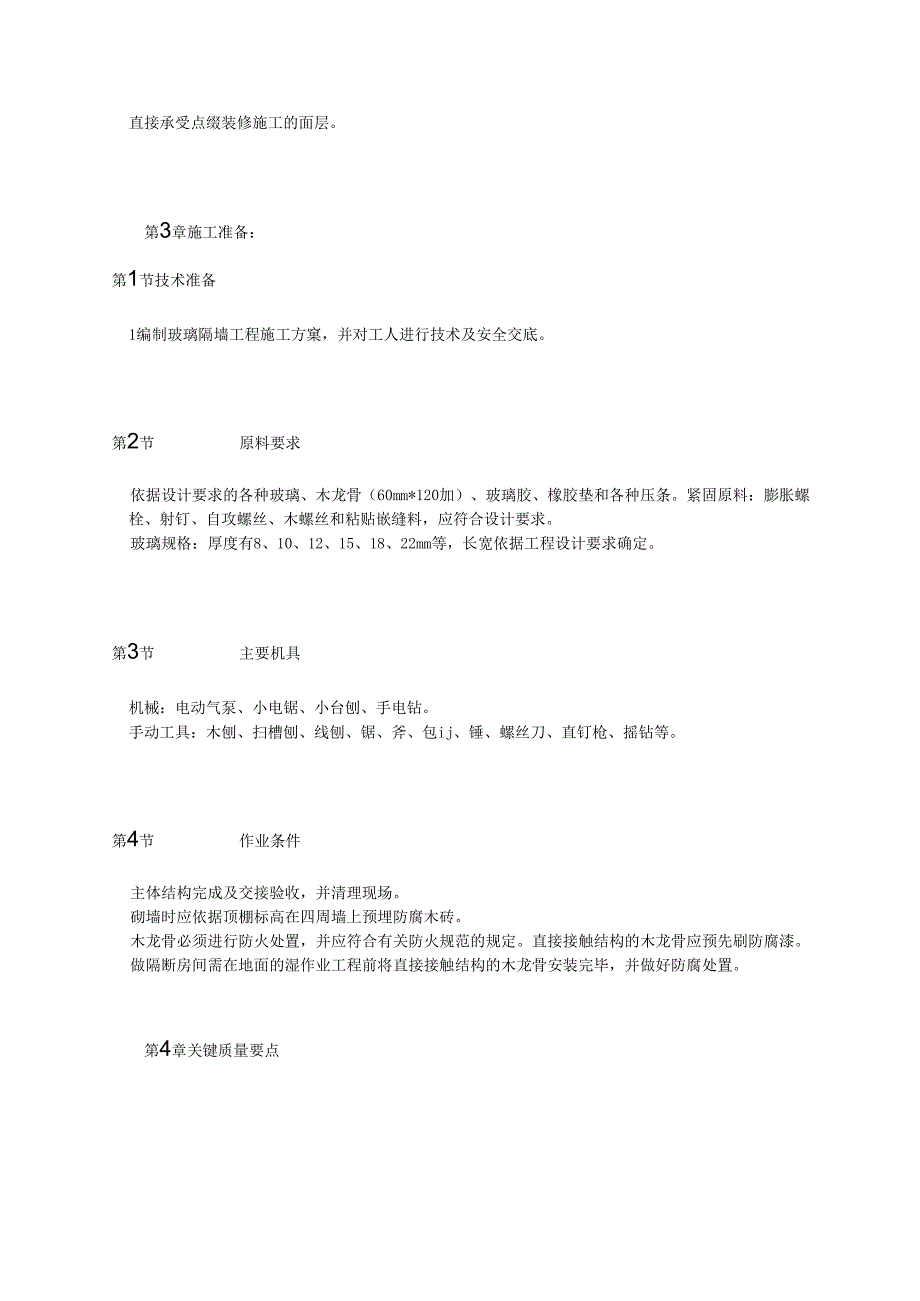

2、3节一般项目除主控项目以外的检验项目。直接承受点缀装修施工的面层。第3章施工准备:第1节技术准备1编制玻璃隔墙工程施工方窠,并对工人进行技术及安全交底。第2节原料要求依据设计要求的各种玻璃、木龙骨(60mm*120加)、玻璃胶、橡胶垫和各种压条。紧固原料:膨胀螺栓、射钉、自攻螺丝、木螺丝和粘贴嵌缝料,应符合设计要求。玻璃规格:厚度有8、10、12、15、18、22mm等,长宽依据工程设计要求确定。第3节主要机具机械:电动气泵、小电锯、小台刨、手电钻。手动工具:木刨、扫槽刨、线刨、锯、斧、包ij、锤、螺丝刀、直钉枪、摇钻等。第4节作业条件主体结构完成及交接验收,并清理现场。砌墙时应依据顶棚标高在

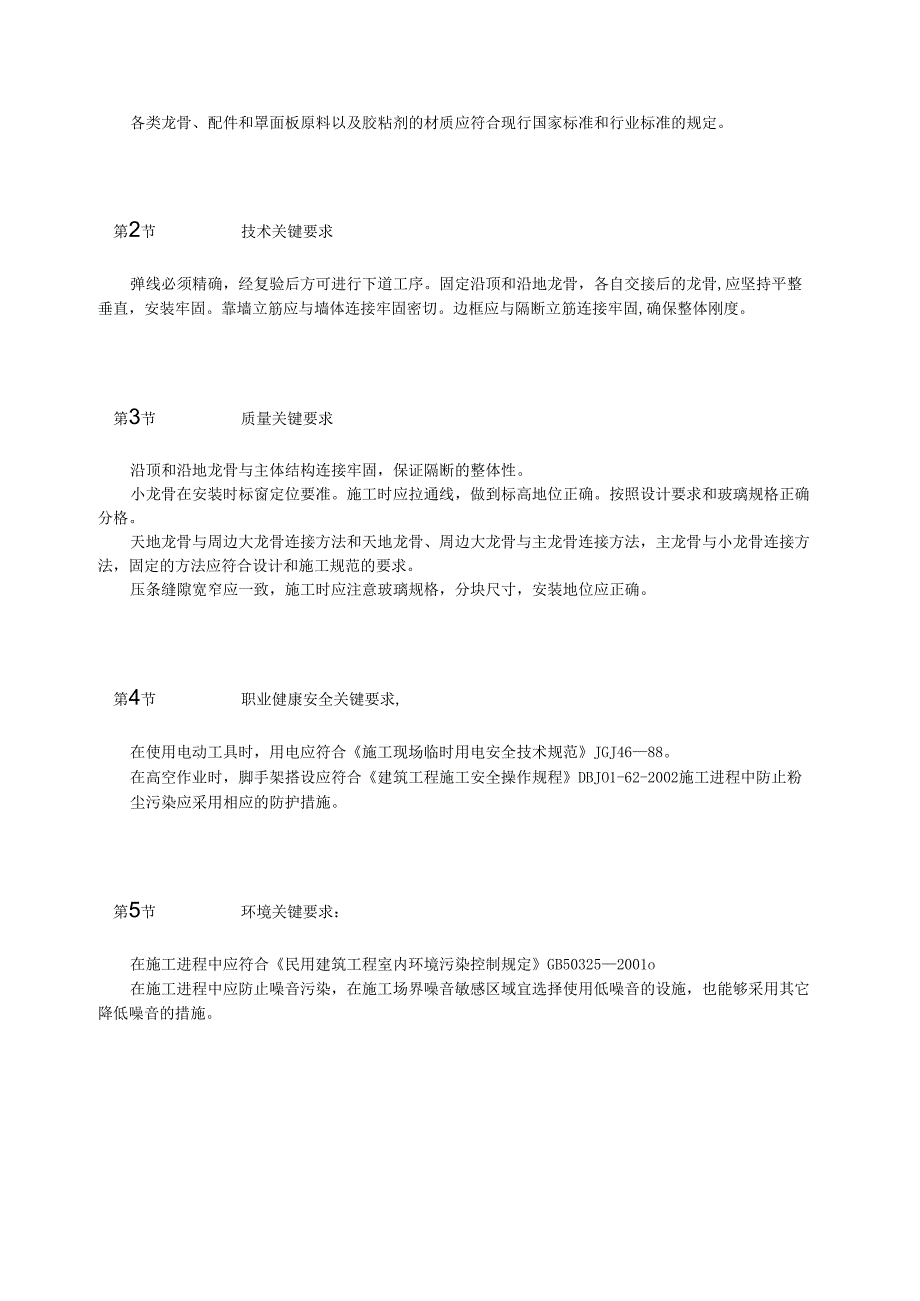

3、四周墙上预埋防腐木砖。木龙骨必须进行防火处置,并应符合有关防火规范的规定。直接接触结构的木龙骨应预先刷防腐漆。做隔断房间需在地面的湿作业工程前将直接接触结构的木龙骨安装完毕,并做好防腐处置。第4章关键质量要点各类龙骨、配件和罩面板原料以及胶粘剂的材质应符合现行国家标准和行业标准的规定。第2节技术关键要求弹线必须精确,经复验后方可进行下道工序。固定沿顶和沿地龙骨,各自交接后的龙骨,应坚持平整垂直,安装牢固。靠墙立筋应与墙体连接牢固密切。边框应与隔断立筋连接牢固,确保整体刚度。第3节质量关键要求沿顶和沿地龙骨与主体结构连接牢固,保证隔断的整体性。小龙骨在安装时标窗定位要准。施工时应拉通线,做到标高

4、地位正确。按照设计要求和玻璃规格正确分格。天地龙骨与周边大龙骨连接方法和天地龙骨、周边大龙骨与主龙骨连接方法,主龙骨与小龙骨连接方法,固定的方法应符合设计和施工规范的要求。压条缝隙宽窄应一致,施工时应注意玻璃规格,分块尺寸,安装地位应正确。第4节职业健康安全关键要求,在使用电动工具时,用电应符合施工现场临时用电安全技术规范JGJ4688。在高空作业时,脚手架搭设应符合建筑工程施工安全操作规程DBJO1-62-2002施工进程中防止粉尘污染应采用相应的防护措施。第5节环境关键要求:在施工进程中应符合民用建筑工程室内环境污染控制规定GB503252001o在施工进程中应防止噪音污染,在施工场界噪音

5、敏感区域宜选择使用低噪音的设施,也能够采用其它降低噪音的措施。工艺流程第2节操作工艺弹线:依据楼层设计标高水平线,顺墙高量至顶棚设计标高,沿墙弹隔断垂直标高线及天地龙骨的水平线,并在天地龙骨的水平线上划好龙骨的分档地位线。2条安装大龙骨:1)地骨安装:依据设计要求固定天地龙骨,如无设计要求时,能够用中8中12膨胀螺栓或35寸钉子固定,膨胀螺栓固定点间距600800三o安装前作好防腐处置。2)沿墙边龙骨安装:依据设计要求固定边龙骨,边龙骨应启抹灰收口槽,如无设计要求时,能够用中8612膨胀螺栓或35寸钉子与预埋木砖固定,固定点间距8001000廊。安装前作好防腐处置。主龙骨安装:1)依据设计要求

6、按分档线地位固定主龙骨,用4寸的铁钉固定,龙骨每端固定应不少于颗钉子。必须安装牢固。小龙骨安装:1)依据设计要求按分档线地位固定小龙骨,用扣梯或钉子固定。必须安装牢。安装小龙骨前,也能够依据安装玻璃的规格在小龙骨上开安装玻璃槽。安装玻璃:1)依据设计要求按玻璃的规格安装在小龙骨上;如用压条安装时先固定玻璃一侧的压条,并用橡胶垫垫在玻璃下方,再用压条将玻璃固定;如用玻璃胶直接固定玻璃,应将玻璃先安装在小龙骨的预留槽内,然后用玻璃胶封闭固定。打玻璃胶:1)首先在玻璃上沿四周粘上纸胶带,依据设计要求将各种玻璃胶均匀地打在玻璃与小龙骨之间。待玻璃胶完全干后撕掉纸胶带。安装压条:依据设计要求将各种规格材

7、质的压条,将压条用直钉或玻璃胶固定小龙骨上。如设计无要求,能够依据需要选用IOX12IlInI木压条、IOXlOmm的铝压条或10X20Dlm不锈钢压条。第6章质量标准:第1节主控项目:龙骨木材和玻璃的材质、品种、规格、式样应符合设计要求和施工规范的规定。木龙骨的大、小龙骨必须安装牢固,无松动,地位正确。压条无翘曲、折裂、缺楞掉角等缺陷,安装必须牢固。第2节一般项目1 .木龙骨应顺直,无曲折、变形和劈裂。2 .玻璃表面应平整、洁净,无污染、麻点、,颜色一致。3 .压条,宽窄应一致,整齐、平直、压条与玻璃接封严密。4 .允许偏差项目见表2.5.3。玻璃隔断墙允许偏差表2.5.3项次项类项目允许偏

8、差(mm)检验方法龙骨玻璃1龙骨龙骨间距2-尺量检讨2龙骨平直3-尺量检讨3表面平整2用2m靠尺检讨4玻璃接缝平直30.5拉5m线检讨5接缝高低0.5D.3用直尺或塞尺检讨6压条压条平直12拉5m线检讨7压条间距0.51尺量检讨第7章成品保护:木龙骨及玻璃安装时,应注意保护顶棚、墙内装好的各种管线:木龙骨的天龙骨不准固定在通风管道及其它设施上。施工部位已安装的门窗,已施工完的地面、墙面、窗台等应注意保护、防止损坏。木骨架原料,特殊是玻璃原料,在进场、存放、使用进程中应妥善管理,使其不变形、不受潮、不损坏、不污染。其余专业的原料不得置于已安装好的木龙骨架和玻璃上。隔断工程的脚手架搭设应符合建筑施

9、工安全标准。脚手架上搭设跳板应用铁丝绑扎固定,不得有探头板。工人操作应戴安全帽,注意防火。施工现场必须工完场清。设专人洒水、打扫,不能扬尘污染环境。有噪音的电动工具应在规定的作业时间内施工,防止噪音污染、扰民。机电器具必须安装触电保安器。发现问题立刻修理。遵守操作规程,非操作人员决不准乱动机具,以防伤人。现场保护良好通风,但不宜过堂风。第9章质量记载原料应有合格证。工程验收应有质量验评资料。施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防

10、护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具

11、时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心

12、脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。16、机械设备、机具使用,必须做到“定人、定机”制度;未经有关人员同意,非操作人员不得使用。17、电动机械设备,必须有漏电保护装置和可靠保护接零,方可启动使用.18、未经有关人员批准,不得随意拆除安全设施和安全装置;因作业需要拆除的,作业完毕后,必须立即恢复。19、井字架吊篮、料斗不准乘人。20、酒后不准上班作业.21、作业前应对相关的作业人员进行安全技术交底。22、在高空以及施工现场作业,如配管放配线,设备安装及开通调试中,必须要严格执行安全技术规程,顺利进行作业严禁违章操作,造成不应发生的事故。23、在整个施工过程中,必须严格

13、执行国家、省市、各部委关于工程消防法规和有关条款。24、经常配齐、保养消防器材,做到会保养、会使用。认真贯彻逐级消防责任制,做好消防工作。25、现场人工断料,所用工具必须牢固,掌饕子和打锤要站成斜角,注意扔锤区域内的人和物体。切断小于30Cm的短钢筋,应用钳子夹牢,禁止用手把扶,并在外侧设置防护箱笼罩或朝向无人区。26、多人合运钢筋,起、落、转、停动作要一致,人工上下传送不得在同一直线上.钢筋堆放要分散、稳当、防止倾倒和塌落。27、在高空、深坑绑扎钢筋和安装骨架,须搭设脚手架和马道。28、绑扎立柱、墙体钢筋,不得站在钢筋骨架上和攀登骨架上下。柱筋在4m以内,重量不大,可在地面或楼面上绑扎,整体

14、竖起;柱筋在4m以上,应搭设工作台。柱梁骨架应用临时支撑拉牢,以防倾倒。29、绑扎基础钢筋时,应按施工设计规定摆放钢筋支架或马凳架起上部钢筋,不得任意减少支架或马凳。30、绑扎高层建筑的圈梁、挑檐、外墙、边柱钢筋,应搭设外架或安全网。绑扎时挂好安全带。31、起吊钢筋骨架,下方禁止站人,必须待骨架降落到离地Im以下始准靠近,就位支撑好方可摘钩。32、吊运短钢筋应使用吊笼,吊运超长钢筋应加横担,捆绑钢筋应使用钢丝绳千斤头,双条绑扎,禁止用单条千斤头或绳索绑吊。33、吊运在楼层搬运、绑扎钢筋,应注意不要靠近和碰撞电线。并注意与裸体电线的安全距离(IkV以下4m,1-10kv6m).34、夜间施工灯光要充足,不准把灯具挂在竖起的钢筋上或其他金属构件上,导线应架空.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
