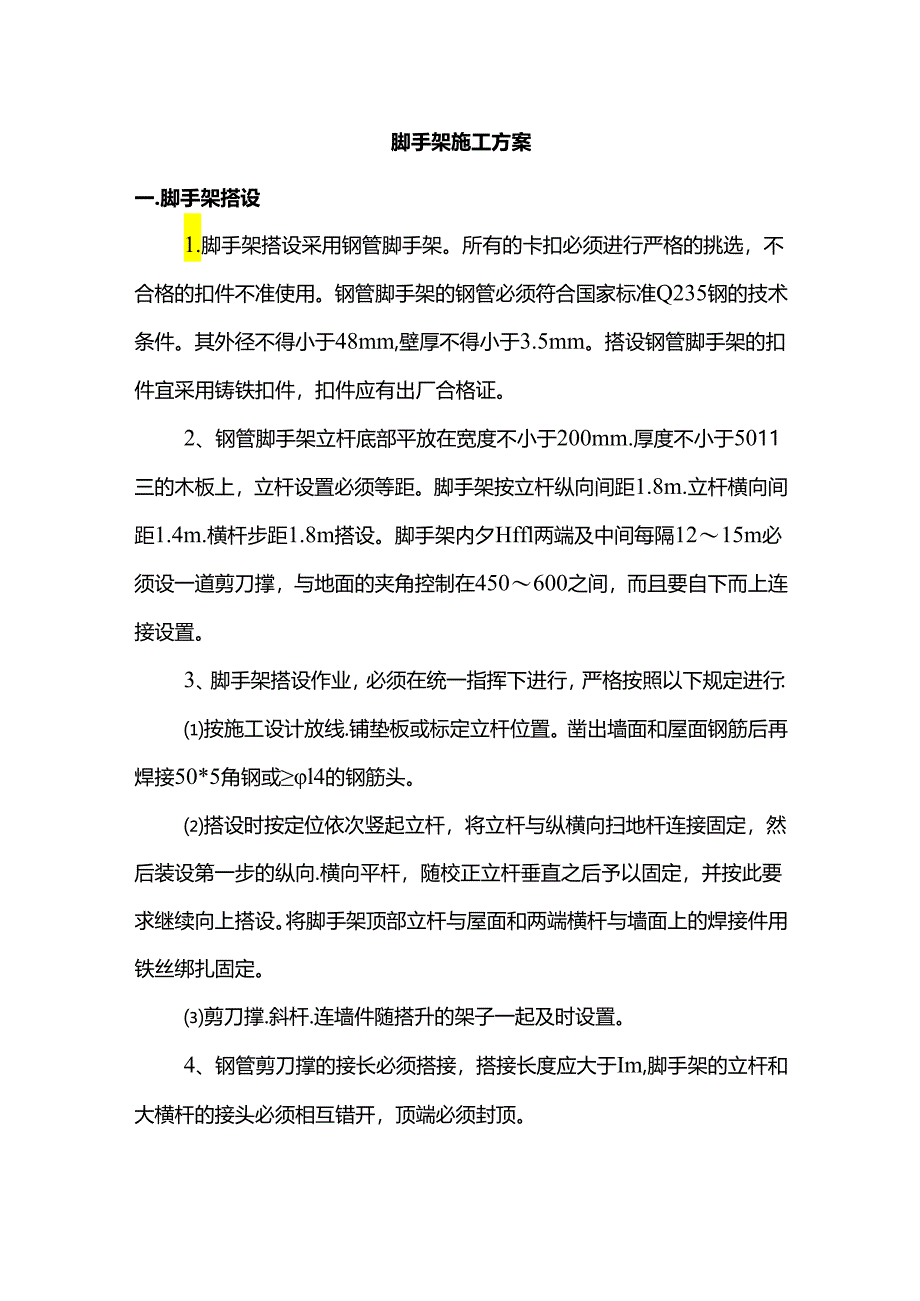

1、脚手架施工方案一.脚手架搭设1.脚手架搭设采用钢管脚手架。所有的卡扣必须进行严格的挑选,不合格的扣件不准使用。钢管脚手架的钢管必须符合国家标准Q235钢的技术条件。其外径不得小于48mm,壁厚不得小于3.5mm。搭设钢管脚手架的扣件宜采用铸铁扣件,扣件应有出厂合格证。2、钢管脚手架立杆底部平放在宽度不小于200mm.厚度不小于5011三的木板上,立杆设置必须等距。脚手架按立杆纵向间距1.8m.立杆横向间距1.4m.横杆步距1.8m搭设。脚手架内夕Hffl两端及中间每隔1215m必须设一道剪刀撑,与地面的夹角控制在450600之间,而且要自下而上连接设置。3、脚手架搭设作业,必须在统一指挥下进行

2、,严格按照以下规定进行:按施工设计放线.铺垫板或标定立杆位置。凿出墙面和屋面钢筋后再焊接50*5角钢或l4的钢筋头。搭设时按定位依次竖起立杆,将立杆与纵横向扫地杆连接固定,然后装设第一步的纵向.横向平杆,随校正立杆垂直之后予以固定,并按此要求继续向上搭设。将脚手架顶部立杆与屋面和两端横杆与墙面上的焊接件用铁丝绑扎固定。剪刀撑.斜杆.连墙件随搭升的架子一起及时设置。4、钢管剪刀撑的接长必须搭接,搭接长度应大于Im,脚手架的立杆和大横杆的接头必须相互错开,顶端必须封顶。5、脚手板的铺设符合下列规定:脚手板采用钢脚手板,满铺,脚手板必须铺平铺稳,并绑扎固定。脚手板采用对接平铺。施工时,安装两根小横杆

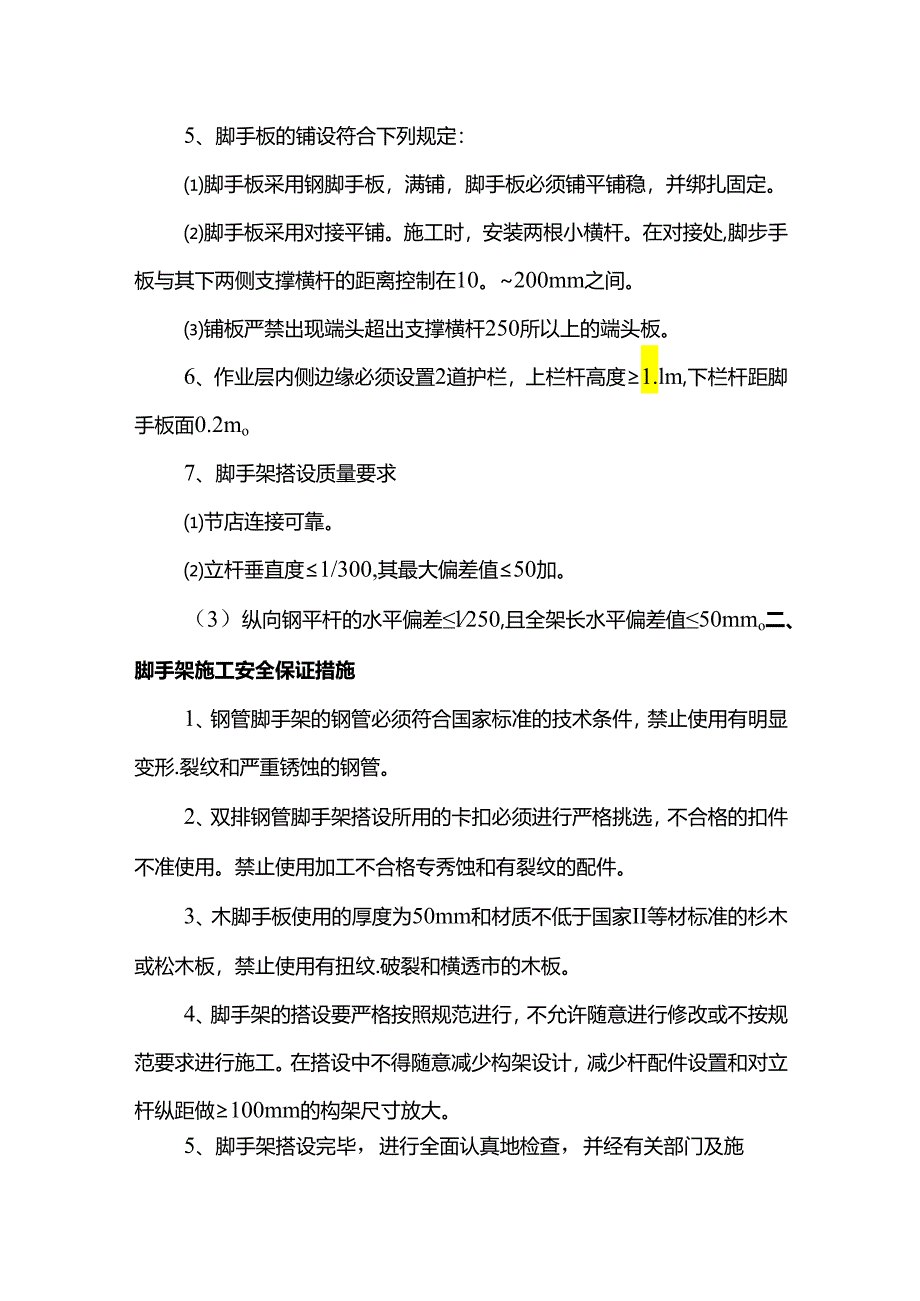

3、。在对接处,脚步手板与其下两侧支撑横杆的距离控制在10。200mm之间。铺板严禁出现端头超出支撑横杆250所以上的端头板。6、作业层内侧边缘必须设置2道护栏,上栏杆高度1.lm,下栏杆距脚手板面0.2mo7、脚手架搭设质量要求节店连接可靠。立杆垂直度1/300,其最大偏差值50加。(3)纵向钢平杆的水平偏差l250,且全架长水平偏差值50mmo二、脚手架施工安全保证措施1、钢管脚手架的钢管必须符合国家标准的技术条件,禁止使用有明显变形.裂纹和严重锈蚀的钢管。2、双排钢管脚手架搭设所用的卡扣必须进行严格挑选,不合格的扣件不准使用。禁止使用加工不合格专秀蚀和有裂纹的配件。3、木脚手板使用的厚度为5

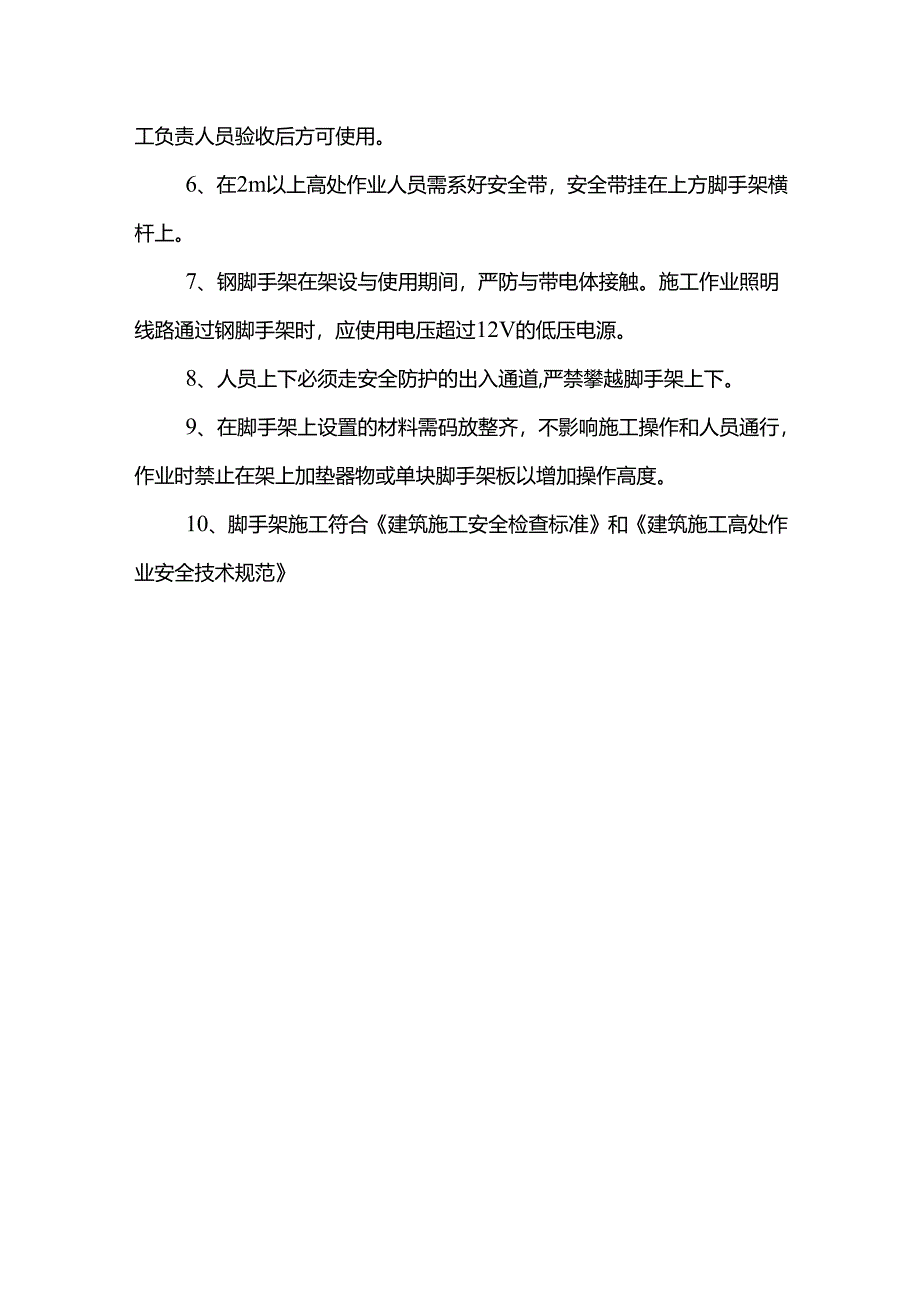

4、0mm和材质不低于国家II等材标准的杉木或松木板,禁止使用有扭纹.破裂和横透市的木板。4、脚手架的搭设要严格按照规范进行,不允许随意进行修改或不按规范要求进行施工。在搭设中不得随意减少构架设计,减少杆配件设置和对立杆纵距做100mm的构架尺寸放大。5、脚手架搭设完毕,进行全面认真地检查,并经有关部门及施工负责人员验收后方可使用。6、在2m以上高处作业人员需系好安全带,安全带挂在上方脚手架横杆上。7、钢脚手架在架设与使用期间,严防与带电体接触。施工作业照明线路通过钢脚手架时,应使用电压超过12V的低压电源。8、人员上下必须走安全防护的出入通道,严禁攀越脚手架上下。9、在脚手架上设置的材料需码放整齐,不影响施工操作和人员通行,作业时禁止在架上加垫器物或单块脚手架板以增加操作高度。10、脚手架施工符合建筑施工安全检查标准和建筑施工高处作业安全技术规范

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
