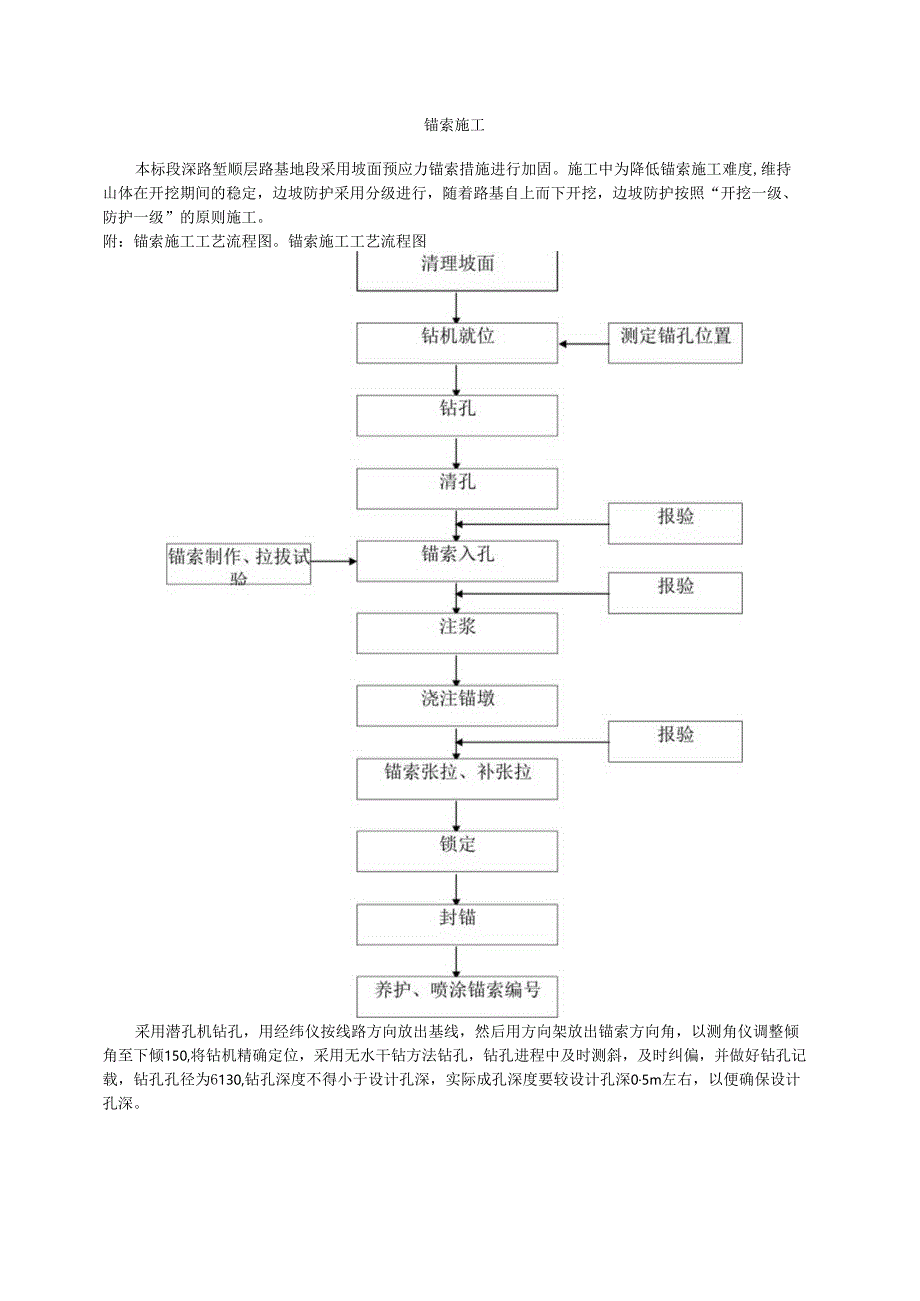

1、锚索施工本标段深路堑顺层路基地段采用坡面预应力锚索措施进行加固。施工中为降低锚索施工难度,维持山体在开挖期间的稳定,边坡防护采用分级进行,随着路基自上而下开挖,边坡防护按照“开挖一级、防护一级”的原则施工。附:锚索施工工艺流程图。锚索施工工艺流程图采用潜孔机钻孔,用经纬仪按线路方向放出基线,然后用方向架放出锚索方向角,以测角仪调整倾角至下倾150,将钻机精确定位,采用无水干钻方法钻孔,钻孔进程中及时测斜,及时纠偏,并做好钻孔记载,钻孔孔径为6130,钻孔深度不得小于设计孔深,实际成孔深度要较设计孔深05m左右,以便确保设计孔深。第2章预应力锚索制作安装锚索施工前按设计说明分两级个做3孔锚索拉拔

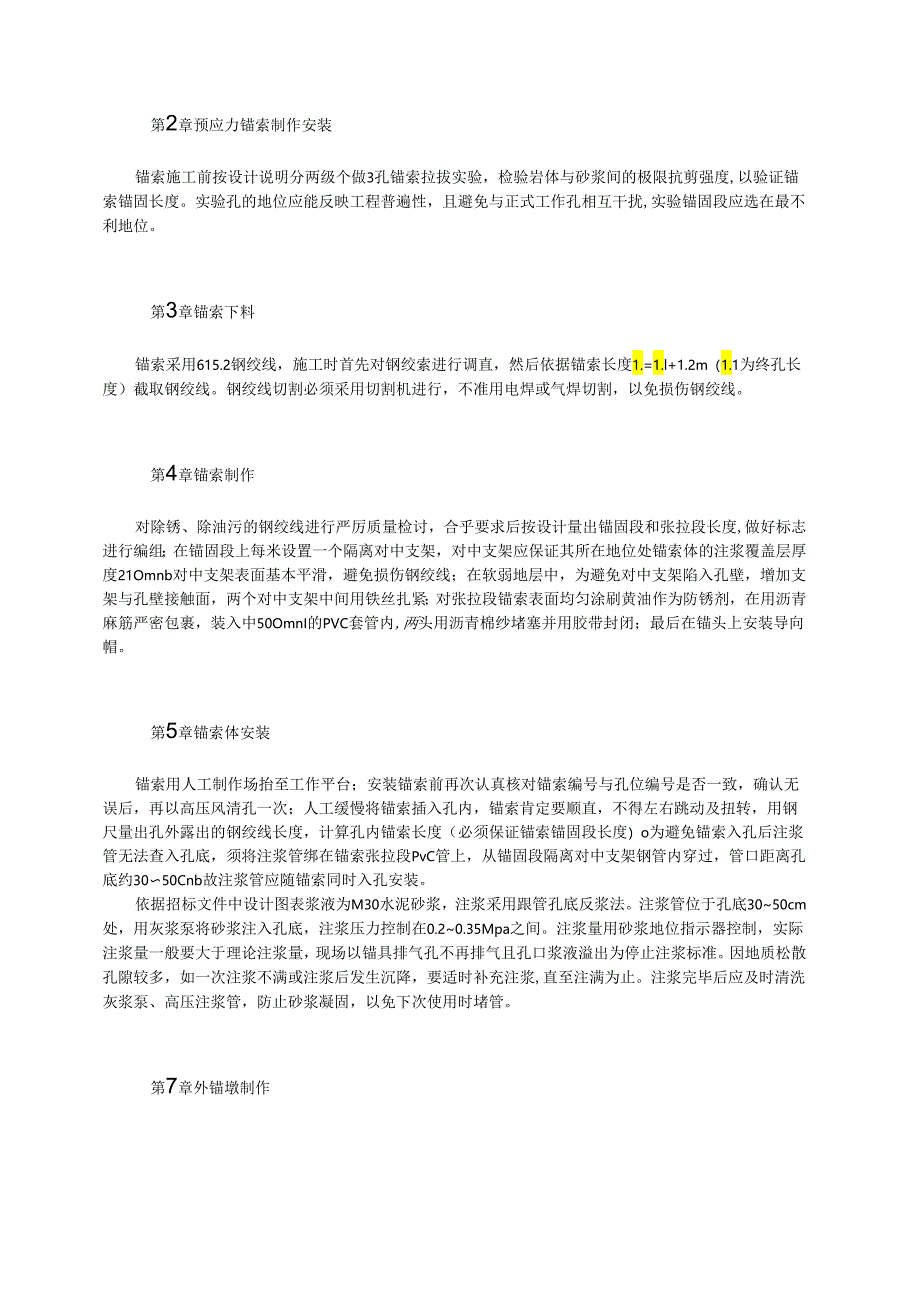

2、实验,检验岩体与砂浆间的极限抗剪强度,以验证锚索锚固长度。实验孔的地位应能反映工程普遍性,且避免与正式工作孔相互干扰,实验锚固段应选在最不利地位。第3章锚索下料锚索采用615.2钢绞线,施工时首先对钢绞索进行调直,然后依据锚索长度1.=1.l+1.2m(1.1为终孔长度)截取钢绞线。钢绞线切割必须采用切割机进行,不准用电焊或气焊切割,以免损伤钢绞线。第4章锚索制作对除锈、除油污的钢绞线进行严厉质量检讨,合乎要求后按设计量出锚固段和张拉段长度,做好标志进行编组;在锚固段上每米设置一个隔离对中支架,对中支架应保证其所在地位处锚索体的注浆覆盖层厚度21Omnb对中支架表面基本平滑,避免损伤钢绞线;在

3、软弱地层中,为避免对中支架陷入孔壁,增加支架与孔壁接触面,两个对中支架中间用铁丝扎紧;对张拉段锚索表面均匀涂刷黄油作为防锈剂,在用沥青麻筋严密包裹,装入中50OmnI的PVC套管内,两头用沥青棉纱堵塞并用胶带封闭;最后在锚头上安装导向帽。第5章锚索体安装锚索用人工制作场抬至工作平台;安装锚索前再次认真核对锚索编号与孔位编号是否一致,确认无误后,再以高压风清孔一次;人工缓慢将锚索插入孔内,锚索肯定要顺直,不得左右跳动及扭转,用钢尺量出孔外露出的钢绞线长度,计算孔内锚索长度(必须保证锚索锚固段长度)o为避免锚索入孔后注浆管无法查入孔底,须将注浆管绑在锚索张拉段PvC管上,从锚固段隔离对中支架钢管内

4、穿过,管口距离孔底约3050Cnb故注浆管应随锚索同时入孔安装。依据招标文件中设计图表浆液为M30水泥砂浆,注浆采用跟管孔底反浆法。注浆管位于孔底3050cm处,用灰浆泵将砂浆注入孔底,注浆压力控制在0.20.35Mpa之间。注浆量用砂浆地位指示器控制,实际注浆量一般要大于理论注浆量,现场以锚具排气孔不再排气且孔口浆液溢出为停止注浆标准。因地质松散孔隙较多,如一次注浆不满或注浆后发生沉降,要适时补充注浆,直至注满为止。注浆完毕后应及时清洗灰浆泵、高压注浆管,防止砂浆凝固,以免下次使用时堵管。第7章外锚墩制作用130mm、长30Onlnl的薄壁钢管插入孔口内,钢管用人字型钢筋进行固定,且要使钢管

5、轴线与锚索孔轴线重合,孔外部分与锚墩混凝土顶面平齐,并预留注浆孔和排气孔。定位钢管与钢垫板正交焊接后,绑扎锚墩钢筋、立模,然后浇筑C35混凝土。浇筑前注意不要堵塞预留的二次补注浆所用进浆管和出浆管。浇注时锚索必须与锚墩顶面垂直,垫板的平面与锚索的轴线垂直,以保证施加张拉力方向的正确。第8章锚索张拉及锁定锚索张拉前,需对张拉设施进行严厉标定。张拉采用整体超张拉,分两次逐级张拉,即按设计张力的70%及110%进行张拉。张拉后持荷稳定30min,第一次张拉后35天再进行下一次补张拉,以便补偿锚索的松弛和地层的徐变引起的预应力损失,最后锁定至设计张力。第9章封锚补充张拉后立刻进行封孔注浆,注浆后从锚具

6、量起,留出长30Inm钢绞线,其余部分截去,然后按照设计尺寸,用碎对锚头进行封锚。待坡面整治完毕并清理后即可对锚头刷漆并在其上喷涂锚索编号。施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬

7、底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特

8、别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。16、机械设备、机具使用,必须做到“定人、定机”制度;未经有关人员同意,非操作人员不得使用。17、电动机械设备,必须有漏电保护装置和可靠保护接零,方可启动使用.18、未经有关人员批准,不得随

9、意拆除安全设施和安全装置;因作业需要拆除的,作业完毕后,必须立即恢复。19、井字架吊篮、料斗不准乘人。20、酒后不准上班作业.21、作业前应对相关的作业人员进行安全技术交底。22、在高空以及施工现场作业,如配管放配线,设备安装及开通调试中,必须要严格执行安全技术规程,顺利进行作业严禁违章操作,造成不应发生的事故。23、在整个施工过程中,必须严格执行国家、省市、各部委关于工程消防法规和有关条款。24、经常配齐、保养消防器材,做到会保养、会使用。认真贯彻逐级消防责任制,做好消防工作。25、现场人工断料,所用工具必须牢固,掌饕子和打锤要站成斜角,注意扔锤区域内的人和物体。切断小于30Cm的短钢筋,应

10、用钳子夹牢,禁止用手把扶,并在外侧设置防护箱笼罩或朝向无人区。26、多人合运钢筋,起、落、转、停动作要一致,人工上下传送不得在同一直线上.钢筋堆放要分散、稳当、防止倾倒和塌落。27、在高空、深坑绑扎钢筋和安装骨架,须搭设脚手架和马道。28、绑扎立柱、墙体钢筋,不得站在钢筋骨架上和攀登骨架上下。柱筋在4m以内,重量不大,可在地面或楼面上绑扎,整体竖起;柱筋在4m以上,应搭设工作台。柱梁骨架应用临时支撑拉牢,以防倾倒。29、绑扎基础钢筋时,应按施工设计规定摆放钢筋支架或马凳架起上部钢筋,不得任意减少支架或马凳。30、绑扎高层建筑的圈梁、挑檐、外墙、边柱钢筋,应搭设外架或安全网。绑扎时挂好安全带。31、起吊钢筋骨架,下方禁止站人,必须待骨架降落到离地Im以下始准靠近,就位支撑好方可摘钩。32、吊运短钢筋应使用吊笼,吊运超长钢筋应加横担,捆绑钢筋应使用钢丝绳千斤头,双条绑扎,禁止用单条千斤头或绳索绑吊。33、吊运在楼层搬运、绑扎钢筋,应注意不要靠近和碰撞电线。并注意与裸体电线的安全距离(IkV以下4m,1IokV6m).34、夜间施工灯光要充足,不准把灯具挂在竖起的钢筋上或其他金属构件上,导线应架空.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
