预冷混凝土在干热地区核电站工程中的应用模板.docx

上传人:p** 文档编号:1048468 上传时间:2024-06-18 格式:DOCX 页数:6 大小:17.35KB
下载 相关 举报
预冷混凝土在干热地区核电站工程中的应用模板.docx_第1页
第1页 / 共6页
预冷混凝土在干热地区核电站工程中的应用模板.docx_第2页
第2页 / 共6页
预冷混凝土在干热地区核电站工程中的应用模板.docx_第3页
第3页 / 共6页
预冷混凝土在干热地区核电站工程中的应用模板.docx_第4页
第4页 / 共6页
预冷混凝土在干热地区核电站工程中的应用模板.docx_第5页
第5页 / 共6页
预冷混凝土在干热地区核电站工程中的应用模板.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《预冷混凝土在干热地区核电站工程中的应用模板.docx》由会员分享,可在线阅读,更多相关《预冷混凝土在干热地区核电站工程中的应用模板.docx(6页珍藏版)》请在第壹文秘上搜索。

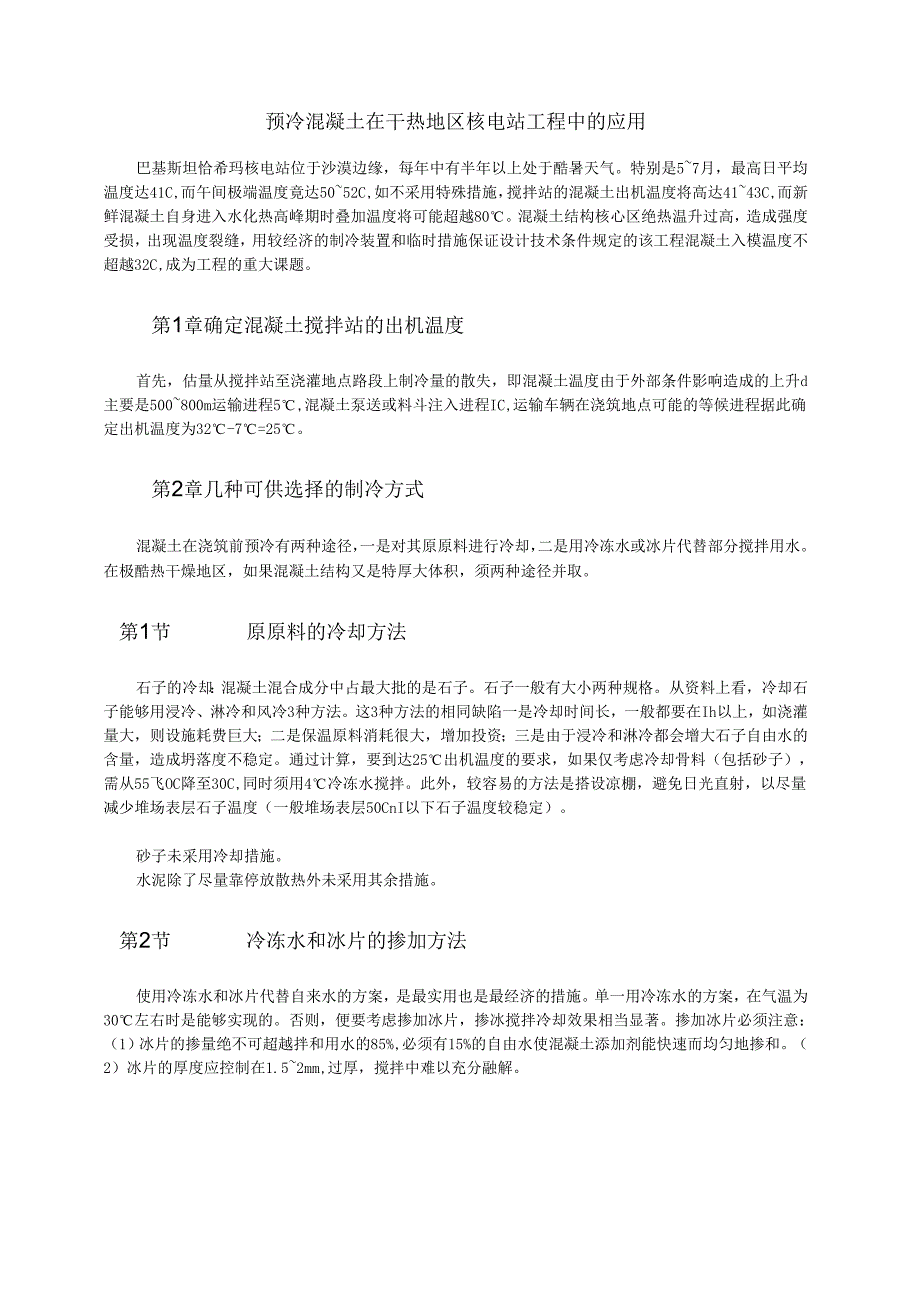

1、预冷混凝土在干热地区核电站工程中的应用巴基斯坦恰希玛核电站位于沙漠边缘,每年中有半年以上处于酷暑天气。特别是57月,最高日平均温度达41C,而午间极端温度竟达5052C,如不采用特殊措施,搅拌站的混凝土出机温度将高达4143C,而新鲜混凝土自身进入水化热高峰期时叠加温度将可能超越80。混凝土结构核心区绝热温升过高,造成强度受损,出现温度裂缝,用较经济的制冷装置和临时措施保证设计技术条件规定的该工程混凝土入模温度不超越32C,成为工程的重大课题。第1章确定混凝土搅拌站的出机温度首先,估量从搅拌站至浇灌地点路段上制冷量的散失,即混凝土温度由于外部条件影响造成的上升d主要是500800m运输进程5,

2、混凝土泵送或料斗注入进程IC,运输车辆在浇筑地点可能的等候进程据此确定出机温度为32-7=25。第2章几种可供选择的制冷方式混凝土在浇筑前预冷有两种途径,一是对其原原料进行冷却,二是用冷冻水或冰片代替部分搅拌用水。在极酷热干燥地区,如果混凝土结构又是特厚大体积,须两种途径并取。第1节原原料的冷却方法石子的冷却:混凝土混合成分中占最大批的是石子。石子一般有大小两种规格。从资料上看,冷却石子能够用浸冷、淋冷和风冷3种方法。这3种方法的相同缺陷一是冷却时间长,一般都要在Ih以上,如浇灌量大,则设施耗费巨大;二是保温原料消耗很大,增加投资;三是由于浸冷和淋冷都会增大石子自由水的含量,造成坍落度不稳定。

3、通过计算,要到达25出机温度的要求,如果仅考虑冷却骨料(包括砂子),需从55飞OC降至30C,同时须用4冷冻水搅拌。此外,较容易的方法是搭设凉棚,避免日光直射,以尽量减少堆场表层石子温度(一般堆场表层50CnI以下石子温度较稳定)。砂子未采用冷却措施。水泥除了尽量靠停放散热外未采用其余措施。第2节冷冻水和冰片的掺加方法使用冷冻水和冰片代替自来水的方案,是最实用也是最经济的措施。单一用冷冻水的方案,在气温为30左右时是能够实现的。否则,便要考虑掺加冰片,掺冰搅拌冷却效果相当显著。掺加冰片必须注意:(1)冰片的掺量绝不可超越拌和用水的85%,必须有15%的自由水使混凝土添加剂能快速而均匀地掺和。(

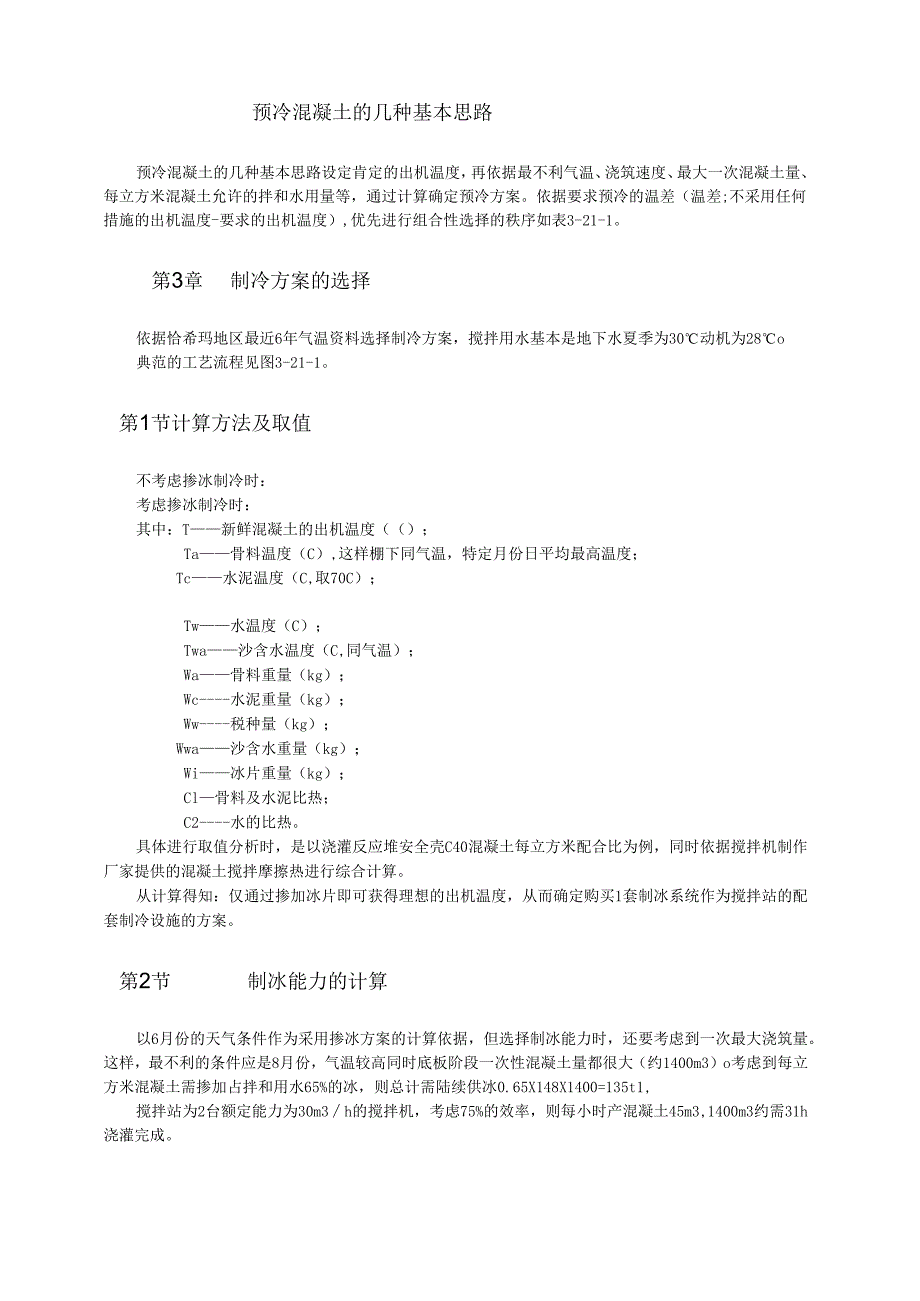

4、2)冰片的厚度应控制在1.52mm,过厚,搅拌中难以充分融解。预冷混凝土的几种基本思路预冷混凝土的几种基本思路设定肯定的出机温度,再依据最不利气温、浇筑速度、最大一次混凝土量、每立方米混凝土允许的拌和水用量等,通过计算确定预冷方案。依据要求预冷的温差(温差;不采用任何措施的出机温度-要求的出机温度),优先进行组合性选择的秩序如表3-21-1。第3章制冷方案的选择依据恰希玛地区最近6年气温资料选择制冷方案,搅拌用水基本是地下水夏季为30动机为28o典范的工艺流程见图3-21-1。第1节计算方法及取值不考虑掺冰制冷时:考虑掺冰制冷时:其中:T新鲜混凝土的出机温度();Ta骨料温度(C),这样棚下同

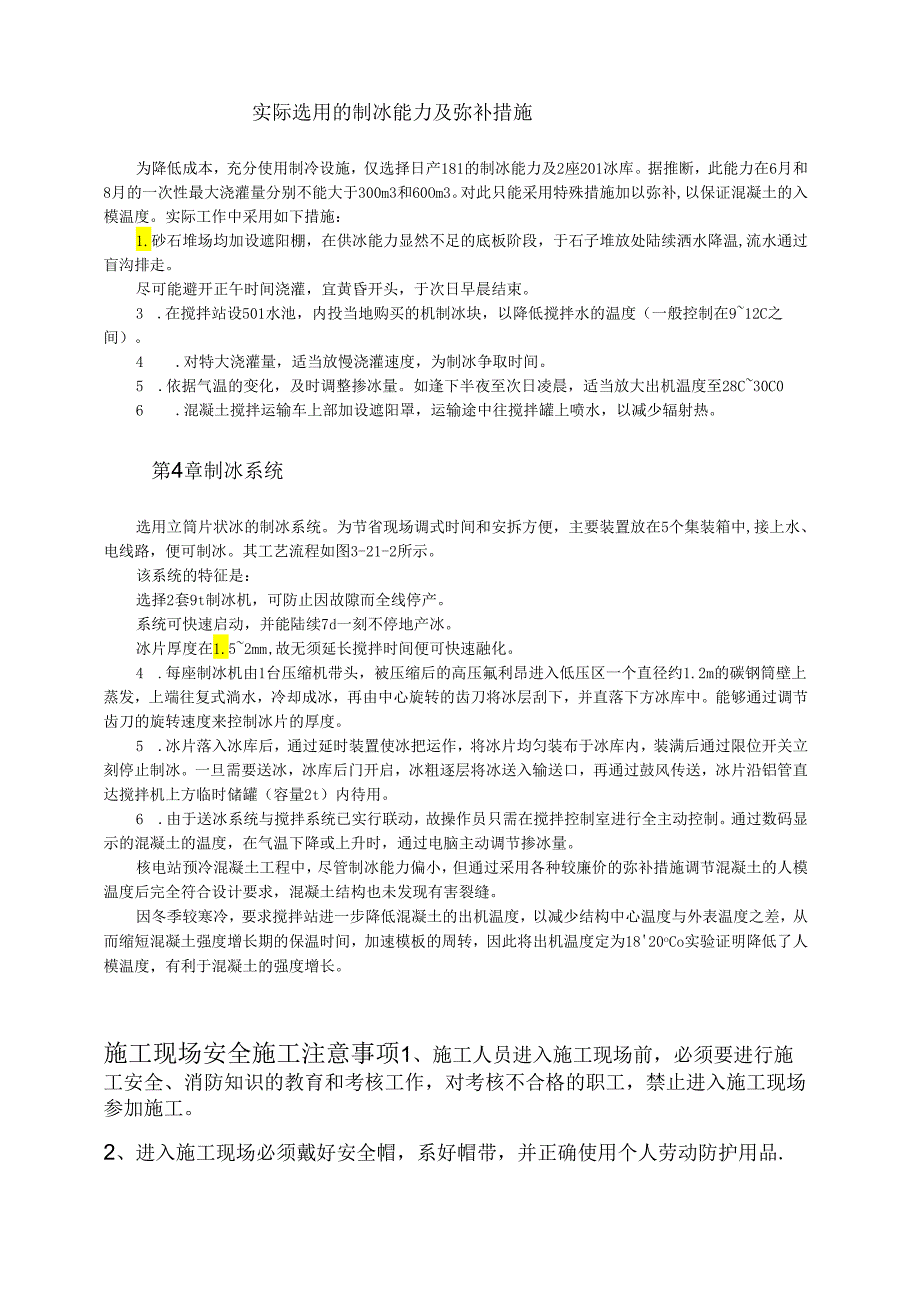

5、气温,特定月份日平均最高温度;Tc水泥温度(C,取70C);Tw水温度(C);Twa沙含水温度(C,同气温);Wa骨料重量(kg);Wc水泥重量(kg);Ww税种量(kg);Wwa沙含水重量(kg);Wi冰片重量(kg);Cl骨料及水泥比热;C2水的比热。具体进行取值分析时,是以浇灌反应堆安全壳C40混凝土每立方米配合比为例,同时依据搅拌机制作厂家提供的混凝土搅拌摩擦热进行综合计算。从计算得知:仅通过掺加冰片即可获得理想的出机温度,从而确定购买1套制冰系统作为搅拌站的配套制冷设施的方案。第2节制冰能力的计算以6月份的天气条件作为采用掺冰方案的计算依据,但选择制冰能力时,还要考虑到一次最大浇筑量

6、。这样,最不利的条件应是8月份,气温较高同时底板阶段一次性混凝土量都很大(约1400m3)o考虑到每立方米混凝土需掺加占拌和用水65%的冰,则总计需陆续供冰0.65X148X1400=135t1,搅拌站为2台额定能力为30m3h的搅拌机,考虑75%的效率,则每小时产混凝土45m3,1400m3约需31h浇灌完成。实际选用的制冰能力及弥补措施为降低成本,充分使用制冷设施,仅选择日产181的制冰能力及2座201冰库。据推断,此能力在6月和8月的一次性最大浇灌量分别不能大于300m3和60Om3。对此只能采用特殊措施加以弥补,以保证混凝土的入模温度。实际工作中采用如下措施:1.砂石堆场均加设遮阳棚,

7、在供冰能力显然不足的底板阶段,于石子堆放处陆续洒水降温,流水通过盲沟排走。尽可能避开正午时间浇灌,宜黄昏开头,于次日早晨结束。3 .在搅拌站设501水池,内投当地购买的机制冰块,以降低搅拌水的温度(一般控制在912C之间)。4 .对特大浇灌量,适当放慢浇灌速度,为制冰争取时间。5 .依据气温的变化,及时调整掺冰量。如逢下半夜至次日凌晨,适当放大出机温度至28C30C06 .混凝土搅拌运输车上部加设遮阳罩,运输途中往搅拌罐上喷水,以减少辐射热。第4章制冰系统选用立筒片状冰的制冰系统。为节省现场调式时间和安拆方便,主要装置放在5个集装箱中,接上水、电线路,便可制冰。其工艺流程如图3-21-2所示。

8、该系统的特征是:选择2套9t制冰机,可防止因故隙而全线停产。系统可快速启动,并能陆续7d一刻不停地产冰。冰片厚度在1.52mm,故无须延长搅拌时间便可快速融化。4 .每座制冰机由1台压缩机带头,被压缩后的高压氟利昂进入低压区一个直径约1.2m的碳钢筒壁上蒸发,上端往复式淌水,冷却成冰,再由中心旋转的齿刀将冰层刮下,并直落下方冰库中。能够通过调节齿刀的旋转速度来控制冰片的厚度。5 .冰片落入冰库后,通过延时装置使冰把运作,将冰片均匀装布于冰库内,装满后通过限位开关立刻停止制冰。一旦需要送冰,冰库后门开启,冰粗逐层将冰送入输送口,再通过鼓风传送,冰片沿铝管直达搅拌机上方临时储罐(容量2t)内待用。

9、6 .由于送冰系统与搅拌系统已实行联动,故操作员只需在搅拌控制室进行全主动控制。通过数码显示的混凝土的温度,在气温下降或上升时,通过电脑主动调节掺冰量。核电站预冷混凝土工程中,尽管制冰能力偏小,但通过采用各种较廉价的弥补措施调节混凝土的人模温度后完全符合设计要求,混凝土结构也未发现有害裂缝。因冬季较寒冷,要求搅拌站进一步降低混凝土的出机温度,以减少结构中心温度与外表温度之差,从而缩短混凝土强度增长期的保温时间,加速模板的周转,因此将出机温度定为1820oCo实验证明降低了人模温度,有利于混凝土的强度增长。施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考

10、核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动

11、机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全

12、带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。16、机械设备、机具使用,必须做到“定人、定机”制度;未经有关人员同意,非操作人员不得使用。17、电动机械设备,必须有漏电保护装置和可靠保护接零,方可启动使用.18、未经有关人员批准,不得随意拆除安全设施和安全装置;因作业需要拆除的,作业完毕后,必须立即恢复。19、井字架吊篮、料斗不准乘人。20、酒后不准上班作业.21、作业前应对相关的作业人员进行安全技术交底。22、在高空以及施工现场作业,如配管放配线,设备安装及开

13、通调试中,必须要严格执行安全技术规程,顺利进行作业严禁违章操作,造成不应发生的事故。23、在整个施工过程中,必须严格执行国家、省市、各部委关于工程消防法规和有关条款。24、经常配齐、保养消防器材,做到会保养、会使用。认真贯彻逐级消防责任制,做好消防工作。25、现场人工断料,所用工具必须牢固,掌饕子和打锤要站成斜角,注意扔锤区域内的人和物体。切断小于30Cm的短钢筋,应用钳子夹牢,禁止用手把扶,并在外侧设置防护箱笼罩或朝向无人区。26、多人合运钢筋,起、落、转、停动作要一致,人工上下传送不得在同一直线上.钢筋堆放要分散、稳当、防止倾倒和塌落。27、在高空、深坑绑扎钢筋和安装骨架,须搭设脚手架和马

14、道。28、绑扎立柱、墙体钢筋,不得站在钢筋骨架上和攀登骨架上下。柱筋在4m以内,重量不大,可在地面或楼面上绑扎,整体竖起;柱筋在4m以上,应搭设工作台。柱梁骨架应用临时支撑拉牢,以防倾倒。29、绑扎基础钢筋时,应按施工设计规定摆放钢筋支架或马凳架起上部钢筋,不得任意减少支架或马凳。30、绑扎高层建筑的圈梁、挑檐、外墙、边柱钢筋,应搭设外架或安全网。绑扎时挂好安全带。31、起吊钢筋骨架,下方禁止站人,必须待骨架降落到离地Im以下始准靠近,就位支撑好方可摘钩。32、吊运短钢筋应使用吊笼,吊运超长钢筋应加横担,捆绑钢筋应使用钢丝绳千斤头,双条绑扎,禁止用单条千斤头或绳索绑吊。33、吊运在楼层搬运、绑扎钢筋,应注意不要靠近和碰撞电线。并注意与裸体电线的安全距离(IkV以下4m,1IokV6m).34、夜间施工灯光要充足,不准把灯具挂在竖起的钢筋上或其他金属构件上,导线应架空.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
