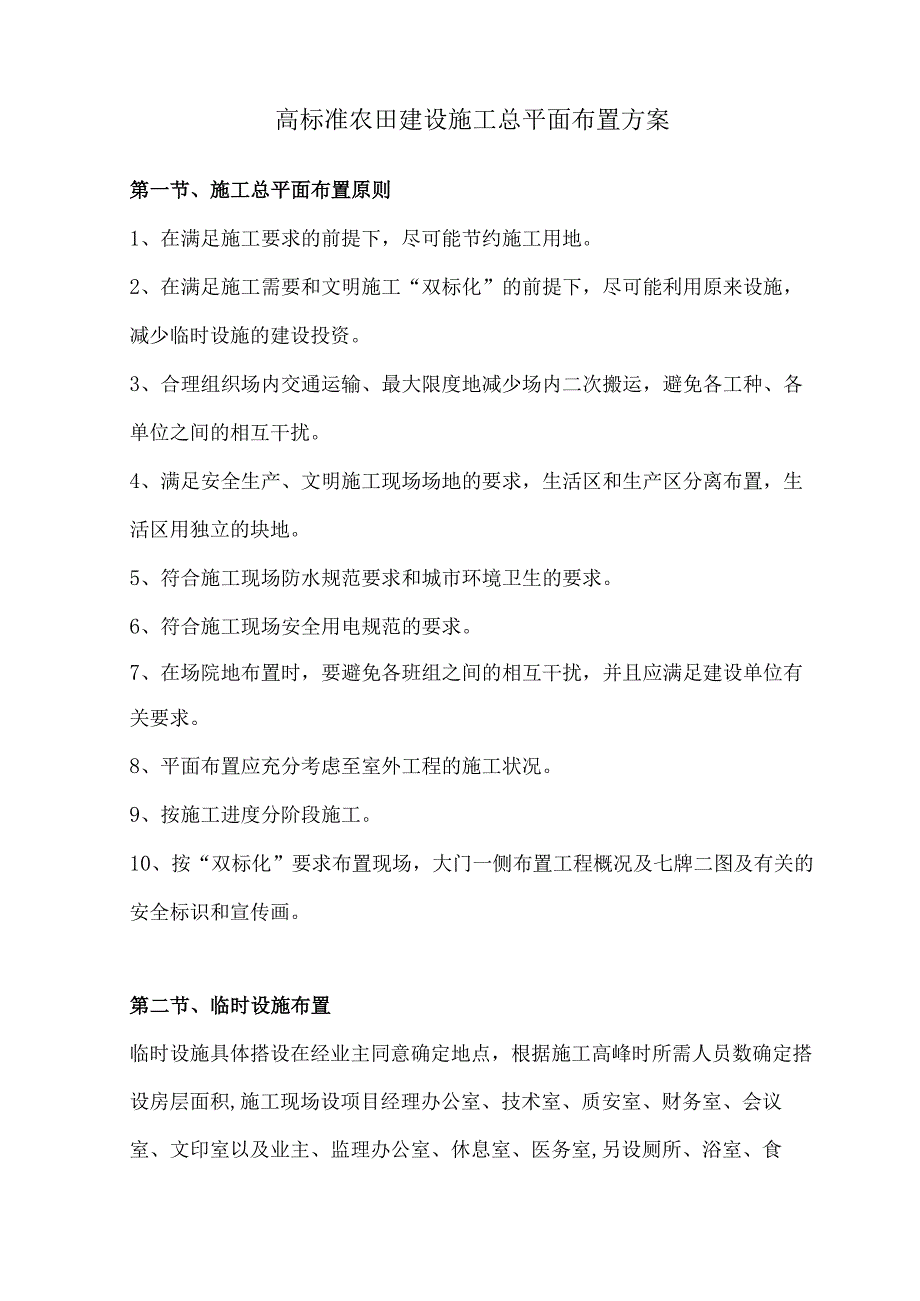

1、高标准农田建设施工总平面布置方案第一节、施工总平面布置原则1、在满足施工要求的前提下,尽可能节约施工用地。2、在满足施工需要和文明施工“双标化”的前提下,尽可能利用原来设施,减少临时设施的建设投资。3、合理组织场内交通运输、最大限度地减少场内二次搬运,避免各工种、各单位之间的相互干扰。4、满足安全生产、文明施工现场场地的要求,生活区和生产区分离布置,生活区用独立的块地。5、符合施工现场防水规范要求和城市环境卫生的要求。6、符合施工现场安全用电规范的要求。7、在场院地布置时,要避免各班组之间的相互干扰,并且应满足建设单位有关要求。8、平面布置应充分考虑至室外工程的施工状况。9、按施工进度分阶段施

2、工。10、按“双标化”要求布置现场,大门一侧布置工程概况及七牌二图及有关的安全标识和宣传画。第二节、临时设施布置临时设施具体搭设在经业主同意确定地点,根据施工高峰时所需人员数确定搭设房层面积,施工现场设项目经理办公室、技术室、质安室、财务室、会议室、文印室以及业主、监理办公室、休息室、医务室,另设厕所、浴室、食堂、餐厅、职工活动室设施,职工宿舍、办公室、食堂、厕所等全部采用公司现有单层彩钢板房,场地采用15Crn碎石上浇15Cm碎,在场地上设花坛、停车场及晒衣架,实现工作区与生活、办公区域分离,房子四周设明沟排水,雨水接入纵向总排水明沟,化粪池分三格沉淀后排入纵向明沟,厕所设自动式水箱,厕所与

3、食堂、餐厅距离大于30m,临设内按要求设置足够灭火器,并设黑板报、宣传栏,在临设外设七牌二图。临时用地表用途面积(平方米)位置需用时间一、现场项目部1、临时办公室(包括业主办、监理办、现场管理部等)180合同约定工期内2、会议室(兼做民工学校)40合同约定工期内3、食堂、餐厅80合同约定工期内4、停车场及相关附属设施150合同约定工期内二、生活区1、职工宿舍150合同约定工期内2、卫生间、浴室40合同约定工期内三、生产区1、搅拌点60合同约定工期内2、材料堆场220合同约定工期内3、钢筋加工棚80合同约定工期内4、木工加工棚60合同约定工期内合计1060施工围挡根据施工招标文件要求,根据本工种

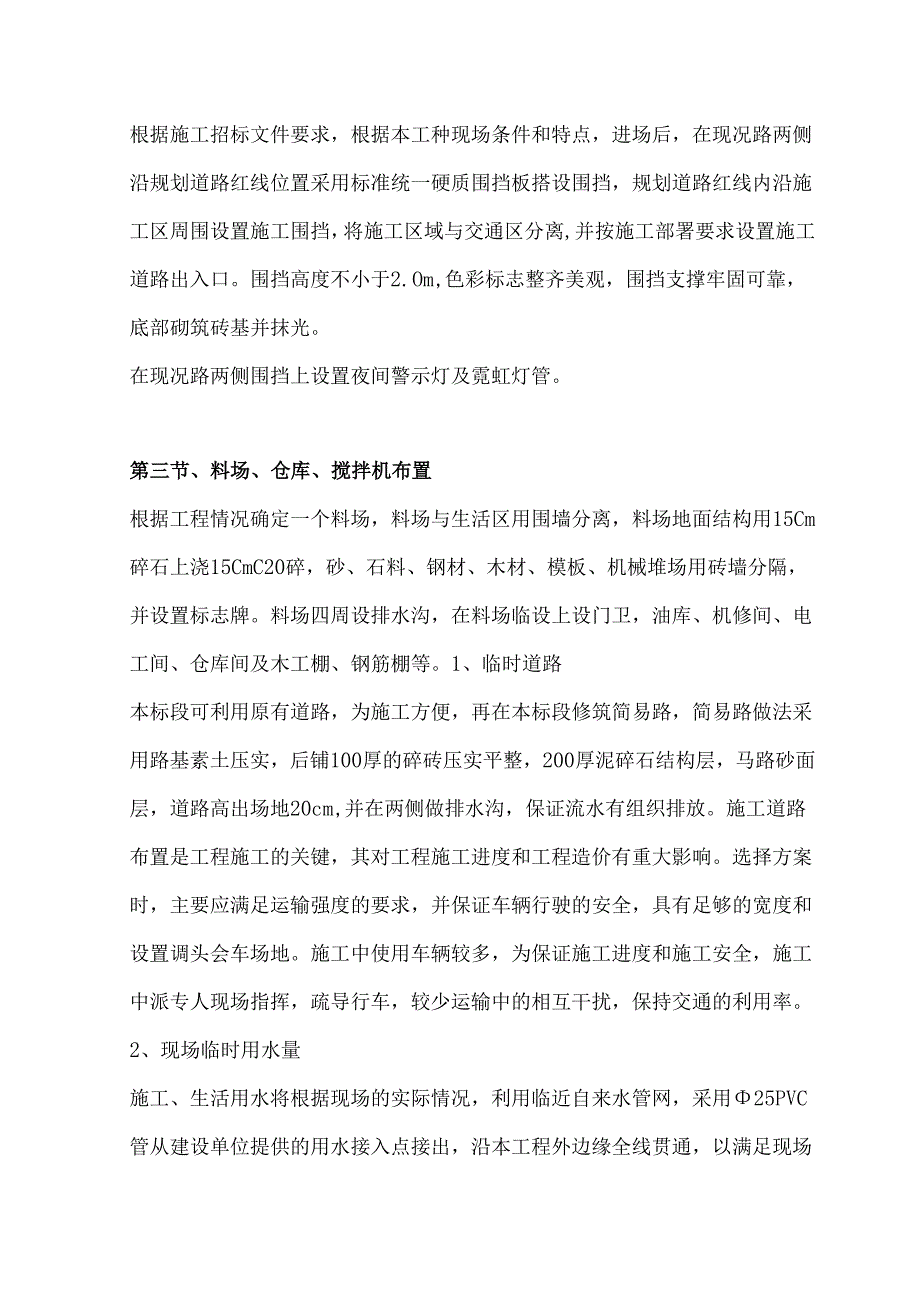

4、现场条件和特点,进场后,在现况路两侧沿规划道路红线位置采用标准统一硬质围挡板搭设围挡,规划道路红线内沿施工区周围设置施工围挡,将施工区域与交通区分离,并按施工部署要求设置施工道路出入口。围挡高度不小于2.Om,色彩标志整齐美观,围挡支撑牢固可靠,底部砌筑砖基并抹光。在现况路两侧围挡上设置夜间警示灯及霓虹灯管。第三节、料场、仓库、搅拌机布置根据工程情况确定一个料场,料场与生活区用围墙分离,料场地面结构用15Cm碎石上浇15CmC20碎,砂、石料、钢材、木材、模板、机械堆场用砖墙分隔,并设置标志牌。料场四周设排水沟,在料场临设上设门卫,油库、机修间、电工间、仓库间及木工棚、钢筋棚等。1、临时道路本

5、标段可利用原有道路,为施工方便,再在本标段修筑简易路,简易路做法采用路基素土压实,后铺100厚的碎砖压实平整,200厚泥碎石结构层,马路砂面层,道路高出场地20cm,并在两侧做排水沟,保证流水有组织排放。施工道路布置是工程施工的关键,其对工程施工进度和工程造价有重大影响。选择方案时,主要应满足运输强度的要求,并保证车辆行驶的安全,具有足够的宽度和设置调头会车场地。施工中使用车辆较多,为保证施工进度和施工安全,施工中派专人现场指挥,疏导行车,较少运输中的相互干扰,保持交通的利用率。2、现场临时用水量施工、生活用水将根据现场的实际情况,利用临近自来水管网,采用25PVC管从建设单位提供的用水接入点

6、接出,沿本工程外边缘全线贯通,以满足现场施工用水的要求。3、现场临时用水的保证措施(1)、为了确保现场的施工用水,使施工生产顺利进行,项目机械队应组织专门的管理机构,加强管理。(2)、对进入施工现场的施工人员进行开源节流教育,阐述节约用水恶重要性,使身强体壮员工对节约能源创造效益有正确的理解和认识。(3)、现场供用水管的安装维修专业水工进行,加强巡回检查监护,出现故障及时处理,确保生产、生活用水畅通。4、现场临时用电量施工用电就近采用地方电源并配备机组2台套,以确保用电中断时连续的施工。施工用电将根据现场的实际情况,从建设单位提供的接入点接出,并办理好用电手续。施工用电采用三相五线制电缆线,架

7、空线路采用6-8In的电杆,间距20-30米,每隔一定间距设置固定配电箱,固定配电箱配置漏电保护器和接地装置,现场用电采用轻型移动式配电箱,从设置在固定配电箱上接出,移动配电箱装置多个插座,确保各种施工电器一基一闸。项目部配备一台发电机组,满足临时用电需求,确保施工连续不断进行。同时将电源接入项目部驻地和集中拌和场、加工场、预制场内,以满足生活用电和加工用电的需要。5、现场用电的保证措施(1)、深入负荷中心,根据供电负荷容量及分布情况,使变、配电所(房)尽量靠近负荷中心。(2)、电箱要设置良好的接地装置及漏电开关。根据施工需要配备足够的灯具加强局部照明。6、施工通讯充分利用中国移动通讯,保持对

8、外及相互联络畅通。现场指挥人员、测量人员及安全、调度人员配备对讲机,对讲机频率报当地公安部门批准。7、施工围护为保证行车安全,计划在本工程施工范围与临近村交通道路交叉口设置彩钢板围护,护栏基础采用砖砌50Cnl高的砖基础,在基础外侧可采用水泥砂浆粉刷,然后在砌砖基础上设定1.8m高的彩色钢板护栏,彩色钢板用50钢管每隔3m用角钢和小螺栓进行固定支设。在显要位置调置交通标志及交通警示牌,车辆限速行驶,夜间在彩钢板四周每一段距离安置一盏小红灯。第四节、施工现场平面管理1、临时周围用围墙封闭。在门口设立明显的标志牌和禁令标志。非施工人员不得入内。2、加强工地综合治理,作业人员需持证上岗。设专职门卫及

9、纠察,建立门卫及纠察值班制度,严格管理。施工人员进入施工现场有明显标志,服装、安全帽的颜色及佩证上有区分各工种员工及管理人员。加强同公安部门的联系,所有外来员工有身份证、劳务证、暂住证、健康证,特殊工种有上岗证并要对人员进行登记。加强女职工的计划生育管理。3、在项目经理的授权下,以现场管理人员为主,组成总平面图管理小组。加强材料、半成品、机械设备堆放,管线布置和场内运输等工作的协调与控制,不得侵占场内道路及安全防护等设施,发现问题及时处理。4、宿舍区与工作分离,实行封闭式管理。5、施工现场主要出入口悬工程鸟瞰图,并标明工程项目名称、建设单位、设计单位、监理单位、施工单位、项目负责人的姓名,开、

10、竣工日期和监督电话。6、施工现场必须设置七牌二图。7、施工料场推行硬地坪施工,场内道路畅通无阻,材料堆入整齐有序,整个施工料场做到无积水和坑洼。现场落手清,有定期考核检查制度,做到工完场清,建筑垃圾集中堆放,及进处理。8、建筑材料及周转材料严格按布置图分类堆场,堆场整齐,堆放不超标准,堆场不作他用,仓库间有材料收发管理制度。9、严格依照中华人民共和国消防条例的规定,在施工现场建立和执行防火管理制度,防火和易燃易爆物品管理要有专人负责,重点部位设置符合要求的消防设施,并保持完好的备用状态。10、严格执行“门前三包”制度,工地内的污水统一排放,建筑垃圾集中堆放并及时性清运。工地备置适量的劳保用品和

11、防病菌药品,冬季注意保温,在工地办公区、生活区、工作区要定期消毒。11、项目管理部在同操作人员明确任务,安排进度、质量、安全生产要求的同时,必须向操作人员明确施工要求,严禁野蛮施工。对施工区域,危险区域及主要场内道路,设立醒目的警示标志,并采警戒措施。夜间施工,施工阴暗处有足够的照明。12、组织职工开展有利于身心健康的文体娱乐活动,严禁在工地聚众赌博,赌力和赌食等不良行为。13、协调各工种,业主和监理的关系,做哈相互配合工作,在工序交接过程中,后道工序必须对前道工序做成品保护,严禁在成品上乱涂乱划。14、焊割工持证上岗,明火作业有审批手续。工间有禁烟片,易燃物及时清理,易燃物与明火的安全距离符

12、合规定。民工宿舍严禁私拉乱接电线,严禁使用电炉等明火设备。15、进入施工现场的所有人员必须戴安全帽,严禁赤脚、穿高跟鞋、拖鞋、喇叭裤、裙子等上岗。施工现场采取有效措施控制各种粉尘、废气、噪声、振动对环境的污染和危害。16、施工现场设置必要的职工生活设施,包括食堂、宿舍、厕所、茶水与医疗室,并符合卫生、通风、照明等要求,职工的膳食,饮水供应等符合卫生要求。食堂位置适当、环境清洁。食品贮藏柜(箱)和菜贩生熟分开,内不准住人,应设贮藏室,用品与施工用品分别放置,严禁混杂。厨房有灭蚊蝇、蜂螂措施。17、职工生活区设置布告栏,进行生活、工作基地的文明管理考核。生活区整洁有序,有门卫收发管理,生活污水合理

13、排放,生活垃圾袋装外运。备足必要的消防器材。生活区、工作区设置临时厕所,生活区同时设立浴室。临时厕所、浴室必须男女分开,侧浴结构要稳定。牢固。防雨、防风。坑池要用砖砌或住作壁,卫生洁具及墙壁面层为瓷性材料。厕所内保持清洁,及时清捣,水源充足,要有灭蝇措施,防止蚊蝇滋生,实行专人管理,做到有组织排污。工地设厕所,杜绝工地内随地便溺现场。职工宿舍全部采用单层彩钢板房,床不得小于2m*0.8m,一个宿舍不得超过8人,床边、立柱、爬梯要光漆刷。室内通风良好,卧具、用具摆设整齐,不得有蚊蝇、老鼠、螳螂,室外设置晒衣绳架,不得在室内晾衣服。第五节、施工总平面布置图幅水电电走向北国增项目Jl理员身s理费堂.-7M-工人宿舍I食篁Ifff西门主干道1.V:水源接入点JS:电源接入点,Z国埼采用彩钢板缜护;3 .宦舍、食堂、办公会议杨采用活动板懒设;4 .仓传、内场搭设按公司图集搭建,统一标Ib楣工机械设蓄停前场Jfi停车场5 .脂时设醋搭建身体(演:三11O,并结合施工现场炮形地就,进行协育,以艇现场搭建方案。混凝土道路施工平面布置图
