建筑工程施工试验方案.doc

上传人:p** 文档编号:1048582 上传时间:2024-06-22 格式:DOC 页数:11 大小:64KB
下载 相关 举报
建筑工程施工试验方案.doc_第1页
第1页 / 共11页
建筑工程施工试验方案.doc_第2页
第2页 / 共11页
建筑工程施工试验方案.doc_第3页
第3页 / 共11页
建筑工程施工试验方案.doc_第4页
第4页 / 共11页
建筑工程施工试验方案.doc_第5页
第5页 / 共11页
建筑工程施工试验方案.doc_第6页
第6页 / 共11页
建筑工程施工试验方案.doc_第7页
第7页 / 共11页
建筑工程施工试验方案.doc_第8页
第8页 / 共11页
建筑工程施工试验方案.doc_第9页
第9页 / 共11页
建筑工程施工试验方案.doc_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑工程施工试验方案.doc》由会员分享,可在线阅读,更多相关《建筑工程施工试验方案.doc(11页珍藏版)》请在第壹文秘上搜索。

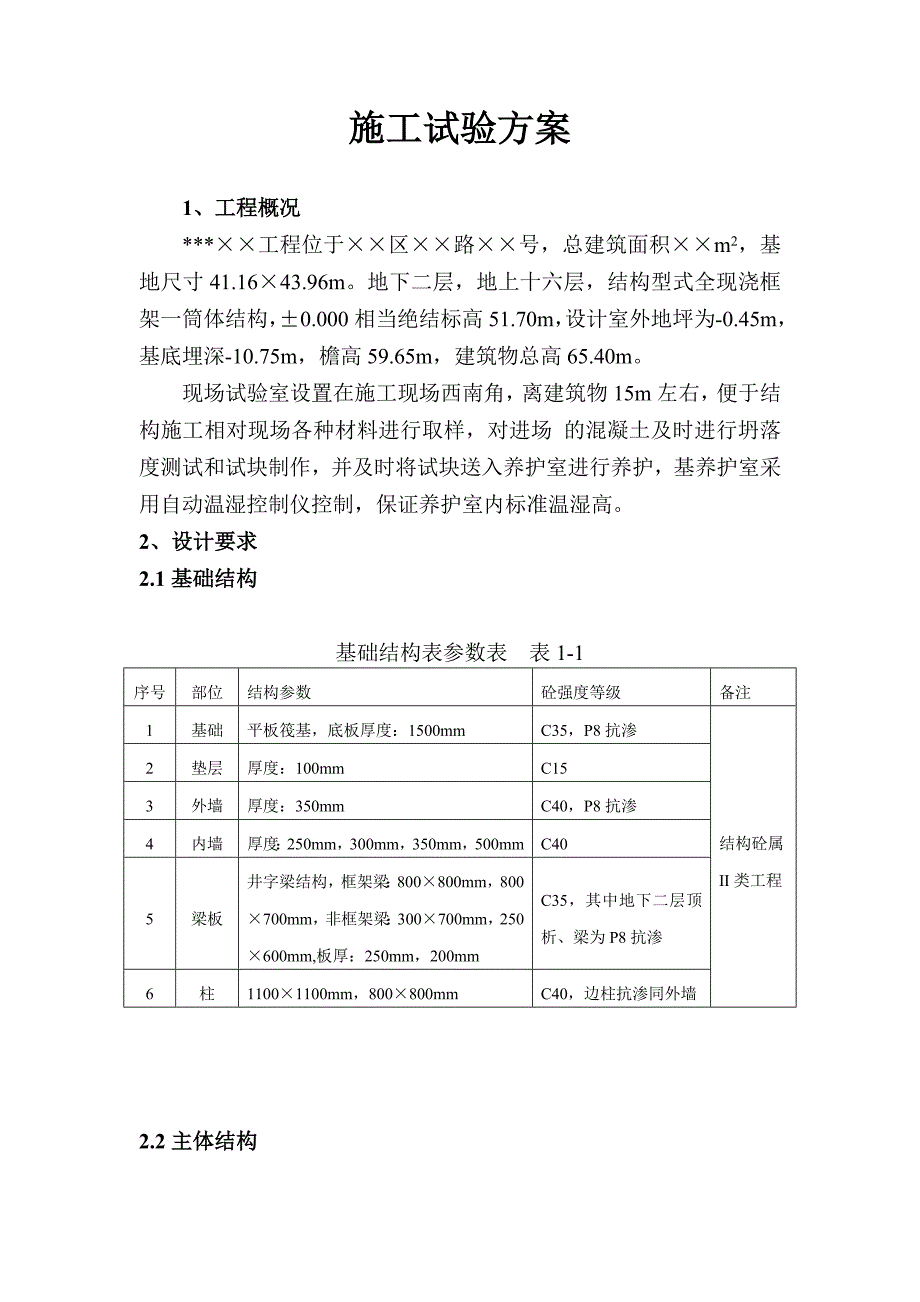

1、施工试验方案1、工程概况*工程位于区路号,总建筑面积m2,基地尺寸41.1643.96m。地下二层,地上十六层,结构型式全现浇框架一筒体结构,0.000相当绝结标高51.70m,设计室外地坪为-0.45m,基底埋深-10.75m,檐高59.65m,建筑物总高65.40m。现场试验室设置在施工现场西南角,离建筑物15m左右,便于结构施工相对现场各种材料进行取样,对进场 的混凝土及时进行坍落度测试和试块制作,并及时将试块送入养护室进行养护,基养护室采用自动温湿控制仪控制,保证养护室内标准温湿高。2、设计要求2.1基础结构基础结构表参数表 表1-1序号部位结构参数砼强度等级备注1基础平板筏基,底板厚

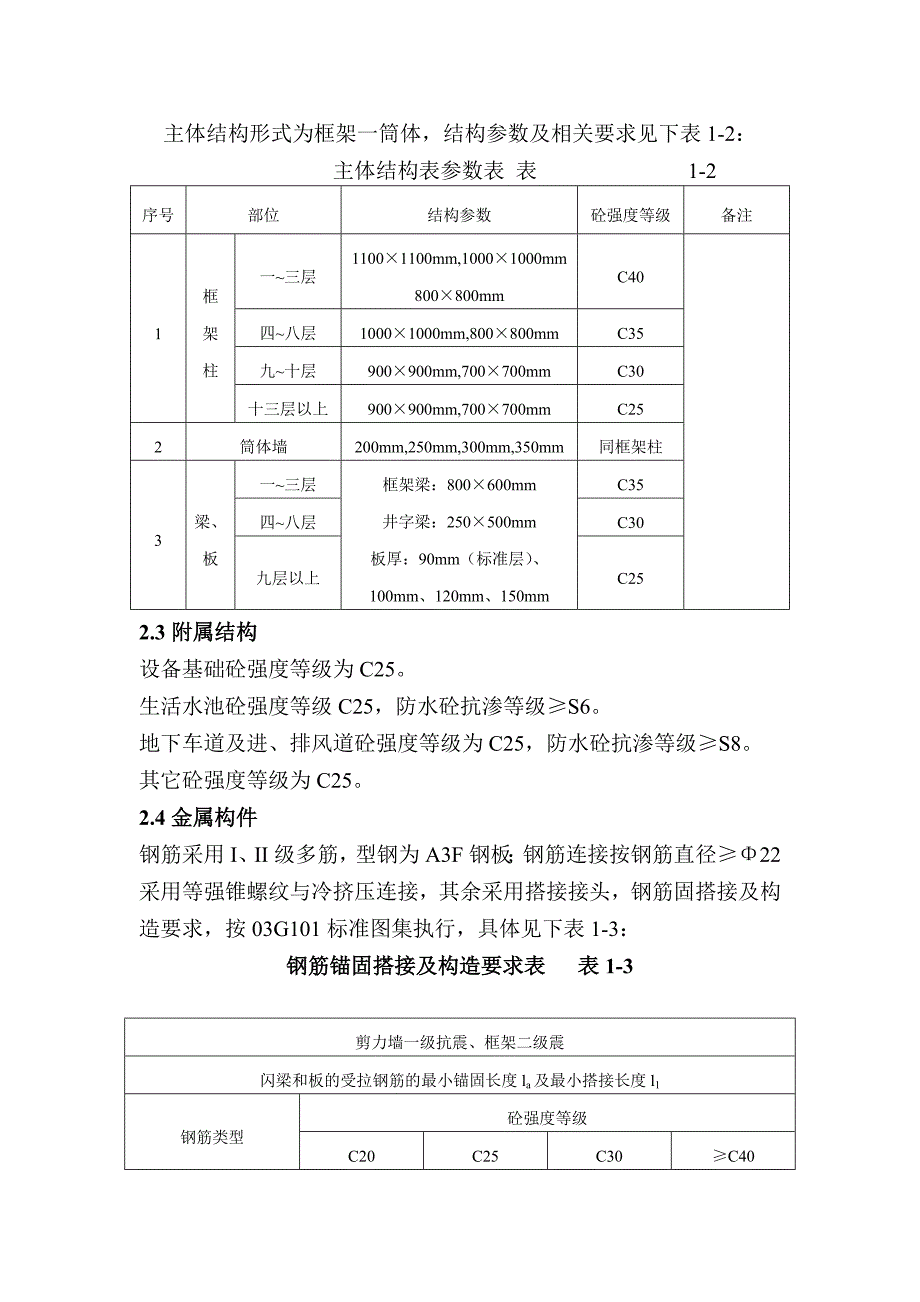

2、度:1500mmC35,P8抗渗结构砼属II类工程2垫层厚度:100mmC153外墙厚度:350mmC40,P8抗渗4内墙厚度:250mm,300mm,350mm,500mmC405梁板井字梁结构,框架梁:800800mm,800700mm,非框架梁:300700mm,250600mm,板厚:250mm,200mmC35,其中地下二层顶析、梁为P8抗渗6柱11001100mm,800800mmC40,边柱抗渗同外墙2.2主体结构主体结构形式为框架一筒体,结构参数及相关要求见下表1-2: 主体结构表参数表 表 1-2序号部位结构参数砼强度等级备注1框架柱一三层11001100mm,1000100

3、0mm800800mmC40四八层10001000mm,800800mmC35九十层900900mm,700700mmC30十三层以上900900mm,700700mmC252筒体墙200mm,250mm,300mm,350mm同框架柱3梁、板一三层框架梁:800600mm井字梁:250500mm板厚:90mm(标准层)、100mm、120mm、150mmC35四八层C30九层以上C252.3附属结构设备基础砼强度等级为C25。生活水池砼强度等级C25,防水砼抗渗等级S6。地下车道及进、排风道砼强度等级为C25,防水砼抗渗等级S8。其它砼强度等级为C25。2.4金属构件钢筋采用I、II级多筋,

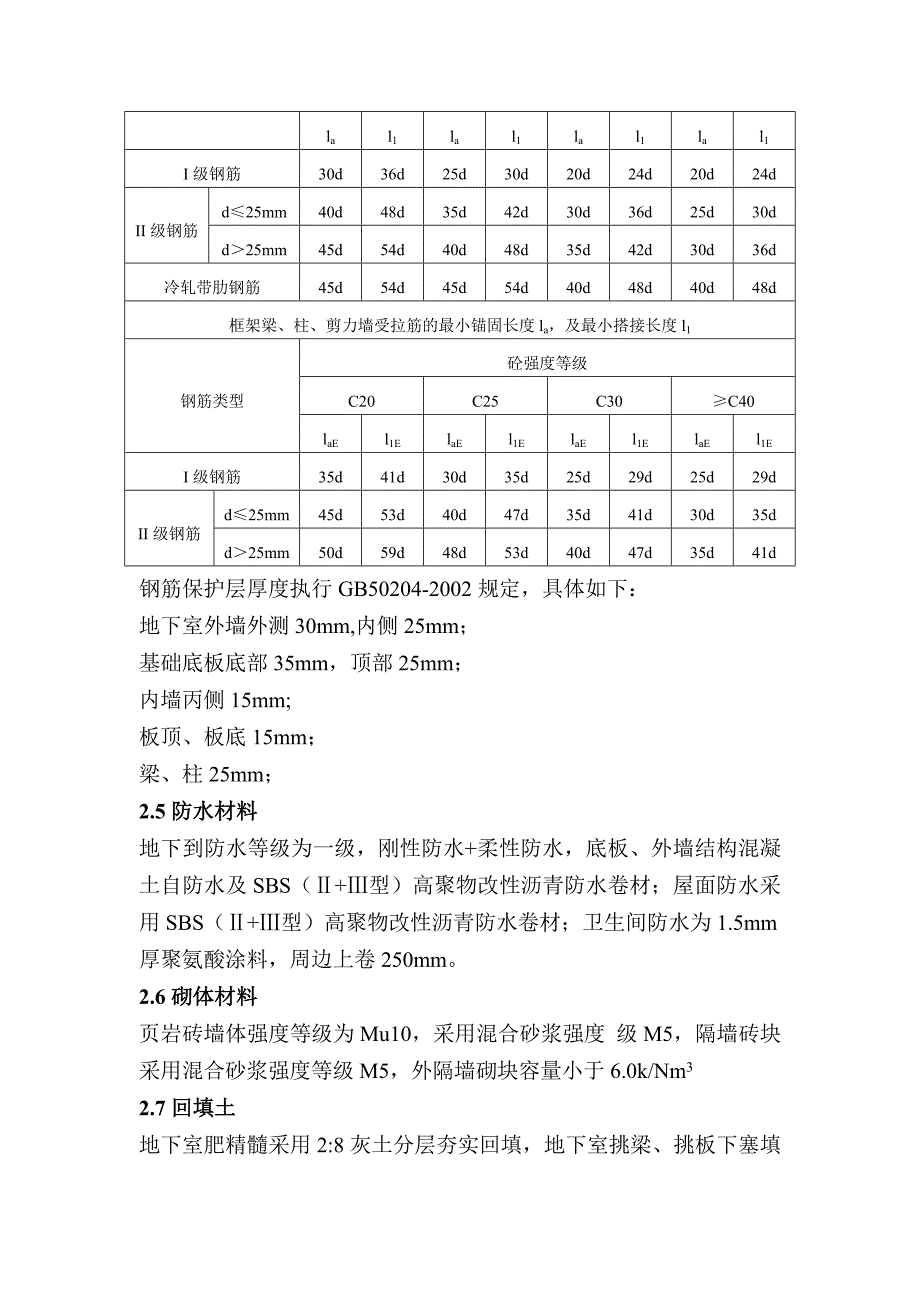

4、型钢为A3F钢板;钢筋连接按钢筋直径22采用等强锥螺纹与冷挤压连接,其余采用搭接接头,钢筋固搭接及构造要求,按03G101标准图集执行,具体见下表1-3:钢筋锚固搭接及构造要求表 表1-3剪力墙一级抗震、框架二级震闪梁和板的受拉钢筋的最小锚固长度la及最小搭接长度l1钢筋类型砼强度等级C20C25C30C40lal1lal1lal1lal1I级钢筋30d36d25d30d20d24d20d24dII级钢筋d25mm40d48d35d42d30d36d25d30dd25mm45d54d40d48d35d42d30d36d冷轧带肋钢筋45d54d45d54d40d48d40d48d框架梁、柱、剪力

5、墙受拉筋的最小锚固长度la,及最小搭接长度l1钢筋类型砼强度等级C20C25C30C40laEl1ElaEl1ElaEl1ElaEl1EI级钢筋35d41d30d35d25d29d25d29dII级钢筋d25mm45d53d40d47d35d41d30d35dd25mm50d59d48d53d40d47d35d41d钢筋保护层厚度执行GB50204-2002规定,具体如下:地下室外墙外测30mm,内侧25mm;基础底板底部35mm,顶部25mm;内墙丙侧15mm;板顶、板底15mm;梁、柱25mm;2.5防水材料地下到防水等级为一级,刚性防水+柔性防水,底板、外墙结构混凝土自防水及SBS(+型

6、)高聚物改性沥青防水卷材;屋面防水采用SBS(+型)高聚物改性沥青防水卷材;卫生间防水为1.5mm厚聚氨酸涂料,周边上卷250mm。2.6砌体材料页岩砖墙体强度等级为Mu10,采用混合砂浆强度 级M5,隔墙砖块采用混合砂浆强度等级M5,外隔墙砌块容量小于6.0k/Nm32.7回填土地下室肥精髓采用2:8灰土分层夯实回填,地下室挑梁、挑板下塞填易压缩的聚苯板填充物,高度不小于300mm。3、预控计划根据该工程的工程量,依据图纸要求,依照有关文件、法规、原材试验工试验的规程,规范的要求,对现场的试验做出一个预控计划,以便有条不紊的做好试验工作,真正做到把好原材料及其制品的质量关,防止不合格材料用于

7、工程上,以保证工程质量。3.1有见证试验工作该工程实行有见证试验,有见证取样和送检是在监理人员的见证下,由施工人员在现场取样,关至指定的实验室进行试验。有见证取样和送检次数,不得少于试验总次数的30%,试验总次数在10次以下的不得少于2次,工程的重要部位须增加有见证取样和送检度划,对施工现场的取样和送检进行见证,并在试样或其包装上作出标识,封专。标识和封志标明工程名称、取样名称、部位,日期及样品数量,并有限样人和见证人签字,风证人制作见证记录,见证记录应列人施工技术档案。3.2混凝土部分3.2.1本工程所用的混凝土全部为商品混凝土。3.2.2商品混凝土原材料试验报靠单、配合比等均由搅拌站提供。

8、3.2.3根据划分的流水段,以同一浇筑部位,同一强度等级,同一配合比,同一工作台班,每100m3(底板大体积混凝土为200m3)混凝土为一取样单位,不足100m3时也按一取样单位计算,第一取样单位留置一组28天强度的标养试块,并且根据需要留置1.2Mpa、7.5Mpa、50%、75%、100%强度和备用试块。28天、1.2Mpa、 7.5Mpa、50%、75%、100%强度和设用试块的编号一一对应。3.2.4抗渗试块留置、同条件试块留置(与结构同地点同条件养护)抗渗混凝土同条件养护试块冬期施工时留置;墙柱梁侧模1.2Mpa试块及施工缝处理;简体处挂架7.5Mpa试块;梁、顶板50%、75%、1

9、00%强度试块;冬施临界强度试块;冬施临界强度试块;冬施转常温养护28天试块;其数量根据需要确定。3.2.5混凝土冬期施工测温3.2.5.1在离建筑物10m以外,距地面高度1.5m ,通风条件较好的地方安装规格不小于300300400mm的白色百叶箱。3.2.5.2测温孔位置的选择,选择在温度变化大的、容易散失热量的部位、易于遭受冻结的部位,西北部或背阴的地方应多设置,测温孔的口不迎设置且临时封闭。3.2.5.3结构测温孔的位置(1)梁(包括简支梁与连续梁)梁上测温孔垂直于梁的轴线,孔学为梁高的1/31/2处。(2)柱每根柱均应设置测温孔,测温孔应设在中心线,并与柱面倾斜角30度,也深为柱断面

10、边长的1/3处。(3)现浇钢筋混凝土构造柱每根构造柱下端设一个测温孔。(4)底板底板测温也布置按纵横方向不在于5m间距布置,每间房间面积不大于20m2对可设一个测温孔,测温孔垂直于板面,孔深为板厚的1/31/2。(5)现江混凝土墙板墙厚为20cm及20cm以内时,单面设置测温孔,孔深为墙厚的1/2;当墙厚大于20cm时,双面设置测温孔,孔深为墙厚1/3,并不小于10cm测温与板面成30度倾斜角。大面积墙面测湿孔按纵横方向均不大于5m的间距布置;每块墙面的面积小于20m2时,每面可设一个测温孔。3.2.5.4、测温要求 (1)在测温时,按测温孔编号顺序时行,温度计插入测温孔后,堵塞住孔口,留置在

11、孔内3-5分钟后进行读数;(2)混凝土出罐、浇注及入模温度每一工作班不应少于4次;(3)当采用蓄热法养护时,其间隔每6小时测量一次;(4)掺用防冻剂混凝土,在强度未达到4.0Mpa以前,每2小时测1次,以后每6小时测一次;(5)冬期施工有室外大气测温记录表,并填写混凝土冬期施工日报表;(6)采用成熟度法预估混凝土强度。3.3钢筋部分3.3.1钢筋原材3.3.1.1热轧带肋钢筋以同一厂家、同一炉号、同一规格、同一进货状态,同一进场日期的钢筋,每60t为一批(不足60t亦按一验收批计算),取一组钢筋试件做拉伸、冷弯试验,第一次取样不合格时,需对原批钢盘取双倍试样进行试验,合格后方可使用。如果钢筋在

12、加工或施工过程中发生脆断和焊接不良,以及机械性能不正常时,需对原批钢筋进行化学分析。根据工程使用的钢筋量,取样次数以实际发生量,按照规范进场时即可取样送检。公称容重不大于30t的冶炼炉冶炼的钢筋和连铸环轧制的钢筋,按98新标准执行,允许同一牌号、同一冶炼方法、同一浇筑方法的不同炉罐号组成混合批,各炉罐号含碳量之差不大于0.02%,含锰量之差不大于0.15%。3.3.1.2冷轧带肋钢筋以同一钢号、同一规格和同一级别的钢筋组成一批,每批不大于50t,每批钢筋应有出场质量合格证,每盘或每捆均有标牌。每批抽取5%(但不少于5盘或5捆)进行外形尺寸、表面质量和重是偏差检查,检查结果应符合JGJ95-95

13、规程附录D中规定,如其中有一盘或一捆不合格则应对该批钢筋逐盘或逐捆检查。对钢筋的力学性能和工艺性能应逐盘进行检验,检查结果如有一项不符合JGJ95-95规程附录D中规定,则该盘钢筋不合格。3.3.1.3冷拉钢筋应由不大于20t的同级别、同直径冷拉钢筋组成一验收批。每批中抽取2根钢筋,每根取2个试样分别进行拉力和冷弯试验。3.3.2钢筋连接3.3.2.1锥螺纹接头,冷挤压接头进入现场前由厂家提供型式检验报告。3.3.2.2锥螺纹接头、冷挤压接头加工成型后,对各种规格型号的接头各抽取一组送试进行工艺检验,待工艺检验合格后方可取样送试进行现场检验。3.3.2.3锥螺纹连接接头,根据JGJ109-96

14、规范规定,以500个接头为一验收,不足500个也为一验收批。3.3.2.4冷挤压接头根据JGJ109-96规范规定,以500个接头为一验收批,不足500个也为一验收批。3.4防水部分防水部分防水材料试验主要由防水施工单位提供详细资料。3.4.1聚氨酯防水涂料(用于卫生间)以同一生产厂、同一品种、同一进场时间的甲组分,每5t为一验收批,同足5t也为一验收批,乙组分按产品重量配比相应增加。每一验收批按产品的与比取样,甲、乙组分样品总重为26Kg。3.4.2弹性体沥青防水卷材(SBS)按GB50207-2002执行,进行拉力试验、断裂延伸率、不透水性、耐热度和柔度试验。3.5回填土部分3.5.1环刀法:每层进行检查,在夯实层下半部至表层以上1/3处取样。3.5.2灌吵法:数量可较环刀法适当减少,取样部位应为每层压实的全部深度。4、试验取样方法4.1混凝土部分商品混凝土必须在入模前施工作业面取样,取样时记录样地点、取样时间、罐车车号。各龄期试块同时制作,取样后立即采用坍落度筒做稠度试验时,先将坍落度筒的工具湿润,把筒放在不吸水的刚性地板上,有脚踏住脚踏板,保持

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
