2024消防专项施工方案.docx

上传人:p** 文档编号:1048974 上传时间:2024-06-23 格式:DOCX 页数:25 大小:96.77KB
下载 相关 举报
2024消防专项施工方案.docx_第1页
第1页 / 共25页
2024消防专项施工方案.docx_第2页
第2页 / 共25页
2024消防专项施工方案.docx_第3页
第3页 / 共25页
2024消防专项施工方案.docx_第4页
第4页 / 共25页
2024消防专项施工方案.docx_第5页
第5页 / 共25页
2024消防专项施工方案.docx_第6页
第6页 / 共25页
2024消防专项施工方案.docx_第7页
第7页 / 共25页
2024消防专项施工方案.docx_第8页
第8页 / 共25页
2024消防专项施工方案.docx_第9页
第9页 / 共25页
2024消防专项施工方案.docx_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

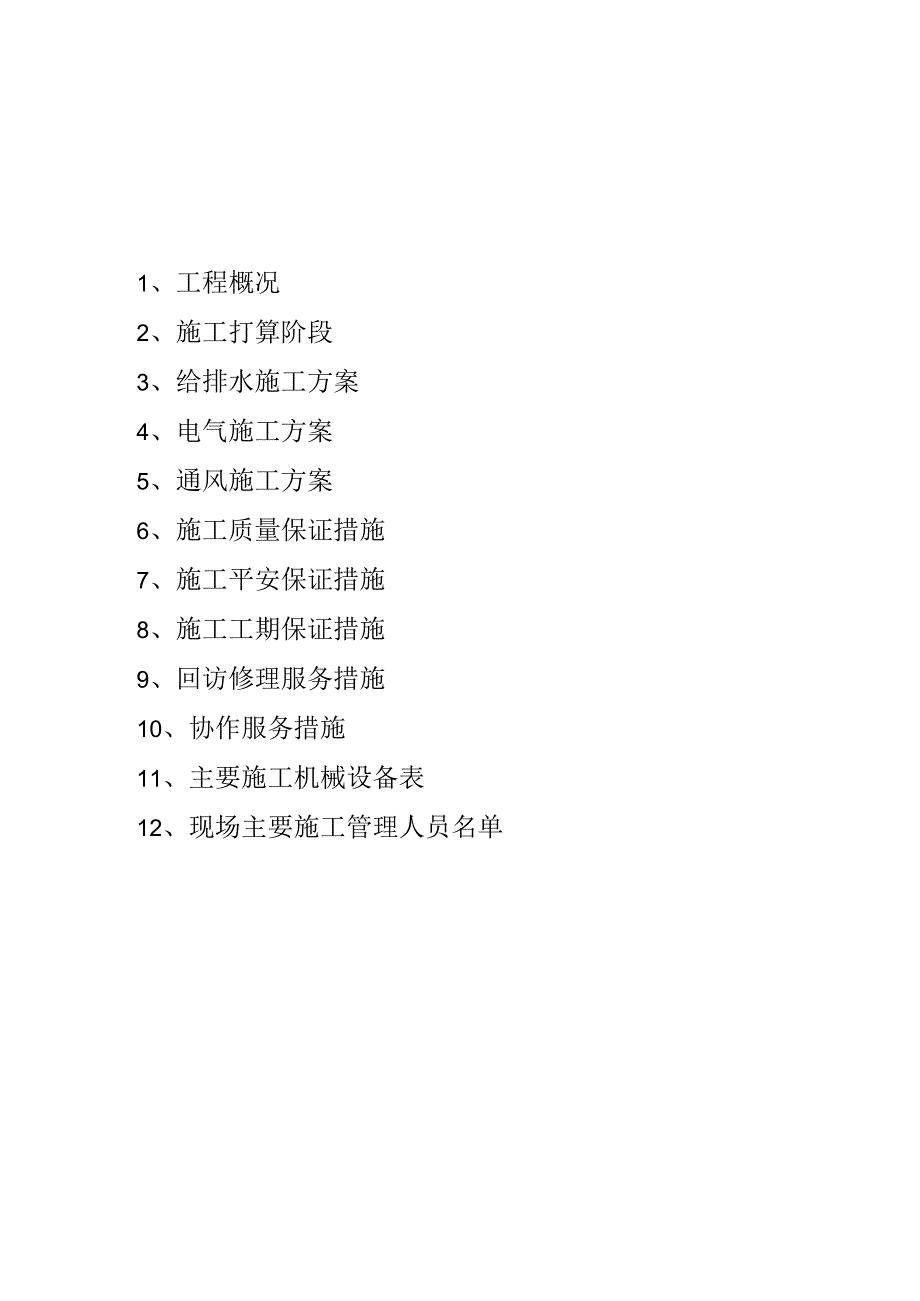

《2024消防专项施工方案.docx》由会员分享,可在线阅读,更多相关《2024消防专项施工方案.docx(25页珍藏版)》请在第壹文秘上搜索。

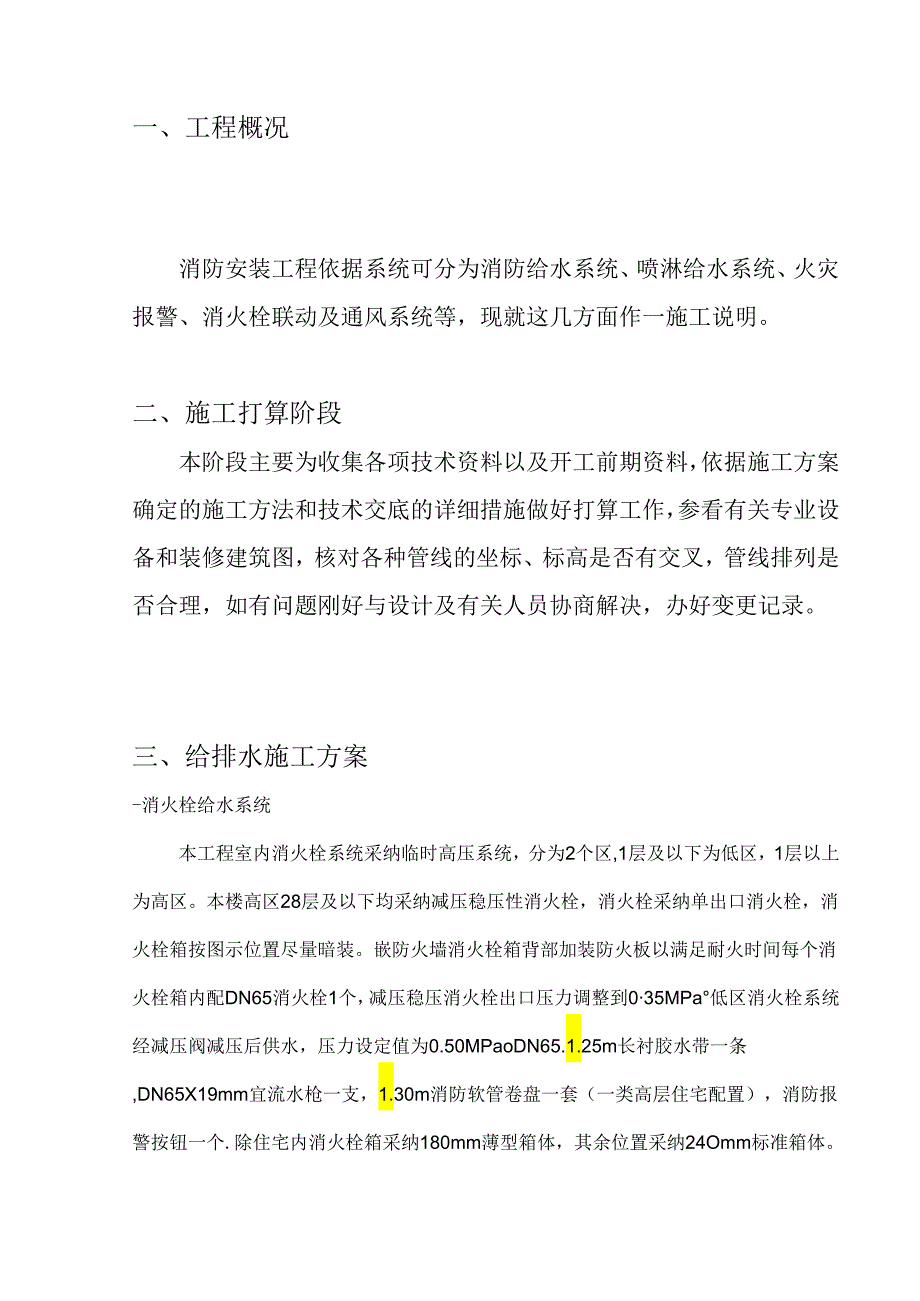

1、天誉城市施工方案编制:审核:批准:建设年月日1、工程概况2、施工打算阶段3、给排水施工方案4、电气施工方案5、通风施工方案6、施工质量保证措施7、施工平安保证措施8、施工工期保证措施9、回访修理服务措施10、协作服务措施11、主要施工机械设备表12、现场主要施工管理人员名单一、工程概况消防安装工程依据系统可分为消防给水系统、喷淋给水系统、火灾报警、消火栓联动及通风系统等,现就这几方面作一施工说明。二、施工打算阶段本阶段主要为收集各项技术资料以及开工前期资料,依据施工方案确定的施工方法和技术交底的详细措施做好打算工作,参看有关专业设备和装修建筑图,核对各种管线的坐标、标高是否有交叉,管线排列是否

2、合理,如有问题刚好与设计及有关人员协商解决,办好变更记录。三、给排水施工方案-消火栓给水系统本工程室内消火栓系统采纳临时高压系统,分为2个区,1层及以下为低区,1层以上为高区。本楼高区28层及以下均采纳减压稳压性消火栓,消火栓采纳单出口消火栓,消火栓箱按图示位置尽量暗装。嵌防火墙消火栓箱背部加装防火板以满足耐火时间每个消火栓箱内配DN65消火栓1个,减压稳压消火栓出口压力调整到035MPa低区消火栓系统经减压阀减压后供水,压力设定值为0.50MPaoDN65.1.25m长衬胶水带一条,DN65X19mm宜流水枪一支,1.30m消防软管卷盘一套(一类高层住宅配置),消防报警按钮一个.除住宅内消火

3、栓箱采纳180mm薄型箱体,其余位置采纳24Omm标准箱体。1施工工艺流程依据土建施工流水段的划分,本消防工程管道施工分段与其一样,大致流程如下:协作预刷孔洞-1主管安装一支管安装一k消防箱等安装T系统调试2施工要点(1)管道安装的水平度、垂直度(2)管道接口的严密性(3)SG24/S65消防箱安装(4)管道油漆(5)系统调试3主要施工方法(1)协作土建施工,依据图纸要求,绘制预留孔尺寸图,限制好管道预留孔洞的位置和大小。管道安装前,采纳吊线的方法,测出各预留孔洞的偏差并进行修正:同时做好吊线与墙体之间的距离,给管道支架的加工供应依据。管道穿过地下室墙壁时,必需安放防水套管,防水套管制作依据给

4、排水标准图集(90S2)进行制作,翼环与套管的连接采纳双面焊;套管与墙壁钢筋绑扎坚固,位置精确。其安装示意图如下:地七电墙堰穿管安装示意图(2)支架制作安装管道支架上的全部孔眼及角铁的切割不准运用风焊吹割,必需运用砂轮切割机和台钻进行加工。 支架组对时,排列整齐、横平竖直;表面焊渣清理干净,外观不得有缺陷。 支架油漆涂刷匀称,埋入墙体内的支架部分不得涂刷油漆。 按规定的间距埋入支吊架。 管道支架固定牢靠,与所固定的管道连接紧密、不松动。本工程主要支架制作安装示意图如下:!(R(3)管道安装 室内消火栓系统的所用管道及其配件均采纳镀锌钢管和镀锌配件。 管道丝口连接:管道丝口加工规范,防止断丝或缺

5、丝,管道螺纹的有效长度允许偏差一扣;填料缠绕时,顺螺纹紧缠34层,并不得使填料挤入管内;管道与管件的中心线应在同一条直线上,不得倾斜:丝扣外露2-3外,清除干净多余的麻2,并在外露丝扣部分刷红丹防锈漆进行防腐处理。 管道沟槽式连接:按不同的管径加工管道沟槽,不准过深或过浅,防止连接不到位渗漏;管卡应与管道口径-样,并用配套螺栓紧固:连接大样图如下:管道安装时,采纳吊线、水平尺和尺量的方法限制室内管道横平竖直,与支、吊架接触紧密,固定牢靠、不松动;管道接I连接严密、不漏水(4)消防箱安装 墙体施工时,协作土建安装消防箱体。消防箱体安装位置精确,标高正确;消防箱体保持横平竖直,箱门平面与墙体平面平

6、行,箱体四周与堵体牢靠固定,填充密实。 消火栓安装:消火栓口与管道紧密连接,保证不渗漏,阀体端正,栓口标高正确,消火栓口朝外;消火栓安装在门轴另一侧。 消防箱内配件安装:水龙带、水枪口和快连接头绑扎好;依据箱体构造挂放水龙带及安放水枪。 清扫消防箱体及面板,保持消防箱清洁整齐。 成品爱护:消防箱安装后,采纳塑料薄膜封好消防箱体,爱护消防箱体油漆不被破坏,严禁在消防箱上进行电焊;消防箱面板在土建墙面油漆时同步安装,并用透亮胶带封好面板四周边框,防止油漆或涂料污染。(5)管道油漆:道管水压试验合格后,对管道表面进行红色面漆涂刷,涂刷匀称,不得有花斑。(6)水压试验及系统调试 分段施工,分段进行水压

7、试验,并做好敞口封闭工作,协作现场监理、设计代表做好相应的隐藏验收记录。 地下室整个系统安装结束后,马上进行系统水压试验,对全部的管道接口、阀门及消火栓口进行检查。水压试验前,专人检查全部的消火栓口及阀门状况,打开管道上的全部阀门,并关闭消火栓口。 水泵房内水泵安装完成后,即对整个消火栓系统进行调试。取地下室消防末端2只消火栓进行试射试验,检查其出水压力是否达到设计标准。4施工质量限制要点(1)钢管管道支架最大间距公称宜径7080100125150200支架最大间矩(m)666.5789.5(2)消火栓系统管道安装的允许偏差和检验方法次项目允许偏差(2)检验方法1水平度每米全长25m以上1不大

8、于25水平尺2垂宜度每米全长5n以上3不大于8吊线(3)沟槽式连接管道的沟槽及支、吊架的间距公称直径mm)沟槽深度(n)允许偏爱(n)支、吊架的间距(m)渊面垂直度允许偏差(Inm)1251502.2000.34.01.52002.20O-*0.34.01.5注:1.连接管道端面平整光滑、无毛刺;沟槽过过深,即为暖品,不得运ffl.2 .支、吊柒不行支撑在连接头,水平管的陆意两个连接头之间必需有支、吊架。3 .用尺用、视察检查,按总量的10%抽杳,不少于5处,并做好记录.(4)消防箱安装(视察尺量检查) 箱体底标高为O.95m0 消火栓口中心距地面1.1m,允许偏差20mm.: 消防箱安装的垂

9、直度允许偏差3mm.0(5)沟槽式连接管道的沟槽及支吊架间距:公林直径(11三)沟槽深度(三m)允许偏差(mm)支吊架间距(m)端面垂直度允许偏差(皿)125-1502.20040.34.21.52002.200一-W.34.21.5(6)水压试验 分段试压时,采纳盲板封闭管道敞口,底端进水试压,高端放空气: 试验压力为工作压力的1.5倍,但不大于1.4Mpa; 试验Iomin后,压降不大于0.05VPa为合格。(7) 管道冲洗 采纳当地饮用水进行冲洗: 冲洗水流速度不小于lm/s: 经目测,进出水色度一样。(8) 试射试验标准:试验水枪的充溢水柱长度不小于Iom,运用水带长为25m。地下室消

10、火栓水枪的充溢水柱不小于IOm。二自动喷淋灭火系筑1、施工方案设置闭式喷淋系统,按中危急H级设计,消防水量401./S,系统作用时间1小时。住宅走道部分设简易喷淋,采纳快速响应喷头(K=80),住宅门厅、商铺、物管、居委会均采纳直立型喷头(K-80),动作温度68C,喷头上喷;若住宅门厅不吊顶,喷头需安装100集热罩。喷淋管道连接应不得采纳补心,而采纳异径管:喷头与管道连接时,必需采纳异径管,不得采纳补心,水流指示应器前阀门采纳带信号闸阀,信号传至消防限制室。灭火器按中危急级别考虑,在地下室、配电间、电梯机房(A类,电气火灾)设4Kg装手提式磷酸钱装干粉灭火器,每个配置点设二具,单独设于铝合金

11、火火箱内,落地安装,箱底安装,箱底距地100nun.商铺、物管按A类火灾、电气火灾中危急等级设置手提式灭火器,详细见平面布置。1)本工程汽车库按中危急级11级设计,喷水强度8Wmin.m,作用面积为160m;自动喷水灭火用水量35Us,自动喷水灭火系统为山。自动喷水灭火系统采纳湿式系统。自动喷水灭火系统在报警阀前水平成环状。消防水泵房内设自动喷水灭火泵2台,I用I符(Q=IJS.H=MPa.N=kW)a自动喷水灭火系统水泵运行状况应显示丁消防中心和水泵房的限制盘上.在室外设套消防水泉接合耦。无吊顶空间采纳直立型玻璃球喷头,吊顶空间采纳吊顶型喷头,喷头流量系数K=80:温级均为68C。在每个防火

12、分区,自动喷水灭火系统干管上均设置信号阀和水流指示器,在管道末端设系统试验装困。信号阀与水流指示器之间的距离不应小于0.3米“(2)汽车库自动喷水灭火系统的设计除应按现行国家标准自动喷水灭火系统设计规范的规定执行外,其喷头布置还应符合下列要求:应设置在汽车库停车位的上方(通常每个车位上1个,机械式停车库每个平面车位上2个):机械式立体汽车库、更式汽车库的喷头除在屋面板或楼板下按停车位的上方布置外,还应按停车的托板位置分层布置,且应在喷头的上方设凫集热板。错层式、斜楼板式的汽车库的车道、坡道上方均应设置喷头。(3)在设it中,为使车库喷头布巴合理,将结构梁插入建筑图中并以灰示,可提高喷头布置的精

13、确性,解决施工中常常发生的喷头与梁相碰的冲突(4)车道出入口如无防火卷帘时,坡道处必需设置喷淋,应留意管道的防冻,可以采纳干式系统。(5)对于机械式停车库,托板下喷头的用水量可依据货架内开放喷头来让算,每层开放6只喷头,出水量约lO1./s,2层的机械车库设计喷水量即:30+10RO1./s系统工作压力为:消火栓系统O.70MPa(由甲方供应),自动喷淋系统0.55MPa(III甲方供应),以上用力均为0OOO入口处工作压力。2,施工方法2.1、 管道连接后不应减小过水横断面面积。热镀锌钢管安装应采纳螺纹、沟槽式管件或法兰连接2.2、 沟槽式管件连接应符合下列要求:I机械三通开孔间距不应小于5

14、00mm,机械四通开孔间距不应小于100Oniin:机械三通、四通连接时支管的口径应满足下表的规定采纳支管接头(机械三通、四通)时支管的最大允许直径主管直径DN11j658010012515021)1)250支管宜径DN机械三通2510406580100:。100机械四通3240506580100100Il配水干管(立管)与配水管(水平管)连接应采纳沟槽式管件,不止采纳机械三通2.3、 螺纹连接应符合下列要求:I改管道宜采纳机械切割,切割面不得有飞边、毛刺:管道螺纹应符合国家标准Il当管道变径时,宜采纳异径接头:在管道弯头处不宜采纳补芯,当须要补芯时,三通上可用1个,四通上不应超过2个,公称直径大于50mn的管道不宜采纳活接头2.4、 改道的中心线与梁、柱、楼板等的最小距离符合卜浓的规定公称直径nm253240507080100125150200拒离nun4040506070801001251502002.5、管道支架间矩应符合以下要求:公称直径画253240507080100125150200250300距离m3.54.04.55.06.06.06.57.08.09.511.012.02.6

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
