《施工现场临时用电专项施工方案.doc》由会员分享,可在线阅读,更多相关《施工现场临时用电专项施工方案.doc(31页珍藏版)》请在第壹文秘上搜索。

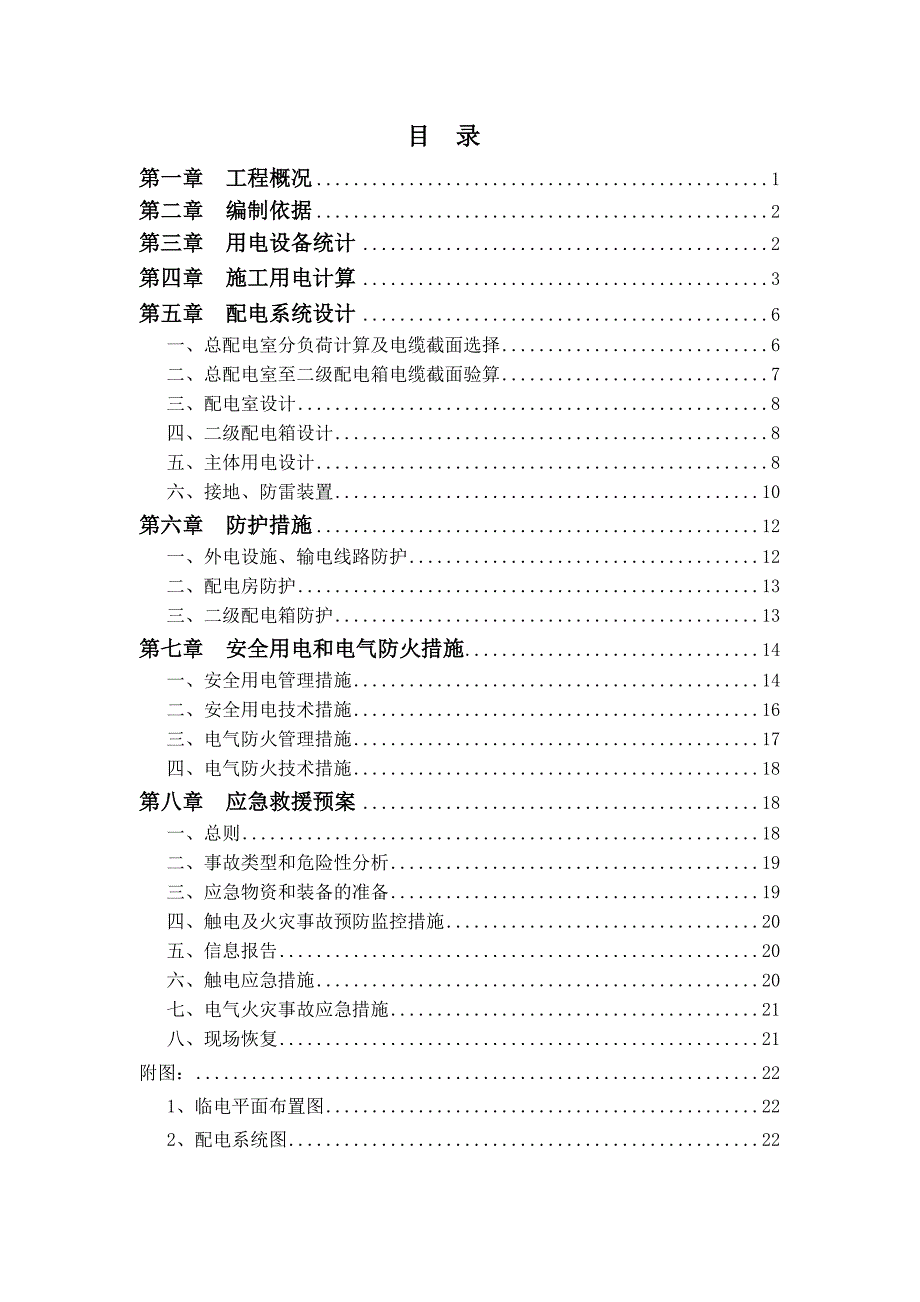

1、临时用电专项施工方案编 制: 审 核: 审 批: 年 月目 录第一章 工程概况1第二章 编制依据2第三章 用电设备统计2第四章 施工用电计算3第五章 配电系统设计6一、总配电室分负荷计算及电缆截面选择6二、总配电室至二级配电箱电缆截面验算7三、配电室设计8四、二级配电箱设计8五、主体用电设计8六、接地、防雷装置10第六章 防护措施12一、外电设施、输电线路防护12二、配电房防护13三、二级配电箱防护13第七章 安全用电和电气防火措施14一、安全用电管理措施14二、安全用电技术措施16三、电气防火管理措施17四、电气防火技术措施18第八章 应急救援预案18一、总则18二、事故类型和危险性分析19

2、三、应急物资和装备的准备19四、触电及火灾事故预防监控措施20五、信息报告20六、触电应急措施20七、电气火灾事故应急措施21八、现场恢复21附图:221、临电平面布置图222、配电系统图22临时用电专项施工方案第一章 工程概况项 目内 容工程名称建设地点建设单位设计单位监理单位工程基本情况及施工条件本工程包含7栋高层住宅楼及各自商业配套、6栋低层商业楼及地下车库,是商业、住宅为一体的商品房。本工程所有高层的地下室均为3层,建筑高度为83.00m 105.90m;裙房及商业楼为23层。场地面积约39500,建筑面积约为。本工程临时用电系统采用三相五线制,建设单位在双龙路现场内及距现场100m位
3、置各提供了800kVA箱变供电室一个,场地内无其他输电线路。施工场地长280m、宽150m,箱变位于场地的一边,主电缆必须绕场地一圈、二级配电箱配置11个才能满足现场临时用电需求。箱变到施工现场1#总配电室的距离L1#=65m,到2#总配电室的距离L2#=180m;总配电室与直接接出的二级配电箱的距离L1=25m、L2=50m、L7=10m、L8=55m、L11=35m,从主电缆接出的二级配电箱的距离L3=65m、L4=15m、L5=10m、L6=20m、L9=10m、L10=25m。第二章 编制依据序号类别名 称编 号1国家低压配电设计规范GB50054-20112国家供配电系统设计规范GB
4、 50052-20093国家通用用电设备配电设计规范GB 50055-20114国家建设工程施工现场供用电安全规范GB 50194-19935行业施工现场临时用电安全技术规范JGJ 46-20056行业建筑电工2009年第一版7企业施工组织设计及专项施工方案8企业安全质量标准化工地策划书9现场项目现场实际情况第三章 用电设备统计序号机械或设备名称型号规格数量(台)额定功率(kW)总功率kW11号塔吊TC561034513522号塔吊TC6010259.51193施工电梯SC200/20010333304搅拌机JZC35085.5445交流电焊机BX1-315232646闪光对焊机UN1-150
5、21503007电渣压力焊机HYS-630449.4197.68钢筋切断机GQ403399钢筋调直机HS-Z-334.513.510钢筋弯曲机GW-4033911钢筋弯箍机GF-2062.213.212振动棒J02-221-181.51213平板振动器J02-221-221.5314混凝土输送泵HBT80C-1816313239415清水泵扬程H=100m4104016污水泵WQDB101.51517照明2020合计1718.3 kW第四章 施工用电计算1、长期工作制电动设备容量施工现场长期工作的电动设备有:施工电梯、搅拌机、钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋弯箍机、振动棒、平板振动器、
6、砼输送泵、清水泵、污水泵、照明设备等,其容量Pe等于铭牌额定功率。1标段设备容量统计表序号机械或设备名称型号规格额定功率(kW)设备容量(Kw)数量(台)设备总容量Pe(kW)1施工电梯SC200/200333351652搅拌机JZC3505.55.54223钢筋切断机GQ4033264钢筋调直机HS-Z-34.54.5295钢筋弯曲机GW-4033266钢筋弯箍机GF-202.22.248.87振动棒J02-221-1334128平板振动器J02-221-222129混凝土输送泵HBT80C-1816132132113210清水泵扬程H=100m101022011污水泵WQDB1.51.55
7、7.512照明101010合计400.3 kW2标段设备容量统计表序号机械或设备名称型号规格额定功率(kW)设备容量(Kw)数量(台)设备总容量Pe(kW)1施工电梯SC200/200333351652搅拌机JZC3505.55.55223钢筋切断机GQ4033134钢筋调直机HS-Z-34.54.514.55钢筋弯曲机GW-4033136钢筋弯箍机GF-202.22.224.47振动棒J02-221-1334128平板振动器J02-221-222129混凝土输送泵HBT80C-1816132132113210清水泵扬程H=100m101022011污水泵WQDB1.51.557.512照明1
8、01010合计385.4 kW2、反复短时工作制设备容量反复短时工作的设备有:塔机、交流电焊机、闪光对焊机、电渣压力焊机、手持电动机械。其设备容量Pe应统一换算到暂载率JC=25%(或用JC25表示)时的额定功率,计算公式为:电焊设备容量计算公式为:1)塔机容量TC5610塔机容量:TC6010塔机容量:2)电焊设备容量:电焊设备系数:JC=0.65 cos=0.85Pe对焊机=102.8kWPe电渣焊机=33.9kW3、所有用电设备的总设备容量计算及电源复核(1)总设备容量计算:Pe1标段=400.3+34.8+46.22+22+102.8+33.92=720.1kWPe2标段=385.4+
9、34.82+22+102.8+33.92=647.6kW(2)电源复核:需用系数Kx=0.47 综合功率因素cos=0.6 tan=1.331标段:Pj1标段=KxPe1标段=0.47720.1=338.45kWQj1标段= Pj1标段tan=338.451.33=450.14kvar2标段:Pj2标段=KxPe2标段=0.47647.6=304.37kWQj2标段= Pj2标段tan=304.371.33=404.81kvar由此:S总1标段=1.1Sj1标段=1.1563.18=619.5kVA800 kVA,满足使用;S总2标段=1.1Sj2标段=1.1506.47=557.12kVA8
10、00 kVA,满足使用。4、进户电缆线配选1#配电室:2#配电室:均选择四芯铜芯橡皮绝缘导线XV29 - 3240mm2 +1120。第五章 配电系统设计为节约成本同时保护箱变,本工程总进线电缆采用四芯电缆,在配电室增加重复接地线,形成出配电室后的现场临时用电的三相五线制配电系统。具体做法详见附图。根据现场分为两个标段的施工安排,1标段包含高层C2#楼、C3#楼、C6#楼、C7#楼及其裙楼,商业低层C8#楼、C9#楼、C10#楼、C14#楼,地下车库C13(1)#;2标段包含高层C1#楼、C4#楼、C5#楼及其裙楼,商业低层C11#楼、C12#楼,地下车库C13(2)#。为了平衡电量、减轻电线
11、输电压力,两个标段各设置一个配电室。1#配电室由现场内800kVA箱变进电,2#配电室由距离场地100m远另一800kVA箱变进电。一、总配电室分负荷计算及电缆截面选择线路1至线路10为配电室至二级配电箱的线路,线路11和线路12为配电室接出各绕场地半圈用于接出部分二级配电箱:具体详见平面布置图。线路编号tan计 算公 式电流(A)进线规格隔离器型号敷设方式10.62P = P1+P2+P3+PnQ = PtanI = 210.41XLV-370DZ20Y-250T/3300埋地20.48539.30XV-3185DZ20Y-250T/3300埋地30.62235.62XLV-395DZ20Y
12、-250T/3300埋地40.75335.39XLV-3150DZ20Y-250T/3300埋地50.62210.41XLV-370DZ20Y-250T/3300埋地60.75335.39XLV-3150DZ20Y-250T/3300埋地70.75335.39XLV-3150DZ20Y-250T/3300埋地80.62210.41XLV-370DZ20Y-250T/3300埋地90.48539.30XV-3185DZ20Y-250T/3300埋地100.48444.58XV-3150DZ20Y-250T/3300埋地111.17410.51XV-3185明敷121.17491.46XV-3185明敷二、总配电室至二级配电箱电缆截面验算电缆电阻R、电抗X均可查表得知,电压允许偏移量:Uy%=5线路编号电阻R/km电抗X/km线长L计 算 公 式电压偏移对比验算结果10.4600.2580.0552.78Uy%=5满足20.1030.2
