《施工现场临时用电组织设计.doc》由会员分享,可在线阅读,更多相关《施工现场临时用电组织设计.doc(45页珍藏版)》请在第壹文秘上搜索。

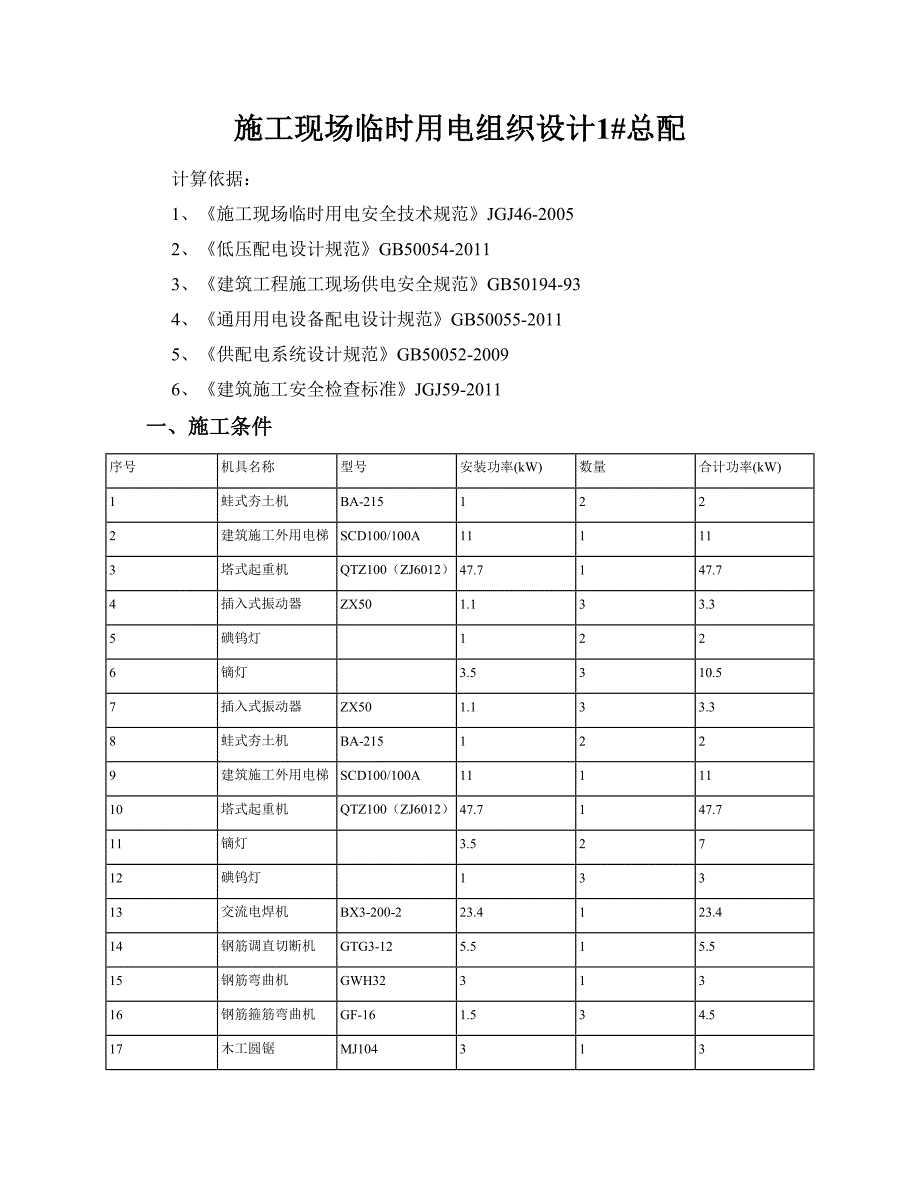

1、施工现场临时用电组织设计1#总配 计算依据: 1、施工现场临时用电安全技术规范JGJ46-2005 2、低压配电设计规范GB50054-2011 3、建筑工程施工现场供电安全规范GB50194-93 4、通用用电设备配电设计规范GB50055-2011 5、供配电系统设计规范GB50052-2009 6、建筑施工安全检查标准JGJ59-2011 一、施工条件序号机具名称型号安装功率(kW)数量合计功率(kW)1蛙式夯土机BA-2151222建筑施工外用电梯SCD100/100A111113塔式起重机QTZ100(ZJ6012)47.7147.74插入式振动器ZX501.133.35碘钨灯122

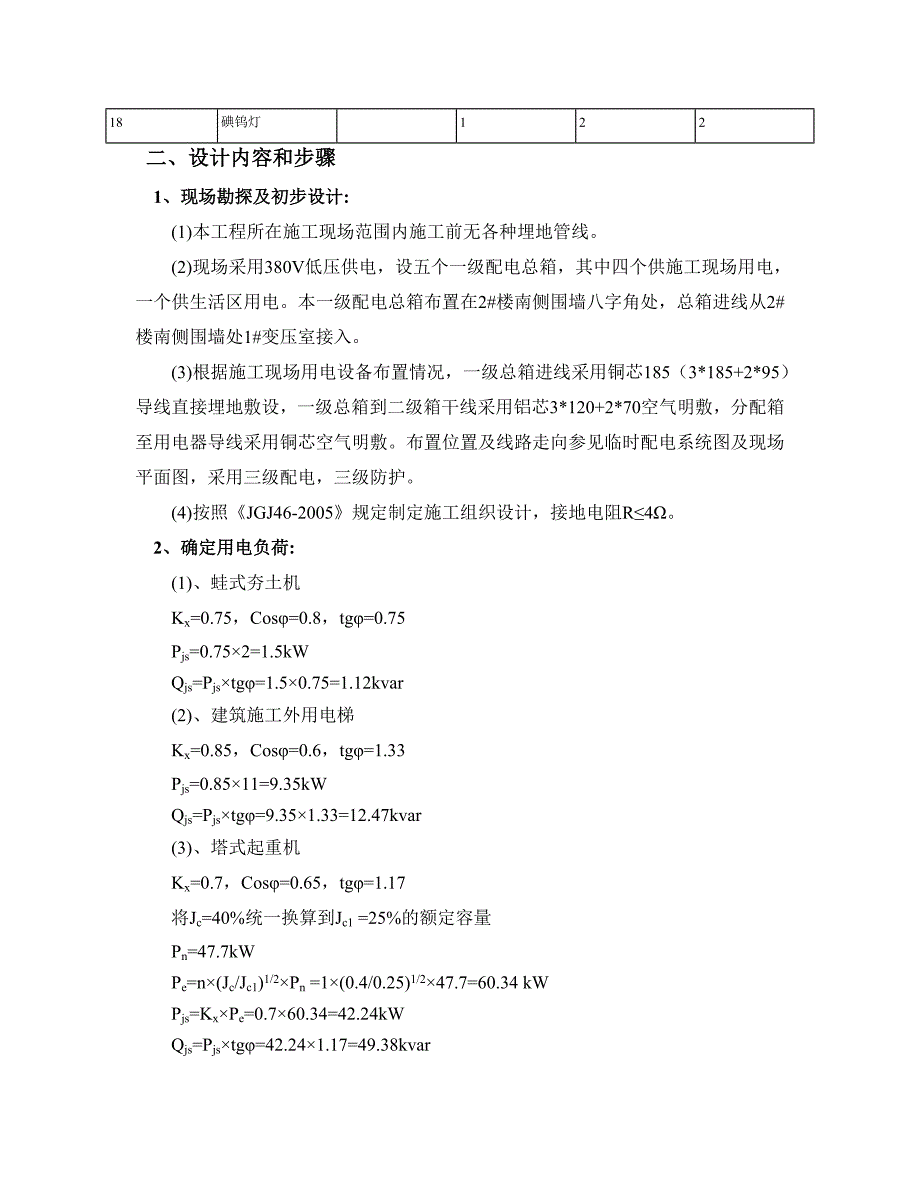

2、6镝灯3.5310.57插入式振动器ZX501.133.38蛙式夯土机BA-2151229建筑施工外用电梯SCD100/100A1111110塔式起重机QTZ100(ZJ6012)47.7147.711镝灯3.52712碘钨灯13313交流电焊机BX3-200-223.4123.414钢筋调直切断机GTG3-125.515.515钢筋弯曲机GWH3231316钢筋箍筋弯曲机GF-161.534.517木工圆锯MJ10431318碘钨灯122 二、设计内容和步骤 1、现场勘探及初步设计: (1)本工程所在施工现场范围内施工前无各种埋地管线。 (2)现场采用380V低压供电,设五个一级配电总箱,其
3、中四个供施工现场用电,一个供生活区用电。本一级配电总箱布置在2#楼南侧围墙八字角处,总箱进线从2#楼南侧围墙处1#变压室接入。 (3)根据施工现场用电设备布置情况,一级总箱进线采用铜芯185(3*185+2*95)导线直接埋地敷设,一级总箱到二级箱干线采用铝芯3*120+2*70空气明敷,分配箱至用电器导线采用铜芯空气明敷。布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,三级防护。 (4)按照JGJ46-2005规定制定施工组织设计,接地电阻R4。 2、确定用电负荷: (1)、蛙式夯土机 Kx=0.75,Cos=0.8,tg=0.75 Pjs=0.752=1.5kW Qjs=P

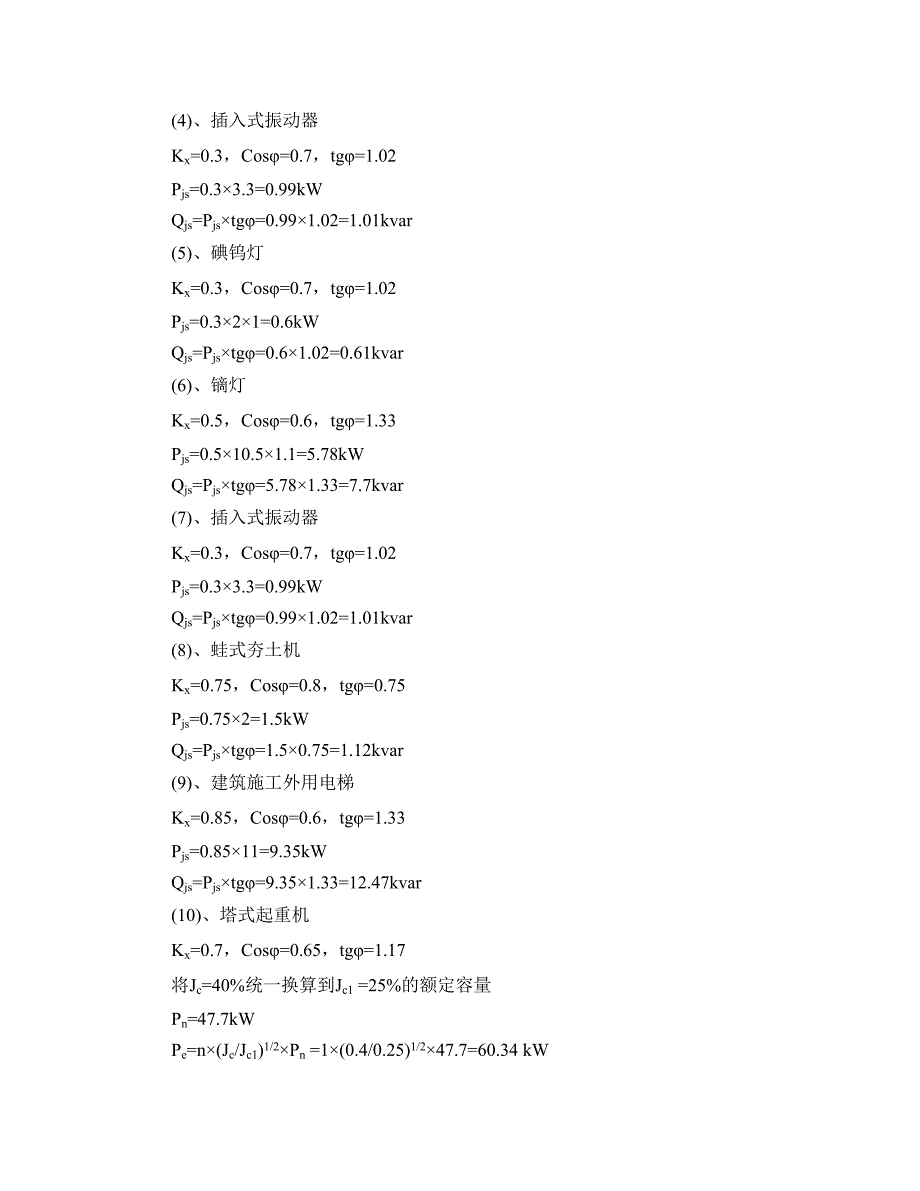

4、jstg=1.50.75=1.12kvar (2)、建筑施工外用电梯 Kx=0.85,Cos=0.6,tg=1.33 Pjs=0.8511=9.35kW Qjs=Pjstg=9.351.33=12.47kvar (3)、塔式起重机 Kx=0.7,Cos=0.65,tg=1.17 将Jc=40%统一换算到Jc1 =25%的额定容量 Pn=47.7kW Pe=n(Jc/Jc1)1/2Pn =1(0.4/0.25)1/247.7=60.34 kW Pjs=KxPe=0.760.34=42.24kW Qjs=Pjstg=42.241.17=49.38kvar (4)、插入式振动器 Kx=0.3,Cos
5、=0.7,tg=1.02 Pjs=0.33.3=0.99kW Qjs=Pjstg=0.991.02=1.01kvar (5)、碘钨灯 Kx=0.3,Cos=0.7,tg=1.02 Pjs=0.321=0.6kW Qjs=Pjstg=0.61.02=0.61kvar (6)、镝灯 Kx=0.5,Cos=0.6,tg=1.33 Pjs=0.510.51.1=5.78kW Qjs=Pjstg=5.781.33=7.7kvar (7)、插入式振动器 Kx=0.3,Cos=0.7,tg=1.02 Pjs=0.33.3=0.99kW Qjs=Pjstg=0.991.02=1.01kvar (8)、蛙式夯土
6、机 Kx=0.75,Cos=0.8,tg=0.75 Pjs=0.752=1.5kW Qjs=Pjstg=1.50.75=1.12kvar (9)、建筑施工外用电梯 Kx=0.85,Cos=0.6,tg=1.33 Pjs=0.8511=9.35kW Qjs=Pjstg=9.351.33=12.47kvar (10)、塔式起重机 Kx=0.7,Cos=0.65,tg=1.17 将Jc=40%统一换算到Jc1 =25%的额定容量 Pn=47.7kW Pe=n(Jc/Jc1)1/2Pn =1(0.4/0.25)1/247.7=60.34 kW Pjs=KxPe=0.760.34=42.24kW Qjs
7、=Pjstg=42.241.17=49.38kvar (11)、镝灯 Kx=0.5,Cos=0.6,tg=1.33 Pjs=0.571.1=3.85kW Qjs=Pjstg=3.851.33=5.13kvar (12)、碘钨灯 Kx=0.3,Cos=0.7,tg=1.02 Pjs=0.331=0.9kW Qjs=Pjstg=0.91.02=0.92kvar (13)、交流电焊机 Kx=0.5,Cos=0.4,tg=2.29 将Jc=50%统一换算到Jc1 =100%的额定容量 Pn=SnCos=23.40.4=9.36kW Pe=n(Jc/Jc1)1/2Pn =1(0.5/1)1/29.36=
8、6.62 kW Pjs=KxPe=0.56.62=3.31kW Qjs=Pjstg=3.312.29=7.58kvar (14)、钢筋调直切断机 Kx=0.2,Cos=0.65,tg=1.17 Pjs=0.25.5=1.1kW Qjs=Pjstg=1.11.17=1.29kvar (15)、钢筋弯曲机 Kx=0.2,Cos=0.65,tg=1.17 Pjs=0.23=0.6kW Qjs=Pjstg=0.61.17=0.7kvar (16)、钢筋箍筋弯曲机 Kx=0.2,Cos=0.65,tg=1.17 Pjs=0.24.5=0.9kW Qjs=Pjstg=0.91.17=1.05kvar (1
9、7)、木工圆锯 Kx=0.65,Cos=0.6,tg=1.33 Pjs=0.653=1.95kW Qjs=Pjstg=1.951.33=2.6kvar (18)、碘钨灯 Kx=0.3,Cos=0.7,tg=1.02 Pjs=0.321=0.6kW Qjs=Pjstg=0.61.02=0.61kvar (19)总的计算负荷计算,总箱同期系数取Kx=0.95 总的有功功率 Pjs=KxPjs=0.95(1.5+9.35+42.24+0.99+0.6+5.78+0.99+1.5+9.35+42.24+3.85+0.9+3.31+1.1+0.6+0.9+1.95+0.6)=121.36kW 总的无功功
10、率 Qjs=KxQjs=0.95(1.12+12.47+49.38+1.01+0.61+7.7+1.01+1.12+12.47+49.38+5.13+0.92+7.58+1.29+0.7+1.05+2.6+0.61)=148.34kvar 总的视在功率 Sjs=(Pjs2+Qjs2)1/2=(121.362+148.342)1/2=191.66kVA 总的计算电流计算 Ijs=Sjs/(1.732Ue)=191.66/(1.7320.38)=291.21A 3、1号干线线路上导线截面及分配箱、开关箱内电气设备选择: 在选择前应对照平面图和系统图先由用电设备至开关箱计算,再由开关箱至分配箱计算,
11、选择导线及开关设备。分配箱至开关箱,开关箱至用电设备的导线敷设采用铜空气明敷/架空线路,室外架空铜导线按机械强度的最小截面为10mm2。 (1)、蛙式夯土机开关箱至蛙式夯土机导线截面及开关箱内电气设备选择(开关箱以下用电器启动后需要系数取1): i)计算电流 Kx=1,Cos=0.8,tg=0.75 Ijs=Kx Pe/(1.732UeCos)=11/(1.7320.380.8)=1.9A ii)选择导线 选择VV22-310+16,空气明敷/架空线路时其安全载流量为52A。室外架空铜芯导线按机械强度的最小截面为10mm2,满足要求。 iii)选择电气设备 由于开关控制2台用电器,开关的电流为
12、Ir=1.902(台数)=3.80A。 选择开关箱内隔离开关为HK1-10/10 ,其熔体额定电流为Ir=10A,漏电保护器为DZ15LE-40/6。 (2)、建筑施工外用电梯开关箱至建筑施工外用电梯导线截面及开关箱内电气设备选择(开关箱以下用电器启动后需要系数取1): i)计算电流 Kx=1,Cos=0.6,tg=1.33 Ijs=Kx Pe/(1.732UeCos)=111/(1.7320.380.6)=27.86A ii)选择导线 选择VV22-310+16,空气明敷/架空线路时其安全载流量为52A。室外架空铜芯导线按机械强度的最小截面为10mm2,满足要求。 iii)选择电气设备 选择
13、开关箱内隔离开关为HK1-30/30 ,其熔体额定电流为Ir=30A,漏电保护器为DZ15LE-40/30。 (3)、塔式起重机开关箱至塔式起重机导线截面及开关箱内电气设备选择(开关箱以下用电器启动后需要系数取1): i)计算电流 Kx=1,Cos=0.65,tg=1.17 Ijs=KxPe/(1.732UeCos)=160.34/(1.7320.380.65)=141.04A ii)选择导线 选择YJV22-0.6/1kV-335+216,空气明敷/架空线路时其安全载流量为142A。室外架空铜芯导线按机械强度的最小截面为10mm2,满足要求。 iii)选择电气设备 选择开关箱内隔离开关为HH3-200/200 ,其熔体额定电流为Ir=200A,漏电保护器为DZ20L
