《施工班组承包合同.doc》由会员分享,可在线阅读,更多相关《施工班组承包合同.doc(5页珍藏版)》请在第壹文秘上搜索。

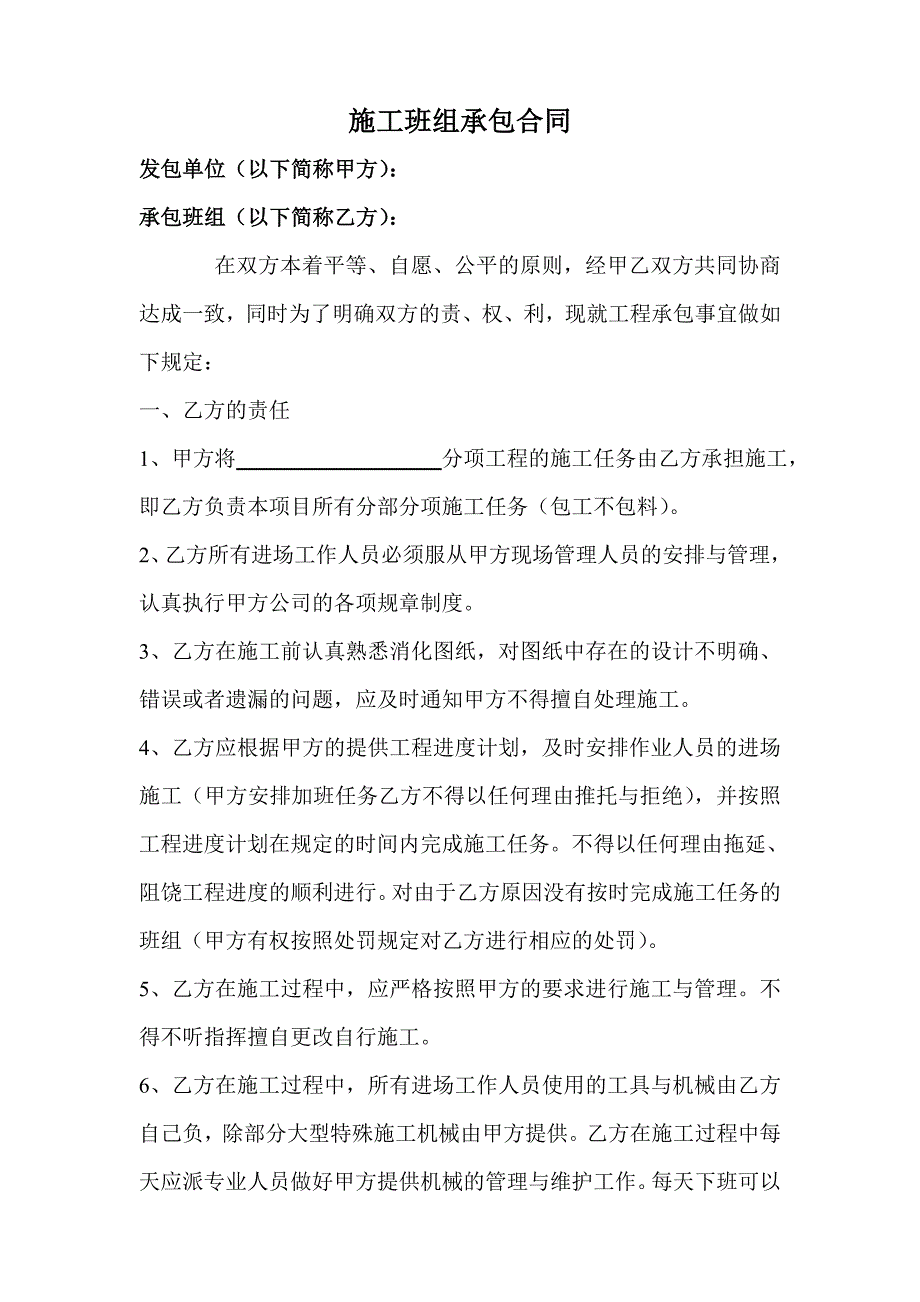

1、施工班组承包合同发包单位(以下简称甲方):承包班组(以下简称乙方):在双方本着平等、自愿、公平的原则,经甲乙双方共同协商达成一致,同时为了明确双方的责、权、利,现就工程承包事宜做如下规定:一、乙方的责任1、甲方将 分项工程的施工任务由乙方承担施工,即乙方负责本项目所有分部分项施工任务(包工不包料)。2、乙方所有进场工作人员必须服从甲方现场管理人员的安排与管理,认真执行甲方公司的各项规章制度。3、乙方在施工前认真熟悉消化图纸,对图纸中存在的设计不明确、错误或者遗漏的问题,应及时通知甲方不得擅自处理施工。4、乙方应根据甲方的提供工程进度计划,及时安排作业人员的进场施工(甲方安排加班任务乙方不得以任

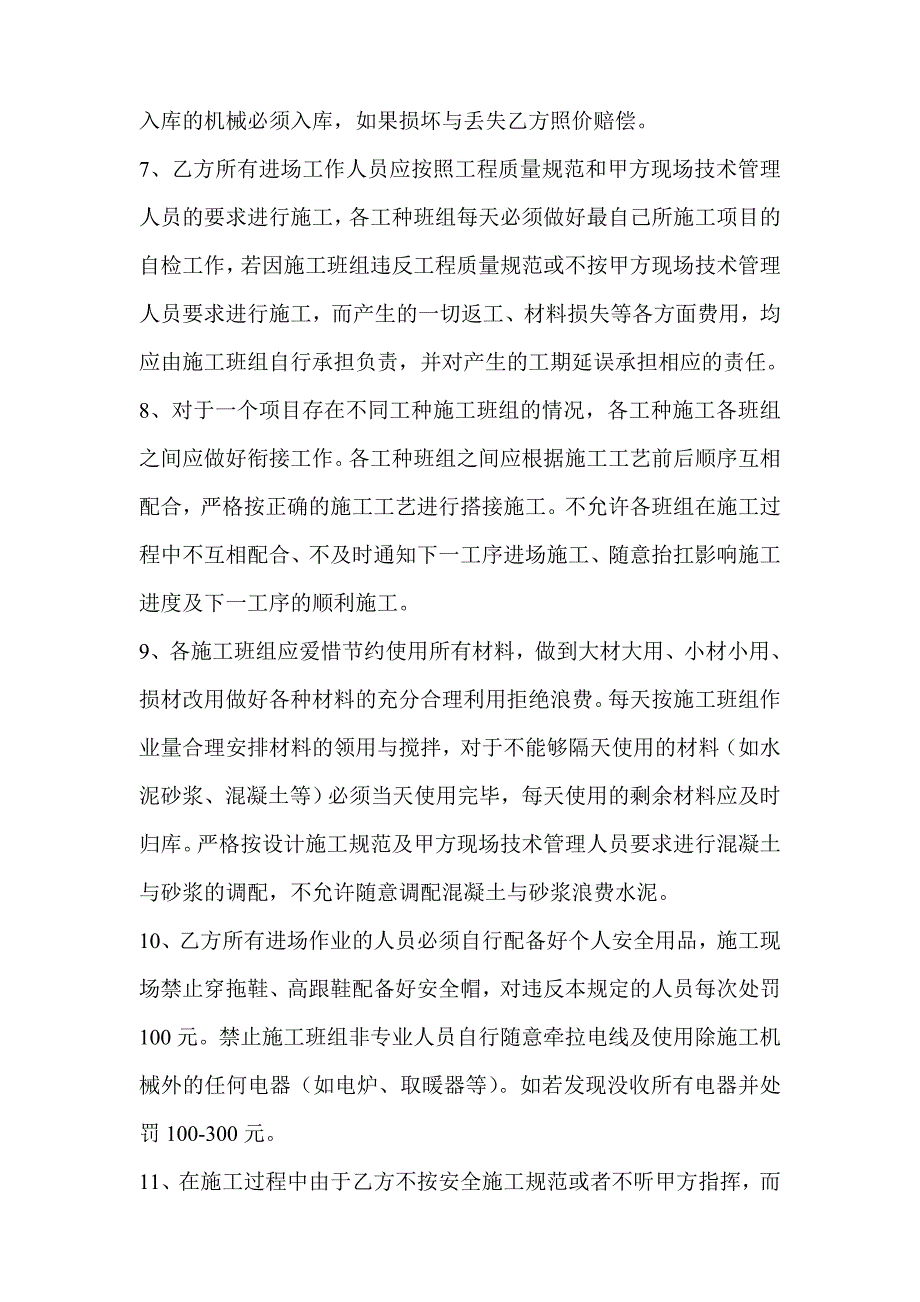

2、何理由推托与拒绝),并按照工程进度计划在规定的时间内完成施工任务。不得以任何理由拖延、阻饶工程进度的顺利进行。对由于乙方原因没有按时完成施工任务的班组(甲方有权按照处罚规定对乙方进行相应的处罚)。5、乙方在施工过程中,应严格按照甲方的要求进行施工与管理。不得不听指挥擅自更改自行施工。6、乙方在施工过程中,所有进场工作人员使用的工具与机械由乙方自己负,除部分大型特殊施工机械由甲方提供。乙方在施工过程中每天应派专业人员做好甲方提供机械的管理与维护工作。每天下班可以入库的机械必须入库,如果损坏与丢失乙方照价赔偿。7、乙方所有进场工作人员应按照工程质量规范和甲方现场技术管理人员的要求进行施工,各工种班
3、组每天必须做好最自己所施工项目的自检工作,若因施工班组违反工程质量规范或不按甲方现场技术管理人员要求进行施工,而产生的一切返工、材料损失等各方面费用,均应由施工班组自行承担负责,并对产生的工期延误承担相应的责任。8、对于一个项目存在不同工种施工班组的情况,各工种施工各班组之间应做好衔接工作。各工种班组之间应根据施工工艺前后顺序互相配合,严格按正确的施工工艺进行搭接施工。不允许各班组在施工过程中不互相配合、不及时通知下一工序进场施工、随意抬扛影响施工进度及下一工序的顺利施工。9、各施工班组应爱惜节约使用所有材料,做到大材大用、小材小用、损材改用做好各种材料的充分合理利用拒绝浪费。每天按施工班组作
4、业量合理安排材料的领用与搅拌,对于不能够隔天使用的材料(如水泥砂浆、混凝土等)必须当天使用完毕,每天使用的剩余材料应及时归库。严格按设计施工规范及甲方现场技术管理人员要求进行混凝土与砂浆的调配,不允许随意调配混凝土与砂浆浪费水泥。10、乙方所有进场作业的人员必须自行配备好个人安全用品,施工现场禁止穿拖鞋、高跟鞋配备好安全帽,对违反本规定的人员每次处罚100元。禁止施工班组非专业人员自行随意牵拉电线及使用除施工机械外的任何电器(如电炉、取暖器等)。如若发现没收所有电器并处罚100-300元。11、在施工过程中由于乙方不按安全施工规范或者不听甲方指挥,而产生的一切安全事故及责任(含经济责任在内)均

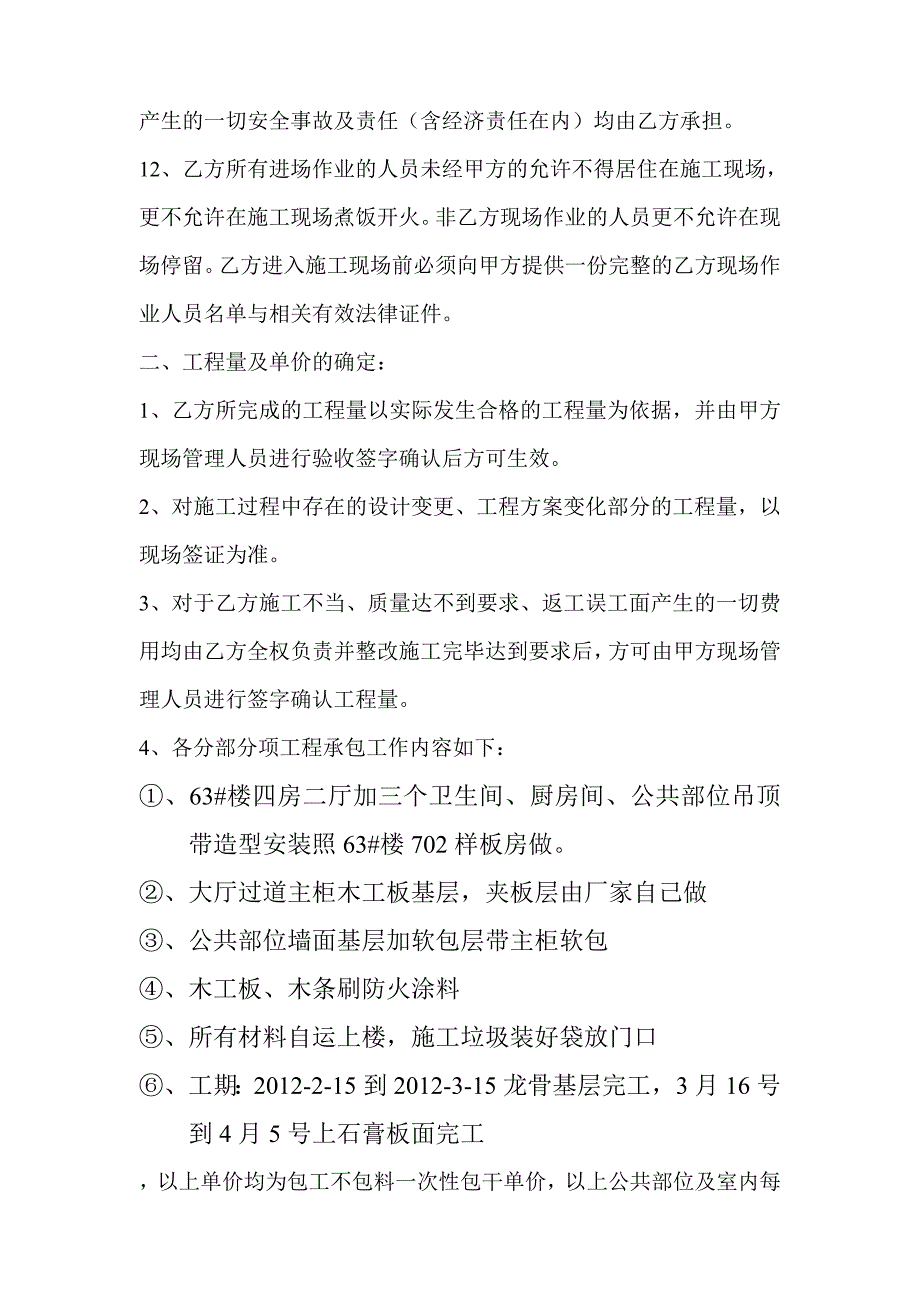

5、由乙方承担。12、乙方所有进场作业的人员未经甲方的允许不得居住在施工现场,更不允许在施工现场煮饭开火。非乙方现场作业的人员更不允许在现场停留。乙方进入施工现场前必须向甲方提供一份完整的乙方现场作业人员名单与相关有效法律证件。二、工程量及单价的确定:1、乙方所完成的工程量以实际发生合格的工程量为依据,并由甲方现场管理人员进行验收签字确认后方可生效。2、对施工过程中存在的设计变更、工程方案变化部分的工程量,以现场签证为准。3、对于乙方施工不当、质量达不到要求、返工误工面产生的一切费用均由乙方全权负责并整改施工完毕达到要求后,方可由甲方现场管理人员进行签字确认工程量。4、各分部分项工程承包工作内容如
6、下:、63#楼四房二厅加三个卫生间、厨房间、公共部位吊顶带造型安装照63#楼702样板房做。、大厅过道主柜木工板基层,夹板层由厂家自己做、公共部位墙面基层加软包层带主柜软包、木工板、木条刷防火涂料、所有材料自运上楼,施工垃圾装好袋放门口、工期:2012-2-15到2012-3-15龙骨基层完工,3月16号到4月5号上石膏板面完工,以上单价均为包工不包料一次性包干单价,以上公共部位及室内每套定价 元,不存在以任何其他形式补充与增加,乙方不得已任何理由与借口不执行已签订的单价。四:付款方式每月每人发生活费用 元,其余款工程竣工经甲方验收合格后结清。五、甲方的责任:1、甲方应于开始施工前提供一套完整
7、的施工图给乙方,并对乙方进行图纸交底及工程概况说明工作。2、根据工程进度计划及时安排个工种工程材料、机械的进场。并提供施工现场临时用电。3、并对需要施工班组进场作业暂住工地的人员提供相应的住宿设施。4、甲方应及时做好设计变更等个项工作的及时告知与交底工作,同时提供明确的工程进度计划给乙方。5、甲方应根据本合同及乙方完成施工任务的情况计算拨付进度款,并做好与乙方工程量的确认与决算工作,六、甲方的权力:1、甲方有权力对乙方所有进场工作人员的进行管理与安排。2、甲方有权力对乙方所施工的工程质量进行监督与控制,提出整改要求并对质量不合格的项目进行处罚。3、甲方有权力要求乙方按照甲方施工进度计划的要求进行施工及加班。4、甲方有权力对违法本合同条款的乙方施工班组进行更换及终止承包合同。5、甲方有权决定乙方进场作业的人员是否在施工现场居住的权力。6、甲方有权对自己所提供材料与机械的使用管理,乙方并应遵守。并有权要求乙方对所浪费材料、损坏机械进行赔偿。7、甲方有权要求对乙方进场作业人员进行安全生产管理,对乙方不遵守安全生产的行为有权制止及作出处罚。本合同一式两份双方各执一份,双方签字或盖章后开始生效!望双方共同遵守并执行。甲方(签字或盖章): 年 月 日乙方(签字或盖章): 年 月 日
