《施工组织设计(房建课程设计).doc》由会员分享,可在线阅读,更多相关《施工组织设计(房建课程设计).doc(39页珍藏版)》请在第壹文秘上搜索。
1、目 录第一章 工程概况1工程特点2建筑概况3结构概况4 现场环境及自然条第二章 施工部署1施工组织机构2.2劳动力安排22.3施工程序安排22.4主要施工机具安排35 施工进度计划6 施工工艺流程第三章 施工现场平面布置53.1现场出入口及道路52垂直、水平运输机械设置3 施工场地及施工临设的安排3.4 原材料及加工场地的布置65 施工用水、用电管理第四章 主要分部分项工程施工方法1基础工程4.2定位与测量73 模板工程4钢筋工程5混凝土工程6 砌体工程7抹灰工程8屋面工程9脚手架施工方法第五章 工程质量保证措施1质量保证体系2 质量控制的原则5.3 各阶段的质量控制内容4防止质量通病措施第六

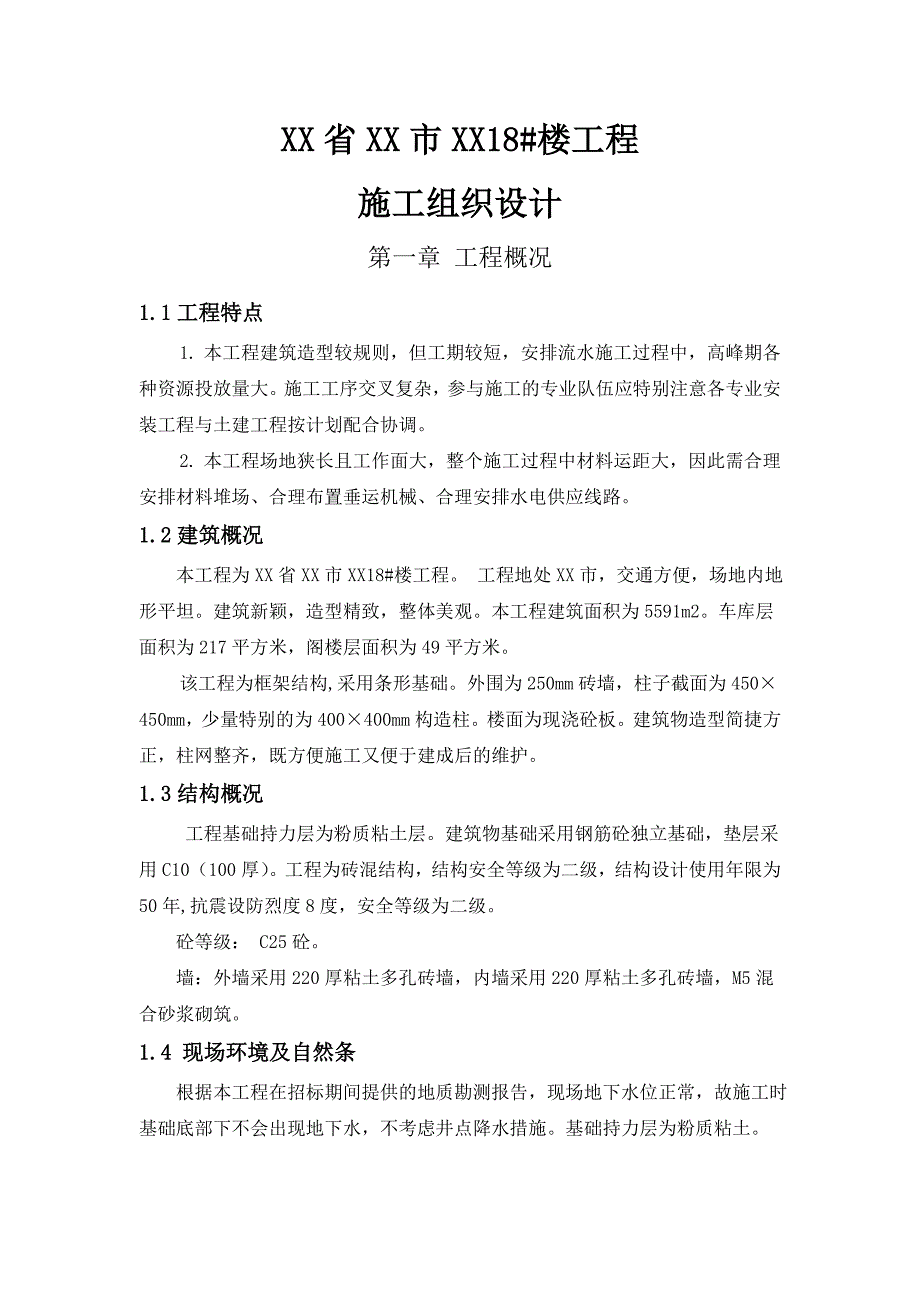

2、章 安全生产保证措施1安全管理目标2组织措施3分部(分项)工程安全技术交底4安全检查6.5安全教育制度6.6班前安全活动制度7工伤事故处理6.8安全标志第七章 文明施工管理与措施1文明工地目标2现场文明施工管理第八章 冬、雨天气施工技术措施1冬季施工要求2雨季施工要求第九章 附录XX省XX市XX18#楼工程施工组织设计第一章 工程概况1.1工程特点 1. 本工程建筑造型较规则,但工期较短,安排流水施工过程中,高峰期各种资源投放量大。施工工序交叉复杂,参与施工的专业队伍应特别注意各专业安装工程与土建工程按计划配合协调。2. 本工程场地狭长且工作面大,整个施工过程中材料运距大,因此需合理安排材料堆
3、场、合理布置垂运机械、合理安排水电供应线路。1.2建筑概况本工程为XX省XX市XX18#楼工程。 工程地处XX市,交通方便,场地内地形平坦。建筑新颖,造型精致,整体美观。本工程建筑面积为5591m2。车库层面积为217平方米,阁楼层面积为49平方米。 该工程为框架结构,采用条形基础。外围为250mm砖墙,柱子截面为450450mm,少量特别的为400400mm构造柱。楼面为现浇砼板。建筑物造型简捷方正,柱网整齐,既方便施工又便于建成后的维护。 1.3结构概况 工程基础持力层为粉质粘土层。建筑物基础采用钢筋砼独立基础,垫层采用C10(100厚)。工程为砖混结构,结构安全等级为二级,结构设计使用年
4、限为50年,抗震设防烈度8度,安全等级为二级。砼等级: C25砼。墙:外墙采用220厚粘土多孔砖墙,内墙采用220厚粘土多孔砖墙,M5混合砂浆砌筑。1.4 现场环境及自然条 根据本工程在招标期间提供的地质勘测报告,现场地下水位正常,故施工时基础底部下不会出现地下水,不考虑井点降水措施。基础持力层为粉质粘土。第二章 施工部署2.1施工组织机构 在该工程施工中,按照ISO9002标准的全部要素组织施工,公司建立以项目经理为首的质量监督检查组织机构,横向包括各职能机构,纵向包括工程处、项目直至施工班组,形成质量管理网络,项目建立以项目经理为总负责,技术工程师中间控制,项目质检员基层检查的管理系统,对
5、工程质量进行全过程、全方位、全员的控制。项目组织机构见图(1)项目经理技术工程师项目副经理材料部财务部质保部安保部工程部技术部 图(1)项目组织机构图2.2劳动力安排保证创优目标和进度计划的实现,施工过程中选用能打硬仗优秀队伍进行施工。劳动力人数根据工程工期要求、工程量和工程特点,结合单位积累的同类型工程的施工经验进行配置。土方开挖阶段,配置10人的土方开挖专业队。基础、主体结构施工期间,配置60人的土建专业队施工,屋面防水等由专业防水队5人施工,装饰装修期间配置约60人的装饰装修专业队伍施工;安装施工配置专业队,预留预埋期间配置2人,安装期间配置4人。2.3施工程序安排本工程施工程序按先地下
6、、后地上,先主体、后装修的顺序进行施工。在保证质量的前提下,主体抢进度,装修控细部,施工前抓组织和落实,施工中抓协调和配合,施工后抓保护和清理。基础阶段:测量放线基坑槽开挖机械清坑槽/底验槽垫层支模绑扎基础和框架柱钢筋浇筑条基砼砌基础墙浇筑基础框架柱砼地圈梁模板浇筑地圈梁 回填土室内管沟上部房心回填土。结构层:定位放线复核柱、梁、板砼浇筑养护上层放线内外墙分步砌筑中间结构验收。外装修:屋面保温防水外墙抹灰、刷乳胶漆水落管安装拆井架、补砌进料口墙体并补抹灰、刷涂料内外管线交接散水台阶。内装修:放设各层标高线立门窗口楼、地面垫层水泥楼地面顶棚修整、打底内墙面抹灰门窗安装及装修木活油漆、涂料修整。2
7、.4主要施工机具安排 根据本工程实际情况选择主要机械设备如下:1、1台QTZ-25塔吊。2、搅拌机二台,750升,现场混凝土搅拌。3、快速井架二台,主要用于混凝土垂直运输,以及砖砌体、装饰材料和安装材料、建筑垃圾的垂直运输。见表(2)序号名称规格、型号单位数量1塔吊QTZ-25台12推土机115马力台13自卸车15T台14打夯机-台25混凝土搅拌机ZJ-750台26砂浆搅拌机-台27混凝土平板振动器-台28混凝土插入式振动器-台2电焊机-台211钢筋切割机-台113钢筋对焊机-台115台式电锯-台216压刨-台117砂轮机-台118高速井架-台219手动电锯-台2 表(2) 机械设备表2.5
8、施工进度计划 本工程计划施工总工期为90天。为保证快速高节奏地施工,在保证工程质量、文明施工的前提下,公司抽调人力、机械和物资全力以赴,协调管理好分包单位的施工,确保施工工期的如期实现。本工程各施工阶段控制工期如下:网络计划图见附录。1、施工准备3天;2、基础工程为25天;3、主体结构施工计划工期为30天;4、楼面计划工期为20天; 5、装饰工程计划工期为10天;6、水电工程计划工期为85天;7、收尾工程计划工期为5天;2.6 施工工艺流程 总体施工流程:基础施工流程:装饰施工流程:第三章 施工现场平面布置3.1现场出入口及道路根据业主提供的资料和现场的实际情况,在场地的西一侧布置了一个大门,
9、并且设置警卫室,为材料以及人员的主要入口,场内道路为水泥砂浆地面。施工平面布置见附录23.2垂直、水平运输机械设置 (1)塔吊考虑到本工程工实际情况,拟投入1台塔吊。在基础施工前期,把塔吊定位并做好塔吊基础工作,待混凝土达到强度之后安装完成并通过验收,即可投入使用。在基础、主体阶段的施工过程中,所有钢筋、模板的大型材料、部分砼、屋面装修材料均采用塔吊运输完成。(2)施工电梯根据各单元的施工进度,在各单元主体二层开始施工时,安排布置施工电梯,以满足砌体及装饰跟进主体施工的需要。整个工程拟布置1个施工电梯。(3)砼泵本工程砼采用商品砼,拟采用2台地泵,砼浇筑大部分采用固定泵泵送完成,部分采用塔吊、
10、井架及人工配合完成。3.3 施工场地及施工临设的安排 (1)施工场地1、施工围墙:砌筑砖围墙大门,其它采用彩钢板围档,大门前布设五牌一图。2、施工道路:自材料大门到钢筋房共15m长,回填土上铺200mm厚碎石路基,辗压找坡后,上浇200mm厚的C25砼路面,路面宽4m,表面设置伸缩缝,供施工车辆通行。3、施工场地利用空地作为施工场地。 (2)施工临建设施现场办公室、食堂、厕所用彩钢板搭设;配电室和仓库也设置在施工场地内,用红砖砌筑,石棉瓦屋盖,水泥砂浆地面。在各施工区内设置吸烟室及消防器材。3.4 原材料及加工场地的布置根据建设单位提供的施工总平面图、招标文件中对平面布置的要求及实际现场的场地
11、情况;对现场材料堆场、加工场布置作如下布置。1、本工程在基础及主体施工阶段设置钢筋堆场、钢筋加工场、模板堆场及加工场等。2、阶段,在施工现场布置砂浆集中搅拌场2个,装饰材料拟不统一堆放,采用分散堆入,堆放在井架附近,以方便上料。3.5 施工用水、用电管理(1)施工用水本工程项目施工用水包括:砂浆搅拌、砼养护、砌筑、抹灰用水以及生活用水等,拟从原厂房自来水管接入,采用50主干管接入现场。再变管径接入用水地点。施工楼层供水采用加压供水,拟在一层砌筑20m3的蓄水池,用2管径150m扬程的高压水泵,供水到施工层作为结构施工用水;建筑物顶层再设置钢制水箱蓄水,供砌筑、抹灰用水。在每层设两个3/4阀门,
12、用两路胶皮管送水到施工操作面。(2)现场排污砼泵车的清洗、搅拌系统的污水、运输车辆的清洗排污等污水排放,分别设置沉淀池,经沉淀后排向甲方指定的城市污水管井。(3)施工用电计算施工用电动机额定功率=480KW电焊机额定功率=280KW现场需提供额定容量为600KVA的变压器。(4)施工用电安全技术管理该施工现场用电电源由甲方提供,施工区内现场设置配电室。施工现场用电线路采用电缆埋地或电缆架空及穿管敷设至各施工用电部位,配电箱引出三路电源,一路是机械设备用电;一路至楼层各施工作业面及已完成的楼面; 一路是生活用电。为确保施工用电安全,现场均用“三相五线制”系统供电,系统接地电阻不大于4欧姆。配电室
13、设专人值班,值班人员的值班制度按供电部门有关规定执行;现场由专职电工操作、维修,杜绝私拉乱接的现象,各用电设备及机具使用均实行“一机、一闸、一保护”的原则,所有配电箱采用建设部推荐之产品,均落实防雨、防砸措施。漏电保护满足三级保护,由专职人员按有关规定定时检验漏电保护装置,严禁在未查明故障点前恢复送电;电梯口及楼梯口用电设置36伏的低压变压器供照明使用。现场用电由该工程电气工长统一管理,定期组织检查各项资料及现场用电情况,确保施工用电正常、安全。第四章 主要分部分项工程施工方法4.1基础工程基础施工阶段的主要工序为:测量放线基坑槽开挖人工清坑槽、清底验槽C10垫层支模绑扎基础和构造柱钢筋浇筑基
14、础砼砌基础墙浇筑基础构造柱砼基础梁模板浇筑地圈梁回填土室内管沟上部房心回填土。 根据本工程的地质勘测报告,现场地下水位正常,故施工前不考虑井点排水措施。基坑开挖注意事项:1.基坑土方开挖前,必须认真学习审查图纸及工程地质勘探报告。熟悉了解现场土层分层、地下水位及土层潜水情况。2.查勘施工现场,了解掌握现场地上、地下障碍分布情况,周边房屋、市政管道、地下电缆等分布情况,提前处理不利因素,为土方开挖顺利进行打下良好基础。3.作好现场土方运输道路,积极同交通、市政、环卫、环保等部门联系,确保交通安全、环境卫生。作好施工前的安全、技术交底,所有施工人员都要做到心中有数。4.2定位与测量针对以上工程,我方项目部拟投入以下测量工具。详见表(2)器具名称规格数量全站仪GTS7011水准仪AT-G14电子经纬仪DT110L2激光垂准仪PL1J2万能检测尺2米4托线板2000150124方格网4塞尺4深度、角
