《施工组织设计75.doc》由会员分享,可在线阅读,更多相关《施工组织设计75.doc(28页珍藏版)》请在第壹文秘上搜索。

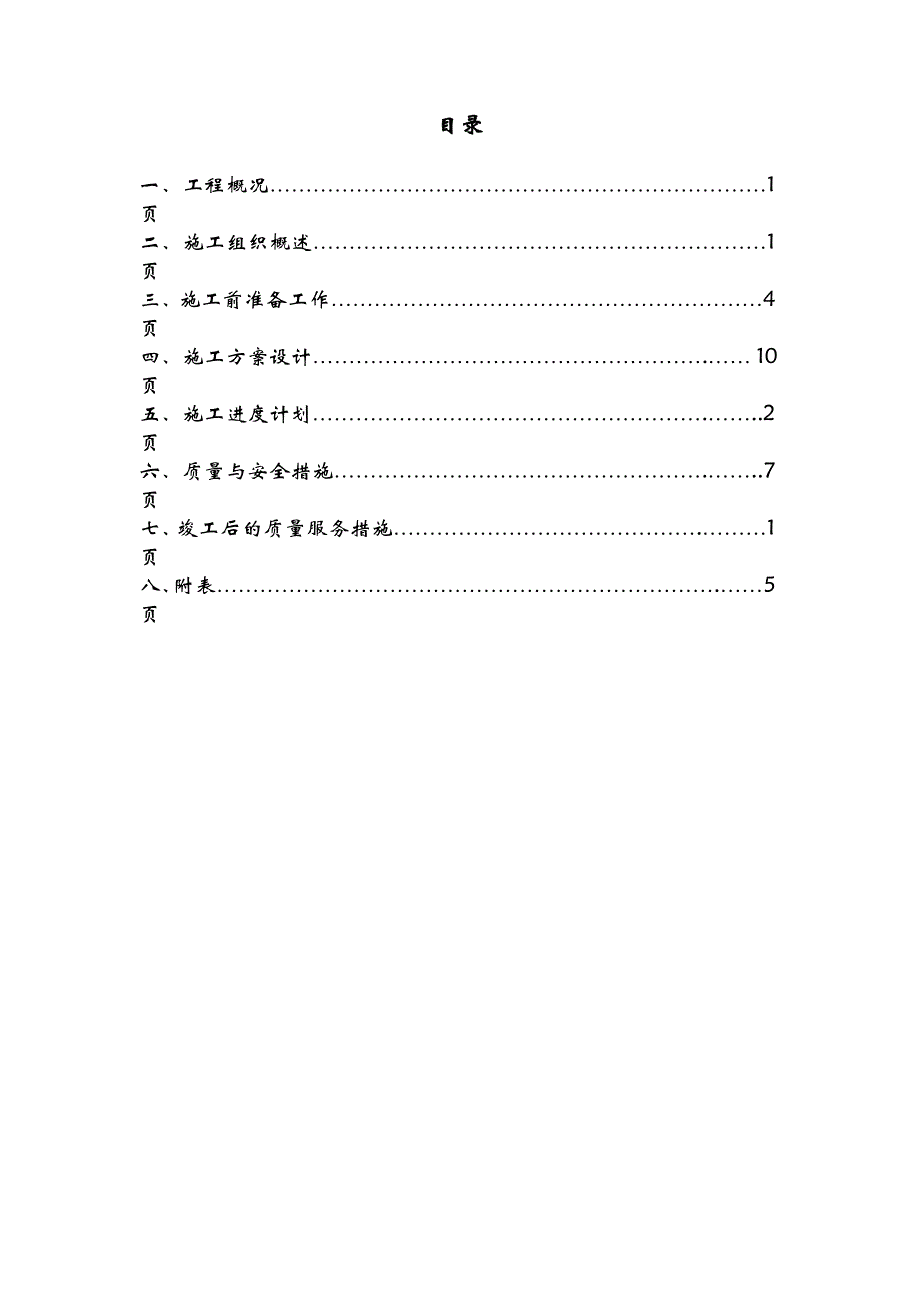

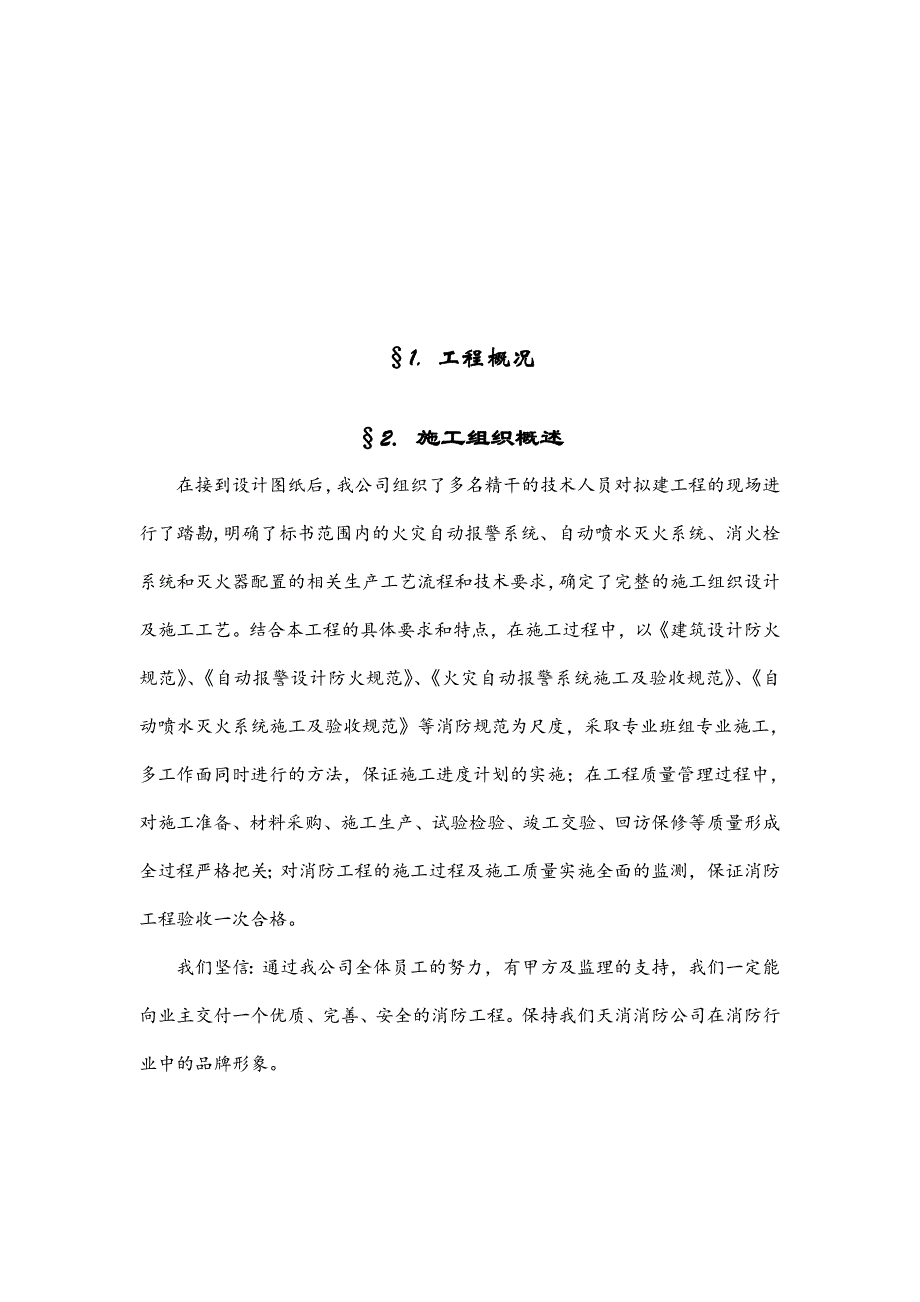

1、目录一、工程概况1页二、施工组织概述1页三、施工前准备工作4页四、施工方案设计. 10页五、施工进度计划.2页六、质量与安全措施.7页七、竣工后的质量服务措施.1页八、附表.5页1. 工程概况2. 施工组织概述在接到设计图纸后,我公司组织了多名精干的技术人员对拟建工程的现场进行了踏勘,明确了标书范围内的火灾自动报警系统、自动喷水灭火系统、消火栓系统和灭火器配置的相关生产工艺流程和技术要求,确定了完整的施工组织设计及施工工艺。结合本工程的具体要求和特点,在施工过程中,以建筑设计防火规范、自动报警设计防火规范、火灾自动报警系统施工及验收规范、自动喷水灭火系统施工及验收规范等消防规范为尺度,采取专业
2、班组专业施工,多工作面同时进行的方法,保证施工进度计划的实施;在工程质量管理过程中,对施工准备、材料采购、施工生产、试验检验、竣工交验、回访保修等质量形成全过程严格把关;对消防工程的施工过程及施工质量实施全面的监测,保证消防工程验收一次合格。我们坚信:通过我公司全体员工的努力,有甲方及监理的支持,我们一定能向业主交付一个优质、完善、安全的消防工程。保持我们天消消防公司在消防行业中的品牌形象。 3.施工前准备工作3.1劳动组织准备建立工地级劳动组织的领导机构。接受施工任务后,经领导审查,由公司做出计划安排,并报消防监督部门备案;根据工程的规模、结构特点和复杂程度,按照合理分工与密切协作相结合的原

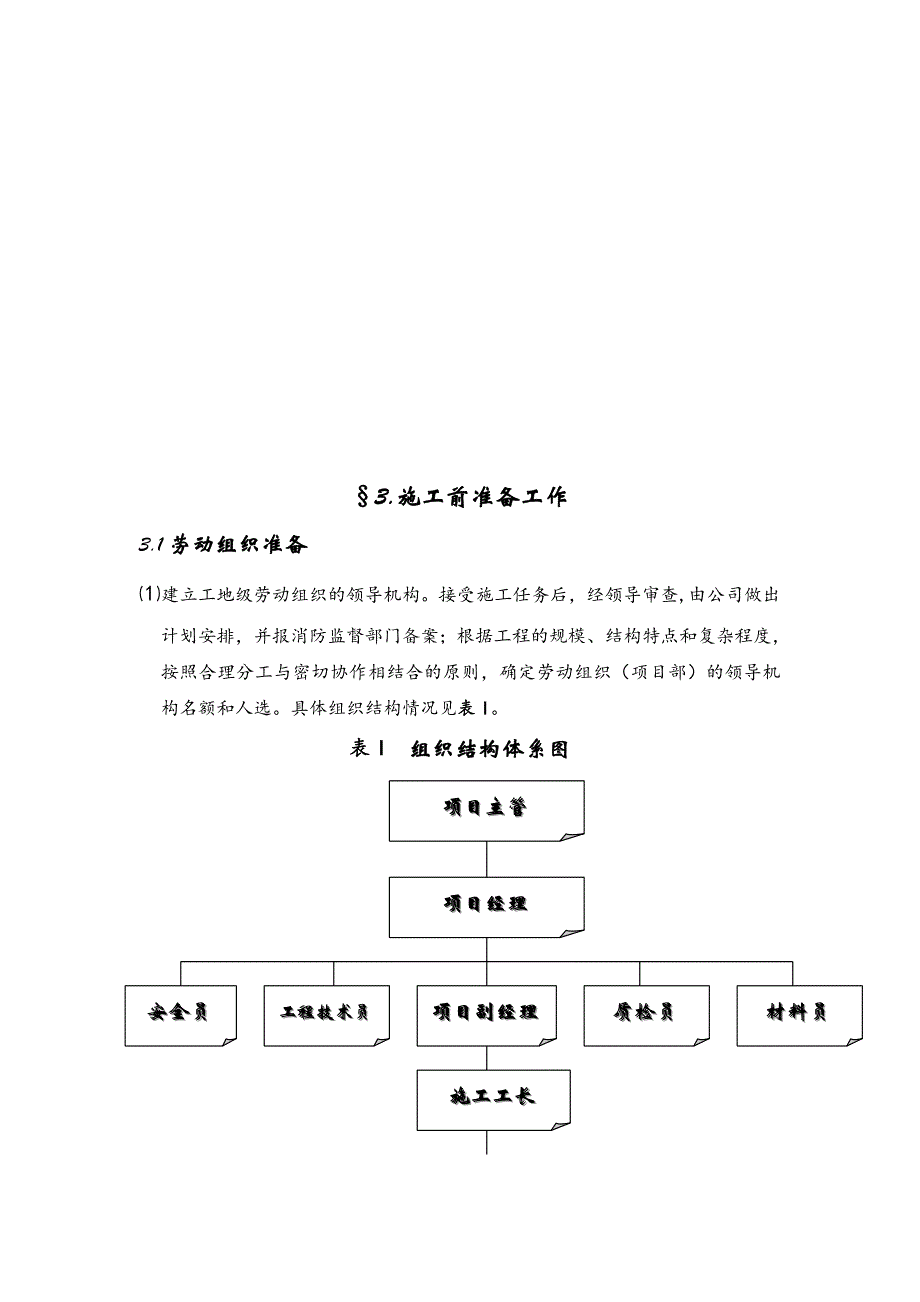

3、则,确定劳动组织(项目部)的领导机构名额和人选。具体组织结构情况见表I。表I 组织结构体系图项目主管项目经理材料员质检员项目副经理安全员工程技术员施工工长项目负责人技术负责人班 组班 组操作人操作人确定精干的施工组织。根据所接任务性质和各施工队现状,认真考虑专业工种的合理配合,按照技工和普工的比例满足合理的劳动组织的要求,确定施工组织,下达施工任务书,列入公司的施工计划。建立建全各项管理制度。通常包括:施工图纸学习与会审制度、技校责任制度、技术交底制度、工程技术档案管理制度、材料检查验收及出入库制度、机具使用保养制度、职工考勤和考核制度、安全操作制度、工程质量检查与验收制度等。3.2技术准备审
4、查设计图纸由项目主管组织项目经理、项目副经理、工程技术员共同审核设计图纸。审查设计图纸是否完整、齐全,以及设计图纸和资料是否符合国家有关工程建设的设计、施工方面的方针政策。审查设计图纸与说明书在内容上是否一致,以及设计图纸与其各组成部分之间有无矛盾和错误。明确拟建工程的结构形式特点、审查设计图纸中和工程复杂、施工难度大和技术要求高的部分或新工艺、新材料,检查现有施工技术水平和管理能否满足工期和质量要求,并采取可行的技术措施加以保证。明确建设期限,以及工程所用的主要材料、设备的数量、规格、来源和供货日期。由项目经理组织各专业工长提出材料计划。明确建设、设计和施工等单位之间的协作、配合关系,以及建
5、设单位可以提供的施工条件。施工交底项目副经理向现场施工工长进行交底,交代清楚设计图、工程概况、施工组织设计、质量等级的要求以及工序、工种之间的衔接,重要部位的技术措施。施工工长根据设计图纸及施工组织设计向施工班组交底,讨论决定组织落实、技术落实、质量措施等施工措施,按技术高低安排任务的难易。施工工长向操作人交底,将质量要求、施工方法及安全贯彻到每个操作人员。交代与确定班组自检与互检标准。3.3施工现场准备施工工长在接到施工任务书后,必须在规定时间内组织好现场施工班组和技术力量,搭设临时设施;组织施工机具进场、组装和保养;做好建筑材料的堆放;做好冬雨季施工准备。公司技术部、质检部、设材部、工程部
6、同时列入计划进行工作。现场技术负责人和项目负责人会同公司工程技术员对施工现场进行实地考察,研究制定出施工组织方案和进度计划表。施工组织方案和进度计划表一式多份,向甲方及其他兄弟单位各送一份,以便搞好施工协作。材料员根据施工队的进度计划,及时组织设备及部件进货、进场。材料员验收材料合格证、规格型号、数量、检查运输过程中损坏情况,不合要求的坚决退还根据工程进度,我方将及时派人同甲方进行进场安排,如及时解决进场后的施工用水、用电供应;安排设备和部件进场堆放场所及工具堆放场所等。在所有施工人员未进场前,根据现场安全管理办法制定出该工地安全管理措施,以保证施工安全。对准备进场的机械设备、工具必须进行性能
7、检查、保养。 施工工长在完成准备工作以后,向公司提交书面开工报告。公司有关部门派人就准备工作进行验收,确属具备条件的,下达开工通知。3.4 物资准备 主要机具计划名称规格计划进场日期数量名称规格计划进场日期数量电焊机2003/4/102台管钳子900mm2003/4/1010把套丝机42003/4/101台管钳子600mm2003/4/1016把 套丝机32003/4/101台管钳子300mm2003/4/104把台钻162003/4/101台摇表2003/4/101个大电锤2003/4/101台万能表2003/4/102个小电锤2003/4/101台步话机IC_V682003/4/102台打
8、压泵1.6MPa2003/4/101台高凳木梯数个手扳葫芦1.5T2003/4/101个水平尺600mm2003/4/102个吊链1T2003/4/101个氧气瓶2003/4/102瓶吊链2T2003/4/101个乙炔瓶2003/4/102瓶无齿锯380V2003/4/101台移动脚架2003/4/105个 劳动力需要计划序号工种名称最高人数日期3月4月5月1电工171517132水工20102083管工20102084力工102102 设备材料进场计划名称规格计划进场日期数量名称规格计划进场日期数量4.施工方案设计4.1消防自动报警系统4.1.1材料选择:报警回路采用ZRRVS21.5 mm
9、2双绞线,穿镀锌钢管延顶墙暗敷从消防控制室至各接线端子箱之间采用电缆穿镀锌钢管暗敷。根据规范要求,火灾自动报警系统的传输线路和50V以下供电控制线路,应采用电压等级不低于交流250V的铜芯绝缘导线或铝芯电缆。采用交流200/380V的供电的控制线路应采用电压等级不低于交流500V的铜芯绝缘导线或铜芯电缆。报警系统传输线路采用铜芯绝缘导线时,应采取穿金属管、硬质塑料管、半硬质塑料管或封闭式线槽等不燃烧或难燃烧的保护方式布线。消防电源、控制、通讯和警报线路,应采取穿金属管保护,并宜暗敷在非燃烧体结构内。4.1.2布管:4.1.2.1电线管路与热水管、蒸汽管同侧敷设时,电线管在热水管、蒸汽管的下面。
10、有困难时可敷设在其上面,相互净距要满足规范要求。4.1.2.2电线管与其它管道的水平距离不应小于0.1m。当与水管同侧敷设时,宜敷设在水管的上面。当管路互相交叉时的距离,不宜小于相应上列情况的平等净距。4.1.2.3水平或垂直敷设的电线管,其水平或垂直安装的允许偏差为1.5,全长偏差不应大于管内径的1/2。4.1.2.4钢管进入接线盒及配电箱时,盒外侧应套锁母,露出锁紧螺母的丝扣为2-4扣。内侧应装护口。在吊顶内敷设时,盒的内外测均应套锁母。4.1.2.5钢管切断时可用钢锯或管子切割机,钢管不应有折扁和裂缝,管内无铁屑及毛刺,切口应锉平,管口应刮光。4.1.2.6丝扣连接时,管端套丝长度不应小
11、于管接头长度的1/2,在管接头两端应焊跨接接地线。4.1.2.7电线保护管的弯曲处不应有折皱、凹陷和裂缝,且弯扁程度不应大于管外径的10%。4.1.2.8管路超过下列长度时,应在便于接线处装设接线盒。管子长度每超过45m,无弯曲时;管子长度每超过30m,有一个弯曲时;管子长度每超过20m,有2个弯曲时;管子长度每超过12m,有3个弯曲时。4.1.2.9在吊顶内敷设各类管路和线槽时,宜采用单独的卡具吊装或支撑物固定。4.1.2.10管线经过建筑的变形缝处,应采取补偿措施,导线跨越变形缝的两侧应固定,并留有适当余量。4.1.2.11在穿线前应对线管进行除锈涂漆。钢管内外均应刷防腐漆,埋入混凝土的管
12、外壁除外,埋入土层内的钢管应刷两道沥青或使用镀锌钢管;埋入有腐蚀性土层内的钢管按设计规定进行防腐处理。4.1.2.12线槽的直线段应每隔1.0m1.5m设置吊点或支点,在下列部位也应设置吊点及支点:线槽接头处;距接线盒0.2m处;线槽走向改变或转角处。4.1.2.13火灾自动报警系统导线敷设后,应对每回路的导线用500V的兆欧表测量绝缘电阻,其对地绝缘电阻值不应小于20M。4.1.2.14金属软管引入设备时,软管与钢管、软管与设备间的连接应用软管接头连接。软管在设备上应用管卡固定,其固定点间距不大于1m。4.1.3布线:4.1.3.1火灾自动报警系统的布线,应符合现行国家标准电气装置工程施工及
13、验收规范。4.1.3.2电气配管后的管内穿线工序宜在建筑物的抹灰及地面工程结束后进行;在穿线前,首先将管内积水及杂物清除,布管穿线采用带丝牵引法,接线采用绕接焊锡法。4.1.3.3不同系统不同电压等级不同电流类别的线路,不应穿于同一根管内或线槽的同一槽孔内。4.1.4火灾探测器:4.1.4.1探测器至墙壁、梁边的水平距离,不应小于0.5m。4.1.4.2探测器周围0.5m内,不应有遮挡物。4.1.4.3探测器至空调送风口边的水平距离,不应小于1.5m,至多孔送风顶棚孔口的水平距离,不应小于0.5m。4.1.4.4在宽度小于3m的内走道顶棚上设置探测器时,宜居中布置。感温探测器的安装间距,不应超过10m;感烟探测器的安装间距,不应超过15m。探测器距端墙的距离,不应大于探测器安装间距的一半。4.1.4.5探测器宜水平安装。当必须倾斜安装时,倾斜角度不应大于45。4.1.4.6探测器底座的外接导线应留有不小于15c
