施工组织设计89.doc

上传人:p** 文档编号:1051509 上传时间:2024-06-26 格式:DOC 页数:23 大小:60KB
下载 相关 举报
施工组织设计89.doc_第1页
第1页 / 共23页
施工组织设计89.doc_第2页
第2页 / 共23页
施工组织设计89.doc_第3页
第3页 / 共23页
施工组织设计89.doc_第4页
第4页 / 共23页
施工组织设计89.doc_第5页
第5页 / 共23页
施工组织设计89.doc_第6页
第6页 / 共23页
施工组织设计89.doc_第7页
第7页 / 共23页
施工组织设计89.doc_第8页
第8页 / 共23页
施工组织设计89.doc_第9页
第9页 / 共23页
施工组织设计89.doc_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工组织设计89.doc》由会员分享,可在线阅读,更多相关《施工组织设计89.doc(23页珍藏版)》请在第壹文秘上搜索。

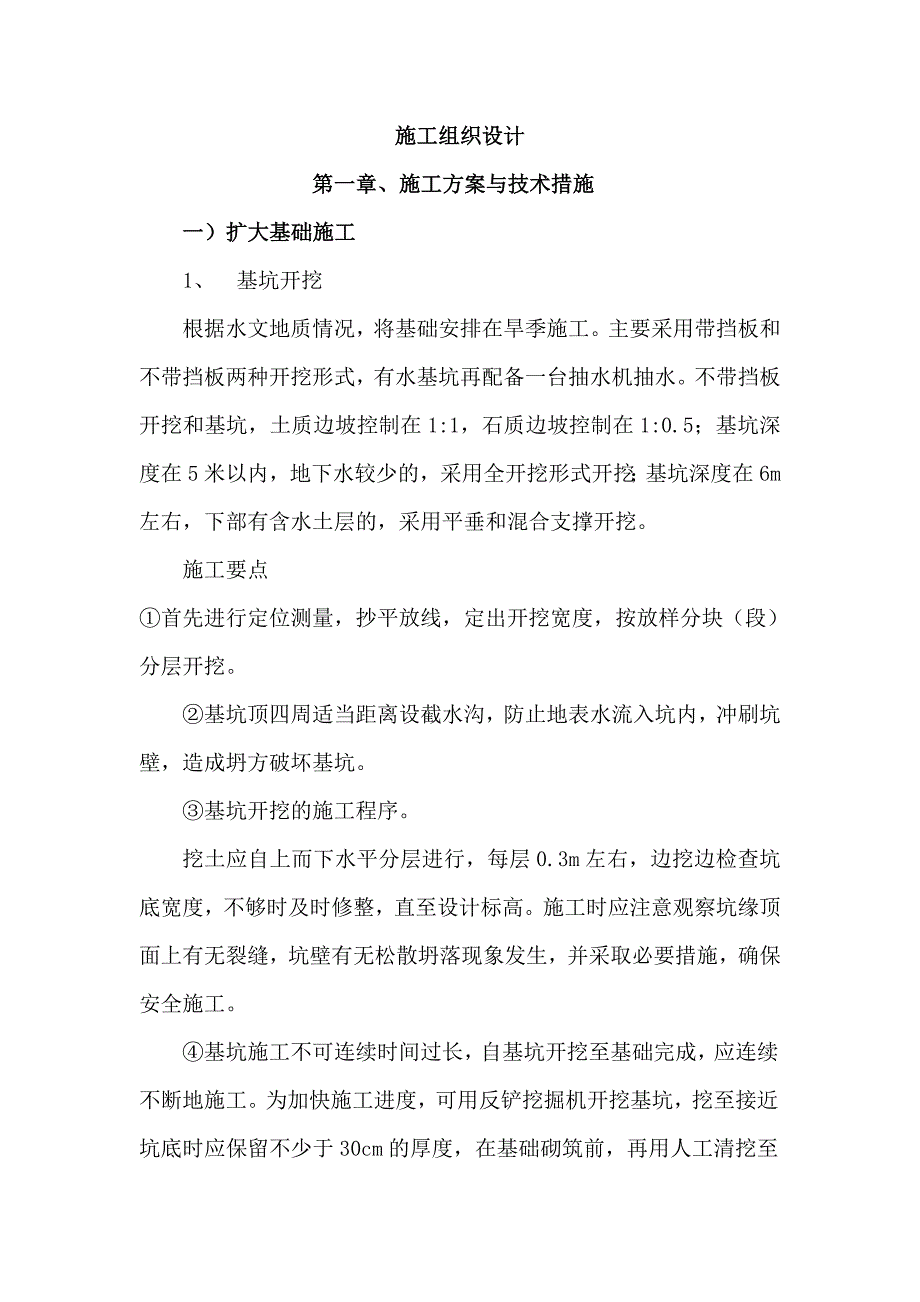

1、施工组织设计 第一章、施工方案与技术措施一)扩大基础施工1、 基坑开挖根据水文地质情况,将基础安排在旱季施工。主要采用带挡板和不带挡板两种开挖形式,有水基坑再配备一台抽水机抽水。不带挡板开挖和基坑,土质边坡控制在1:1,石质边坡控制在1:0.5;基坑深度在5米以内,地下水较少的,采用全开挖形式开挖;基坑深度在6m左右,下部有含水土层的,采用平垂和混合支撑开挖。施工要点首先进行定位测量,抄平放线,定出开挖宽度,按放样分块(段)分层开挖。基坑顶四周适当距离设截水沟,防止地表水流入坑内,冲刷坑壁,造成坍方破坏基坑。基坑开挖的施工程序。挖土应自上而下水平分层进行,每层0.3m左右,边挖边检查坑底宽度,

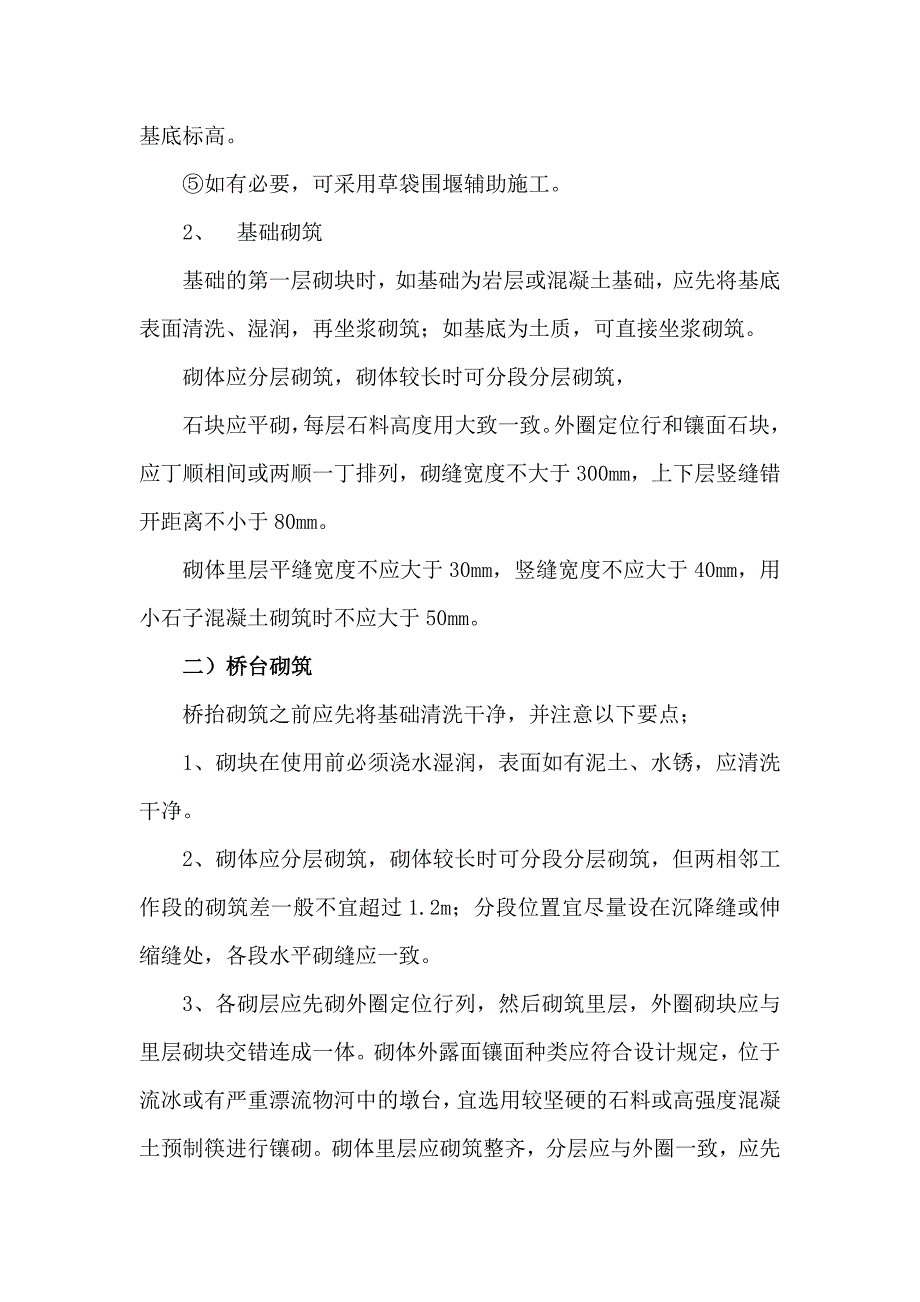

2、不够时及时修整,直至设计标高。施工时应注意观察坑缘顶面上有无裂缝,坑壁有无松散坍落现象发生,并采取必要措施,确保安全施工。基坑施工不可连续时间过长,自基坑开挖至基础完成,应连续不断地施工。为加快施工进度,可用反铲挖掘机开挖基坑,挖至接近坑底时应保留不少于30cm的厚度,在基础砌筑前,再用人工清挖至基底标高。如有必要,可采用草袋围堰辅助施工。2、 基础砌筑基础的第一层砌块时,如基础为岩层或混凝土基础,应先将基底表面清洗、湿润,再坐浆砌筑;如基底为土质,可直接坐浆砌筑。砌体应分层砌筑,砌体较长时可分段分层砌筑,石块应平砌,每层石料高度用大致一致。外圈定位行和镶面石块,应丁顺相间或两顺一丁排列,砌缝

3、宽度不大于300mm,上下层竖缝错开距离不小于80mm。砌体里层平缝宽度不应大于30mm,竖缝宽度不应大于40mm,用小石子混凝土砌筑时不应大于50mm。二)桥台砌筑桥抬砌筑之前应先将基础清洗干净,并注意以下要点;1、砌块在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净。2、砌体应分层砌筑,砌体较长时可分段分层砌筑,但两相邻工作段的砌筑差一般不宜超过1.2m;分段位置宜尽量设在沉降缝或伸缩缝处,各段水平砌缝应一致。3、各砌层应先砌外圈定位行列,然后砌筑里层,外圈砌块应与里层砌块交错连成一体。砌体外露面镶面种类应符合设计规定,位于流冰或有严重漂流物河中的墩台,宜选用较坚硬的石料或高强度混凝土

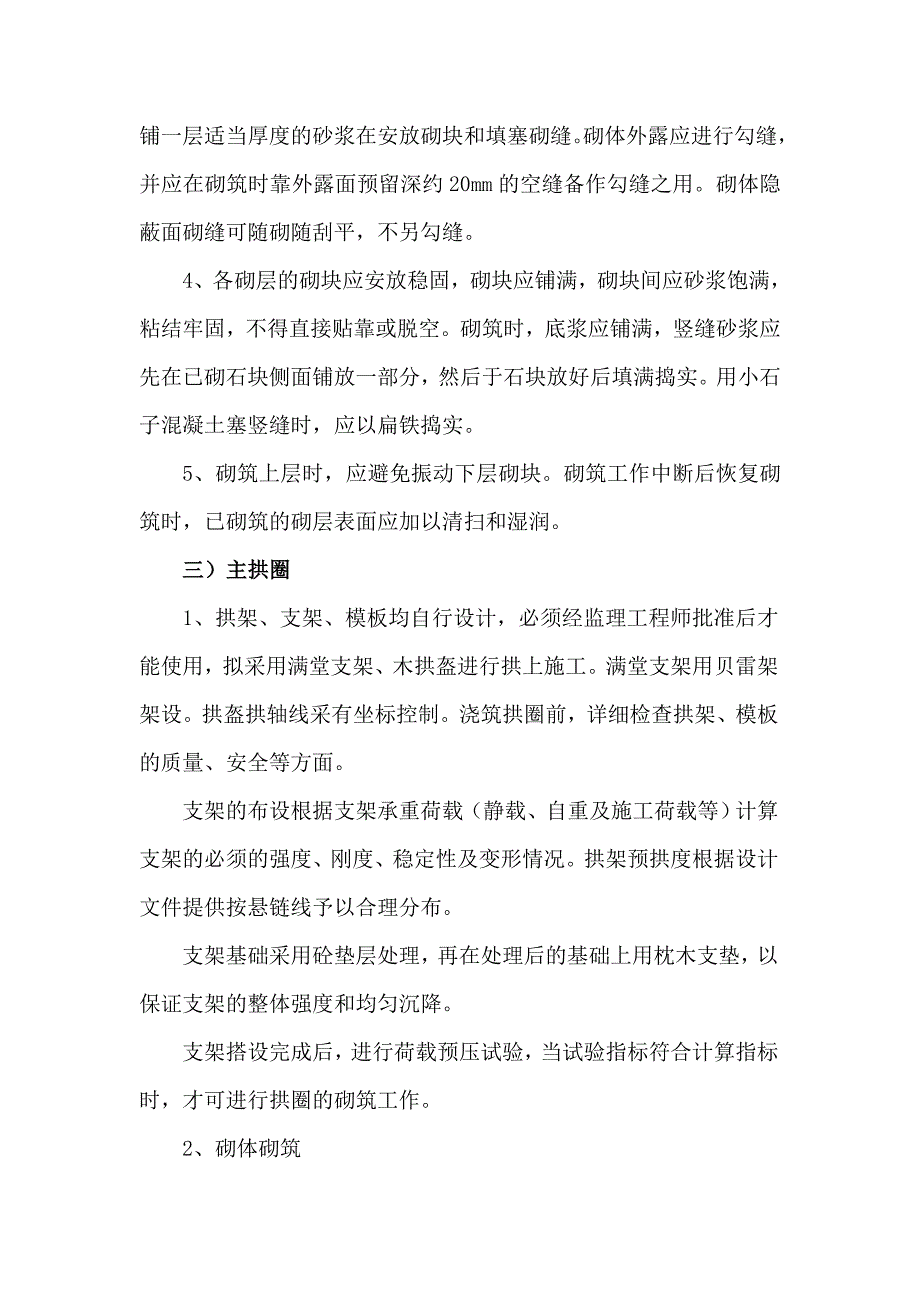

4、预制筷进行镶砌。砌体里层应砌筑整齐,分层应与外圈一致,应先铺一层适当厚度的砂浆在安放砌块和填塞砌缝。砌体外露应进行勾缝,并应在砌筑时靠外露面预留深约20mm的空缝备作勾缝之用。砌体隐蔽面砌缝可随砌随刮平,不另勾缝。4、各砌层的砌块应安放稳固,砌块应铺满,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。用小石子混凝土塞竖缝时,应以扁铁捣实。5、砌筑上层时,应避免振动下层砌块。砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。三)主拱圈1、拱架、支架、模板均自行设计,必须经监理工程师批准后才能使用,拟采用

5、满堂支架、木拱盔进行拱上施工。满堂支架用贝雷架架设。拱盔拱轴线采有坐标控制。浇筑拱圈前,详细检查拱架、模板的质量、安全等方面。支架的布设根据支架承重荷载(静载、自重及施工荷载等)计算支架的必须的强度、刚度、稳定性及变形情况。拱架预拱度根据设计文件提供按悬链线予以合理分布。支架基础采用砼垫层处理,再在处理后的基础上用枕木支垫,以保证支架的整体强度和均匀沉降。支架搭设完成后,进行荷载预压试验,当试验指标符合计算指标时,才可进行拱圈的砌筑工作。2、砌体砌筑拱上构造施工顺序为:主拱圈侧墙护拱拱腔填料。(1)主拱圈a、砌筑拱圈工作开始以前,应先详细检查拱架和模板;在质量和安全等各方面符合要求,并经监理工

6、程师检查同意后,方可开始砌筑。b、砌筑拱圈时,必须纵、横向对称、均衡,按设计图纸或施工规范规定的加载程序进行,并随时注意观测和控制拱圈的变形。c、砌筑时采用分段砌筑的方法,拱圈的辐射缝应垂直于拱轴线。砌筑前对拱顶预加一定的压力。砌筑时,在拱脚、拱顶面两侧、分段点及其他易发生裂缝部位临时设置定缝,在砌体砂浆强度达到设计标号的70%后进行空缝填塞。(2)拱圈合拢拱圈合拢,一般选择在气温5-15时进行,拱圈合拢宜在填塞空缝的砂浆强度达到50%以上时进行。(3)拱上结构拱上结构在拱架拆卸前砌筑,待拱圈合拢砂浆强度达到设计标号30%以上时进行。附拱砌筑采用同样方法进行。(4)拱架拆卸:砂浆强度达到设计要

7、求,拱上建筑全部完成后卸架,以拱顶向拱脚依次循环卸落。1) 主拱圈施工主拱圈采用分段、分环的施工方法,全桥分六段、两环施工。第一环第一次先施工两边水头石,水头石合拢后,再分段施工中间腰排石。第一环施工完成后,待砂浆强度达到70%后再施工第二环,第二环施工程序与第一环相同。在主拱圈整个施工过程中,都必须保持对称均衡加载,并加强施工观测。施工中注意以下几点:沿拱跨方向分段砌筑。分段位置应以能使拱架受力对称、均匀和变形小为原则,拱式拱架宜设置在拱架受力反弯点、拱架节点、拱顶及拱脚处;满布式拱架宜设置在拱顶、L/4部位、拱脚及拱架节点等处。各段的接缝面应与拱轴线垂直。分段砌筑程序应符合设计要求,应对称

8、于拱顶进行,使拱架变形保持均匀和尽可能的最小,并应预先做出设计。分段砌筑时,各分段应一次连续砌筑完毕。所用砌块的规格应符合设计规定,施工时按设计留置施工预拱度;砌筑工作开始前,应先详细检查拱架和模板,在质量和安全等各方面均符合要求后方可开始砌筑。四)桥面系施工施工顺序:桥面系测量放样防撞拦杆扎钢筋装模板检测现浇砼桥面铺装检测桥梁防撞栏放养前应选择桥梁伸缩缝附近的端部立柱等作为控制点,当间距出现零数,可用分配办法使之符合规定的尺寸,立柱宜等距设置。护栏的高度必须在纵坡变化点处调整,以便线型顺适、美观。桥面铺装应按设计要求施工。应注意以下事项:1、厚度应符合设计规定,使用的材料、铺装层结构、混凝土

9、强度、防水层设置等均应符合设计要求;2、浇筑混凝土前将下承层打毛,清洗干净,然后浇筑。3、其做面应采取房滑措施,做面宜分两次进行,第二次抹平后,沿横坡方向拉毛或采用机具压槽,拉毛和压槽深度为12mm。五)混凝土涵管安装1、砼涵管为合格预制管,涵管的强度达到设计强度标准值的75以上,才可进行装运,卸车时应注意轻放,防止碰损。堆放场地应平整坚实,涵管堆放不得引起损坏。堆垛高度应考虑涵管强度、地面耐压力、垫木强度及垛体的稳定性。2、在安装前应按设计图纸对已开挖的沟槽进行检查,以确定沟槽的平面位置及高程是否符合设计要求,沟槽底部和侧面均应压实修平。当沟槽有地下水或雨水时,可利用明沟排除或人工排除。对沟

10、槽底部有局部松软现象时,将松软部分挖去,然后用新土重新进行回填或用砂石回填。安装前应将涵管运到沟旁并仔细进行检查,如表面平整度、壁厚、有无裂缝和缺口、管端是否平整。安装搬运时采用吊车加人工吊运,严禁在地面上翻滚倒栽。下管前的准备工作完成后才能将沟槽边的涵管放入槽内,下管时要求平衡缓慢,避免将管子损坏。从施工图纸解管径为50cm,因此下管一般采用人工压绳法或缓坡滚管法;对于基础较深的采用人工压绳法,下管时,用两根插入土中的撬杠控制下管速度,撬杠并承担一部分荷载,拉绳的人,用脚踩住绳的一端,利用绳与地面摩擦力将绳固定,另一端用手拉紧,在指挥人员的统一指挥下,逐步放松绳子,使管子平稳落入沟槽;对基础

11、较浅的路涵采用缓坡滚管法,先将放管一岸削坡至1:41:5左右,然后将管子用三角木支垫,逐步缓慢送入槽底,再行回填。尚未达到设计强度的预制涵管,应在安装完成后继续养护,只有在涵管达到设计强度后,才允许承受全部设计荷载。涵管的安装应在基础砼达至设计强度的70后进行,涵管安装前首先用校核涵管基础结构的尺寸和高程,并在基础面上标出中心线和标高,并用墨线定线,两端增设控制桩,然后进行涵管安装,在涵管的安装位置经校正无误后方可在管的两边用石块固定,接头处用柏油麻丝塞紧,外包砂浆,最后浇筑护管砼。第二章、安全管理体系与措施安全生产技术措施 一、施工安全、消防、保卫管理体系 1、组织管理 1.1成立由总承包部

12、安全生产负责人为首,各施工单位安全生产负责人参加的专项安全管理组织领导施工现场的安全、消防、治安保卫等工作。 1.2总承包部主要负责人与各参施单位主要负责人须签订安全、消防、治安保卫等各项责任状,参施单位主要负责人与本单位分管责任人须签订责任状,使得安全生产工作责任到人,层层负责。 1.3总承包部设立专职安全员、专职(或兼职)消防管理人员和专职的保卫管理人员承担工程的安全、消防、保卫管理和协调,负责本项目上述工作信息的收集整理和传递。 1.4分包项目经理根据分包工程实际情况成立管理组织,建立管理体系,设立专职安全员、专职(或兼职)消防管理人员和专职的保卫管理人员承担工程的职业安全消防和保卫管理

13、工作,以及信息的收集和向总承包单位项目部传递。 1.5劳务分承包方根据情况设立专兼职安全员、消防保卫管理人员。 1.6各级安全员必须具备满足本岗位要求的素质和重庆市劳动部门颁发的上岗证书,并有丰富管理经验、管理能力的人员承担,其他人员都必须经过培训取得内部培训合格的责任心强的管理人员。所有上述人员及特殊作业人员的资格能力由本单位进行控制,总承包单位进行备案存档并进行监督检查。 1.7所有在施单位都必须编制明确项目的安全生产责任制,明确各部门、各岗位的安全生产职责。 二、基本要求 1、工程劳务分包合同和分包合同签订的同时,总承包部同时与劳务分承包方和分包项目经理部签订消防、施工安全、保卫协议书,

14、协议中要根据该项工程的具体情况,填写补充条款,明确双方的义务和责任和管理范围。 2、总承包部定期组织召开分包项目经理部、劳务分承包方召开消防、安全、保卫例会,及时向分包项目经理部传达公司消防、安全、治安保卫的管理方针、目标,明确管理要求,总结近期工作情况,交流有关安全生产的管理信息,传达上级有关要求,布臵相关工作重点。 3、为加强宣传教育,在工程施工现场设立足够的标志、宣传画、标语、指示牌、警告牌、火警、匪警和急救电话牌等标识;现场张贴应急程序及安全规则的相关海报;各种设备的安全保护、接地装臵和操作说明、使用制度、用火证管理制度等等宣传资料。 建立安全、消防、治安保卫应急处理预案。 三、安全防

15、护管理措施 1、安全管理方针目标 1.1 、管理方针 在施工中,始终贯彻“安全第一、预防为主”的安全生产工作方针,认真执行国务院、建设部、山东省关于建设施工企业安全生产管理的各项规定,把安全生产工作纳入施工组织设计和施工管理计划,使安全生产工作与生产任务紧密结合,保证职工在生产过程中安全与健康,严防各类事故发生,以安全促生产。 1.2、 管理目标 强化安全生产管理,通过组织落实、责任到人、定期检查、认真整改,实现工伤零死亡事故、工伤零重伤事故目标,。 2.2 组织管理 2.2.1安全管理体系 1)成立施工总承包部安全生产负责人为首,各施工单位安全生产负责人参加的现场安全管理领导机构组织领导施工现场的安全生产。 4、 安全管理机构图 2)根据作业人员情况成立2030人的现场“安全纠察队”,队员需佩带统一的“安全纠察”臂章,享有项目经理特许权,开展日常的安全生产检查工作。 3)总承包部主要负责人与各施工单位主要负责人须签订安全生产责任状,施工单位主要负责人与本单位安全负责人须签订安全生产责任状,使得安全生产工作责任到人,层层负责。 安全管理领导小组 技术部 工程部 各作业队和分包单位负责 人 结构作业队安全员 防水作业 队安全员 装修作业队安全员 专业分包单位 安全员 设备安装作业队安全员 安保部 协

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
