施工阶段钢结构厂房监理细则(35修改示范版).doc

上传人:p** 文档编号:1051619 上传时间:2024-06-26 格式:DOC 页数:29 大小:174.14KB
下载 相关 举报
施工阶段钢结构厂房监理细则(35修改示范版).doc_第1页
第1页 / 共29页
施工阶段钢结构厂房监理细则(35修改示范版).doc_第2页
第2页 / 共29页
施工阶段钢结构厂房监理细则(35修改示范版).doc_第3页
第3页 / 共29页
施工阶段钢结构厂房监理细则(35修改示范版).doc_第4页
第4页 / 共29页
施工阶段钢结构厂房监理细则(35修改示范版).doc_第5页
第5页 / 共29页
施工阶段钢结构厂房监理细则(35修改示范版).doc_第6页
第6页 / 共29页
施工阶段钢结构厂房监理细则(35修改示范版).doc_第7页
第7页 / 共29页
施工阶段钢结构厂房监理细则(35修改示范版).doc_第8页
第8页 / 共29页
施工阶段钢结构厂房监理细则(35修改示范版).doc_第9页
第9页 / 共29页
施工阶段钢结构厂房监理细则(35修改示范版).doc_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工阶段钢结构厂房监理细则(35修改示范版).doc》由会员分享,可在线阅读,更多相关《施工阶段钢结构厂房监理细则(35修改示范版).doc(29页珍藏版)》请在第壹文秘上搜索。

1、监理细则目录B131一、专业特点4二、监理工作流程4(一)施工准备阶段工作流程41.开工前审查42.开工前会议5(二)工程施工阶段工作流程51.检验批(分项)工程验收程序52.钢材(板)见证取样程序63.高强螺栓等现场见证取样程序64.工程款支付核签程序75.进度控制工作流程图86.工程质量缺陷处理程序9(三)竣工验收阶段流程10三、控制目标及要点10(一)工程质量控制目标10(二)工程质量控制要点10(三)进度控制目标13(四)进度控制要点13(五)投资控制目标14(六)投资控制要点14四、监理工作方法和措施15(一)工程开工条件的审查15(二)质量控制171.检验批(分项)工程验收172.

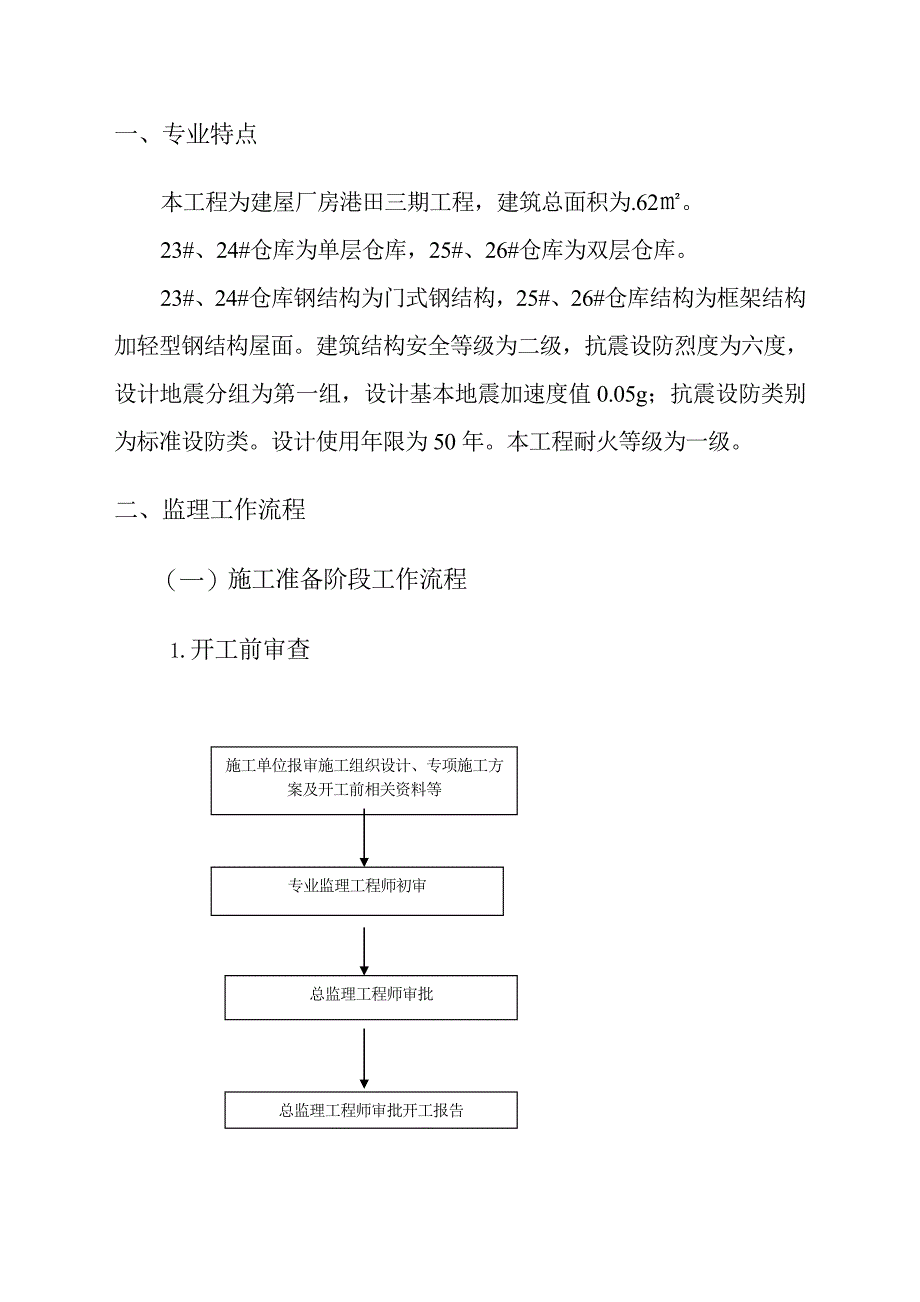

2、土方开挖173.土方回填184.钢筋工程185.模板工程196.地脚锚栓197.混凝土工程198.钢结构工程209.屋面工程22(三)施工工序的检查23(四)材料、半成品质量的检查检验23(五)隐蔽工程检查验收24(六)重要材料、试件的见证、取送样24(七)工程质量缺陷(事故)24(八)工程验收25(九)投资控制25(十)进度控制26(十一)合同管理27(十二)信息管理28(十三)协调29(十四)安全和文明施工30一、 专业特点本工程为建屋厂房港田三期工程,建筑总面积为.62。23#、24#仓库为单层仓库,25#、26#仓库为双层仓库。23#、24#仓库钢结构为门式钢结构,25#、26#仓库结

3、构为框架结构加轻型钢结构屋面。建筑结构安全等级为二级,抗震设防烈度为六度,设计地震分组为第一组,设计基本地震加速度值0.05g;抗震设防类别为标准设防类。设计使用年限为50年。本工程耐火等级为一级。二、 监理工作流程(一) 施工准备阶段工作流程1. 开工前审查施工单位报审施工组织设计、专项施工方案及开工前相关资料等专业监理工程师初审总监理工程师审批总监理工程师审批开工报告2. 开工前会议监理部内部会议总监组织监理交底参加图纸会审和设计交底参加业主主持的工地第一次会议(二) 工程施工阶段工作流程1. 检验批(分项)工程验收流程施工单位向专业监理工程师报检验批验收报验单处组织现场检查验收监理工程师

4、核查质量验收纪录理符合要求否签认验收检验批是2. 钢材(板)见证取样流程钢板材料进场,施工单位提出材料验收申报表运出现场监理工程师核查质量证明书,合格证等不合格合格加工厂见证取样 送检复试合格不合格按规定加倍取样不合格 合格签署意见同意使用3. 高强螺栓等现场见证取样流程螺栓等材料进场,施工单位提出材料验收申报表运出现场监理工程师核查质量证明书,合格证等不合格合格见证取样 送检复试合格不合格按规定加倍取样不合格 合格签署意见同意使用4. 工程款支付核签流程业主支付施工单位提交付款申请申请 拒付 安装监理工程师投资控制工程师钢结构监理工程师总监理工程师同意或拒付5. 进度控制工作流程图施工单位提

5、交进度计划要求整改监理审批监理审批延期 同意监督计划实施协调会议及指令承包单位提出延期检查执行情况有干扰正常是承包单位责任否影响工期是督促承包单位采取赶工措施否监督计划实施承包单位调整进度计划不同意同意监理审核6. 工程质量缺陷处理程序发生质量缺陷监理工程师发出质量通知单施工单位分析原因报审处理方案监理工程师审核施工单位按批准的方案处理处理结束报请监理验收验收通过,进行下道工序(一) 竣工预验收流程工程完工施工单位自检合格后提出预验收申请监理单位审查质量保证资料及有关技术资料并进行现场检查监理单位组织施工、设计、建设等单位进行预验收并就存在问题提出书面整改意见施工单位按参加验收单位提出的意见进

6、行整改监理单位复查整改结果?组织勘察、设计、施工、监理及其他有关单位的人员组成验收组(建设单位)整改合格后,签署竣工验收报告,并提交工程质量评估报告二、 控制目标及要点(一) 工程质量控制目标本工程质量等级合同约定为合格,为履行合同目标,故将质量目标分解为:1. 检验批合格率100%2. 分项工程合格率100%3. 分部工程合格率100%4. 单位工程质量 合格5. 工程项目质量 合格(二) 工程质量控制要点部位或阶段控制要点开工前工程开工条件的审查(施工单位及项目经理部管理人员资质、特殊工种人员上岗证、项目部管理制度等)施工图纸会审及设计交底审查施工组织设计审核项目质量计划审查施工方案审查地

7、基与基础土方开挖、基坑防护、基底土质、标高、轴线土方回填钢筋工程制作、规格、型号、数量、绑扎及焊接、搭接位置模板几何尺寸、支撑和固定商品混凝土工程进场检查、旁站混凝土的浇筑混凝土试块见证取样基础墙砌筑、砂浆见证取样、材料见证取样钢结构地脚螺栓安装、钢柱混凝土柱脚标高钢结构主体工程外观质量焊接质量(工厂及现场焊缝探伤)构件尺寸构件吊装钢构整体垂直度钢构整体平面弯曲钢梁侧向弯曲顶紧面接触面积高强螺栓连接扭矩钢结构涂装钢结构防火涂料普通紧固件连接二次灌浆屋面工程细部处理、保温层厚度、彩钢板铺设见证取样和试验钢材、焊条、高强螺栓、抗滑移系数、扭距系数、焊缝探伤、漆膜厚度检测、天沟渗水隐蔽工程高强螺栓摩

8、擦面检查高强螺栓连接副连接施工终拧扭矩检查柱脚地脚螺栓紧固检查柱脚二次灌浆质量检查设计顶紧面检查钢屋架垂直度和侧向弯曲矢高检查钢柱垂直度检查压型金属板、泛水板连接质量检查焊缝表面质量检查钢材表面锈蚀检查钢材表面除锈检查安全与文明施工高空安全防护、施工用电、钢结构吊装、现场保卫和围护等(三) 进度控制目标 本工程合同工期为 397天,合同约定延期将按每日人民币五万元向业主支付违约金;如果超过二个月仍未完工,则按每日人民币十万元向业主支付违约金。故进度控制目标为:1. 周进度满足月进度要求2. 月进度满足总进度要求3. 总进度满足合同工期要求(四) 进度控制要点控制阶段控制点进度计划控制周进度计划

9、月进度计划总进度计划过程控制施工组织施工力量施工设备机械施工材料、周转材料其他投入纠偏纠偏措施的落实(五) 投资控制目标 本工程合同约定采用固定总价合同,合同总价为19439.8万元,对本工程造价可能有影响的因素为设计变更、签证等,故投资控制的目标为:1. 总造价控制在合同价内2. 工程计量符合合同约定3. 设计变更及签证合理、准确(六) 投资控制要点控制阶段控制点合同内造价月工程计量合同付款比例工程签证工程签证的合理性工程签证的原始记录设计变更施工单位提出设计变更的合理性设计变更的实施三、 监理工作方法和措施(一) 工程开工条件的审查1. 审查施工单位的质保体系是否健全,是否能有效运转。控制

10、手段:检查资料。2. 检查施工文件(包括图纸、设计变更、规程、规范、标准、图集等)能否满足施工需要。控制手段:现场检查。3. 检查现场管理人员(项目经理、安全员、质检员等)是否已到位,数量符合要求,并持证上岗(项目经理和安全员同时具有B类、C类安全培训合格证)。控制手段:现场对照检查。4. 检查特殊岗位作业人员(包括电工、焊工、起重工、测量人员等)是否持证上岗,证件是否在有效期内。控制手段:现场对照检查。5. 检查施工组织设计、临时用电方案是否已报审批准。控制手段:检查资料。6. 检查是否已对相关工种工人进行技术、安全交底。控制手段:检查交底记录。7. 检查机械设备数量是否满足施工需要,施工机

11、械是否有保养、维护、检查记录。控制手段:现场对照检查。8. 开工需要的材料是否经过报验,其质保资料、试验报告等是否有效齐全,未经报验的材料不准用于工程,不合格的材料不得进场 ;原材料进场后的堆放、存储是否符合要求,标识是否明显、正确。控制手段:见证取样和资料核查。9. 所有测量仪器(包括经纬仪、水准仪、钢卷尺、扭距扳手等)是否经过检定,检定证书是否齐全并在有效期内。控制手段:对照检查。10. 施工管理环境是否良好,是否做到“五通一平”。 控制手段:现场察看。11. 安保体系和组织机构是否健全,安全措施是否落实到位,现场消防,安全措施是否符合要求。控制手段:检查资料。12. 工程开工前协助业主组

12、织设计交底和图纸会审,做好纪录,要求相关单位和个人签字盖章,形成施工文件。控制手段:参加会议。13. 检查施工单位是否按合同、图纸、规范、施工依据和国家有关规定编写试验计划,并报监理工程师审查通过。控制手段:审核确认。14. 检查施工单位是否编制地基基础、钢结构制作和吊装等施工方案,并报送监理工程师审核和确认后组织实施。控制手段:分别审核,总监确认。(二) 质量控制1. 检验批(分项)工程验收(1) 检验批完成后,施工单位自检合格,提交检验批验收报验单并在其后附检验批验收记录,监理工程师在收到报验单24小时内对报验内容进行验收。(2) 检验批完成前,施工过程中监理工程师对巡视发现的问题将及时要

13、求施工单位整改,防止不必要的返工,并作为检验批验收的重点。1. 桩基础土方开挖(1) 本工程桩基土方开挖深度小于3米,不属于危险性较大的分部分项工程。(2) 要求施工单位按施工方案确定的坡度放坡,当采用机械开挖至距桩顶标高300mm时,要求采用人工开挖,防止机械碰坏桩身。控制手段:测量和观察检查。(3) 检查坑边临时堆土坡脚与基坑上口边沿的距离,是否符合施工方案的要求。控制手段:测量和监督检查。(4) 要求施工单位在基坑内设置排水沟或排水井,防止地基土被水浸泡。控制手段:巡视检查。2. 土方回填(1) 基础施工完成经验收后,方可同意施工单位回填。(2) 检查基坑内模板等杂物、建筑垃圾等清理干净,积水已经排除后,方可同意施工单位回填。控制手段:验收检查。(3) 回填时,检查施工单位是否有专人进

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
