日用消防水池施工组织设计.doc

上传人:p** 文档编号:1051753 上传时间:2024-06-26 格式:DOC 页数:25 大小:320.30KB
下载 相关 举报
日用消防水池施工组织设计.doc_第1页
第1页 / 共25页
日用消防水池施工组织设计.doc_第2页
第2页 / 共25页
日用消防水池施工组织设计.doc_第3页
第3页 / 共25页
日用消防水池施工组织设计.doc_第4页
第4页 / 共25页
日用消防水池施工组织设计.doc_第5页
第5页 / 共25页
日用消防水池施工组织设计.doc_第6页
第6页 / 共25页
日用消防水池施工组织设计.doc_第7页
第7页 / 共25页
日用消防水池施工组织设计.doc_第8页
第8页 / 共25页
日用消防水池施工组织设计.doc_第9页
第9页 / 共25页
日用消防水池施工组织设计.doc_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《日用消防水池施工组织设计.doc》由会员分享,可在线阅读,更多相关《日用消防水池施工组织设计.doc(25页珍藏版)》请在第壹文秘上搜索。

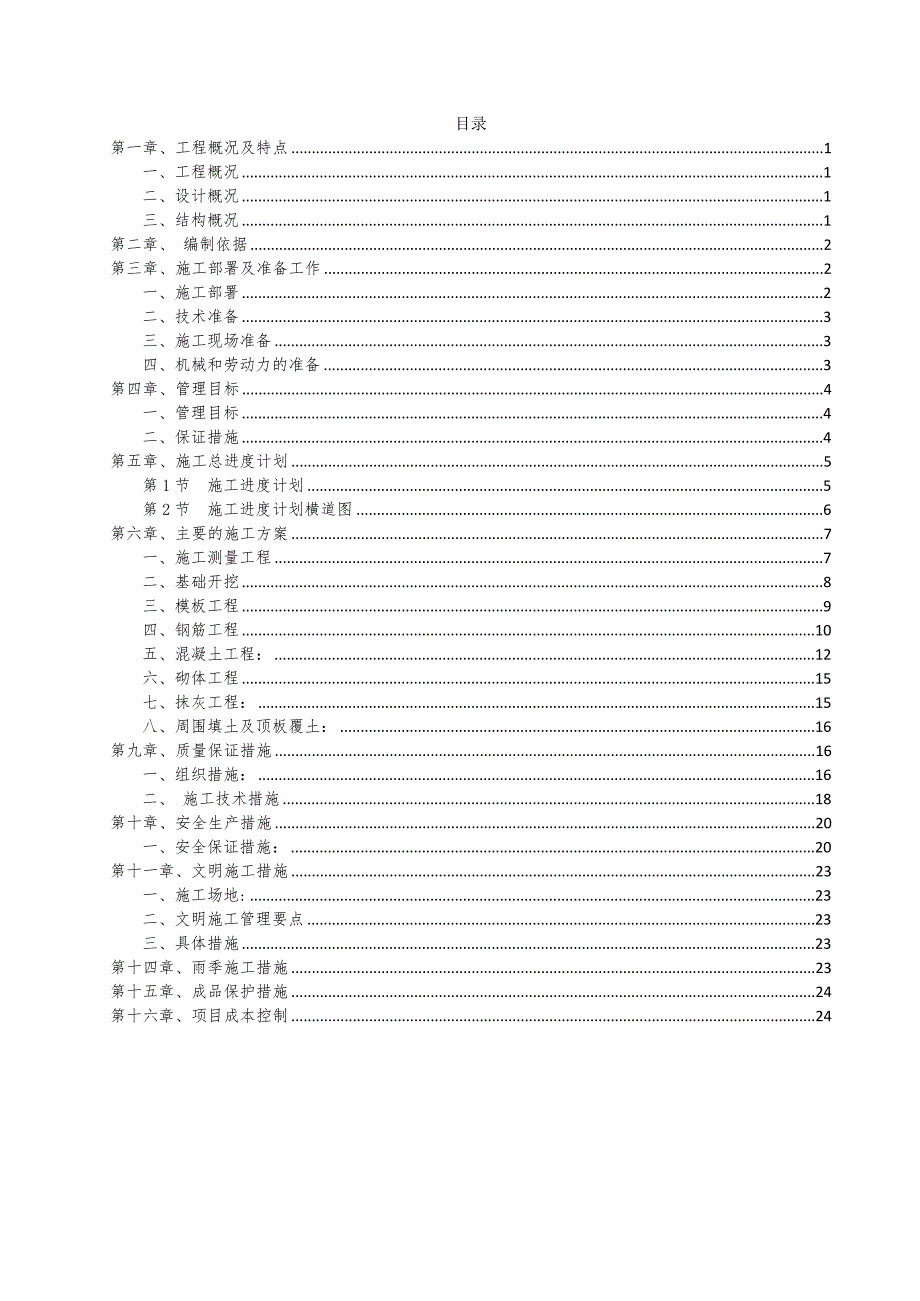

1、目录第一章、工程概况及特点1一、工程概况1二、设计概况1三、结构概况1第二章、 编制依据2第三章、施工部署及准备工作2一、施工部署2二、技术准备3三、施工现场准备3四、机械和劳动力的准备3第四章、管理目标4一、管理目标4二、保证措施4第五章、施工总进度计划5第1节 施工进度计划5第2节 施工进度计划横道图6第六章、主要的施工方案7一、施工测量工程7二、基础开挖8三、模板工程9四、钢筋工程10五、混凝土工程:12六、砌体工程15七、抹灰工程:15八、周围填土及顶板覆土:16第九章、质量保证措施16一、组织措施:16二、 施工技术措施18第十章、安全生产措施20一、安全保证措施:20第十一章、文明

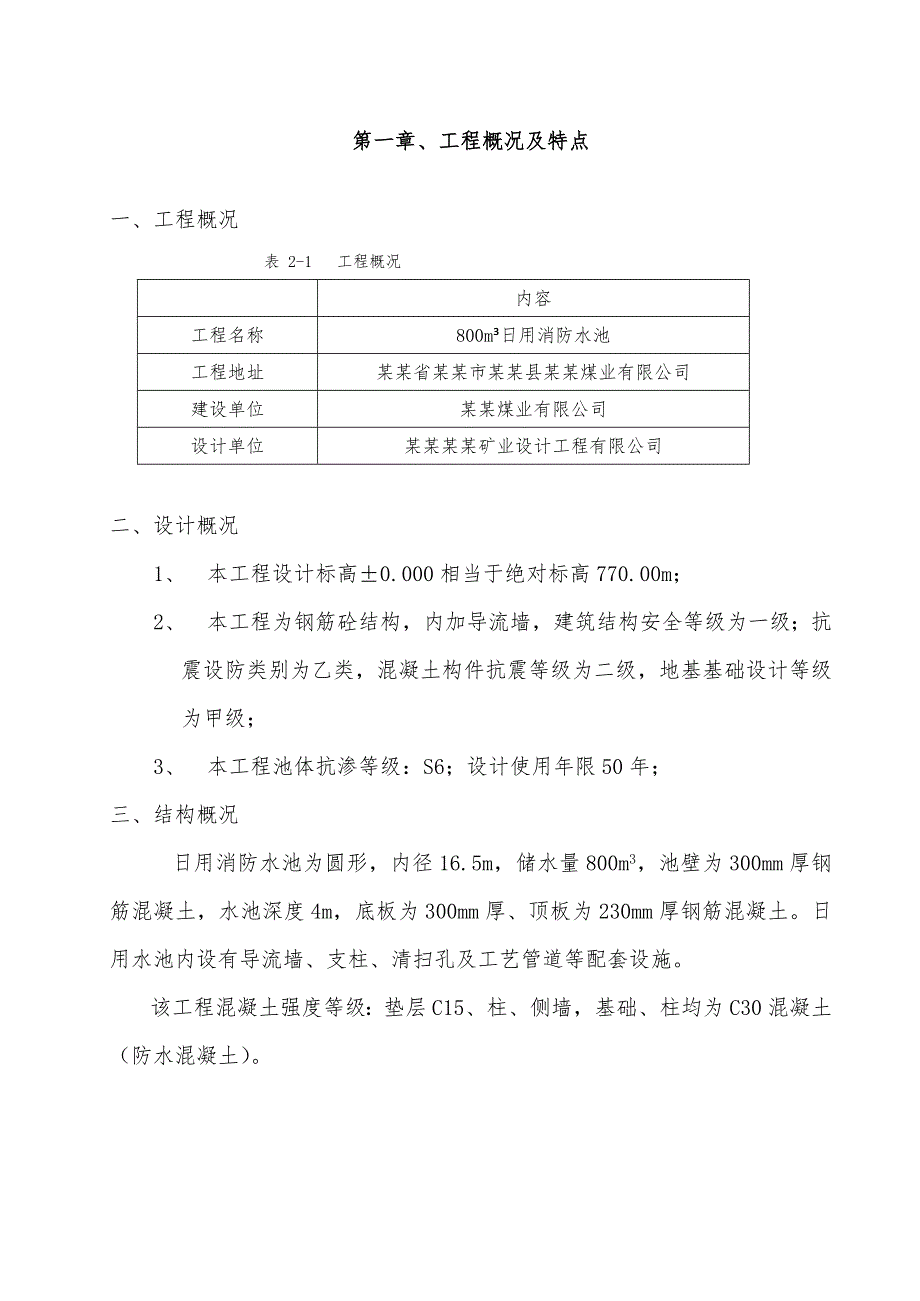

2、施工措施23一、施工场地:23二、文明施工管理要点23三、具体措施23第十四章、雨季施工措施23第十五章、成品保护措施24第十六章、项目成本控制24第一章、工程概况及特点一、工程概况表 2-1 工程概况内容工程名称800m日用消防水池工程地址某某省某某市某某县某某煤业有限公司建设单位某某煤业有限公司设计单位某某某某矿业设计工程有限公司二、设计概况1、 本工程设计标高0.000相当于绝对标高770.00m;2、 本工程为钢筋砼结构,内加导流墙,建筑结构安全等级为一级;抗震设防类别为乙类,混凝土构件抗震等级为二级,地基基础设计等级为甲级;3、 本工程池体抗渗等级:S6;设计使用年限50年;三、结构

3、概况 日用消防水池为圆形,内径16.5m,储水量800m3,池壁为300mm厚钢筋混凝土,水池深度4m,底板为300mm厚、顶板为230mm厚钢筋混凝土。日用水池内设有导流墙、支柱、清扫孔及工艺管道等配套设施。该工程混凝土强度等级:垫层C15、柱、侧墙,基础、柱均为C30混凝土(防水混凝土)。第二章、 编制依据1、晋煤集团某某煤业有限公司提供的施工图;2、现行法律、法规和建筑工程施工质量验收规范:建筑地基基础工程施工质量验收规范(GB502022002)建筑地基处理技术规程(JGJ792002)砌体工程施工质量验收规范(GB502032002)混凝土结构工程施工质量验收规范(GB5020420

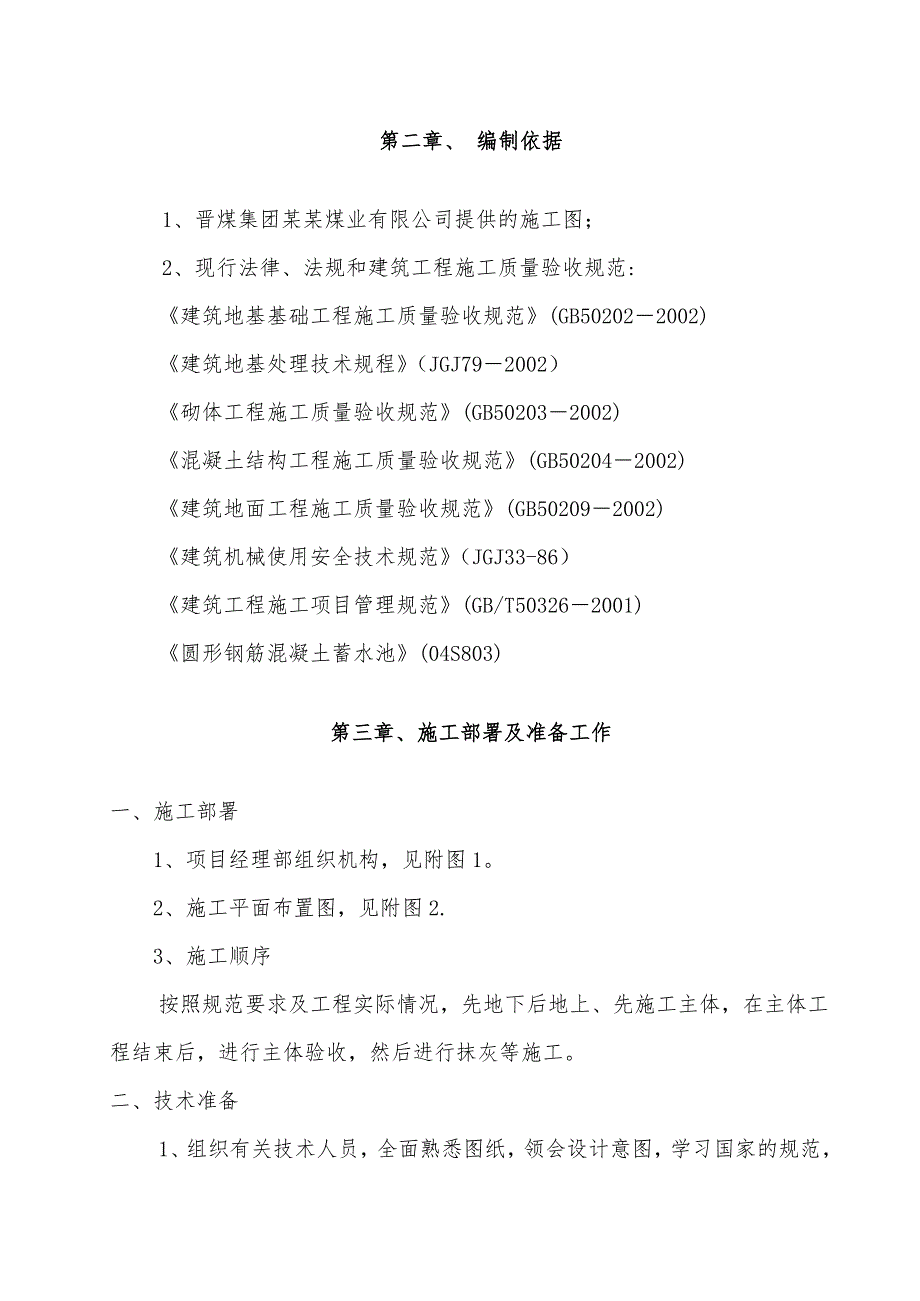

4、02)建筑地面工程施工质量验收规范(GB502092002)建筑机械使用安全技术规范(JGJ33-86)建筑工程施工项目管理规范(GB/T503262001)圆形钢筋混凝土蓄水池(04S803)第三章、施工部署及准备工作一、施工部署1、项目经理部组织机构,见附图1。2、施工平面布置图,见附图2.3、施工顺序按照规范要求及工程实际情况,先地下后地上、先施工主体,在主体工程结束后,进行主体验收,然后进行抹灰等施工。二、技术准备1、组织有关技术人员,全面熟悉图纸,领会设计意图,学习国家的规范,准备图纸会审。2、进行施工组织技术交底,完善交底制度,管理人员要熟悉本工程的施工方案和工艺流程以及质量目标等

5、级,施工人员必须严格执行施工方案和工艺流程。3、质量安全组,要组织有关人员进行安全教育和操作规程的培训,组织进行文明施工的教育,使他们掌握新技术、新工艺,增强安全意识及防范能力,确保文明施工。三、施工现场准备 做好“三通一平”,挂五图一牌;施工用电实行“三级配电、二级保护”。四、机械和劳动力的准备 劳动力资源安排一览表序号工种人数备注1钢筋工72模板工63砼工24抹灰工25力工86电工17瓦工3共计29主要机械设备供应安排一览表机械设备名称数量提供方式要求进场时间计划出场时间反铲挖掘机1租赁开工前基础开挖后20T自卸汽车2租赁开工前基础开挖后打夯机1自有开工前竣工后搅拌机1自有开工前竣工后钢筋

6、弯曲机1自有开工前竣工后钢筋调直机1自有开工前竣工后电焊机1自有开工前竣工后振动棒1自有开工前竣工后第四章、管理目标一、管理目标项目管理目标名称目 标 值工 期120天质量目标合格安全目标杜绝死亡事故,重伤事故为0环保施工目标无污染、低噪声二、保证措施本工程采用项目法管理,实行项目经理负责制,组建合理高效的机构,配备素质高、能力强的管理人员,择优选择技术素质高的专业队伍。建立奖罚激励机制,充分发挥职工积极性,提高工作效率和劳动生产率,确保项目各项目标的实现1)严格执行施工进度计划,每周进行一次进度对比,发现偏差,及时调整,保证计划与实际施工的同步性。2)实行质量管理目标责任制,加大监督、检查力

7、度,确保各检验一次验收通过,减少因返工造成的工期延误。3)建立合理分配制度,多劳多得,奖优罚劣,充分调动施工人员的积极性,确保本工程按时完工。第五章、施工总进度计划第1节 施工进度计划计划2013年9月1日开工,2013年12月28日全部竣工,具体开工日期以审批的开工报告为准,总工期3个月。第2节 施工进度计划横道图第六章、主要的施工方案一、施工测量工程1、测量工作准备:仪器名称数量用途备注电子经纬仪1台轴线投测定位放线水准仪2台标高传递50m 钢尺1把轴线测量5m钢尺1把测量本工程由专业测工进行施测,所用仪器,钢尺尺均是校验合格产品。2、定位放线测距精度控制在万分之一以内,测角精度控制在3以

8、内,建筑物全高垂直度测量偏差控制在3h/10000,且不大于10mm。3、轴线控制A. 平面轴线控制网的建立:基准平面控制网的设置将以建设单位提供的基准点为基础,根据施工图纸以主要轴线为控制轴线建立平面控制网。为了在施工过程中能有效地实施测量控制,将主控轴线延伸至基坑开挖范围以外,设置准永久性控制点。之后加强对控制网的保护工作。B. 基础轴线控制:在垫层施工完毕后,将主控轴线用经纬仪投测到垫层上,并在垫层表面对投测下来的主控轴线进行校核,将误差控制在允许范围内。C. 根据施工图各轴线与主轴线的关系,逐一在垫层上放出各轴线,之后放出各基础边线与柱边线,进行各轴线间复核准确后,画上红漆标志,作为绑

9、扎钢筋、立模的依据。二、基础开挖1、基坑开挖程序是:测量放线放线分层开挖护壁整平留足预留土层等。根据本工程外壁需要抹灰和现场土质,故加大基础开挖尺寸,四周外扩0.8m,开挖直径为18.7m,放坡系数为1:0.33。开挖机械采用斗容量为1.2立方的反铲挖掘机,根据工程设计情况和机械性能,机械在基坑上进行开挖,开挖时人工配合清槽。在基坑边缘上侧堆土或堆放材料时,应与基坑边缘保持5m以上距离,以保证坑边边坡的稳定。先进行测量定位,抄平放线,定出开挖边线,基础每边预留80cm工作面。为避免对地基土的挠动,基坑挖好后,预留20cm土层待下道工序开始前人工挖至设计标高。2、基坑排水:基坑上部采用明沟排水,

10、基坑边堆300mm高土垄,防止地面水流入坑内。由人工在基坑内四周挖排水沟,排水沟截面尺寸300*400mm。3、土方运输:因施工场地道路狭小,土方量大,预留够回填基础用土,其余土方用自卸汽车运往场外堆土地点,场外堆土点距施工现场1km。4、基坑开挖好后,应组织甲方、监理、设计院等有关部门进行基坑验收,没验收或验收对基础有异议的,均不准进行下一道工序施工。三、模板工程1、材料施工中池壁、顶板以及柱子的模板均采用九层胶合板,48mm3.5mm钢管支撑、50mm100mm木方、12对拉螺栓组成支撑体系。2、侧壁和板施工前模板应刷油处理,按事先设计好的配板图组织好模板,保证构件的形状、尺寸、标高等满足

11、设计要求。在安装侧壁模板时,模板的搁置均要利用木枋的窄边。模板的水平拼缝要搁置在木枋的窄边上。模板要求接缝严密、平整,具有一定刚度,支撑体系牢固。保证模板体系的稳定性。内外模围圈用48钢管,每节模板设三道围圈,池内搭设满堂架子,支设牢靠,接缝严密,尺寸准,确保体系稳定。3、柱子作为柱子的竖向加固支撑,木方的间距不得超过250mm。安装柱模板时,应先在底板面上弹出柱的纵横轴线和四周边线,固定小方盘,在小方盘面上调整标高,再立柱模板,小方盘的一侧要留清扫口。柱模支设方法如下图所示:4、模板拆除拆除顺序一般应后支的先拆,先支的后拆。先拆除非承重部分,后拆除承重部分。承重模板及其支架拆除,应符合规范规

12、定的要求。不承重的侧模板应在保证混凝土表面及棱角不因拆模而受损时方可拆模。5、安全措施支模应按顺序进行,模板及支撑系统在没有固定前,禁止利用拉杆支撑攀登,不准在拆除的模板上进行操作。拆模时,应按顺序逐块拆除U 形卡和L 形杆销,避免整体坍落,拆除顶板时,应设临时支撑确保安全施工。U 形卡等零件,要装入专用箱或背包中,禁止随手乱丢,以免掉落伤人。进入现场时,必须配戴安全帽。四、钢筋工程 1、原材料与保管本工程上所用钢筋为钢筋:HPB300(一级),HRB335(二级)。钢筋进场应具有出厂合格证及质量证明书和试验报告单,并按规定见证取样,送有资质的试验室检验性能,合格后方可用于本工程。钢筋运到施工

13、现场后,必须按不同等级、牌号、直径、长度分别挂牌标识堆放,并注明数量,不得混淆。钢筋应尽量堆放料棚内。在料棚场地周围挖排水沟,以利排水。2、钢筋加工1)钢筋由专业人员根据图纸设计计算下料长度、数量、编制钢筋下料通知单,作为钢筋下料、制作的依据。2)钢筋除锈:钢筋的表面应洁净。油渍、漆污应用锤敲击时能剥落的浮皮、铁锈等应在使用前清除干净。钢筋除锈采用手工除锈(用钢丝刷、砂盘),或用机械方法除锈(如电动除锈机)。3)钢筋矫直:钢筋矫直又称钢筋调直。包括两种方法:人工矫直和机械矫直。人工矫直用铰盘矫直(用于12mm 以下的钢筋)。机械调直用钢筋调直机(用于细钢筋)和卷扬机调直(用于粗、细钢筋)。矫直

14、后的钢筋应平直、无局部弯曲。4)钢筋切断:钢筋切断采用机械切断的方法。机械切断常用钢筋切断机,现场设置一台钢筋切断机。操作时要保证断料正确,钢筋和切断机刀口要垂直,并严格执行操作规程,确保安全。在切断过程中,如发现钢筋有劈裂、缩头或严重的弯头,必须切除。5)钢筋弯曲成型:采用手工弯曲和机械弯曲成型两种方法。钢箍成型采用人工制作。机械弯曲成型现场设一台钢筋弯曲机,钢筋弯曲机的操作顺序和人工弯曲钢筋顺序基本相同,但操作时必须注意运转安全。不能在运转过程中更换钢筋弯曲机的心轴、工作轴和挡铁轴、也不能在运转过程中加油和清扫。第一根钢筋弯曲成型后,应与配料表上标明的形状尺寸进行复核,符合要求后再成批生产。成型后的钢筋要求形状正确,平面上没有凹曲现象,在弯曲点处不得有裂纹。6)钢筋搭接钢筋接头可采用搭接,受拉钢筋搭接长度级钢为30d,级钢为42d,钢筋搭接接头应相互错开,同一截面处钢筋接头数量应不大于总数量的25。绑扎时要求钢筋位置

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 期刊/会议论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
