昌河飞机工业(集团)有限责任公司试飞站跑道工程施工组织设计.doc

上传人:p** 文档编号:1051808 上传时间:2024-06-26 格式:DOC 页数:43 大小:154.12KB
下载 相关 举报

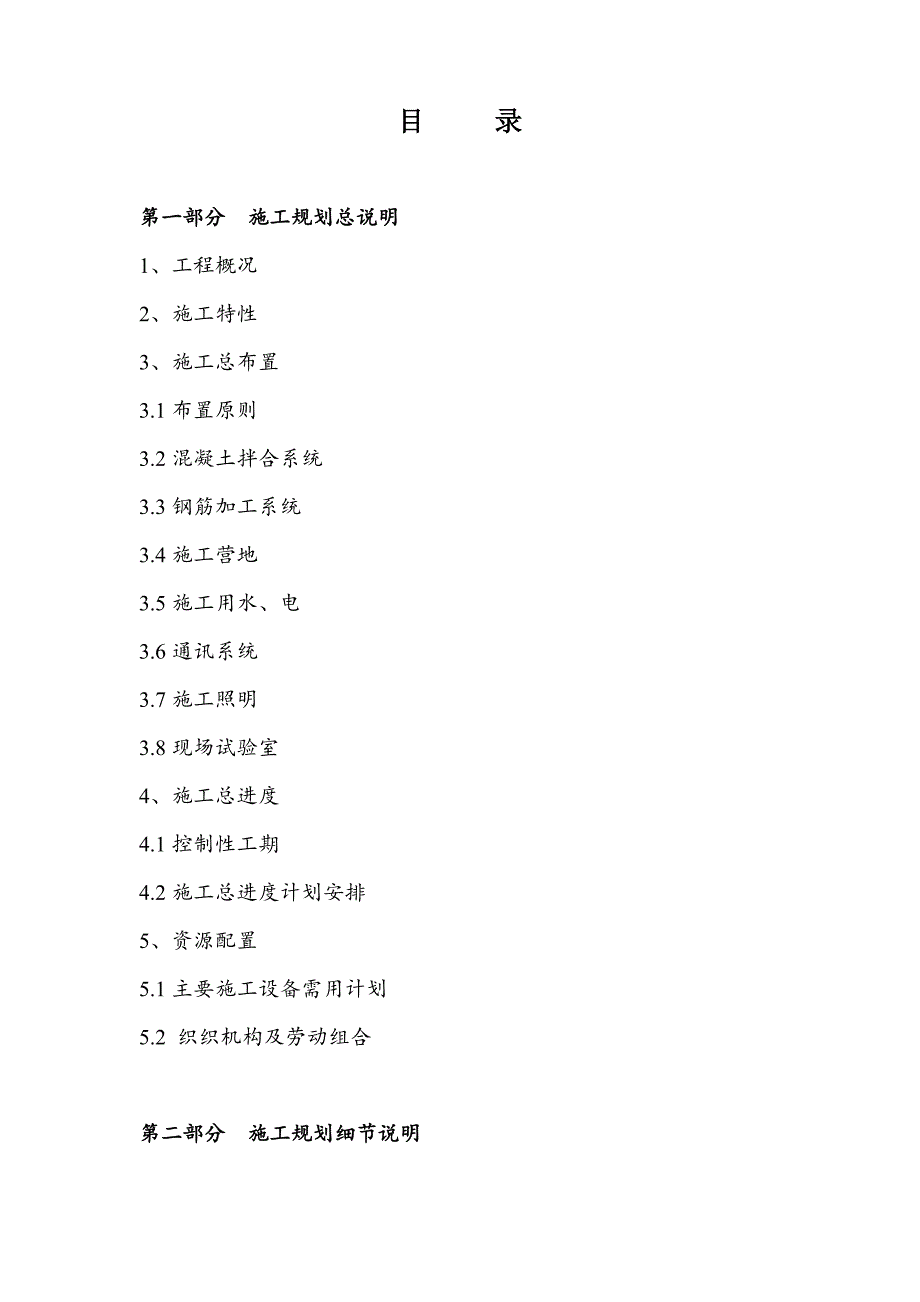

昌河飞机工业(集团)有限责任公司试飞站跑道工程施工组织设计.doc_第1页
第1页 / 共43页

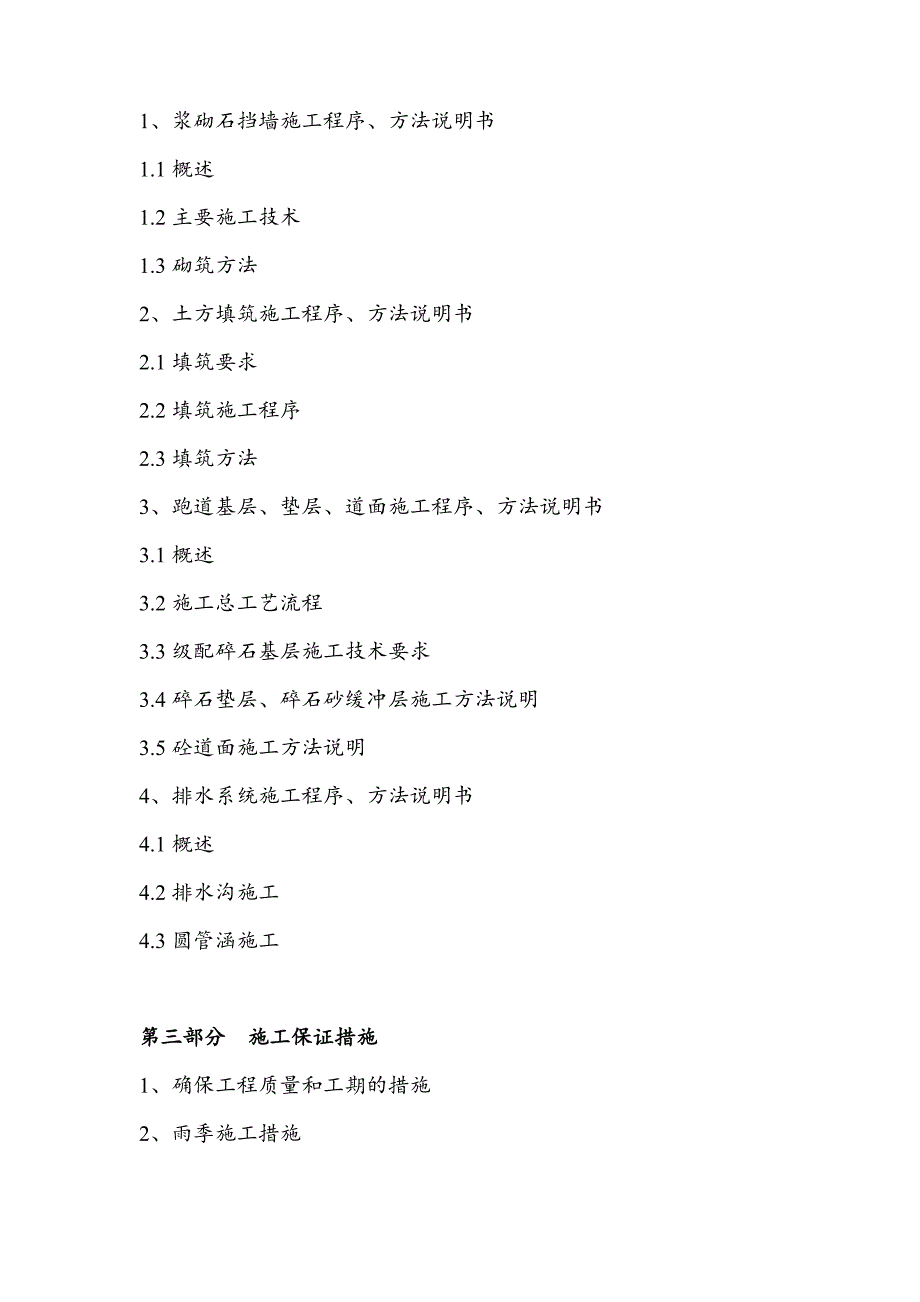

昌河飞机工业(集团)有限责任公司试飞站跑道工程施工组织设计.doc_第2页
第2页 / 共43页

昌河飞机工业(集团)有限责任公司试飞站跑道工程施工组织设计.doc_第3页
第3页 / 共43页
昌河飞机工业(集团)有限责任公司试飞站跑道工程施工组织设计.doc_第4页
第4页 / 共43页
昌河飞机工业(集团)有限责任公司试飞站跑道工程施工组织设计.doc_第5页
第5页 / 共43页
昌河飞机工业(集团)有限责任公司试飞站跑道工程施工组织设计.doc_第6页
第6页 / 共43页
昌河飞机工业(集团)有限责任公司试飞站跑道工程施工组织设计.doc_第7页
第7页 / 共43页
昌河飞机工业(集团)有限责任公司试飞站跑道工程施工组织设计.doc_第8页
第8页 / 共43页
昌河飞机工业(集团)有限责任公司试飞站跑道工程施工组织设计.doc_第9页
第9页 / 共43页
昌河飞机工业(集团)有限责任公司试飞站跑道工程施工组织设计.doc_第10页
第10页 / 共43页
亲,该文档总共43页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《昌河飞机工业(集团)有限责任公司试飞站跑道工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《昌河飞机工业(集团)有限责任公司试飞站跑道工程施工组织设计.doc(43页珍藏版)》请在第壹文秘上搜索。

1、目 录第一部分 施工规划总说明1、工程概况2、施工特性3、施工总布置3.1布置原则3.2混凝土拌合系统3.3钢筋加工系统3.4施工营地3.5施工用水、电3.6通讯系统3.7施工照明3.8现场试验室4、施工总进度4.1控制性工期4.2施工总进度计划安排5、资源配置5.1主要施工设备需用计划5.2 织织机构及劳动组合第二部分 施工规划细节说明1、浆砌石挡墙施工程序、方法说明书1.1概述1.2主要施工技术1.3砌筑方法2、土方填筑施工程序、方法说明书2.1填筑要求2.2填筑施工程序2.3填筑方法3、跑道基层、垫层、道面施工程序、方法说明书3.1概述3.2施工总工艺流程3.3级配碎石基层施工技术要求3

2、.4碎石垫层、碎石砂缓冲层施工方法说明3.5砼道面施工方法说明4、排水系统施工程序、方法说明书4.1概述4.2排水沟施工4.3圆管涵施工第三部分 施工保证措施1、确保工程质量和工期的措施2、雨季施工措施3、质量、安全保证措施4、环境保护保证体系及措施第四部分 附录1、总平面布置图2、施工进度计划表3、项目部组织机构图4、主要施工设备计划表第一部分 施工规划总说明1、工程概况某某飞机工业(集团)有限责任公司试飞站跑道工程位于江西省景德镇市某某飞机工业(集团)有限责任公司生产区内,施工项目主要包括浆砌石挡土墙、土方填筑、机场跑道基层及路面铺筑,以及排水系统施工等项目。该项目预计某某年10月15日开

3、工,某某年1月20日完工。 表1.1 吕蒙机场跑道加长改造工程量清单(招标编号:CHJH-02045)项目编号项目名称单位招标工程量备注1浆砌石挡墙1.1浆砌石(毛石50号水泥砂浆砌筑1:2水泥砂浆勾缝)m323341.2C10垫层砼m3620.22土方工程2.1清草皮m2800002.2土方回填m3运距1km3跑道基层及路面3.1C30混凝土m36126.23.250mm砂砾石缓冲层m310213.3200mm碎石基层m357183.420传力杆m2844排水系统4.1C20混凝土m38974.2混凝土排水管(1200)m504.3土方开挖(人工)m38974.4C20盖板m31492、施工

4、特性2.1该项目土方填筑量大,且与浆砌石挡墙施工交叉进行,加上其占用较长直线工期,应合理安排工序,确保项目顺利按期完工,为下道工序施工及时提供施工部位。2.2跑道面层施工正值冬季和雨季,应做好防雨保温措施。3、施工总布置3.1布置原则3.1.1施工所需各项临建设施均在本合同段招标文件规定范围内布置。3.1.2施工道路尽量利用现有的道路,避免重复修建。3.1.3各项临建设施本着有利施工、方便管理、安全可靠和经济合理的原则进行布置。3.1.4施工总平面布置详见附录吕蒙机场跑道加长改造施工总平面布置图。3.2混凝土拌合系统本标段混凝土拌制量包括排水系统C20砼1046m3,跑道路面C30砼6126.

5、2m3,以及浆砌石项目砂浆拌制等,拌制量大,特别是道面混凝土,工期紧,施工强度高。为满足施工要求,现场配置2套拌合系统,拌合系统由HPD-1200配料站、JZM-750砼搅拌机各台组成,ZL-20装载机上料。3.3钢筋加工系统钢筋加工系统就近租用废弃厂房布置,占地200m2。包括钢筋切断机、弯曲机以及电焊机组成。3.4施工营地施工营地就近租用民房解决。3.5施工用水、电施工用水采用自来水,由附近自来水公司供水管道接口接至拌合系统;施工用电采用系统供电。3.6通讯系统场内通讯发达,拟布置程控电话部,主要施工管理人员人手部无线电话。3.7施工照明施工场地中央布置盏10kw太阳灯,以保证夜间施工的照

6、明度。3.8现场试验室现场试验室布置在项目经理部驻地内,租用当地民房。、施工总进度4.1控制性工期4.1.1施工前期准备:接到中标通知书之日某某年10月15日(预计开工日期);4.1.2开工日期:某某年10月15日;4.1.3挡土墙浆砌与土方填筑完成:某某年11月25日;4.1.4跑道基层及面层铺筑完成:某某年月5日;4.1.5场内排水系统完成:某某年月6日;4.1.6工完场清及迹地恢复:某某年月8日。 本工程施工总进度计划详见附表吕蒙机场跑道加长改造工程施工进度计划横道图。4.2施工总进度计划安排4.2.1施工人员及机械设备进场自接到中标通知书之日起,立即组织调遗施工人员及机械设备进场。参加

7、施工前期准备工作的人员及机械设备,于某某年10月20日前完成前期准备各项工作。4.2.2浆砌石挡墙及土方填筑浆砌石挡墙包括C10垫层620.2m3、浆砌石2334m3,计划某某年10月15日-11月20日完成,施工日历天数36天,平均日施工强度82m3/天。土方填筑包括清草皮80000m2(包括借土场区清草皮)、土方回填12万m3,计划某某年10月20日-11月25日完成,施工日历天数36天,平均日施工强度3340m3。4.2.3跑道基层及道面碎石基层(200mm厚)5718m3,计划某某年11月25日-11月28日完成,施工日历天数3天,平均日施工强度1906m3/天。砂砾石缓冲带(50mm

8、厚)1021m3,计划某某年11月28日-11月30日完成,施工日历天数2天,平均日施工强度511m3/天。 道面混凝土(C30)6126.2m3,计划某某年12月1日-某某年1月15日,施工日历天数46天,平均日施工强度133m3/天。4.2.4排水系统场区排水系统计划于某某年12月20日-某某年1月16日进行,施工日历天数27天。4.2.5场地清理场地清理计划于某某年1月16日-1月18日进行。本标段计划完工日期提前招标文件规定日期2天。、资源配置5.1主要施工设备需用量计划见表主要施工设备计划表。5.2组织机构及劳动组合5.2.1施工组织机构公司对本工程实行项目法施工管理,组建“葛洲坝集

9、团基础工程有限公司吕蒙机场跑道加长改造工程项目部”,在现场具体负责组织实施工程施工,见附录项目经理部组织机构图。同时,公司总部成立以总经理、总工程师、总经济师为首,由各职能部门负责人组成的协调管理专班,以保证本项目的资源和技术支持,确保工程施工顺利进行。5.2.2劳动组合5.2.2.1作业层劳动组合()浆砌石挡墙施工队:负责浆砌石挡墙以及排水沟的修筑,三班制作业,每班定编15人,共45人;()机械队:负责该标段包括反铲、推土机、自卸汽车、振动碾、摊铺机、平地机、吊车、装载机等机械38台套,每台套配备3人,加上辅助人员6人,共120人;()跑道基层与道面施工队:负责跑道基层与道面修筑工作,包括混

10、凝土拌制、振捣、整平、刷毛、切缝、养护以及模板钢筋制安等,三班制作业,每班20人,共计人。()测量试验组:负责施工期间的测量、试验,定编人;()机电维修班:定编人,修理工人,电工人。()后勤服务组:定编人。本标段共投入作业人员243人。第二部分 施工规划细节说明、浆砌石挡墙施工程序、方法说明书1.1概述该标段挡墙采用毛石50号水泥砂浆砌筑,:水泥砂浆勾缝而成。挡墙轴线长度530.m,工程量包括浆砌石2334m3,C10垫层砼620.2m3。排水采用50mm毛竹,梅花形布置,间距2m2m。1.2主要施工技术要求1.2.1材料要求(1)砌石干砌石用毛石,毛石应呈块状,中部厚度不小于15cm。规格小

11、于要求的毛石(如片石)可用于塞缝,但其用量不得超过砌体重量的10%。(2)砂、砾石砂和砾石的直径均要符合SD120-84表2.1.1和表2.1.3的规定。砂浆采用的砂料,要求粒径为0.15-5mm,细度模数为2.5-3.0,砌筑毛石砂浆的砂,其最大料径不大于5mm。(3)水泥、水水泥采用42.5级万年青水泥,按规范要求抽检合格后方能使用。水应满足饮用水标准。1.2.2施工技术要求(1) 浆砌石采用铺浆法砌筑,砂浆稠度为30-50mm。(2) 采用浆砌法砌筑的砌石体转角处和交接处应同时砌筑。(3)砌石体的尺寸和位置的允许误差,不超过GB50203-98表6.1.6中的规定。1.3砌筑方法用于浆砌

12、石的砂浆在现场人工拌制,块石料由8t自卸汽车运至砌筑部位,人工浆砌。浆砌石采用铺浆法砌筑。砌筑时,石块宜分层卧砌,中间填心,石块竖立和堆石填浆的方法,砌体不得留有空缝存在。砌体外露面,在砌筑后12-18h内及时洒水养护,经常保持外露面的湿润,养护时间一般为14d。浆砌石挡墙与墙后填土施工交叉进行,即先挡墙浆砌至一定高度(一般不大于1.5m ),待砌体具有一定强度后在墙后分层回填土料至填筑压实后层面高度略低于挡墙高度。重复上述工作,直至结构尺寸及形象满足设计要求。挡土墙体内设置直径50mm毛竹排水管,呈梅花形布置,间距22m。2、土方填筑施工程序、方法说明书2.1填筑要求 用于填筑的土料不得含有

13、杂草、树根等有机物及块石,不得含有腐殖质,控制其含水量接近最优含水量,含水量允许偏差为2%,渗透系数应满足设计要求。 填筑土料含水量与最优含水量的差值不高于5%,不低于3%;土料填筑的压实度不小于0.93。 (3) 土方回填必须分层夯实,分层厚度不超过30cm。2.2填筑施工程序清基基础验收、签证 测量放样 土基刨毛 洒水土料(进占法)进料铺筑 机械碾压 检查验收。2.3填筑方法2.3.1 现场生产性试验(1)土料填筑前,进行与实际施工条件相仿的现场生产性试验,以取得最终的施工参数。(2)碾压试验对铺料方式、铺料厚度、碾压机械类型及重量、碾压遍数、行进速度、填料最优含水量、压实后的干容重等提出

14、试验成果,包括检查压实各层之间的结合状况以及本层的结构状况,如发现疏松层、结合不良等情况,分析原因,提出改善措施。(3)现场生产性试验结束后,将成果资料整理编写成正式报告报送监理工程师批准后才能进行正式填筑施工。2.3.2土料场开采料场开采前,对初步选定的料场进行复查,落实土料场的储量、质量并报告监理单位。料场开采时,首先清除土表的树、灌木及杂草等,然后用推土机剥离地表含有腐殖质的表层土。土料开采采用4台PC220液压反铲挖掘,配备20台8m3自卸车运输。土料在开采前在料场周边设截水沟将地表水排到料场外,开采时先进行抽槽开挖,降低土料场开采区的地下水位。2.3.3铺料作业(1)采用8t自卸汽车进料,进占法卸料,采用D85推土机按卸料方向将土推散并整平,人工配合完成拣除土料中的杂质及边角部位的土料平整等工作。填筑土块直径不大于10cm,实际施工时,限制尺寸宜通过碾压试验确定。(2) 铺料层厚一般取2530cm(压实厚度),相应虚铺厚度4045cm。地面起伏不平时,应按水平分层从低处开始,逐层铺料。(3)为保证斜坡碾压质量,每层铺料至坡边时,应在设计边线外侧超填30cm

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 毕业论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
