《机场墙面抹灰施工方案.doc》由会员分享,可在线阅读,更多相关《机场墙面抹灰施工方案.doc(16页珍藏版)》请在第壹文秘上搜索。

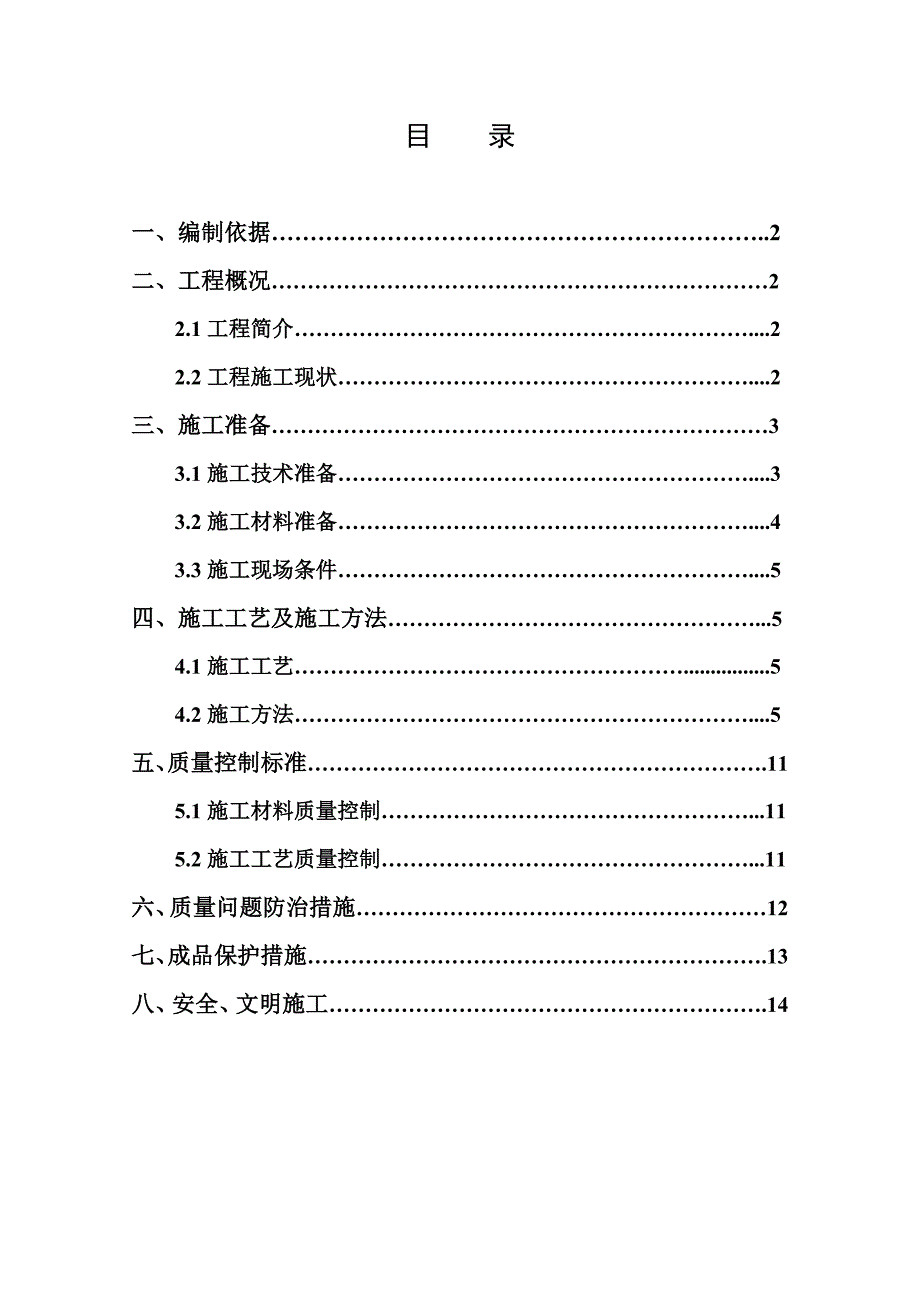

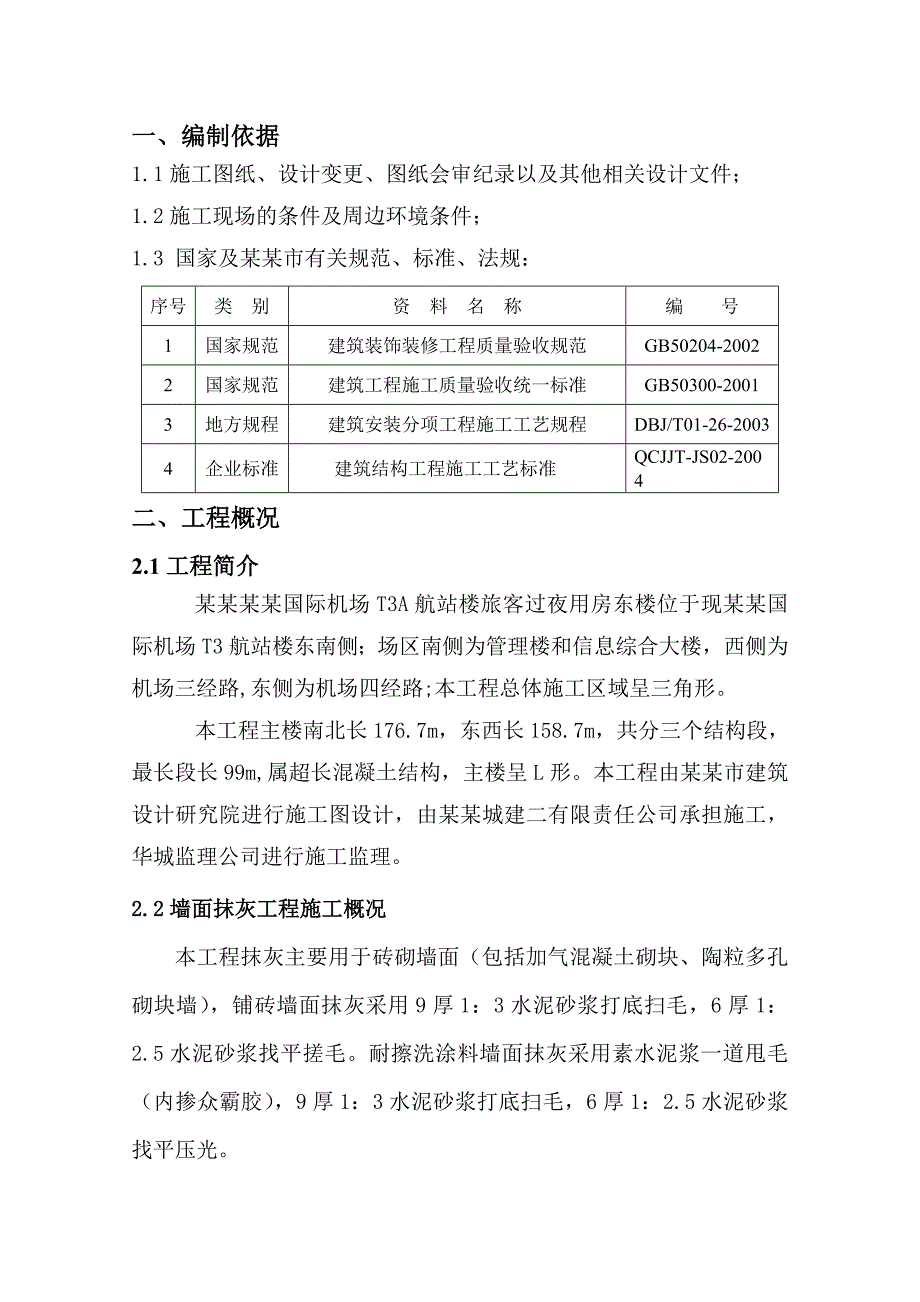

1、目 录一、编制依据.2二、工程概况22.1工程简介.22.2工程施工现状.2三、施工准备33.1施工技术准备.33.2施工材料准备.43.3施工现场条件.5四、施工工艺及施工方法.54.1施工工艺.54.2施工方法.5五、质量控制标准.115.1施工材料质量控制.115.2施工工艺质量控制.11六、质量问题防治措施12七、成品保护措施.13八、安全、文明施工.14一、编制依据1.1施工图纸、设计变更、图纸会审纪录以及其他相关设计文件;1.2施工现场的条件及周边环境条件;1.3 国家及某某市有关规范、标准、法规:序号类 别资 料 名 称编 号1国家规范建筑装饰装修工程质量验收规范GB50204-

2、20022国家规范建筑工程施工质量验收统一标准GB50300-20013地方规程建筑安装分项工程施工工艺规程DBJ/T01-26-20034企业标准建筑结构工程施工工艺标准 QCJJT-JS02-2004二、工程概况2.1工程简介某某某某国际机场T3A航站楼旅客过夜用房东楼位于现某某国际机场T3航站楼东南侧;场区南侧为管理楼和信息综合大楼,西侧为机场三经路,东侧为机场四经路;本工程总体施工区域呈三角形。本工程主楼南北长176.7m,东西长158.7m,共分三个结构段,最长段长99m,属超长混凝土结构,主楼呈L形。本工程由某某市建筑设计研究院进行施工图设计,由某某城建二有限责任公司承担施工,华城

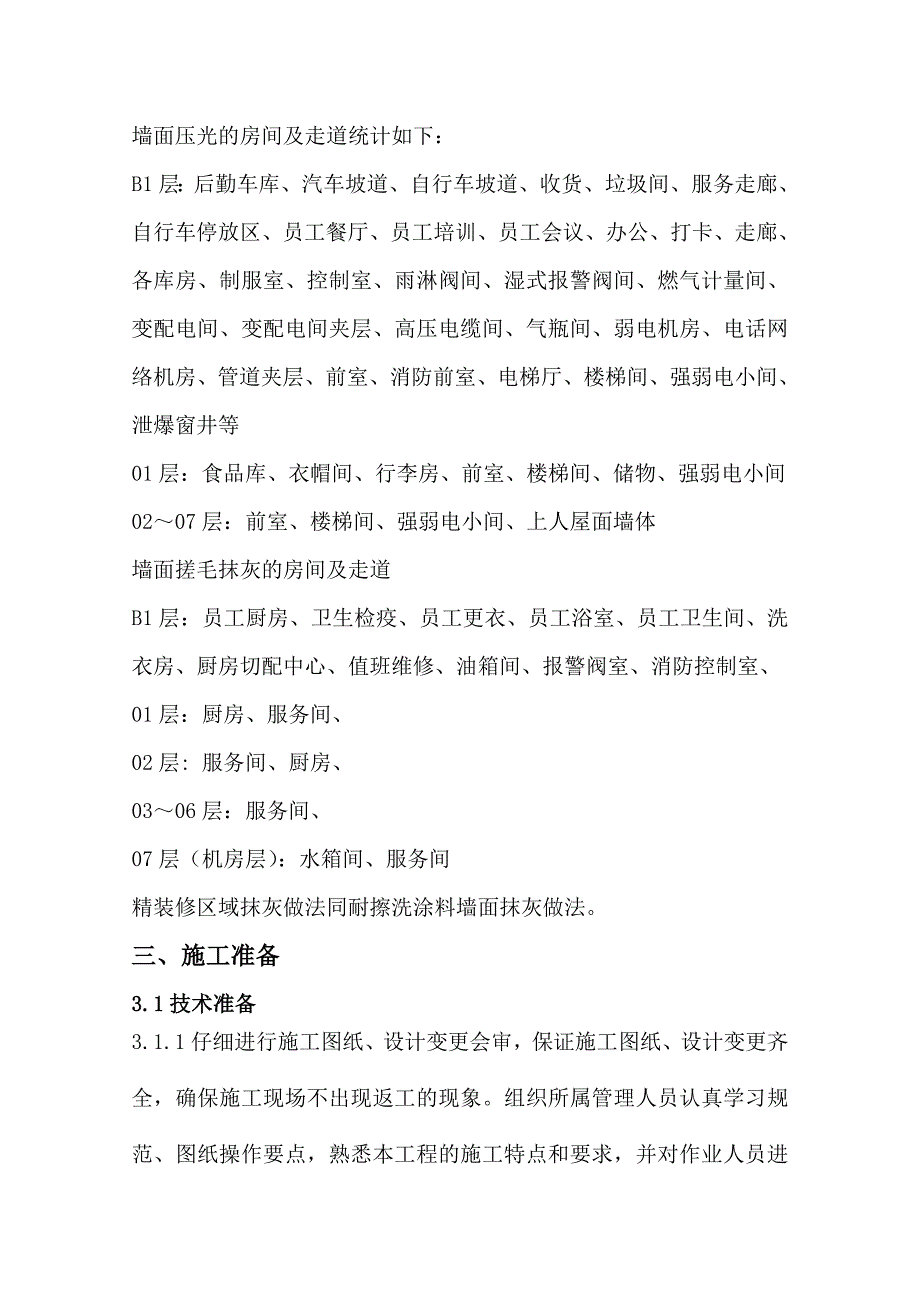

3、监理公司进行施工监理。2.2墙面抹灰工程施工概况 本工程抹灰主要用于砖砌墙面(包括加气混凝土砌块、陶粒多孔砌块墙),铺砖墙面抹灰采用9厚1:3水泥砂浆打底扫毛,6厚1:2.5水泥砂浆找平搓毛。耐擦洗涂料墙面抹灰采用素水泥浆一道甩毛(内掺众霸胶),9厚1:3水泥砂浆打底扫毛,6厚1:2.5水泥砂浆找平压光。墙面压光的房间及走道统计如下:B1层:后勤车库、汽车坡道、自行车坡道、收货、垃圾间、服务走廊、自行车停放区、员工餐厅、员工培训、员工会议、办公、打卡、走廊、各库房、制服室、控制室、雨淋阀间、湿式报警阀间、燃气计量间、变配电间、变配电间夹层、高压电缆间、气瓶间、弱电机房、电话网络机房、管道夹层、

4、前室、消防前室、电梯厅、楼梯间、强弱电小间、泄爆窗井等01层:食品库、衣帽间、行李房、前室、楼梯间、储物、强弱电小间0207层:前室、楼梯间、强弱电小间、上人屋面墙体墙面搓毛抹灰的房间及走道B1层:员工厨房、卫生检疫、员工更衣、员工浴室、员工卫生间、洗衣房、厨房切配中心、值班维修、油箱间、报警阀室、消防控制室、01层:厨房、服务间、02层: 服务间、厨房、0306层:服务间、07层(机房层):水箱间、服务间精装修区域抹灰做法同耐擦洗涂料墙面抹灰做法。三、施工准备3.1技术准备3.1.1仔细进行施工图纸、设计变更会审,保证施工图纸、设计变更齐全,确保施工现场不出现返工的现象。组织所属管理人员认真

5、学习规范、图纸操作要点,熟悉本工程的施工特点和要求,并对作业人员进行详细的施工技术交底。3.1.2综合结构、建筑、设备、电气图纸,全面考虑施工顺序及施工穿插作业,避免专业施工的剔凿,墙面抹灰施工前办理好墙面基层隐检手续和水电、设备安装等相关专业会签3.1.3进行大面积抹灰施工前,先进行抹灰的样板施工,经监理和设计单位确认后进行大面积施工,并同时确定质量验收标准。3.1.4所有墙体抹灰高度到结构板底3.2材料准备P.O.1主要材料:P.O.32.5普通硅酸盐水泥、中砂等3.2.2辅助材料:1.0mm厚镀锌钢板网、众霸胶、10%火碱水等。3.2.3操作架材料:门式钢管脚手架3.2.4水泥进场附带出

6、厂合格证书及性能检测报告,水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收纪录。水泥进场后对其凝结时间、安定性和抗压强度进行复验,当水泥出厂超过3个月时按重新试验的结果使用,用于同一部位的水泥应采用同一品种、同一批号的产品,保证颜色一致。3.2.5中砂的平均粒径为0.350.5mm,砂的颗粒要求坚硬干净,不得含有粘土、草根、树叶、碱质及其他杂质,砂在使用前要求用5mm筛子过筛。3.2.6钢板网的丝梗厚度为1.0mm,丝梗宽度为1.0mm,孔眼宽度为9mm,网面宽度为1500mm,网面长度为600mm。3.2.7机具准备:砂浆搅拌机、5mm筛子、铁抹子、木抹子、阴角

7、抹子、阳角抹子、木杠、托线板、方尺、靠尺、大平锹、小平锹、软毛刷、钢丝刷、喷壶、水桶、扫帚、锤子、錾子、捋角器等。3.3现场施工条件整个施工现场临时循环道路、联络路通畅,临时用电厢变、一、二级配电箱均运行正常,施工现场照明设备齐全,照明设备均能正常运行。各种供水、排水等临时管线畅通,各种施工材料已按要求布置到位;各种宣传、警示牌架体搭设完毕,并防护到位。四、施工工艺及施工方法4.1工艺流程:基层处理现场拌制水泥砂浆吊垂直、套方、找规矩、贴灰饼抹门洞口的护角线窗台处抹灰抹底层砂浆阴阳角找方修抹墙面上预留洞口墙面槽、盒、穿墙管道部位抹灰抹面层砂浆养护。4.2施工方法4.2.1基层处理:1)墙面基层

8、处理:砖墙墙面需将表面尘土、砂浆清理干净,并提前1天浇水湿润,浇水时水要渗入墙面内1020mm,浇水按从左至右,从上往下的顺序进行,一天两次为宜。对于墙面上存在穿墙管线的部位,管线处的洞口用1:3水泥砂浆填充密实,并用抹子沿墙面找平抹齐,然后用素水泥浆内掺建筑胶(众霸胶)甩到墙面上,甩点均匀,毛刺长度不宜大于8mm,终凝后浇水养护,直至素水泥浆毛刺有一定的强度(用手掰不动)为止。4.2.2现场拌制水泥砂浆:1)根据已确定的水泥砂浆配合比现场拌制水泥砂浆。其中砂子在使用前用5mm孔径筛子过筛,砂子底下满铺废旧胶合板;2)拌制水泥砂浆时先将砂与水泥投入搅拌机内干拌均匀,再加水拌合均匀。搅拌时间从投

9、料完算起,不得少于2分钟。3)砂浆搅拌前将砂浆配合比现场挂牌,确保操作人员掌握配合比要求。4)在拌制过程中,每一盘砂浆拌制时均要求过秤称量,同时有一名工人站在磅秤旁,称量时如果材料少于配比要求,则要添加,如果材料多于配比要求,则要减少。在称量完后注意清理磅秤周围遗撒的材料。5)砂浆用水的计量:将砂浆配合比中用水量由重量比换算成体积比,然后按照一盘砂浆需水量准备一个空桶,在桶内标出需水量位置,在每次拌制砂浆时,按照每盘砂浆需水量添加水。6)水泥砂浆在拌制完成后3小时内使用完。4.2.3吊垂直、找规矩、贴灰饼、抹冲筋:抹灰前要求用托线板、靠尺对抹灰墙面尺寸预测摸底,安排好阴阳角不同两个面的灰层厚度

10、和方正,再在墙的上角(距离顶棚为150200mm处)各做一个标准灰饼(灰饼采用1:3水泥砂浆),大小为5050mm,厚度以墙面平整垂直决定,然后根据这两个灰饼用托线板或线坠挂垂直做墙面下角两个标准灰饼(距离地面高度为100150mm),厚度以垂直为准,再用钉子钉在左右灰饼附近墙缝里,拴上小线挂好通线,并根据小线位置每隔1.2m1.5m上下加做若干灰饼。做阴阳角处的灰饼时,要用方尺和托线板套方,做到墙面垂直、平顺、阴阳角方正。待灰饼稍干后,在最上面和最下面灰饼之间抹几条水泥砂浆冲筋(砂浆采用1:3水泥砂浆),冲筋断面成梯形,底面宽约100mm,上面宽约5060mm,冲筋两边用刮尺搓成4560度角

11、,然后用木杠刮平(由两人在操作架上下协调操作),厚度与灰饼相平。操作时要随时注意木杠受潮变形,并随时调整,以产生因冲筋不平而造成墙面不平的质量问题。4.2.4抹门洞口的护角线:根据灰饼的厚度,用1:2水泥砂浆在门洞口的阳角抹出护角,护角高度不小于2m,每侧宽度不小于50mm,然后粘好八字靠尺,并找方掉直 ,待砂浆稍干后,用阳角抹子和素水泥浆捋出小圆角。4.2.5窗台处抹灰:先将内墙窗台处基层清理干净,然后洒水湿润,用素水泥浆内掺建筑胶(众霸胶)刷一道,再用1:2.5水泥砂浆罩面。窗台要抹平压光,并在窗台阳角处用捋角器捋成小圆角,窗台下口要平直,不得有毛刺,抹灰完成后浇水养护23天。4.2.6抹

12、底层砂浆:抹灰顺序为从上往下打底,底层砂浆抹完后,再返上去从上往下、从左至右抹面层砂浆。在墙面上做完水泥冲筋2小时左右即可以抹底层砂浆。抹底灰的操作包括装档、刮杠、搓平。底层抹灰要薄,使砂浆牢固地嵌入砖缝,抹灰应从上而下进行,在两冲筋之间的墙面上砂浆抹满后,即用长刮尺两头靠着冲筋,从上而下进行刮灰,再用木抹子搓实,并去高补底,再将底层砂浆甩毛。根据设计对抹灰厚度的要求,底层砂浆抹灰分两遍抹成,每遍厚度为57mm。然后全面检查底层砂浆是否平整,阴阳角是否方正,管道处砂浆是否抹齐,并用托线板检查墙面的垂直与平整情况。如因墙面不平而造成墙面局部抹灰厚度大于或等于35mm时,要求在该部位附加1.0mm

13、厚钢板网进行加强处理;同时主体结构混凝体墙体与砖块墙以及构造柱与砌块墙等两种材料不同的墙面抹灰处要求附加1.0mm厚钢板网,钢板网与各基体墙面的搭接宽度为80mm,以防止该部位的墙面抹灰开裂。不同材料部位附加钢板网的具体做法示意见下图:4.2.7阴阳角找方:阴角、阳角找方要用阴角方尺检查阴角的直角度,用阳角方尺检查阳角的直角度。用线锤检查阴角与阳角的垂直度,根据垂直度及垂直度的误差,确定抹灰层的厚度,并洒水湿润。阴角抹底层灰:先用抹子将底层灰抹于阴角,后用木阴角器压住抹灰层并上下搓动,使阴角处抹灰层基本上达到直角。在阴角有已结硬的标筋处,则用木阴角器沿着标筋上下搓动,基本搓平后,再用阴角抹子上

14、下搓压,使阴角线垂直。阳角抹底层灰:用抹子与靠尺板将底层灰抹于阳角后,用木阳角器压住抹灰层并上下搓动,使阳角处抹灰层基本达到直角,再用阳角抹子上下抹压,使阳角线垂直。4.2.8修抹墙面上的预留洞口:当用砂浆打底扫毛后,应立即把通风、电气设备等预留洞口周边的砂浆杂物清理干净,使用1:3水泥砂浆把孔洞口周边修抹平齐、方正。4.2.9墙面槽、盒、穿墙管道部位抹灰:管线过墙按规定放好套管,凡有管道设备的部位应提前抹好灰,注意做好该部位的基层处理,抹灰时应进行反复搓揉压实,以保证砂浆与基层粘结紧密以及各抹灰层的强度。墙面槽、盒按尺寸吊直、找平,压光收边整齐,不甩破活。4.2.10抹面层砂浆:面层砂浆采用1:2.5水泥砂浆,抹灰时先薄薄地刮一层灰使其与底灰粘牢,紧跟抹第二道灰,并用刮杠横竖刮平,用木抹子搓平,铁抹子溜光压实。 待表面无明水后,用刷子蘸水按垂直于地面的同一方向,轻刷一遍,以保证面层抹面的颜色均匀一致,避免和减少收缩裂缝。抹面层砂浆时,应注意检查底层砂浆是否有空鼓、开裂现象,如有空鼓、开裂现象须剔凿基层砂浆返修后再抹面层砂浆。抹灰后应及时将散落的砂浆清理干净。4.2.11门

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
