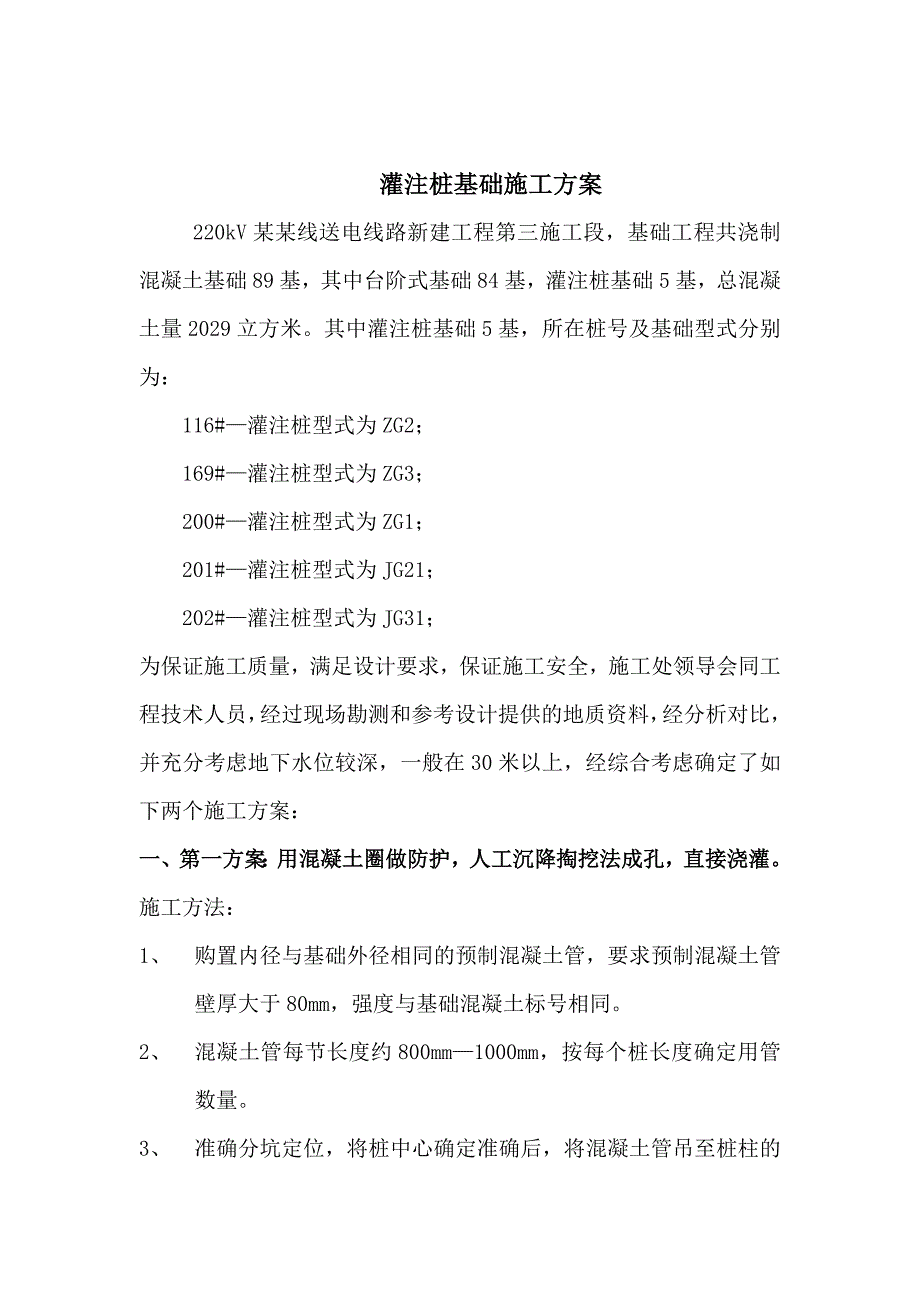

1、灌注桩基础施工方案220kV某某线送电线路新建工程第三施工段,基础工程共浇制混凝土基础89基,其中台阶式基础84基,灌注桩基础5基,总混凝土量2029立方米。其中灌注桩基础5基,所在桩号及基础型式分别为:116#灌注桩型式为ZG2;169#灌注桩型式为ZG3;200#灌注桩型式为ZG1;201#灌注桩型式为JG21;202#灌注桩型式为JG31;为保证施工质量,满足设计要求,保证施工安全,施工处领导会同工程技术人员,经过现场勘测和参考设计提供的地质资料,经分析对比,并充分考虑地下水位较深,一般在30米以上,经综合考虑确定了如下两个施工方案:一、第一方案:用混凝土圈做防护,人工沉降掏挖法成孔,直

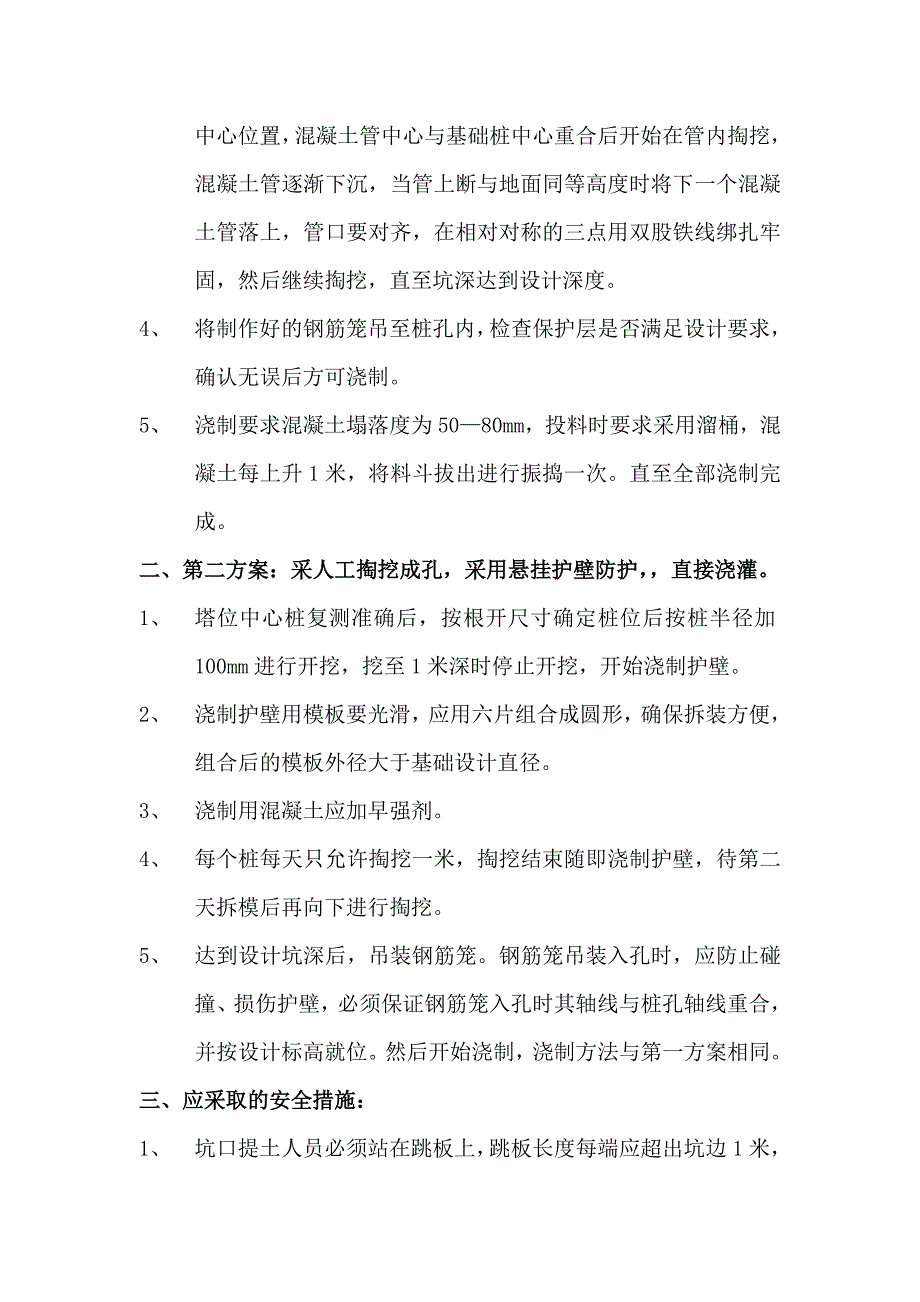

2、接浇灌。施工方法:1、 购置内径与基础外径相同的预制混凝土管,要求预制混凝土管壁厚大于80mm,强度与基础混凝土标号相同。2、 混凝土管每节长度约800mm1000mm,按每个桩长度确定用管数量。3、 准确分坑定位,将桩中心确定准确后,将混凝土管吊至桩柱的中心位置,混凝土管中心与基础桩中心重合后开始在管内掏挖,混凝土管逐渐下沉,当管上断与地面同等高度时将下一个混凝土管落上,管口要对齐,在相对对称的三点用双股铁线绑扎牢固,然后继续掏挖,直至坑深达到设计深度。4、 将制作好的钢筋笼吊至桩孔内,检查保护层是否满足设计要求,确认无误后方可浇制。5、 浇制要求混凝土塌落度为5080mm,投料时要求采用溜
3、桶,混凝土每上升1米,将料斗拔出进行振捣一次。直至全部浇制完成。二、第二方案:采人工掏挖成孔,采用悬挂护壁防护,直接浇灌。1、 塔位中心桩复测准确后,按根开尺寸确定桩位后按桩半径加100mm进行开挖,挖至1米深时停止开挖,开始浇制护壁。2、 浇制护壁用模板要光滑,应用六片组合成圆形,确保拆装方便,组合后的模板外径大于基础设计直径。3、 浇制用混凝土应加早强剂。4、 每个桩每天只允许掏挖一米,掏挖结束随即浇制护壁,待第二天拆模后再向下进行掏挖。5、 达到设计坑深后,吊装钢筋笼。钢筋笼吊装入孔时,应防止碰撞、损伤护壁,必须保证钢筋笼入孔时其轴线与桩孔轴线重合,并按设计标高就位。然后开始浇制,浇制方
4、法与第一方案相同。三、应采取的安全措施:1、 坑口提土人员必须站在跳板上,跳板长度每端应超出坑边1米,坑口要随时清理,坑口边1米以内不得存放残土、石块及各种工具。2、 坑下挖掘人员必须戴好安全帽,在腰部系上安全绳,安全绳要固定在坑口外。3、 坑内人员不得在坑内休息。4、 坑内挖掘人员每天在下坑作业前必须检查坑内是否缺氧或是否存在有害气体。检查方法是;将健康的小鸟用笼子放到坑底,停留十五分钟后提出,观察小鸟,无异常反应后,作业人员方可下坑作业。如小鸟有异常变化或死亡,应用风机向坑内进行排风换气,风管要插到坑底,发现此类桩坑时,作业人员在坑下作业期间,要采取不间断通风措施。5、 现场应设专职人员进
5、行监护。四、质量保证措施:1、 混凝土配合比要试验确定,塌落度要求按5070mm进行预配试验,砂石料、水泥必须经检验合格,并报送监理工程师审批。2、 浇制过程桩孔内严禁掉入杂物。3、 桩内浇制混凝土必须一次连续完成,不得二次浇制。4、 在混凝土浇制过程中,要每根桩随机制作一组试块,在标准条件下养护,其28天的抗压强度值作为砼评定依据。五、施工人员职责:1、 施工队长:负责施工队与质量、安全有关的全面工作,对本队施工的基础质量和施工安全负责。2、 施工技术员:负责施工队的技术管理及施工质量,对本队的技术方面负责。3、 安质员:负责施工队的安全施工,负责质量控制与检验,对措施的落实情况负责,对质量检验计划的实施效果负责。4、 施工成员:在队长的领导下,按作业指导书、施工方案、规程、规范要求施工,对所施工的工程质量负责。六、机械设备及工器具一览表:序号名 称规 格单 位数量备 注1经纬仪台12水准仪台13塔尺把14花杆3m根35钢卷尺30m / 5m把各46搅拌机台17发电机120Kw台28汽车吊8吨台19磅秤台110塌落度桶100*200*300个111试块模150*150*150组112护壁模板组413桩头模板套414跳板根815提土皮桶个816呢绒绳16条617溜桶300mm套118投料斗个119安全绳16条420健康小鸟只121空压机台1
