杭锦旗胜利住宅小区一期施工组织设计1.doc

上传人:p** 文档编号:1052108 上传时间:2024-06-26 格式:DOC 页数:75 大小:2.24MB
下载 相关 举报
杭锦旗胜利住宅小区一期施工组织设计1.doc_第1页
第1页 / 共75页
杭锦旗胜利住宅小区一期施工组织设计1.doc_第2页
第2页 / 共75页
杭锦旗胜利住宅小区一期施工组织设计1.doc_第3页
第3页 / 共75页
杭锦旗胜利住宅小区一期施工组织设计1.doc_第4页
第4页 / 共75页
杭锦旗胜利住宅小区一期施工组织设计1.doc_第5页
第5页 / 共75页
杭锦旗胜利住宅小区一期施工组织设计1.doc_第6页
第6页 / 共75页
杭锦旗胜利住宅小区一期施工组织设计1.doc_第7页
第7页 / 共75页
杭锦旗胜利住宅小区一期施工组织设计1.doc_第8页
第8页 / 共75页
杭锦旗胜利住宅小区一期施工组织设计1.doc_第9页
第9页 / 共75页
杭锦旗胜利住宅小区一期施工组织设计1.doc_第10页
第10页 / 共75页
亲,该文档总共75页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《杭锦旗胜利住宅小区一期施工组织设计1.doc》由会员分享,可在线阅读,更多相关《杭锦旗胜利住宅小区一期施工组织设计1.doc(75页珍藏版)》请在第壹文秘上搜索。

1、某某住宅小区一期工程施工组织设计一、编制依据1 某某住宅小区一期工程设计施工图纸、目前施工现场的实际情况。2本工程所涉及到的国家现行的施工及验收规范、标准及操作规程,工程建设标准强制性条文。3类型与本工程相似的施工经验及资料。4我公司的质量手册、程序文件及相关的支持性文件等二、工程概况本工程为某某住宅小区一期住宅楼,位于杭锦旗锡尼镇胜利F区。建设单位为鄂尔多斯市恒益房地产开发有限公司;设计单位为圣帝国际建筑工程有限公司;施工单位为本工程于某某年4月18日开工,计划于某某年8月18日竣工,工期为487日历天。1建筑概况 1.1工程项目的规模:总建筑面积约59851.94,其中1#楼面积12534

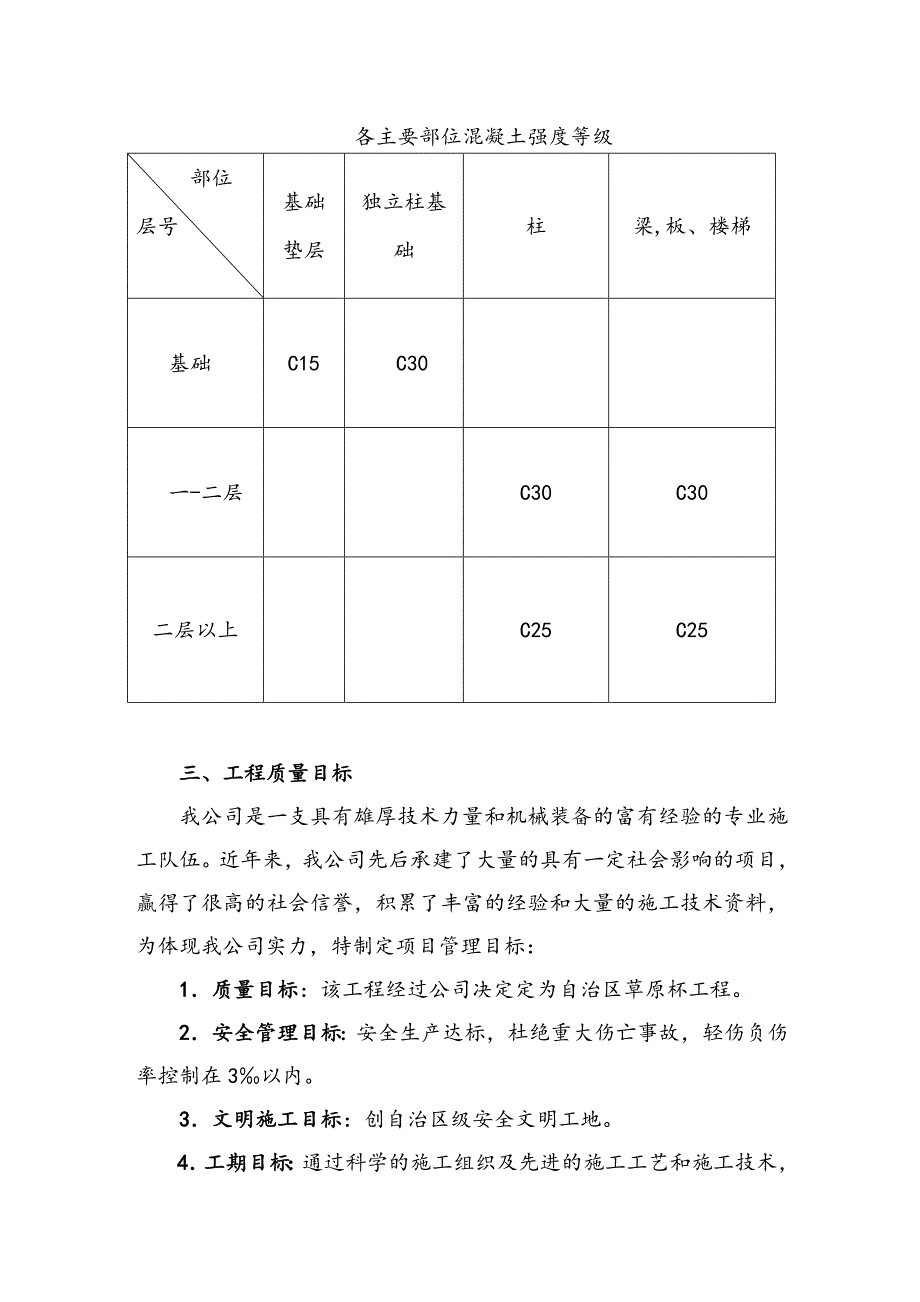

2、.92;2#-4#楼面积为4454.04;5#楼面积7602.26;6#楼面积9323.04;7#楼面积8425.1;14#楼面积4302.25;15#楼面积4302.25;1.2结构类型及层数:1#楼十一层;2#-4#楼六层;5#-7#十三层;14#15#三层;十一层、十三层为框架结构,其它为砖混结构; 2结构概况本工程为框架结构,基础为柱下独基基础。基础设计地基承载力均为300kpa。钢筋采用HRB335级钢筋,型钢采用Q235B级钢。 各主要部位混凝土强度等级部位层号基础垫层独立柱基础柱梁,板、楼梯基础C15C30一-二层C30C30二层以上C25C25三、工程质量目标我公司是一支具有雄

3、厚技术力量和机械装备的富有经验的专业施工队伍。近年来,我公司先后承建了大量的具有一定社会影响的项目,赢得了很高的社会信誉,积累了丰富的经验和大量的施工技术资料,为体现我公司实力,特制定项目管理目标:1质量目标:该工程经过公司决定定为自治区草原杯工程。2安全管理目标:安全生产达标,杜绝重大伤亡事故,轻伤负伤率控制在3以内。3文明施工目标:创自治区级安全文明工地。4工期目标:通过科学的施工组织及先进的施工工艺和施工技术,确保在某某年8月18日竣工。内。6消防目标:消除现场消防隐患。7环保目标:达到国家有关环保认证的要求。四、施工进度计划1总体工期计划根据本工程的结构特点,我公司经过仔细分析研究,将

4、采用先进的施工工艺及施工技术,配备充足的劳动力资源及先进的机械设备,经科学的工期优化,实行网络化组织施工来控制工期,本工程将制定三级工期进度计划,即单位工程施工总进度计划、分部分项工程施工进度计划、月施工进度计划。确保合同工期。本工程于某某年4月18日开工,将于某某年8月18日完成主体工程施工,计划于某某年8月18日竣工。五、施工布署1施工管理组织机构我公司对某某住宅小区一期工程非常重视,配备技术精湛、现场管理经验丰富的施工技术人员进驻现场,遵循设计、信守合同,精心组织施工,确保工程优质如期完成。具体项目管理班子配备如下:项目组织机构如下: 项目经理:技术负责人:生产经理:技术员质检员材料员预

5、算员劳资员安全员作业队2主要劳动力安排及计划根据该工程的具体特点及我公司以往对该类型工程的施工经验,由总公司的生产部组织,通过对公司内部的劳务进行招标方式,择优选择保证工期、质量、安全且各专业技术素质较强的施工队伍来承担本工程的建设任务。各专业施工班组在接到施工任务书后签订内部质量、工期及安全合同。要按照工期的关键控制点及分部分项工程的工期控制点,结合劳动定额、施工图预算,确定主要劳动力投入阶段及数量。并详细编制月进度计划、周进度计划及日进度计划,尽可能保证作业班组人员的相对固定,从而利于工序间的合理衔接、平衡,达到均衡连续组织生产3施工准备3.1技术工作准备在开工之前,由公司技质部组织项目部

6、各专业技术负责人员对施工图、有关设计文件、设计规范、全部图集等进行仔细审阅熟悉。通过审阅时发现施工图纸中存在的缺陷及与设计规范相冲突的问题,并以书面形式提交到设计单位及业主,这样便于满足设计者的设计意图,同时在工程施工过程能够顺利的按照施工图纸组织施工,且可以避免由于设计的缺陷而引起返工,造成业主不必要的经济损失。工程项目部科学合理的编制各分部分项工程切实可行的施工方案。并报总工程师及监理工程师审批,批准后将严格按照方案组织施工及进行质量控制。3.2现场准备(1)、现场临时设施搭建施工现场较为狭窄,为了保证文明施工及施工期间尽量不引起杭锦旗镇区内的环境污染,现场内将采取科学合理的安排,全面封闭

7、。且施工生活区与生产现场进行封闭隔离,现场封闭围墙全部采用砖砌,红砖压顶,墙高为2.8m。库房采用水泥板活动板房,办公区采用装配式压型彩板活动板房,生活区为水泥板活动板房,这样确保做到临设美观、经济适用,具体安排详见施工现场平面布置图(附图一)。(2)、现场道路铺设根据本工程施工期,施工现场场地土质为粉土,为了防止尘土飞扬,因此必须整个施工现场全部做砂石料硬化处理。(3)施工现场临时用水准备施工用水的水源由业主提供的水源引入,消防用水和施工用水在施工中共用同一供水管线。本工程混凝土全部采用现场混凝土搅拌。主体施工阶段,采用水箱加水泵供水的方式,降水管网的水可以满足施工现场的用水要求,故可以直接

8、供给各需水点。二层至六层管网所提供的水压达不到用水点,采用水箱加水泵的供水方式。在每一层均匀分散布置四个钢制水箱(2m3m2m),水箱用6cm厚钢板焊制,利用水泵满足各层需水部位的用水,给水立管敷设在外墙上,每一层均设给水口。给水主管线敷设在自然地坪以下1.5M。施工及消防用水量计算:施工现场生活用水q2:施工现场高峰用水人数为700人,每天按一班安排。q2=1.22L/S施工现场生活区生活用水量:q3=1.4L/S消防用水q4,施工区域面积较大,故按25ha消防用水量的下限考虑。q4=10L/S供水量选择及供水管径计算:q1+q2+q3=18.29L/Sq4=10L/S,由于施工现场用水量大

9、于消防下限用水量,所以供水管径需按施工用水管径选用:因此供水主线管径采用150mm钢管,同时可满足消防要求,管线一律采取埋地暗敷。(4)、施工现场临时用电准备:现场施工用电从业主提供的电源引入,根据施工现场用电情况进行变压器的容量选择,若原有变压器容量不能满足施工用电容量时,需重新设变压器进行容量增容。施工现场用电机具设备计划表 序号机械设备名称台数(台)功率(kw)合计1塔吊QTZ63132322搅拌机JZC350J26123QJ40-1 钢筋切断机25.5114GJ4-14/4 钢筋调直机25.5115GJ7-40 钢筋煨弯机2367BX3-500-2 电焊机238.677.2 8 圆盘锯

10、32.88.49振捣器ZN5062.51510附墙电梯SC200/2002336612水泵25.51113钢筋套丝机GTJ-4/8542014冲击夯22.24.414照明48.8P1=1.05(K1+K2P2+K3P3)其中: P1=488KVA P2=77.2KVA P3=48.8kw取: K1=0.7 K2=0.7 K3=0.9 COS=0.75则: P=1.05(4880.7/0.75+77.20.7+48.80.9)=756KVA故现场变压器选择为800KVA,能够施工所需。现场临电线路均采用规范的暗敷电缆。根据本项目工程特点,本工程配电线路采用放射式配电形式。变压器设在现场围墙北侧两

11、处。由变压器二次低压用VV22-370+225mm2 三相五线制电缆引入配电室,由配电室一级配电柜分五路送入各二级箱,其中一路用于现场照明,其他四路分接各用电控制箱,本施工现场所有用电设备及供电线路全部采用TN-S接零保护系统,保护零线从变压器工作接地处接出。(5)、现场消防设施准备在施工现场设置1组消防器材,消防器材布置于现场作业区,现场施焊作业区,材料库房等易发生火灾的场所附近,消防器材布置要求显眼、便于取用。平时要经常检查灭火器,按规定进行更换灭火药粉,时刻保证灭火器处于正常工作状态。(6)、施工机械设备准备基础及主体施工选用两台塔式起重机(其中QTZ630两台QTZ400两台QTZ31

12、5壹台)。塔吊安装。钢筋机械设备安装也应同步进行。其他机械设备随工程进度陆续进场。施工现场还要安装6台JZC350J型搅拌机,用于砌体砂浆及抹灰砂浆的搅拌。施工机具设备使用计划表 序号机械设备名称台数(台)功率(kw)合计1塔吊QTZ400132322QJ40-1 钢筋切断机25.5113GJ4-14/4 钢筋调直机25.5114GJ7-40 钢筋煨弯机2365BX3-500-2 电焊机338.6115.86圆盘锯32.88.47振捣器ZN5062.515 8 附墙电梯SC200/200133339搅拌机JZC350J261210提升机62515011水泵25.51112钢筋套丝机GTJ-4/

13、8442013HBT60C-1816砼输送泵1757514冲击夯22.24.415自卸汽车2016蛙式打夯机418机动翻斗车2019挖掘机2(8)测量仪器该工程测量仪器配置TDJ-2E型经纬仪二台及SJ-25型水准仪二台,楼层放线将配置一台PL-100型激光垂准仪,50M钢尺二把,5M钢尺10把,测量仪器的精度完全能满足本工程的精度要求。(9)、主要材料及周转材料根据施工图预算、施工方案设计,准确计算出工程中所使用的主要材料的数量及各材料的进场时间计划,提前二周报送经营部及材料部,这样便于经营部核准材料的使用数量,同时也保证材料部及早择优落实材料货源,保证材料在使用过程中达到均衡连续进场、陆续

14、使用,减少现场存放,从而保证达到文明施工目的根据本工程的特点,模板全部采用扣件式钢管脚手架支撑体系,模板周转配制数量按三层用量考虑。4.施工总体安排 基坑支护:本工程地质为砂砾,基坑开挖深度较深,为了使砂砾不产生塌方,基坑采用土钉喷锚进行支护,坡度为1:0.7。土方开挖在坑边处分2步进行,并与土钉喷锚坑壁支护施工形成流水作业,用以保证坑壁稳定.砼工程:本工程为现浇钢筋混凝土底框砌体结构,采用现场混凝土搅拌。钢筋工程:钢筋加工成型于施工现场,现场设钢筋加工场一处。框架梁、柱、板以及钢筋直径18mm的受力钢筋均采用直螺纹套管连接、现浇板及其它直径18mm的受力钢筋采用绑扎接头。模板工程:本工程主体结

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑设计

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
