《UPVC管施工工艺.docx》由会员分享,可在线阅读,更多相关《UPVC管施工工艺.docx(4页珍藏版)》请在第壹文秘上搜索。

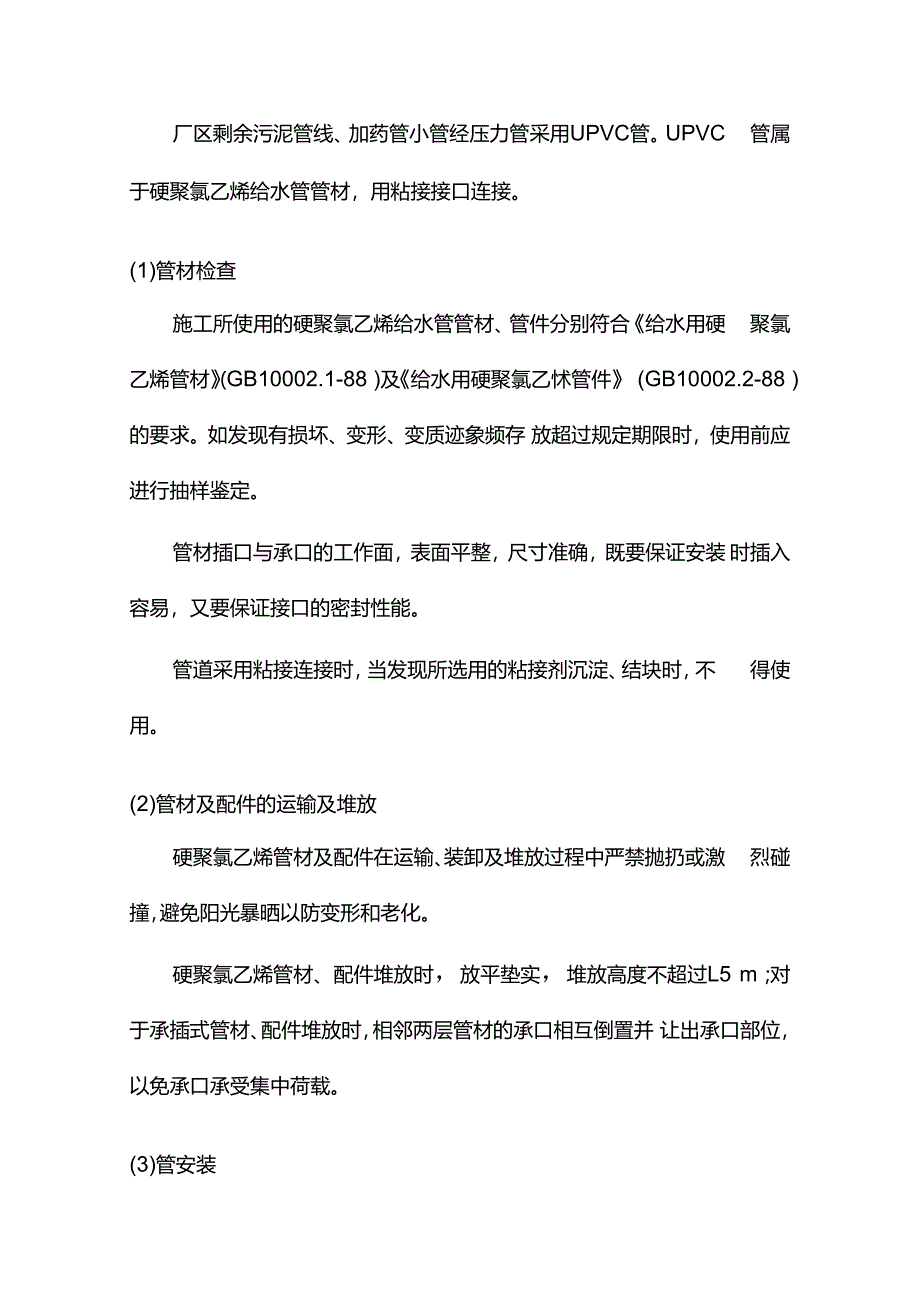

1、厂区剩余污泥管线、加药管小管经压力管采用UPVC管。UPVC 管属于硬聚氯乙烯给水管管材,用粘接接口连接。(1)管材检查施工所使用的硬聚氯乙烯给水管管材、管件分别符合给水用硬 聚氯乙烯管材(GB10002.1-88 )及给水用硬聚氯乙怵管件 (GB10002.2-88 )的要求。如发现有损坏、变形、变质迹象频存 放超过规定期限时,使用前应进行抽样鉴定。管材插口与承口的工作面,表面平整,尺寸准确,既要保证安装 时插入容易,又要保证接口的密封性能。管道采用粘接连接时,当发现所选用的粘接剂沉淀、结块时,不 得使用。(2)管材及配件的运输及堆放硬聚氯乙烯管材及配件在运输、装卸及堆放过程中严禁抛扔或激

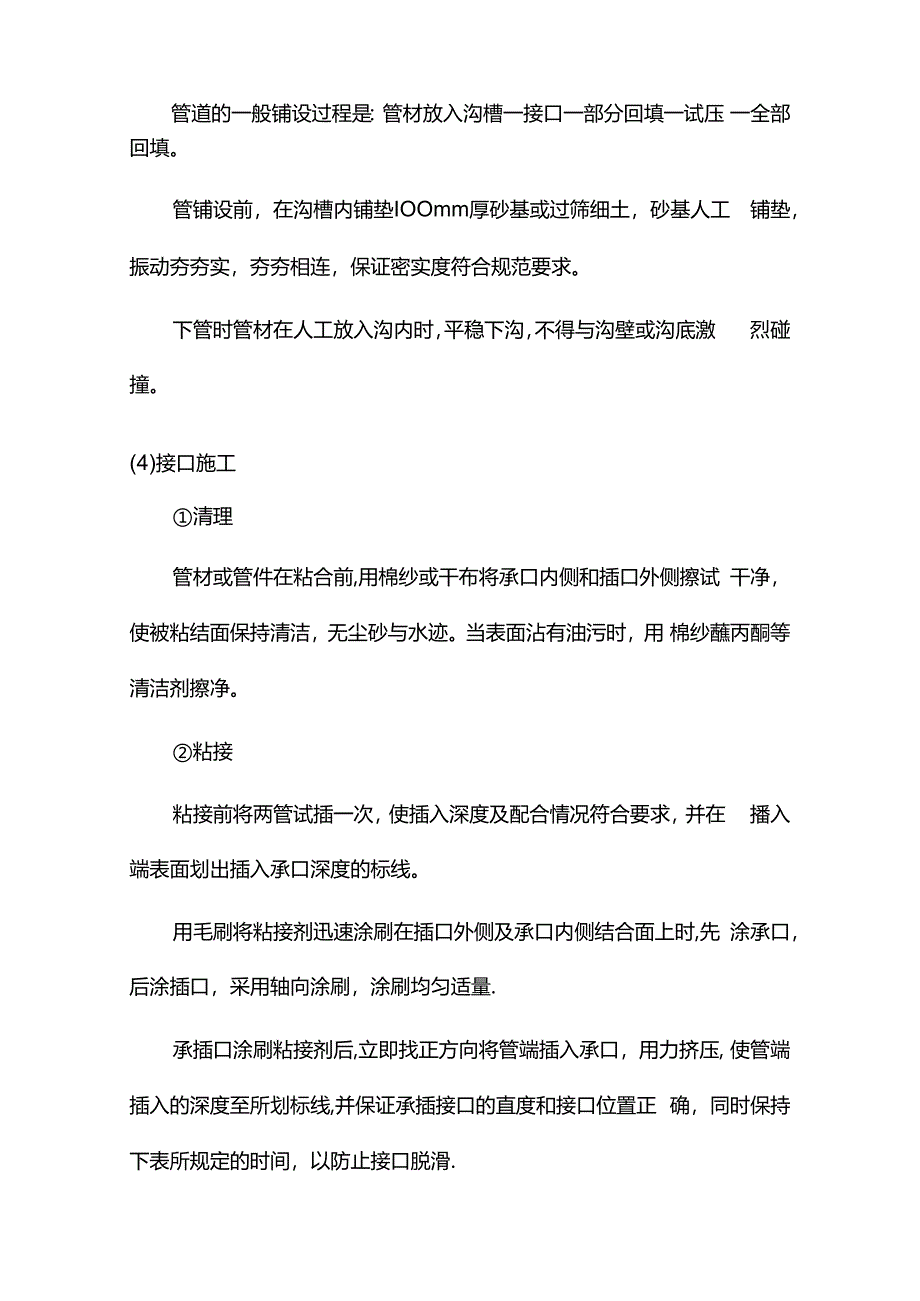

2、烈碰撞,避免阳光暴晒以防变形和老化。硬聚氯乙烯管材、配件堆放时,放平垫实,堆放高度不超过L5 m ;对于承插式管材、配件堆放时,相邻两层管材的承口相互倒置并 让出承口部位,以免承口承受集中荷载。(3)管安装管道的一般铺设过程是:管材放入沟槽一接口一部分回填一试压 一全部回填。管铺设前,在沟槽内铺垫IOOmm厚砂基或过筛细土,砂基人工 铺垫,振动夯夯实,夯夯相连,保证密实度符合规范要求。下管时管材在人工放入沟内时,平稳下沟,不得与沟壁或沟底激 烈碰撞。(4)接口施工清理管材或管件在粘合前,用棉纱或干布将承口内侧和插口外侧擦试 干净,使被粘结面保持清洁,无尘砂与水迹。当表面沾有油污时,用 棉纱蘸丙

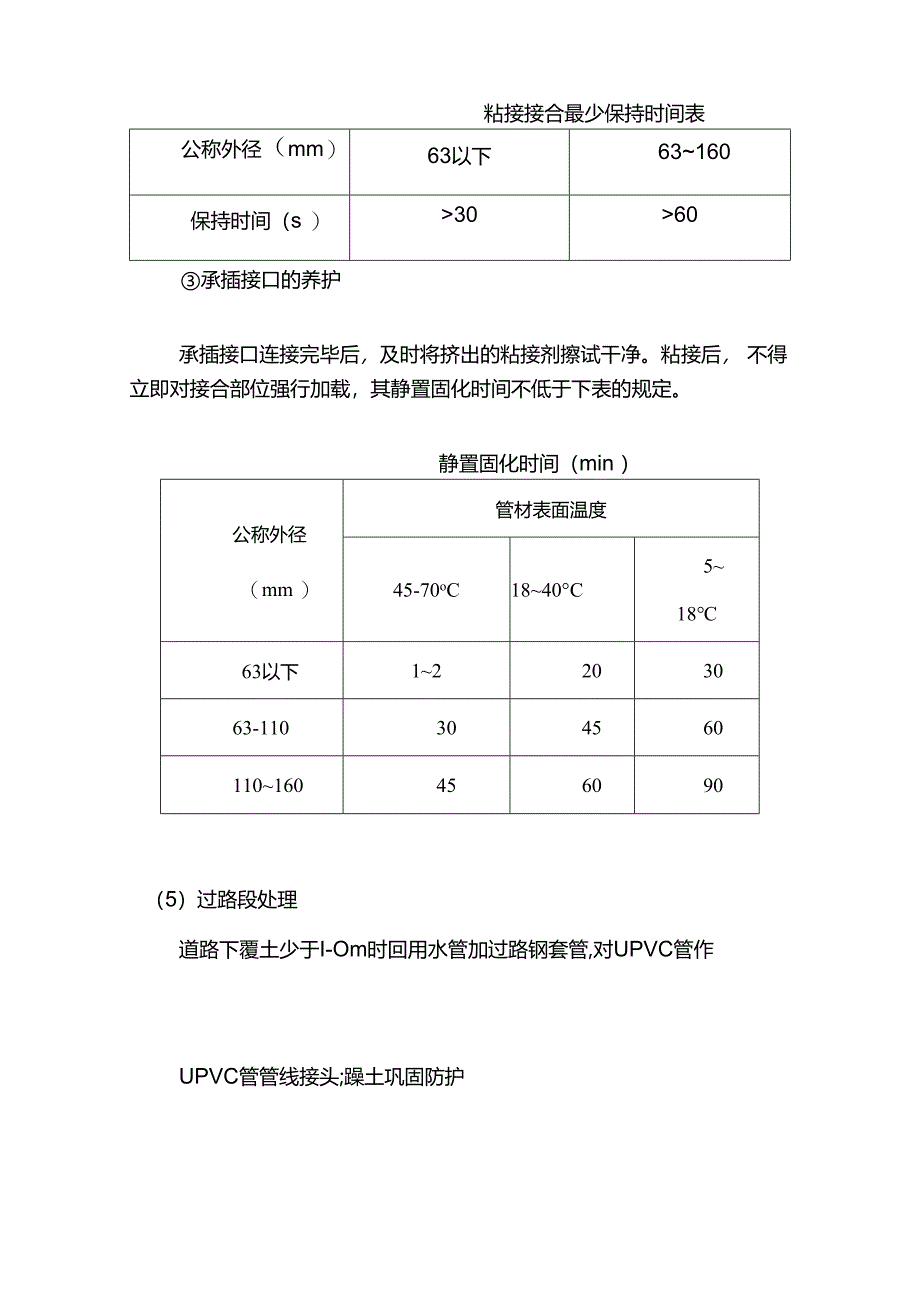

3、酮等清洁剂擦净。粘接粘接前将两管试插一次,使插入深度及配合情况符合要求,并在 播入端表面划出插入承口深度的标线。用毛刷将粘接剂迅速涂刷在插口外侧及承口内侧结合面上时,先 涂承口,后涂插口,采用轴向涂刷,涂刷均匀适量.承插口涂刷粘接剂后,立即找正方向将管端插入承口,用力挤压, 使管端插入的深度至所划标线,并保证承插接口的直度和接口位置正 确,同时保持下表所规定的时间,以防止接口脱滑.粘接接合最少保持时间表公称外径(mm)63以下63160保持时间(s )3060承插接口的养护承插接口连接完毕后,及时将挤出的粘接剂擦试干净。粘接后, 不得立即对接合部位强行加载,其静置固化时间不低于下表的规定。静置固化时间(min )公称外径(mm )管材表面温度45-70oC1840C51863以下12203063-110304560110160456090(5)过路段处理道路下覆土少于I-Om时回用水管加过路钢套管,对UPVC管作UPVC管管线接头;躁土巩固防护管段试压时,在弯头和接头处做;昆凝土巩固加以防护,混凝土止 推块最/J不少于600600400mm ,或者结合现场施工环境沟槽的 宽度填充浇注混凝土,以防止试压后发生移动,混凝土要与原土方密 接.官头平面配管混凝I:切JAlT型接头之混凝土巩固法
