1、附录H调试报告编写基本要求(资料性附录)H.0.1对应每个调试措施应有一个调试报告,每台机组应有一个总体调试报告。H.0.2调试报告应全面、真实反映调试过程和调试结果,结论明确。11. 0.3调试报告编写内容宜包含下列内容:1封面1)标题:XXXX工程X号机组XXXX设备和系统调试报告;或XXXX工程X号机组调试报告。2)文件编号。3)编制人。4)审核人。5)批准人。6)编写单位及其签章。7)FI期。2调试单位内部审批单或目录1)按照调试单位内部文件管理程序完成审批。2)列出调试报告的目录。3调试报告正文部分1)设备及系统简介。2)调试过程简介:说明调试开始日期和时间,调试完成的工作,调试过程
2、中发现的问题及处理情况,调试结束日期和时间等。3)设备及系统调试结论:对设备及系统运行情况和能力作出结论。4)遗留问题及处理建议:对机组移交后仍遗留的问题进行描述,分析原因并提出处理建议,提出运行应注意的事项。4过程记录1)设备或分系统调试报告应包含过程记录如下:(1)调试措施技术和安全交底记录。(2)测点、阀门、挡板、开关、回路、装置等传动验收记录。(3)联锁保护逻辑传动验收记录。(4)系统试运条件检查确认表。(5)试运设备和系统参数记录。2)机组总体调试报告应包含下列过程记录:(1)机组整套启动试运条件检查确认结果及办理的签证。(2)机组进入满负荷试运条件检查确认结果及办理的签证。(3)机

3、组结束满负荷试运条件检查确认结果及办理的签证。(4)机组整套启动试运过程记录。(5)额定负荷时主要运行参数记录。(6)整套启动试运汽轮发电机组轴振记录。(7)机组满负荷试运电量统计。(8)机组热工保护投入率统计。(9)机组热工自动调节系统投入率统计。(10)机组热工测点投入率统计。(H)机组电气保护投入率统计。(12)机组电气自动装置投入率统计。(13)机组电气测点投入率统计。(14)机组化学监督指标统计。(15)机组整套启动试运经济技术指标统计。(16)机组满负荷试运期间主要参数曲线。3)数据可以以附录表的形式编排。H. 0.4调试报告的编审1分系统试运报告1)应由调试单位专业人员编制。2)

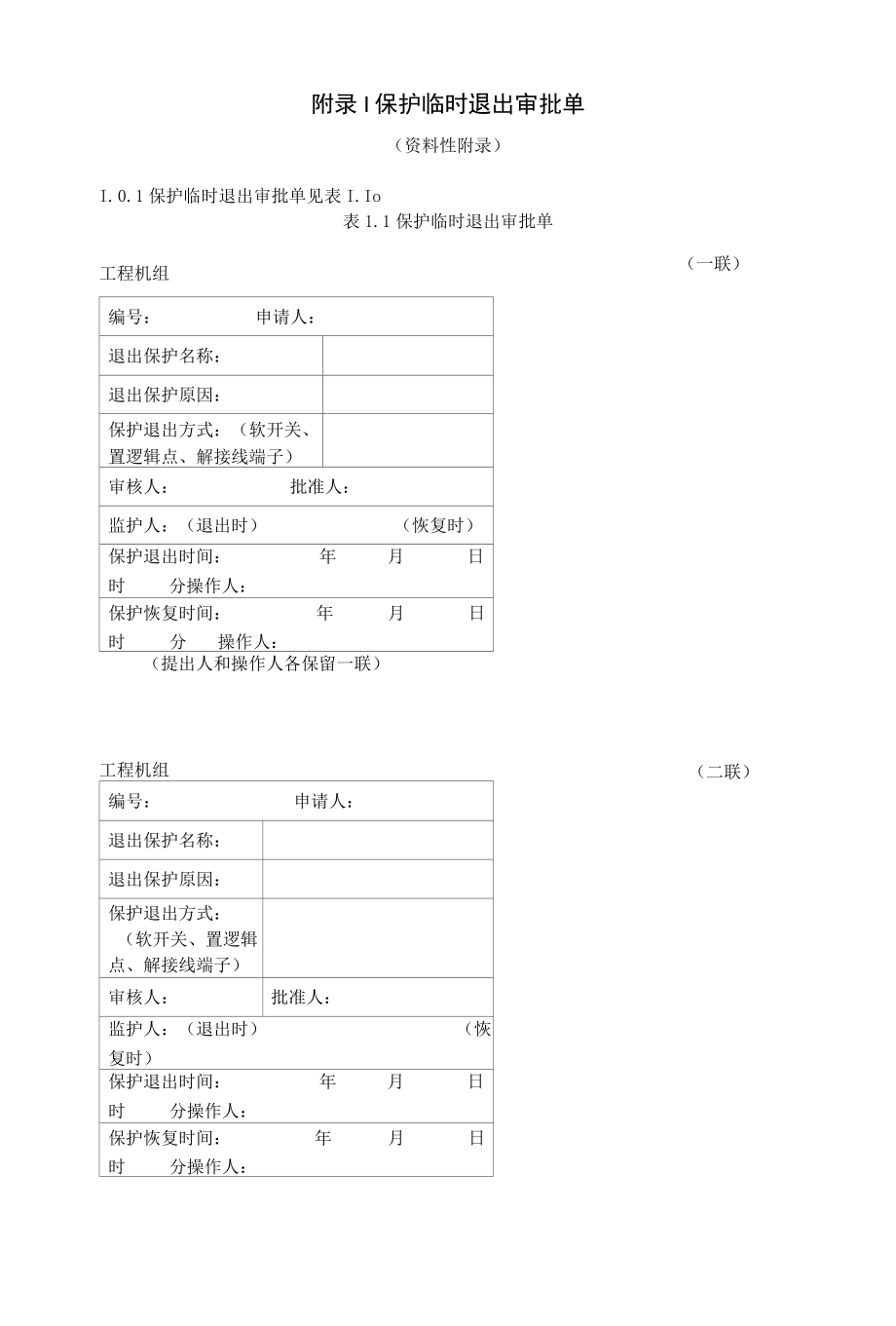

4、应由调试单位专业负责人审核。3)应由调试单位调试总工程师批准。2整套启动试运报告1)应由调试单位专业负责人编制。2)应由调试单位专业部门负责人审核。3)应由调试单位调试总工程师批准。3机组总体调试报告1)应由调试单位专业总工程师编制。2)应由调试单位专业技术负责人审核。3)应由调试单位技术负责人批准。(一联)(二联)附录I保护临时退出审批单(资料性附录)I. 0.1保护临时退出审批单见表I.Io表1.1保护临时退出审批单工程机组编号:申请人:退出保护名称:退出保护原因:保护退出方式:(软开关、置逻辑点、解接线端子)审核人:批准人:监护人:(退出时)(恢复时)保护退出时间:年月日时分操作人:保护恢复时间:年月日时分操作人:(提出人和操作人各保留一联)工程机组编号:申请人:退出保护名称:退出保护原因:保护退出方式:(软开关、置逻辑点、解接线端子)审核人:批准人:监护人:(退出时)(恢复时)保护退出时间:年月日时分操作人:保护恢复时间:年月日时分操作人:
