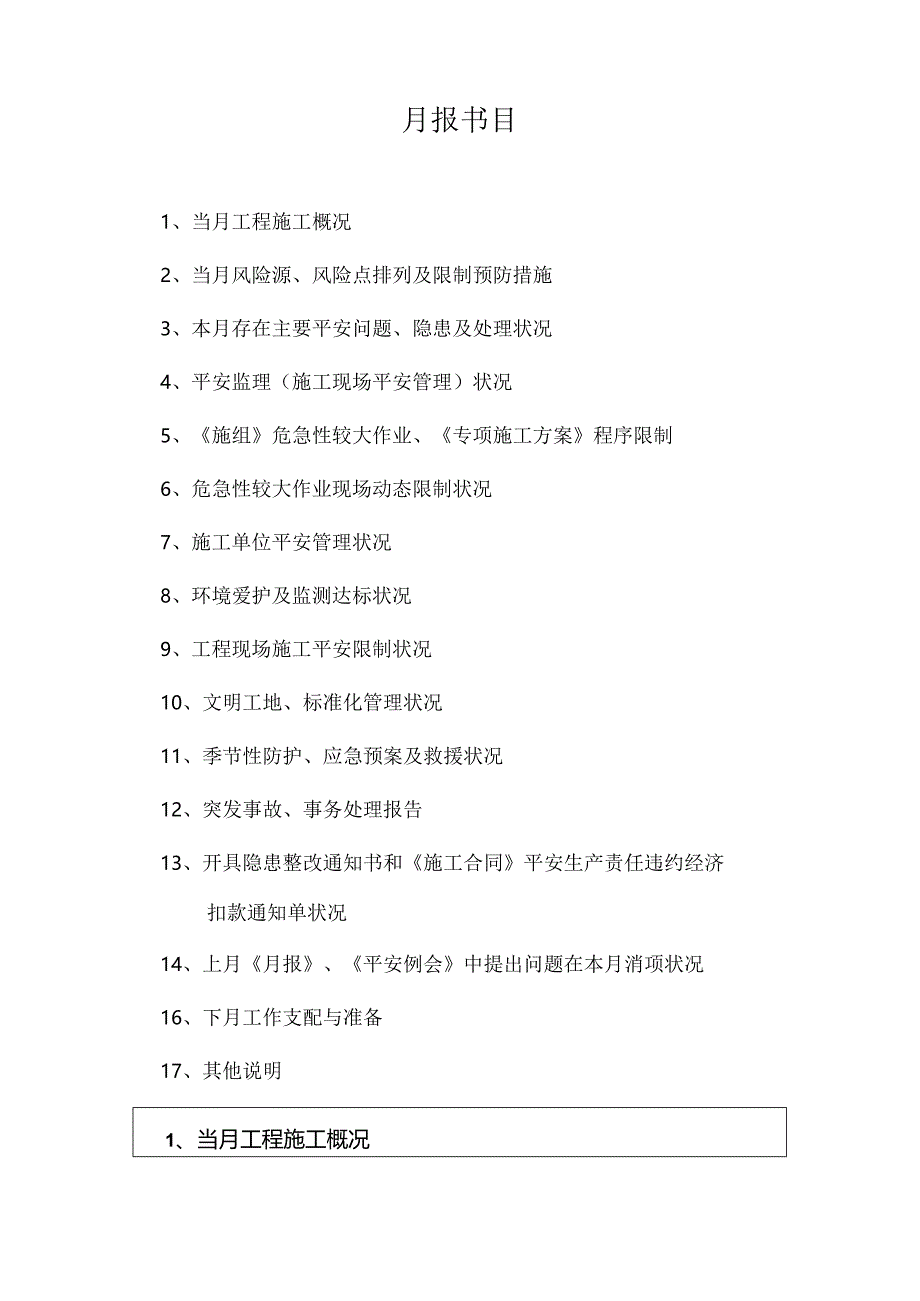

1、武深高速马路嘉鱼至通城段平安监理月报重庆中宇工程询问监理有限责任公司武深高速嘉通段J1.l2驻地办2014年9月20日月报书目1、当月工程施工概况2、当月风险源、风险点排列及限制预防措施3、本月存在主要平安问题、隐患及处理状况4、平安监理(施工现场平安管理)状况5、施组危急性较大作业、专项施工方案程序限制6、危急性较大作业现场动态限制状况7、施工单位平安管理状况8、环境爱护及监测达标状况9、工程现场施工平安限制状况10、文明工地、标准化管理状况11、季节性防护、应急预案及救援状况12、突发事故、事务处理报告13、开具隐患整改通知书和施工合同平安生产责任违约经济扣款通知单状况14、上月月报、平安

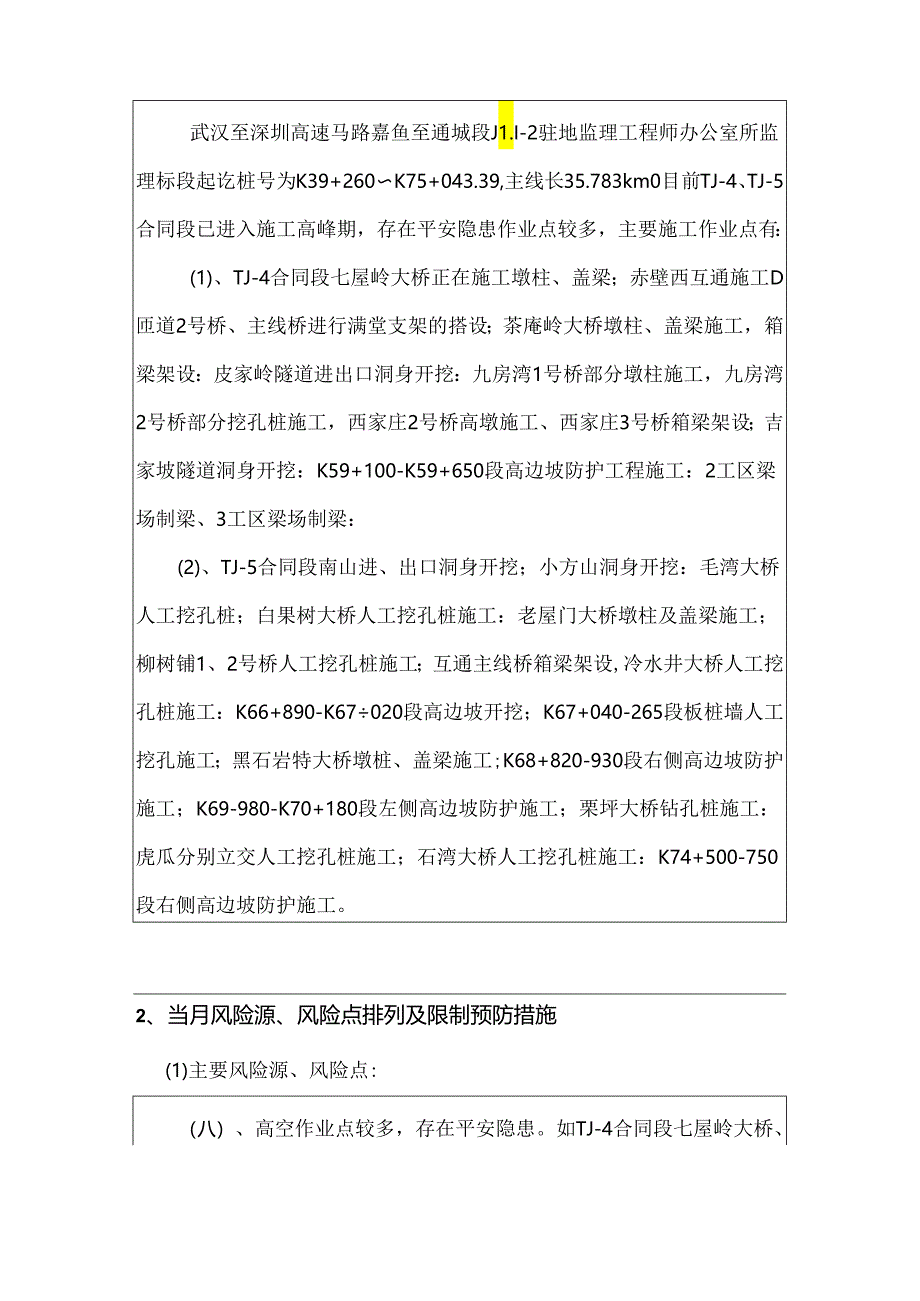

2、例会中提出问题在本月消项状况16、下月工作支配与准备17、其他说明1、当月工程施工概况武汉至深圳高速马路嘉鱼至通城段J1.I-2驻地监理工程师办公室所监理标段起讫桩号为K39+260K75+043.39,主线长35.783km0目前TJ-4、TJ-5合同段已进入施工高峰期,存在平安隐患作业点较多,主要施工作业点有:(1)、TJ-4合同段七屋岭大桥正在施工墩柱、盖梁;赤壁西互通施工D匝道2号桥、主线桥进行满堂支架的搭设;茶庵岭大桥墩柱、盖梁施工,箱梁架设:皮家岭隧道进出口洞身开挖:九房湾1号桥部分墩柱施工,九房湾2号桥部分挖孔桩施工,西家庄2号桥高墩施工、西家庄3号桥箱梁架设;吉家坡隧道洞身开挖
3、:K59+100-K59+650段高边坡防护工程施工:2工区梁场制梁、3工区梁场制梁:(2)、TJ-5合同段南山进、出口洞身开挖;小方山洞身开挖:毛湾大桥人工挖孔桩;白果树大桥人工挖孔桩施工:老屋门大桥墩柱及盖梁施工;柳树铺1、2号桥人工挖孔桩施工;互通主线桥箱梁架设,冷水井大桥人工挖孔桩施工:K66+890-K67020段高边坡开挖;K67+040-265段板桩墙人工挖孔施工;黑石岩特大桥墩桩、盖梁施工;K68+820-930段右侧高边坡防护施工;K69-980-K70+180段左侧高边坡防护施工;栗坪大桥钻孔桩施工:虎瓜分别立交人工挖孔桩施工;石湾大桥人工挖孔桩施工:K74+500-750
4、段右侧高边坡防护施工。2、当月风险源、风险点排列及限制预防措施(1)主要风险源、风险点:(八)、高空作业点较多,存在平安隐患。如TJ-4合同段七屋岭大桥、茶庵岭大桥、西家庄3号桥、TJ-5合同段老屋门大桥、盥石岩特大桥的墩柱及盖梁施工:(b)、高边坡防护施工作业点增多,边坡稳定性较差,可能发生边坡坍埸事故。如TJ-4合同段K59+100-K59+650段、TJ-5合同段K66+890-K67+020段、K69+980-K70+180段、K74+500-750段等正在施工的高边坡;(C)部分人工挖孔桩施工存在肯定平安隐患。(d)TJ-4合同段2个梁场、TJ-5合同段制梁场及民工住宿区的现场临时用
5、电电线架设、用电平安、现场临时用电不规范,有私拉乱接现象,存在平安隐患等:(e)民爆物品、器材的管理,防止爆破物品的外流,自建炸药库的管理,对爆破物品的储存、运输、运用存在肯定的平安隐患;(f)隧道洞身开挖、洞内平安等;本月发生TJ-4合同段皮家岭左洞隧道塌方、南山隧道出口左洞掌子面塌方险情;(g)作业工人平安意识淡薄,常有担心全的行为发生;(三)特种作业设备的标定、常常性检查,维护等。如龙门吊、架桥机、起吊设备、塔吊等。(2)限制预防措施:我驻地办严格根据湖北省马路建设平安标准化指南进行管理,要求各施工单位健全制度和岗前培训及平安技术交底,始终将平安生产摆放在第一位,增加平安生产意识,扎扎实
6、实做好平安生产工作。针对各单位存在的问题,要求施工单位主动整改落实到位,驻地办对整改落实状况进行宜查,整改落实不到位的将视情节予以通报、惩罚等。针对各合同段平安巡查中发觉的问题,驻地办要求各施工单位从以下几个方面加强管理:1、各合同段加强现场文明施工管理,施工现场必需设置醒I=I的、规范的平安警示标记标牌,创建文明工地;2、加强施工现场各项平安防护措施的落实,针对高空作业点,如桥梁墩柱、系梁、盖梁等高处作业必需设置平安通道或爬梯,高墩设置操作平台且要满铺竹胶板。脚手架外侧设置密目式平安网,脚手架IOm以上要设置缆风绳。支架搭设要设置剪刀撑、扫地杆。泥浆池、结构物基坑做好临边防护。3、规范现场临
7、时用电,必需符合“三级配电、两级爱护”要求,配电箱要有门、有锁、防雨防潮,电线无老化。作业现场照明要运用36V平安电压。电工必需持证上周,每天有巡察记录。4、高度重视施工驻地的建设,根据“平安工地”建设活动的要求,切实加大投入,努力改善施工驻地条件,规范民工宿舍管理,合理配置消防器材,杜绝乱拉乱接电源,严禁在危急区域设置施工驻地,对住在危急区域的民工住地要马上撤离,运用易燃材料搭建的房屋马上拆除。5、加强新进场、转场人员的平安教化培训,要组织开展岗前、班前的F安教化,不断提高施工人员的平安意识。特种设备人员必需持证上岗,电焊工必需经过培训且持证上岗,对电焊工持证率低的合同段要尽快组织培训,取得
8、合格证。对一线作业工人平安技术交底肯定要到位。6、隧道施工要符合作业环境标准和有关通风及防尘要求。爆破作业肯定要遵守国家现行的爆破平安规程(GB6722-2003)的有关规定。加强对炸药库的爆破物品的管理。洞口登记制度和作业交接班制度要持之以恒,加强对围岩及支护的检查和监测,严格限制学子面与二衬之间的距离。7、各合同段加大平安生产经费的投入,肯定把平安经费投入到平安工作、环境、改善现场平安措施及条件中去。3、本月存在主要平安问题、隐患及处理状况TJ-4合同段:本月平安管理工作稳定,未发生平安事故。驻地办日常检查中发觉的主要平安问题有:.(1)梁场:龙门吊挂钩无保险装置,龙门吊限位装置未见运用。
9、梁场生活区及施工区文明施工有待改善。(2)二工区高边坡防护工程施工中,施工人员未带平安带,碎落边缘无临边防护,已要求现场平安管理人员进行处理。(3)茶庵岭大桥,青石桥大桥墩柱、盖梁施工现场有脚手架未验收、工人未系平安带冒险作业现象,已现场刚好制止,已引起专职平安人员重视,加强现场巡查,已杜绝该状况发生。(4)基坑开挖,泥浆池维护不规范,已进行整改。(5)临时用电,已要求配电箱门必需上锁,而且责任人栏要填姓名,而且要填写联系电话,该状况已落实。(6)隧道逃命管道要刚好前移,该现象要常抓不慵。TJ-5合同段:(1)黑石岩特大桥施工现场,脚手架摆设严峻不合格,监理办下暂停施工令进行整改该问题已整帧完
10、毕,监理办已同意复工。(2)隧道施工,开挖有超规范,不按方案施工现象,该状况已引起监理办高度重视,正在督促项目部抓紧整改。(3)隧道施工,常有逃命管道不按规范要求放置,前移状况,监理办下整改指令要求整改,该问题已整改。(4)现场专职平安人员不足,经审核在岗专职平安人员不足,而且平安部未有出行车辆,影响平安部平安巡查及工作正常开展。己要求项目部注意平安工作进行。4、平安监理状况(施工现场平安管理)(人员到位、发觉隐患、指令整改、刚好消项、巡察旁站、例会制度)各标进场平安管理人员基本能够满意现阶段施工要求,目前现场施工平安处于可控状态。本月签发有关平安的监理指令2份(JK-OO2-叩2-0034、
11、JK-002-J02-0038),签发有关平安问题的暂停工令2份(JK-007-J02-0008、JK-007-J02-0007)5、施组危急性较大作业、专项施工方案程序限制(编制审批程序、专家论证审查、平安技术措施落实)各标平安方案已上报,我办刚好进行了审查及审批。其中对TJY合同段现浇箱梁满堂支架搭设施工方案进行了审批,批复了赤壁西互通主线桥的施工方案和开工报告。正在审批吉家坡隧道出洞方案。茶庵岭大桥的箱梁架设方案批复。5标梁板安装施工方案已批复。6、危急性较大作业现场动态限制状况(桩基坑、滑坡或高边坡、危急性的土石方开挖、高大模板与脚手架、起重吊装、隧道不良地质段或高瓦斯隧道、爆破作业等
12、)各标已经健全制度和岗前培训及平安技术交底,对危急性较大的作业面重点监控,如四标赤壁西互通D匝道2号桥、赤壁西互通主线桥进行满堂支架现浇混凝土工程,我办组织专业工程师在现场进行全面检查,并在过程中加强巡察检查,发觉违规作业和平安隐患时,要求施工单位刚好整改。7、施工单位平安管理状况(三类人员资质、持证上岗、平安生产许可、安保体系建立、健全、运行、现场管理)TJ4标本月平安管理工作形势稳定,无重大平安隐患存在,无平安事故发生。TJ-5标本月平安管理工作状况稳定,无重大平安隐患存在,无平安事故发生。TJ-4合同段皮家岭隧道ZK55+285-289.5处出现塌方事故,TJ-5合同段南山隧道出口左洞出
13、现学子面塌方险情,目前各合同段加固处理措施已确定,正在进行抢险处理。8、环境爱护及监测达标状况(周边建筑、构筑物、道路、各类管线、外电防护、文件、绿化、工地围护)(1)、各标均建立健全了平安生产和环水保保证体系,成立了相应的组织机构;(2)、文明施工方面,进场施工便道及部分施工现场由于长时间未降雨,洒水降尘不刚好,尘土飞扬,影响到当地老百姓的正常生活,(3)、加强对隧道排污和桥梁钻孔班的泥浆沉淀的处理,不允许污水散排,必需进行沉淀处理;(4)、加强对人口密集处施工点噪声的限制,防止夜间噪声过大挠民。目前各合同段环境爱护状况基本达标。9、工程现场施工平安限制状况(临时设施、临时用电、机械设施、施
14、工脚手、危急物品、消防、“三宝四口”、临边防护等)在施工过程中要求各标严格根据湖北省高速马路建设标准化指南及驻地办签认的平安施工方案组织实施,平安处于可控状态。10、文明工地、标准化管理状况(“五牌一图”、“危急作业告示、警示标记、噪声、扬尘、排水排污、卫生防疫、职业健康)各标仍需进一步配套完善施工现场相关设施,以满意标准化管理要求。季节性防护、应急预案及救援状况(防洪、防汛、抗暴雨、防大风、大雨天气、防暑降温、节假口支配)各合同段报至我办的预案我办均已审查并签认,并且进行了应急救援演练。12、突发事故、事务处理报告无13、开具隐患整改通知书和谑工合同平安生产责任违约经济扣款通知单状况无14、
15、上月月报、平安例会中提出问题在本月消项状况(平安文明施工专项费用落实状况)已落实15、下月工作支配与准备(重点、难点、特点、关键限制点1、重点对桥梁工程、隧道工程、特种设备、路基高边坡巡查、督促。2、督促承包人对正在施工的工程部位严格根据标准化指南要求组织施工,加强现场管理人员的环境爱护和文明施工意识,做到平安文明施工,环境符合要求:3、检查各标段的重大危急源,特种人员、特种设备,对检杳出的问题要求进行整改,并加强对重大危急源的监控:4、根据省厅质监局2014152号文关于开展桥隧工程集中整治平安生产突出问题专项行动的通知精神,对桥梁工程、隧道工程、特种设备进行全面检查和管理,提升平安监管力度,程定平安生产形势:16、其他说明(问题、困难、要求、反映)无
