《二级公路工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《二级公路工程施工组织设计.docx(27页珍藏版)》请在第壹文秘上搜索。

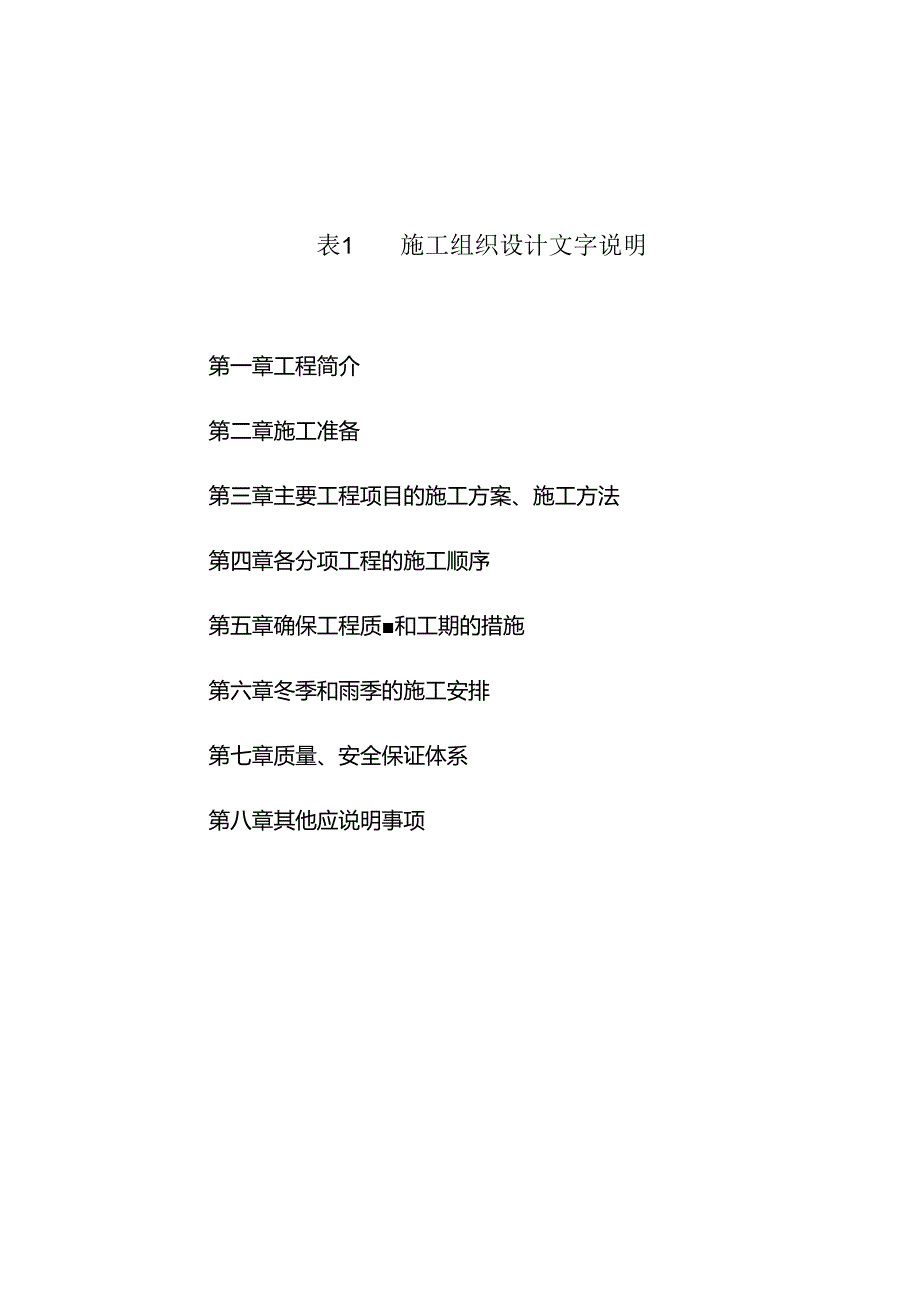

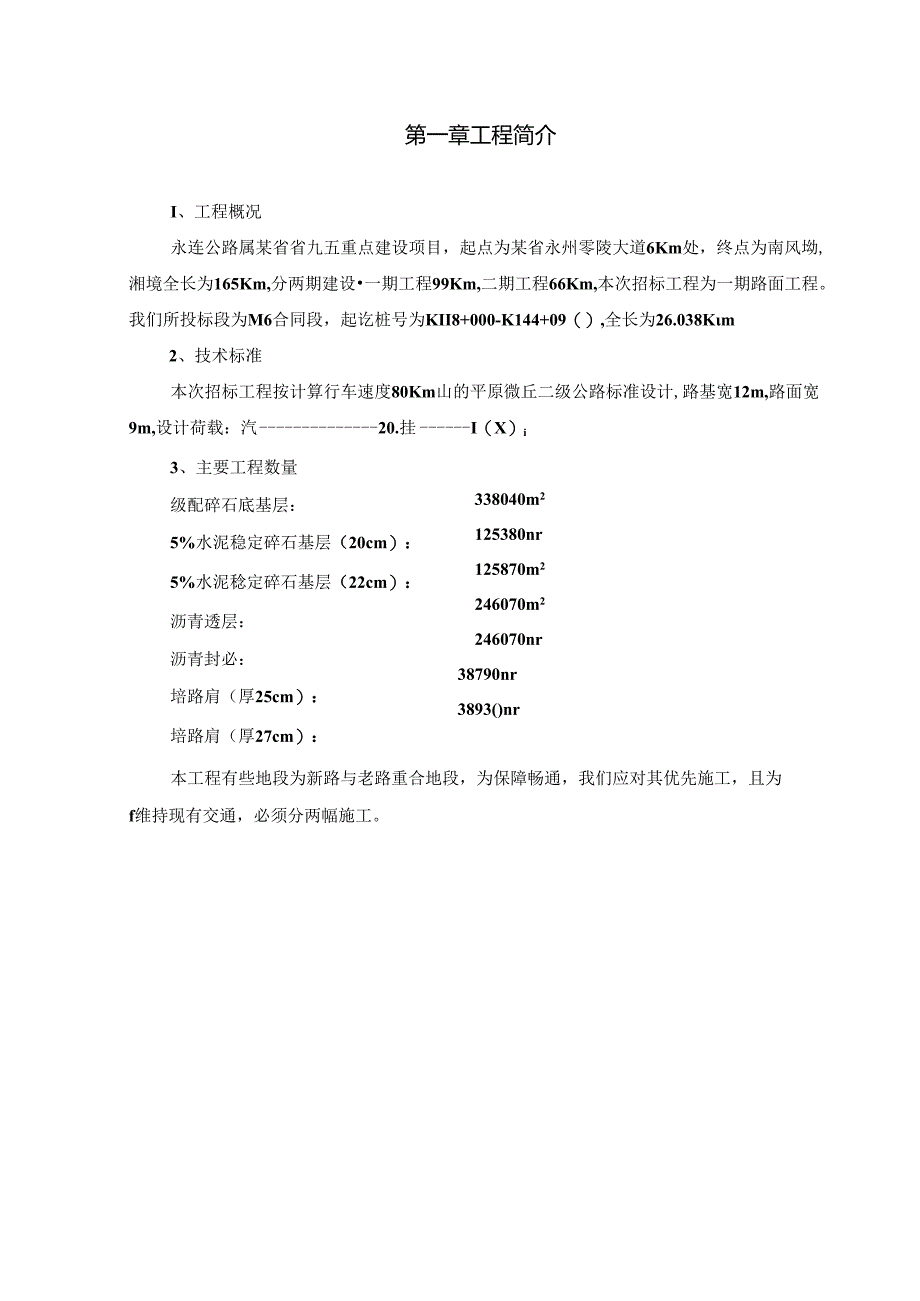

1、表1施工组织设计文字说明第一章工程简介第二章施工准备第三章主要工程项目的施工方案、施工方法第四章各分项工程的施工顺序第五章确保工程质和工期的措施第六章冬季和雨季的施工安排第七章质量、安全保证体系第八章其他应说明事项第一章工程简介I、工程概况永连公路属某省省九五重点建设项目,起点为某省永州零陵大道6Km处,终点为南风坳,湘境全长为165Km,分两期建设一期工程99Km,二期工程66Km,本次招标工程为一期路面工程。我们所投标段为M6合同段,起讫桩号为KII8+000-K144+09(),全长为26.038Km2、技术标准本次招标工程按计算行车速度80Km山的平原微丘二级公路标准设计,路基宽12m
2、,路面宽9m,设计荷载:汽20.挂I(X)i3、主要工程数量级配碎石底基层:5%水泥稳定碎石基层(20cm):5%水泥稔定碎石基层(22cm):沥青透层:沥青封必:培路肩(厚25cm):培路肩(厚27cm):4、工程特点338040m2125380nr125870m2246070m2246070nr38790nr3893()nr本工程有些地段为新路与老路重合地段,为保障畅通,我们应对其优先施工,且为f维持现有交通,必须分两幅施工。第二章施工准备2-1设备、人员动员周期I、设备动员周期:设箸名称规格型号单位进场数崎总计第一批第.批第三批水滉植定土拌和设备WBC300套II摊铺机IT1.45(X)

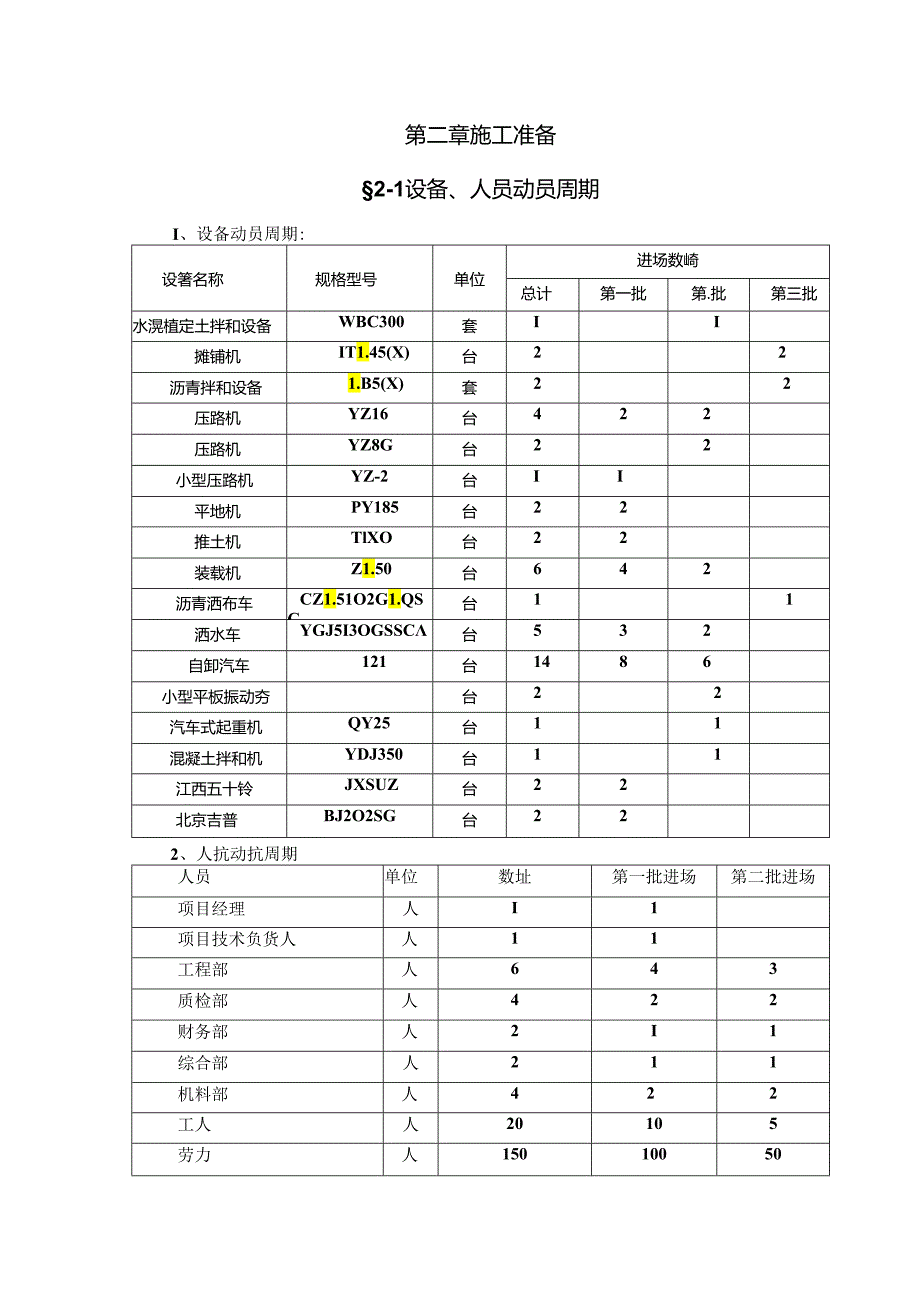

3、台22沥青拌和设备1.B5(X)套22压路机YZ16台422压路机YZ8G台22小型压路机YZ-2台II平地机PY185台22推土机TlXO台22装载机Z1.50台642沥青洒布车CZ1.51O2G1.QSC台11洒水车YGJ5I3OGSSC台532自卸汽车121台1486小型平板振动夯台22汽车式起重机QY25台11混凝土拌和机YDJ350台11江西五十铃JXSUZ台22北京吉普BJ2O2SG台222、人抗动抗周期人员单位数址第一批进场第二批进场项目经理人I1项目技术负货人人11工程部人643质检部人422财务部人2I1综合部人211机料部人422工人人20105劳力人150100502-2
4、设备、人员、材料运到施工现场的方法I、设备运到施工现场的方法XXXXXXXX2、人员到达施工现场的方法XXXXX3、材料运到工现场的方法水泥采用九嶷水泥股份有限公司的产品,依靠社会力垃运至施工现场.沥青从业主指定的永州市公路局冷水湖浙青管理站购买,用沥青油城车运至施工现场。砂、石材料则与当地人合作开采或直接从现有当地料场购买,依靠社会运力或我公司的自卸汽车运至施工现场。第三章主要工程项目的施工方案、施工方法3-1级配碎石底基层1、施工方案本工程路面底基乂设计为20Cm厚级配碎石,为使工程能够早日开工,保证工期,降低工程造价,拟采用路拌法施工。用I2t自卸车运料,用推土机和平地机组合进行推铺,平
5、地机拌和,再用平地机进行整平和整型,压路机碾压成型。2、施工方法(1)设备配置:机械设备名称规格型号性能指标单位数量自行式平地机PY185140Kw台2推土机TI80132Kw台2压路机YZ16I6t台2压路机YZ8G8t台2自卸军东风I2t台IO洒水军YGJ5I30GSSCA8(XX)1.台4(2)施工准备A、参加前一道工序路基精加工的联合验收交接工作,路基精加工高程、宽度、密实度均应符合设计耍求,并有现场监理工程师验收的合格签认,不合格的精加工不予接收。进行中线边桩放样测量及精加工标高的测量。B.进行试验路段的铺筑,以此来检验施工方案、机械设备组合、松铺厚度以及压实度与碾压机械碾压遍数的关
6、系等.据此提出标准的施工方法,经过监理工程师的批准后,按照试验路段总结的方法进行规模施工。(3)运输、摊铺及拌和HJ12(自卸车将未筛分碎石从合格料源运至施工现场,堆料以IOm为一个施工段,根据操铺用土量计算卸车数。在施工段上梅花形布料,由专人负贵指挥。卸料后用TI80推土机推平,再用PY185平地机按试险路段确定的松铺厚度进行摊铺,平整后用8(XX)1.洒水车洒水使碎石湿润,在其较潮海的情况下,在其上运送、摊铺石屑,然后再用平地机进行拌和。拌和过程中,用洒水车洒足所需水分。拌和结束时,混合料的含水域应均匀,并较最佳含水量大1%左右,Il没有粗细颗粒离析现象,再用平地机进行整平和整型.(4)碾
7、压整型好的级配碎石应立即在最佳含水量下先用St光轮压路机碾乐12遍,再用I6t振动压路机进行碾压35遍,在直线段和不设超高的平曲线段内,由路肩开始向路中心碾压,在设超高的平曲线段由内侧向外侧进行碾压。碾压一直进行到使级配碎石达到规范规定压实度且表面无明显轮迹为止。(5)接健处理两作业段衔接处的横缝代搭接拌和,第段拌和后留58m不进行碾压,第段施工留下的未压部分与第二段一起拌和整型后进行碾压“分幅施工的纵缝也应搭接拌和,前一幅全宽碾压密实,在后一幅拌和后,应将相邻的前幅边部约03n搭接拌和,整型后起碾压密实。3-2水泥稳定碎石基层1、施工方案本工程基层设计为5%水泥稳定碎石,厚度有两种,分别为2
8、0Cm和22cm,20cm的用于干燥、中湿、潮湿路段,22Cm的用于石质路基和老路补强路段。拟采用稳定土厂拌设备集中伴合,白卸汽车运输.撞铺机摊铺,压路机碾压的施工方案.2、施工方法(1)机械设备配置机械设备名称现格型号性能指标单位数显水泥稳定土厂拌设名WBC300300Vh台1海和料摊铺机1.T1.45004.5m台2装我机Z1.503.Im台4自行式平地机PY185140Kw台2压路机YZ16I6t台4压路机YZ8G8t台2自卸车I2t台10洒水车YGJ513OCiSSCA25OO1.台4汽车式起重机QY2525t台I水泥混凝土搅拌机JDY35024m介1(2)施工准备A、参加前一工序底基
9、层的险收交接工作,底基层表面应平整、坚实,其高程、宽度、平整度、密实度均应符合设计要求,并有现场监理工程师工序验收的合格鉴认.底基层表面的和陷应及时处理,基层施工前应对底基层做全面的检杳,建立严格的交接制度。B,水泥稔定十搅拌站的建设:配备一台WBC300稳定十.厂拌设备,安装完毕后应进行设备的谢试和试拌,经试拌、生产的水泥桓定碎石混合科符合要求。水泥稳定土搅拌站拟设在K13I+KX)附近右侧,其平面布置如下:永州V-永连公路A连州水泥稳定碎石拌和站平面布置示意图C、铺筑试验路段,以此检险施工方案,水泥稳定碎石配合比,测定松铺厚度及施工机械性能、施工机械组合的合理性等。并有针对性地收集松铺厚度
10、、压实度与碾尔遍数的关系等数据,试除路段结束后,编制试验路段总结报告,经监理工程加批准后,用以指导全面施工。(3)拌和与运输水泥稳定碎石混合料的拌和采用一台VBC300(300th)稳定上拌和设备进行集中拌和,其结构简图如F:WBC300型桶定上厂拌设需示意图1配料斗总成:2集料输送机:3黝料小仓:4一一螺旋输送机:5粉料大仓:6输料皮带机:7混合料储仓;8一一搅拌系统用37台Z1.50装敕机将碎石装入配料斗,再由调速电动机驱动给料机进行配料,在其料斗的上方装有缔网,以防止粒径超规格的集料进入搅拌机,保证所拌混合料的质So集科输送机将碎石送至搅拌系统。而水泥则由散装水泥运输车运来,通过运输车上
11、的气力输送装置输送到粉料大仓,经螺旋输送机输送至小粉料仓,小粉料仓的出口装有叶轮给料机,叶轮给料机由调速电动机驱动,根据设计要求的配合比调好转速后,可以均匀连续地供给水泥。水泥、碎石与水泵泵入的水在搅拌系统中经充分搅拌后,由输料皮带机输送到混合料储仓,再经溢料管由堆料皮带输送机将成品混合料堆积成弧形的料堆,或直接装到自卸车上。WBC300稳定上厂拌设备工艺流程框图如下:WBC300稳定土厂拌设符工艺流程图自卸汽车由堆料皮带辘送机或装载机装满料后,立即将摔和好的混合料运送至撞铺现场。当运距比较远时,混合料在运输中加以板盖,防止水份蒸发。(4)摊铺持铺作业前,首先耍把摊铺机调整好,并按所铺路段的宽
12、度、厚度、拱度等施工要求,调整好擦铺机各有关机构和装羽.,使其处于“整装待发”状态;装运水泥碎石混合料的自卸乍在距摊铺机料IOCm左右的地方停车,由摊铺机向前顶犯住汽车后轮,汽车挂空档,由摊铺机顶推其运行,同时自卸车车箱徐徐升起,将混合料缓缓卸入摊铺机的接收料斗,位于接收料斗底部的刮板输送器在动力系统的出动卜.以一定的转速运转,将料斗内混合料连续均匀地向后输送到螺旋撞铺器前通道内的底基层上,螺旋摊铺器将这些混合料沿摊铺机的整个摊铺宽度向左右横向输送,操铺在路战上。摊铺好的混合料铺层经熨平装巴的振捣梁初步捣实而成为一条平整的有一定密实度的铺层。在此撞锚过程中,自卸军直挂空档由摊铺机顶推着同步运行
13、,直至军内混合料全部卸完才走开。另一辆运料自卸车立即驻来,重第上述作业,继续给撞铺机供料,使掩铺机不停地进行摊铺作业。撞铺机施工时,设专人指挥运输车辆调头、倒车,不得撞坏测量标高桩,不得在倒车时撞击摞铺机。在推铺机摊铺前,在底基层表面洒水,洒水车由专人指挥,施工中底基层表面不能太干燥,不得洒水过多造成路面积水和泥泞,应参照水泥配合比及作业时的气候条件控制洒水量,以水泥稳定碎石最佳含水量为标准调整含水址.各类机械施工必须自始至终由专人指挥,不要多头指挥,各行其是。应配备足够的平整、修边人员,对机械不能处理到的边角部位进行修补,同时测量掩铺层的宽度、标高、坡度、平整度,保证掩铺面合格.(5)碾压撞
14、铺机摊铺完后,立即用汽路机进行碾J工碾压时采用YZl6、YZ8GJ路机组合碾压。直线段由路肩向道路中心碾压,超高路段由内侧向外侧进行咽压,总之,应由低处向高处逐步碾压。碾压时,配合人员要跟机作业,要求碾压时碾压轮横向错半轮,压路机行走速度为1.52Knvh,密实度增大后,可适当增大碾压速度。往返一次为一遍.对水泥稳定碎石振动压实效果显著,一般YZI6压路机振动碾压23遍即可接近或基本达到最佳密实度。达到规定遍数后,由试购人员检测密实度,不合格时,应维续碾压直至合格,压实度合格后,用YZ8G压路机静压一遍成活.全部碾压操作在稳定料运送到工地23h内完成。碾乐过程中要求满幅碾用,不得漏压,各部位微用次数相同,路幅两边适当增加碾压遍数。边角处机械碾压不到
