1、水工仪器观测工(技师)考试题库三1、单选岩土工程安全的保证条件包括施工质量,设计水平和()。A、自然条件;B、地质条件;C、施工方法;D、安全监测。正确答案:D2、单选混凝土坝在水库(江南博哥)第一次蓄水期,其观测次数:对水平位移和垂宜位移规定为()。A、23次/天;B、1次/天1次/旬:C、1次/周1次/月;D、23次/月。正确答案:B3、单选量水堰测渗漏量,所测堰上水头,两次读数差不得大于OOA、1.0cm;B、0.5cm:C、2mm:D、l三正确答案:B4、单选钢筋计R-25的检验(率定),规范规定测点数O,间距。A、 7、35MPa:B、 9、25MPa:C、 6、40MBa;D、 8

2、、30MPa。正确答案:C5、判断题大气激光准直首次观;则前,应调整点光源和方向,使激光束中心与第一块波带板中心基本重合。正确答案:对6、单选一支钢弦式位移计,埋在洞室围岩中,测得读数1250Hz,开挖放炮时电缆被打断,如果该仪器工作正常立刻认真地接好后重读,结果测得的读数OA、不变:B、忽大忽小;C、增大,减小或不变;【)、没有读数。正确答案:C7、问答题试述监测施工组织设计的内容是什么?正确答案:监测施工组织设计的内容包括:(I)分析基本资料、进行现场考察,研究工程特点和施工条件:(2)选择实施程序和实施方案;(3)编制施工进度计划:(4)编制仪器设备,材料及劳动力计划;(5)编制质量控制

3、、安全生产计戈I:(6)绘制施工布置图、埋设大样图;(7)编制监测实施技术规程:(8)进行监测施工预算。8、单选土石坝在水库初次蓄水期,对渗流量、坝基渗流压力的观测次数规定为()。A、36次/月:B、58次/月;C、1030次/月;1)、3145次/月。正确答案:C9、问答题正垂线监测有几种方法?简述其结构?正确答案:正垂线监测有两种方法:一点支承多点观测法。(一线多测站式)其结构是支承点设于专用竖井最上端,以下不同高程设观测点。观测各观测点的位移;多点支承一点观测法,(一线多支承点式)其结构是在竖井内不同高程设置多个支承点,在垂线下端(重锤以上)设置一个观测点。观测各个支承点的位移。10、问

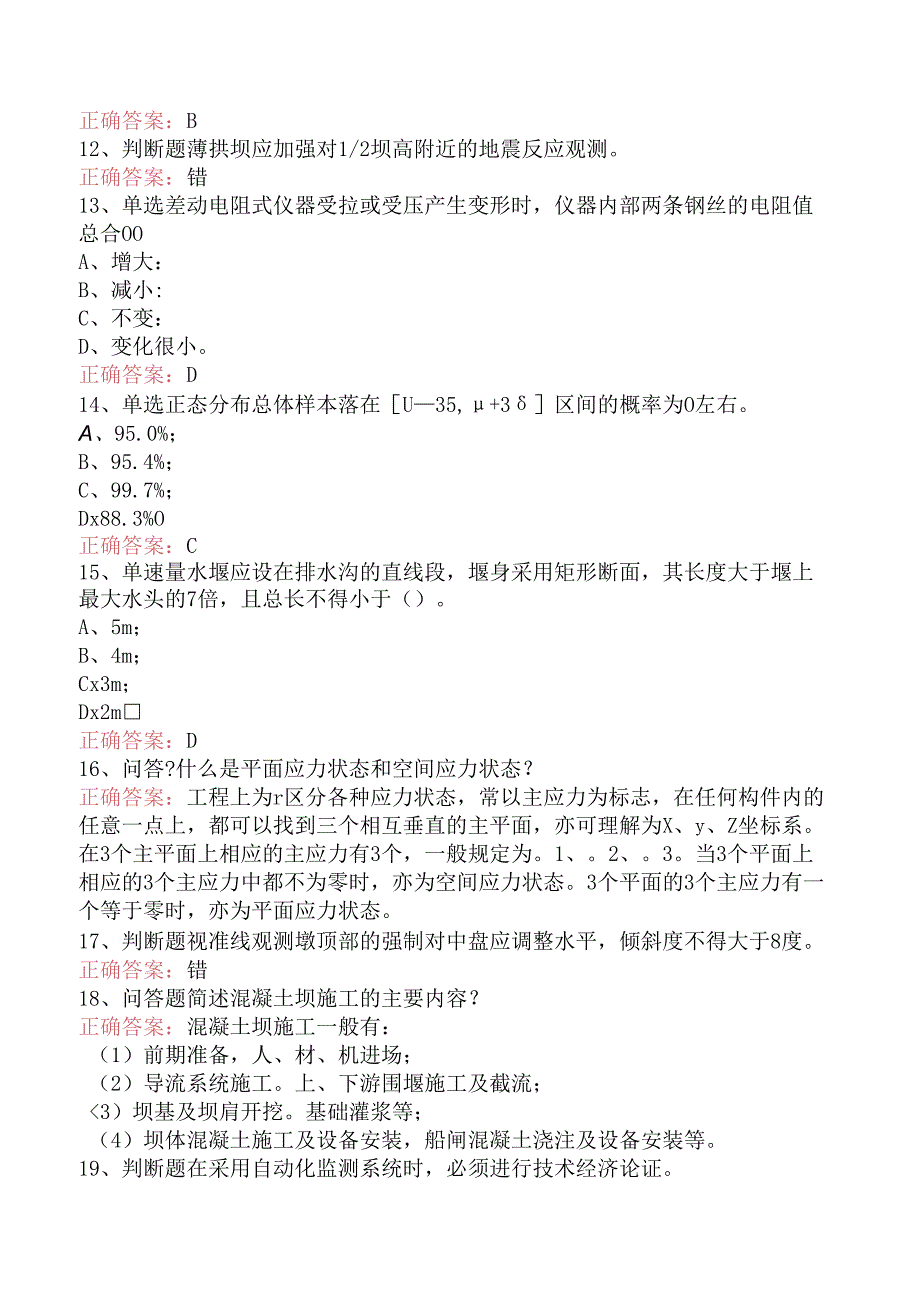

4、答题边坡巡视检杳的内容有哪些?正确答案:(1)边坡地表或排水网有无新裂缝、坍塌发生,原有裂缝有无扩大、延伸;(2)地表布.无隆起或下陷、滑坡后缘有无拉裂缝,前缘有无剪出口出现,局部楔体有无滑动现象;(3)排水沟是否畅通,排水孔是否正常;(4)有无新的地卜.水露头,原有的渗水量和水质有无变化:(5)监测设施有无损坏。11、单选开挖后洞壁产生位移的主要原因是O-A、爆破松动:B、应力释放;C、节理张开:D、空间效应。正确答案:B12、判断题薄拱坝应加强对1/2坝高附近的地震反应观测。正确答案:错13、单选差动电阻式仪器受拉或受压产生变形时,仪器内部两条钢丝的电阻值总合OOA、增大:B、减小:C、不

5、变:D、变化很小。正确答案:D14、单选正态分布总体样本落在U35,+3区间的概率为O左右。A、95.0%;B、95.4%;C、99.7%;Dx88.3%O正确答案:C15、单速量水堰应设在排水沟的直线段,堰身采用矩形断面,其长度大于堰上最大水头的7倍,且总长不得小于()。A、5m;B、4m;Cx3m;Dx2m正确答案:D16、问答?什么是平面应力状态和空间应力状态?正确答案:工程上为r区分各种应力状态,常以主应力为标志,在任何构件内的任意一点上,都可以找到三个相互垂直的主平面,亦可理解为X、y、Z坐标系。在3个主平面上相应的主应力有3个,一般规定为。1、。2、。3。当3个平面上相应的3个主应

6、力中都不为零时,亦为空间应力状态。3个平面的3个主应力有一个等于零时,亦为平面应力状态。17、判断题视准线观测墩顶部的强制对中盘应调整水平,倾斜度不得大于8度。正确答案:错18、问答题简述混凝土坝施工的主要内容?正确答案:混凝土坝施工一般有:(1)前期准备,人、材、机进场;(2)导流系统施工。上、下游围堰施工及截流;3)坝基及坝肩开挖。基础灌浆等;(4)坝体混凝土施工及设备安装,船闸混凝土浇注及设备安装等。19、判断题在采用自动化监测系统时,必须进行技术经济论证。正确答案:对20、单选真空激光准直管道内的气压一般控制在O以下,并应按此要求选择真空泵和确定允许漏气速率。A、 IMPa;B、 Ik

7、Pa;C、 88Pa:D-.66Pao正确答案:D21、问答题试述混凝土坝施工主要程序及施工与观测仪器埋设的关系?正确答案:混凝土坝施工的主要程序一般有:前期准备(人、材、机进场)-导流系统施工-上下游围堰施工-坝基开挖-坝体混凝土浇筑(含船闸,溢洪道等)。一般在施工前要进行详细的施工组织设计,编制详细的施工网络图,在十分复杂的施工过程中,还应视具体条件的变化对网络进行优化,达到保证质量,快速高效施工的目的。施工前,应将观测仪器埋设项目安排在施工网络计划中,明确仪器埋设工作是工程施工的一个组成部分。仪器埋设工作组应建立自己的实施计戈办编写观测仪器埋设施工组织设计,密切关注施工动态,跟随施工进展

8、适时埋设仪器,力争不单独占用主体工程施工工期。22、判断题在任意平面上测最大和最小主应变及方向时,必须最少布置三支应变计。正确答案:对23、判断题混凝土在低应力迅速加荷或卸荷的情况下,可作为弹性材料来考虑。正确答案:对24、判断题使用自动检测装置进行观测,不但应加密测次,还应由人工观测进行校核。正确答案:对25、判断题含水量对岩体波速影响很大,单孔测岩体声波时不能用水作耦合剂。正确答案:错26、单选埋设在混凝十.坝坝基岩体中的单管式测压管,孔深离建基面应不大于()。A、1m:B、2m;C、3m;D、5m.正确答案:A27、问答题试述监测工程在设计、施工、运行三个阶段的主要任务及施工阶段的主要工

9、作内容?正确答案:三个阶段各自的主要任务是:(I)设计阶段是设计一个可靠完整的观测系统:(2)施工阶段是高质有效埋设观测仪器和进行施工监测并反馈:(3)运行阶段是严密监视工程的安全运行。施工阶段的主要工作内容是:认真阅读设计文件和监测设计施工图,充分理解设计意图,编制具体可行的施工技术措施,做好仪器采购,率定,建立仪器档案,做好零配件加工等准备工作,密切关注施工进度,适时完成仪器埋设所需的土建工程量,严格按技术要求埋设仪器并进行施工监测,及时整理观测资料,将观测结果及时反馈,作为修改设计、施工决策的依据,工程完工时,编写并提交竣工报告。28、判断题灵敏度越高,分辨率越强,传感元件检测出的输入量的变化越大。正确答案:错29、问答题监测工程的实施按顺序是由哪些部分组成的?正确答案:(1)为仪器安装埋设、电缆引线等项目所做的土建工作;(2)仪器率定组装与安装埋设工作;(3)电缆走线工作;(4)仪器设备及电缆的维护工作;(5)观测与巡视工作:(6)资料整理分析、反馈、安全予报及其有关工作。30、判断题洞挖工作面前方两倍洞径的岩体都会受到扰动。正确答案:对
