[监理资料]工程第050次工地会议纪要.docx

上传人:p** 文档编号:1066836 上传时间:2024-06-29 格式:DOCX 页数:5 大小:12.62KB
下载 相关 举报
[监理资料]工程第050次工地会议纪要.docx_第1页
第1页 / 共5页
[监理资料]工程第050次工地会议纪要.docx_第2页
第2页 / 共5页
[监理资料]工程第050次工地会议纪要.docx_第3页
第3页 / 共5页
[监理资料]工程第050次工地会议纪要.docx_第4页
第4页 / 共5页
[监理资料]工程第050次工地会议纪要.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]工程第050次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第050次工地会议纪要.docx(5页珍藏版)》请在第壹文秘上搜索。

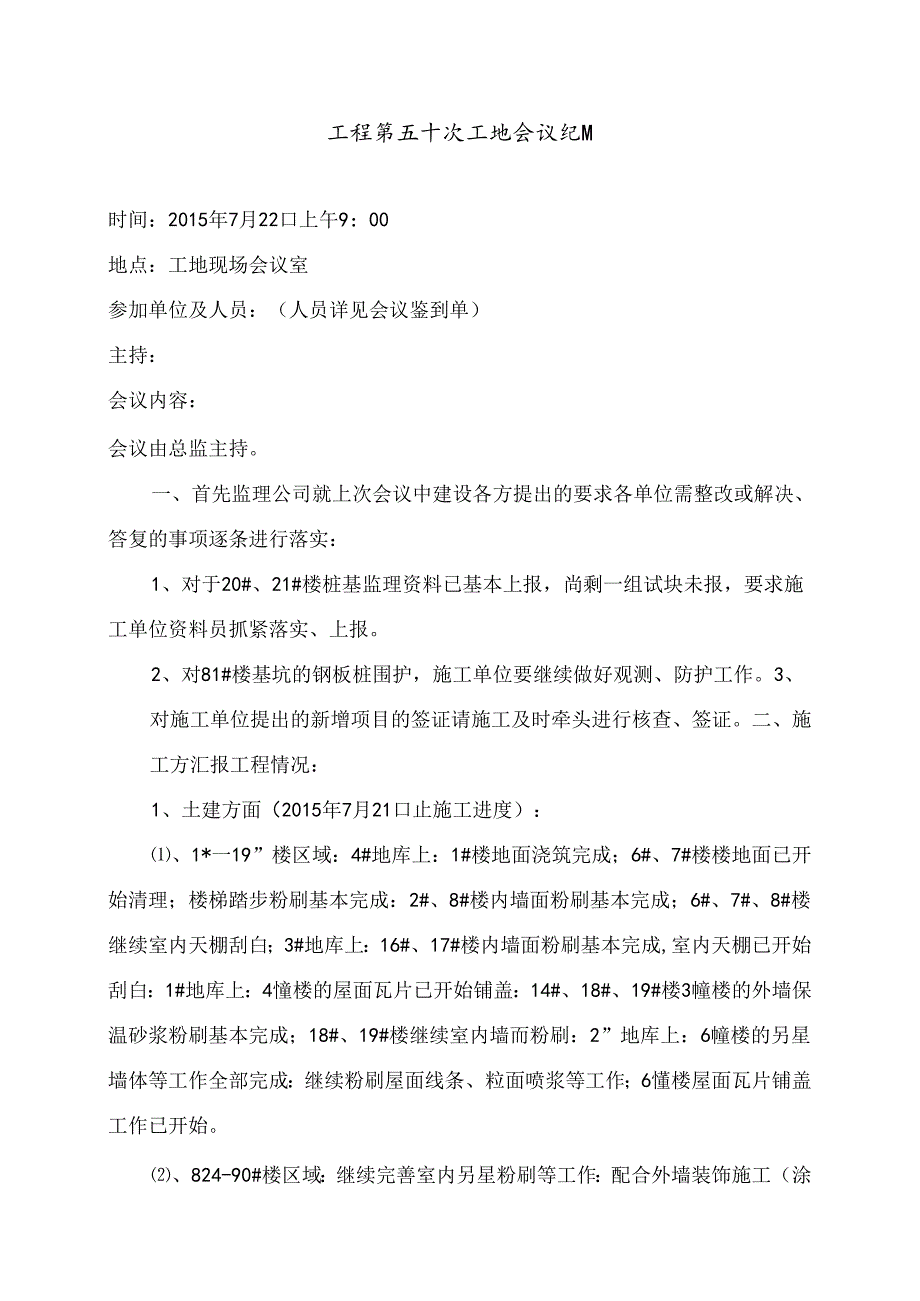

1、工程第五十次工地会议纪M时间:2015年7月22口上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、对于20#、21#楼桩基监理资料已基本上报,尚剩一组试块未报,要求施工单位资料员抓紧落实、上报。2、对81#楼基坑的钢板桩围护,施工单位要继续做好观测、防护工作。3、对施工单位提出的新增项目的签证请施工及时牵头进行核查、签证。二、施工方汇报工程情况:1、土建方面(2015年7月21口止施工进度):、1*一19”楼区域:4#地库上:1#楼地面浇筑完成;6

2、#、7#楼楼地面已开始清理;楼梯踏步粉刷基本完成:2#、8#楼内墙面粉刷基本完成;6#、7#、8#楼继续室内天棚刮白;3#地库上:16#、17#楼内墙面粉刷基本完成,室内天棚已开始刮白:1#地库上:4憧楼的屋面瓦片已开始铺盖:14#、18#、19#楼3幢楼的外墙保温砂浆粉刷基本完成;18#、19#楼继续室内墙而粉刷:2”地库上:6幢楼的另星墙体等工作全部完成:继续粉刷屋面线条、粒面喷浆等工作;6懂楼屋面瓦片铺盖工作已开始。、824-90#楼区域:继续完善室内另星粉刷等工作:配合外墙装饰施工(涂料及花岗石、包括外架拆除)。、20#41#楼区域:34*414楼7幢的外墙面刮糙已完成:3伟-38#楼

3、8脩的室内墙面粉刷已开始,屋面瓦片铺盖工作也已开始;部分楼号继续做屋面线条等:20#楼车库层梁板碎浇筑完成,承重架搭设完成,正在支模:21#楼车库层承重架搭设完成,准备支模。、42#81#楼区域:50#、51#、59#、65#、66#、72#楼6幢屋面梁板碎浇筑完成;69#、74#楼2幢三层梁板险浇筑完成:52#楼二层梁板睑浇筑完成:81#楼基础土方挖掘完成,正在砌承台砖胎模。2、土建方面下周工程进度计划:、楼区域:4#地库上:6#、7#楼楼、地面准备开始浇筑:8#楼楼梯踏步准备开始粉刷:6#、7#、8#楼继续室内天棚刮白工作:3#地库上:12#、13#楼楼、地面开始清理做准备工作;16#、1

4、7#楼室内天棚继续刮白;1#地库上:继续铺盖4懂楼屋面瓦片工作。15#楼外墙面开始刮糙;14#楼室内墙面开始粉刷;18#、19*#楼继续室内墙面粉刷;2#地库上:继续粉刷屋面线条、碎面喷浆等工作;继续完成6幢楼屋面瓦片铺盖工作。、82890#楼区域:继续完成剩余采光井的虚板浇筑及防水层铺贴工作;继续做好内外墙局部粉刷整理工作,同时配合外墙装饰(涂料及花岗岩)施工。、20#41#楼区域:34#41#楼7-的外墙面准备粉刷保温砂浆:31#38#楼8幢继续室内墙面粉刷,继续屋面瓦片铺盖工作;部分楼号继续做屋面线条等;20#楼二层梁板支模完成,绑扎钢筋,准备浇血;21#楼继续车库层支模。、42#81#

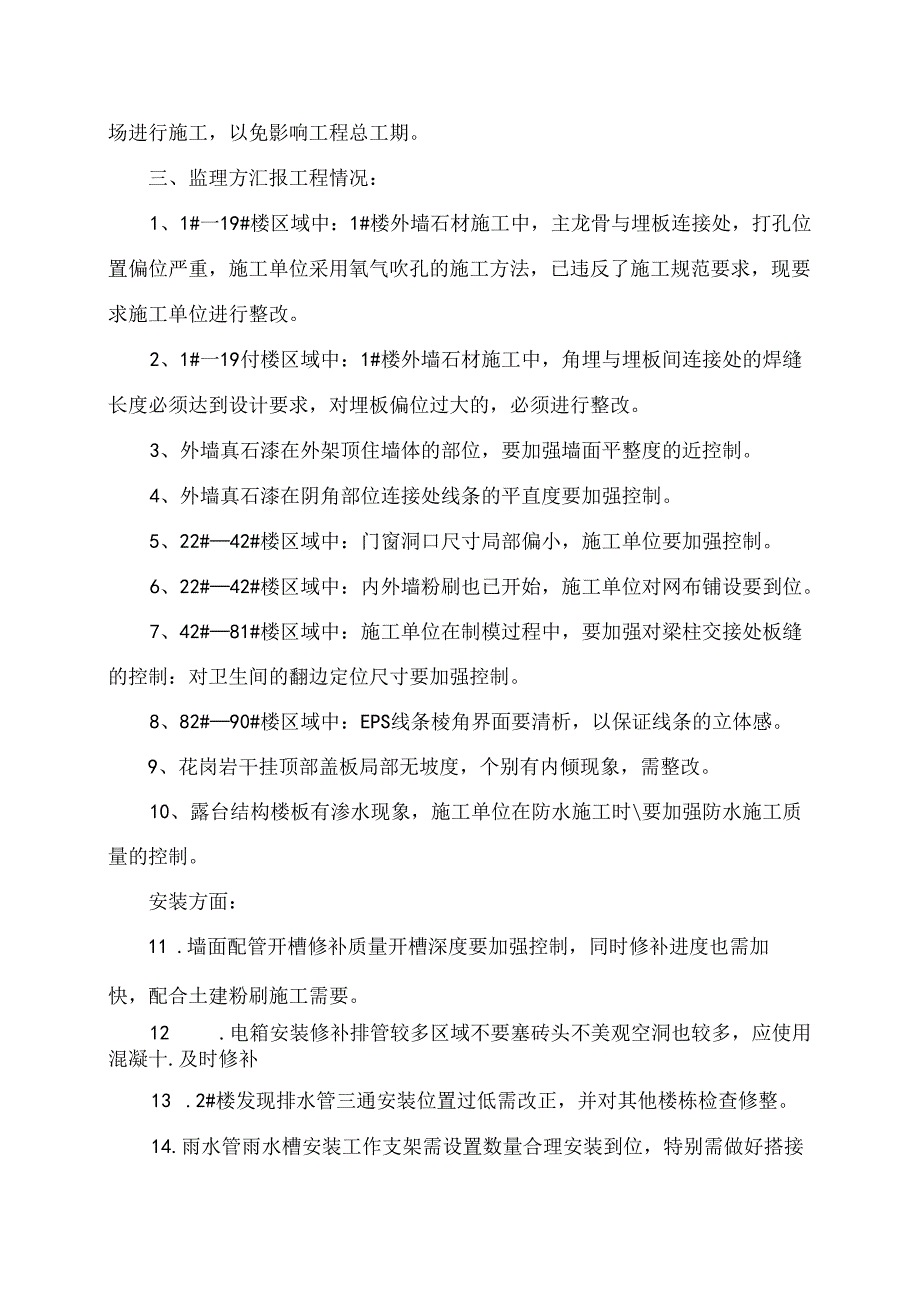

5、楼区域:完成部分楼号的楼面(屋面)梁板碎的浇筑工作;81#楼砖胎模、碎垫层及防水层完成,准备绑扎基础钢筋。3、施工单位要求协调的问题:、对业主指定的分包的项目,仍请业主尽早落实指定分包单位,并及时进场进行施工,以免影响工程总工期。三、监理方汇报工程情况:1、1#一19#楼区域中:1#楼外墙石材施工中,主龙骨与埋板连接处,打孔位置偏位严重,施工单位采用氧气吹孔的施工方法,已违反了施工规范要求,现要求施工单位进行整改。2、1#一19付楼区域中:1#楼外墙石材施工中,角埋与埋板间连接处的焊缝长度必须达到设计要求,对埋板偏位过大的,必须进行整改。3、外墙真石漆在外架顶住墙体的部位,要加强墙面平整度的近

6、控制。4、外墙真石漆在阴角部位连接处线条的平直度要加强控制。5、22#42#楼区域中:门窗洞口尺寸局部偏小,施工单位要加强控制。6、22#42#楼区域中:内外墙粉刷也已开始,施工单位对网布铺设要到位。7、42#81#楼区域中:施工单位在制模过程中,要加强对梁柱交接处板缝的控制:对卫生间的翻边定位尺寸要加强控制。8、82#90#楼区域中:EPS线条棱角界面要清析,以保证线条的立体感。9、花岗岩干挂顶部盖板局部无坡度,个别有内倾现象,需整改。10、露台结构楼板有渗水现象,施工单位在防水施工时要加强防水施工质量的控制。安装方面:11 .墙面配管开槽修补质量开槽深度要加强控制,同时修补进度也需加快,配

7、合土建粉刷施工需要。12 .电箱安装修补排管较多区域不要塞砖头不美观空洞也较多,应使用混凝十.及时修补13 .2#楼发现排水管三通安装位置过低需改正,并对其他楼栋检查修整。14.雨水管雨水槽安装工作支架需设置数量合理安装到位,特别需做好搭接处打股密实。四、业主方汇报工程情况并提出以卜.要求:土建方面:1、42#81#楼的桩基动、静测报告到时统一由总包单位签收。2、42#81#悬挑梁、板部位的承重架搭设,施工单位要加强控制,尤其是斜向抛撑及立杆,确保工程安全顺利进行。3、屋面避雷针出屋面瓦部位的孔洞,施工单位要及时按规范进行封堵,重点确保屋面不渗漏。4、施工单位对基础及车库层的积水排除要及时,确

8、保施工中的在建工程作业人员、管理人员能正常进出楼层,确保施工安全无事故。5、施工单位对22#41#楼区域中的施工顺序要做合理的按排,墙体在粉刷前,必须提前进行浇水海润,以保证粉刷质量。6,施工单位在屋面施工过程中檐口木档需按图设置并做好隐蔽工作。7、82#90#门窗洞口出现偏差时,总包单位需及时配合门窗安装单位进行施工。8、84#两边:P.生间垂直度出现4公分偏差的部位,施工单位要及时进行整改。9、总包尽快上报涂料厂家及报价,方便业主确定品牌。10、82#-90#,22#-41#楼总包单位尽快进行屋面、内外墙抹灰施工,为后续分包单位进场施工创造条件。安装方面:11、排水横管尽量往上安装,所有水封高度均不得小于50mm安装。12、雨水槽需要按图定点安装,做好操作人员安全交底工作。13、外墙避雷针扁铁高出地面部分贴墙安装在楼栋内侧。14、雨水槽支架安装后做进行注胶,伽钉进行刷漆防锈。工程项目监理部整理二。一五年七月二十二日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
