《[监理资料]工程第014次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第014次工地会议纪要.docx(4页珍藏版)》请在第壹文秘上搜索。

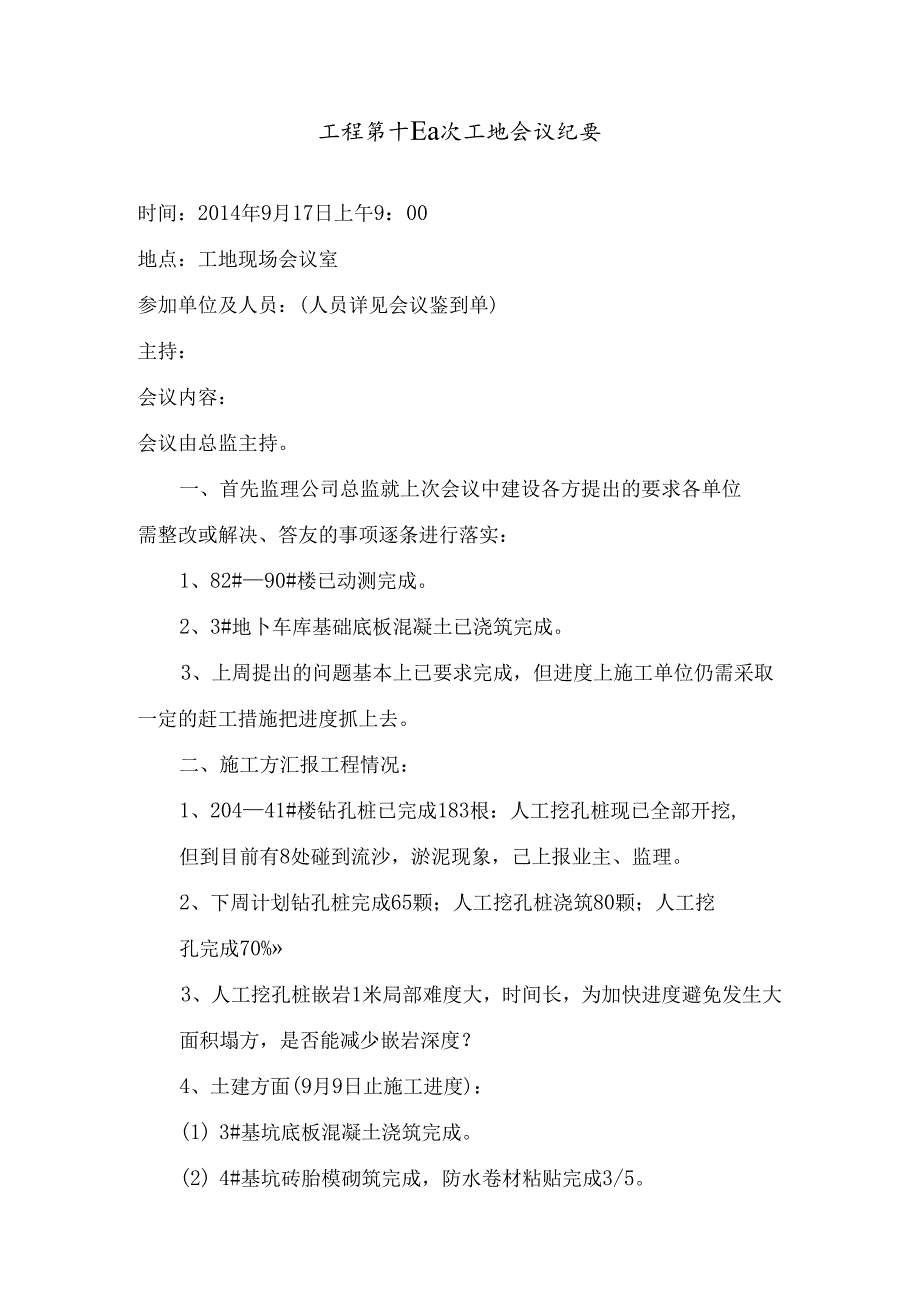

1、工程第十Ea次工地会议纪要时间:2014年9月17日上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司总监就上次会议中建设各方提出的要求各单位需整改或解决、答友的事项逐条进行落实:1、82#90#楼已动测完成。2、3#地卜车库基础底板混凝土已浇筑完成。3、上周提出的问题基本上已要求完成,但进度上施工单位仍需采取一定的赶工措施把进度抓上去。二、施工方汇报工程情况:1、20441#楼钻孔桩已完成183根:人工挖孔桩现已全部开挖,但到目前有8处碰到流沙,淤泥现象,己上报业主、监理。2、下周计划钻孔桩完成65颗;人工挖孔桩浇筑80颗;

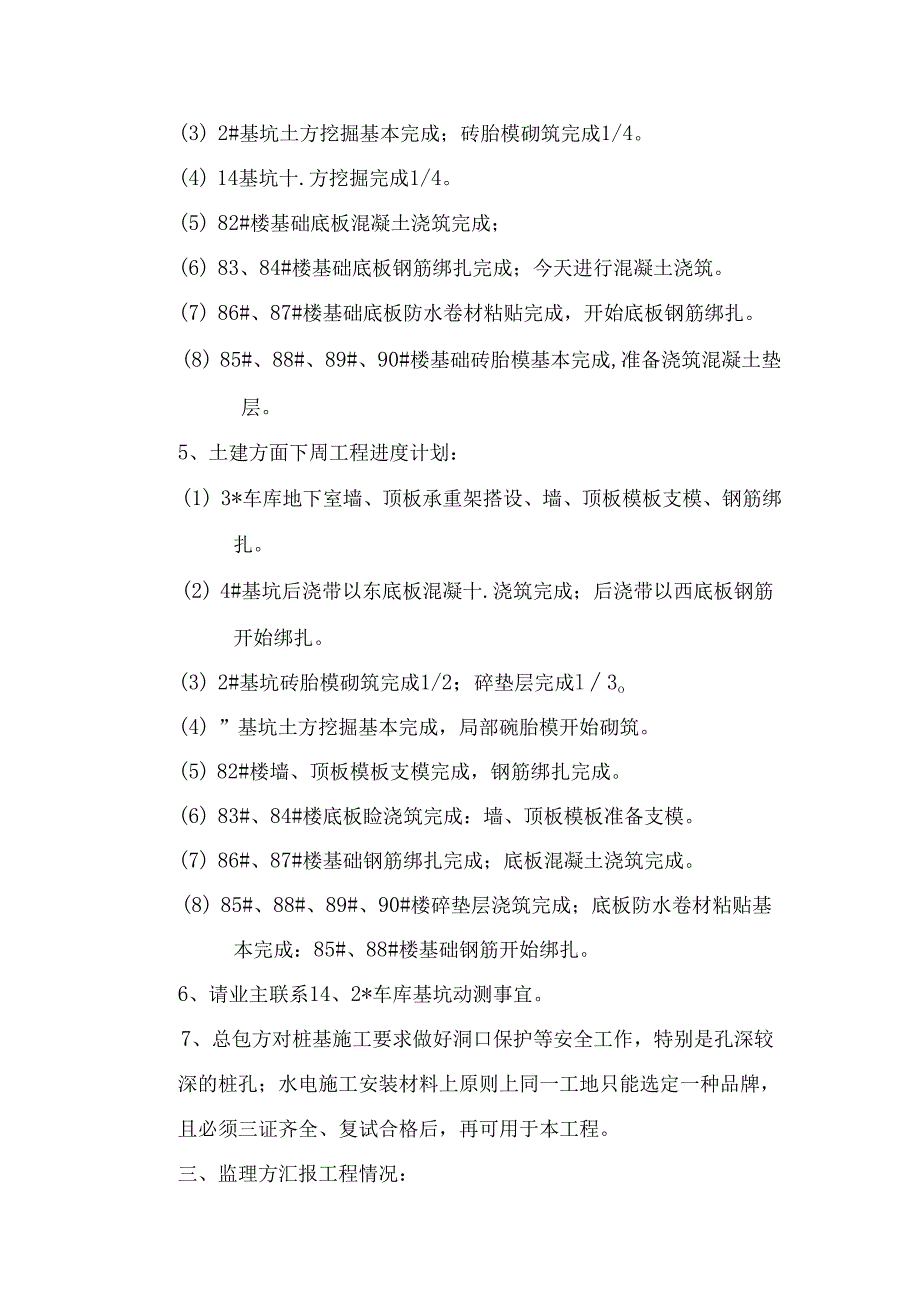

2、人工挖孔完成70%3、人工挖孔桩嵌岩1米局部难度大,时间长,为加快进度避免发生大面积塌方,是否能减少嵌岩深度?4、土建方面(9月9日止施工进度):(1) 3#基坑底板混凝土浇筑完成。(2) 4#基坑砖胎模砌筑完成,防水卷材粘贴完成3/5。(3) 2#基坑土方挖掘基本完成;砖胎模砌筑完成1/4。(4) 14基坑十.方挖掘完成1/4。(5) 82#楼基础底板混凝土浇筑完成;(6) 83、84#楼基础底板钢筋绑扎完成;今天进行混凝土浇筑。(7) 86#、87#楼基础底板防水卷材粘贴完成,开始底板钢筋绑扎。(8) 85#、88#、89#、90#楼基础砖胎模基本完成,准备浇筑混凝土垫层。5、土建方面下周

3、工程进度计划:(1) 3*车库地下室墙、顶板承重架搭设、墙、顶板模板支模、钢筋绑扎。(2) 4#基坑后浇带以东底板混凝十.浇筑完成;后浇带以西底板钢筋开始绑扎。(3) 2#基坑砖胎模砌筑完成1/2;碎垫层完成l3o(4) ”基坑土方挖掘基本完成,局部碗胎模开始砌筑。(5) 82#楼墙、顶板模板支模完成,钢筋绑扎完成。(6) 83#、84#楼底板睑浇筑完成:墙、顶板模板准备支模。(7) 86#、87#楼基础钢筋绑扎完成;底板混凝土浇筑完成。(8) 85#、88#、89#、90#楼碎垫层浇筑完成;底板防水卷材粘贴基本完成:85#、88#楼基础钢筋开始绑扎。6、请业主联系14、2*车库基坑动测事宜。

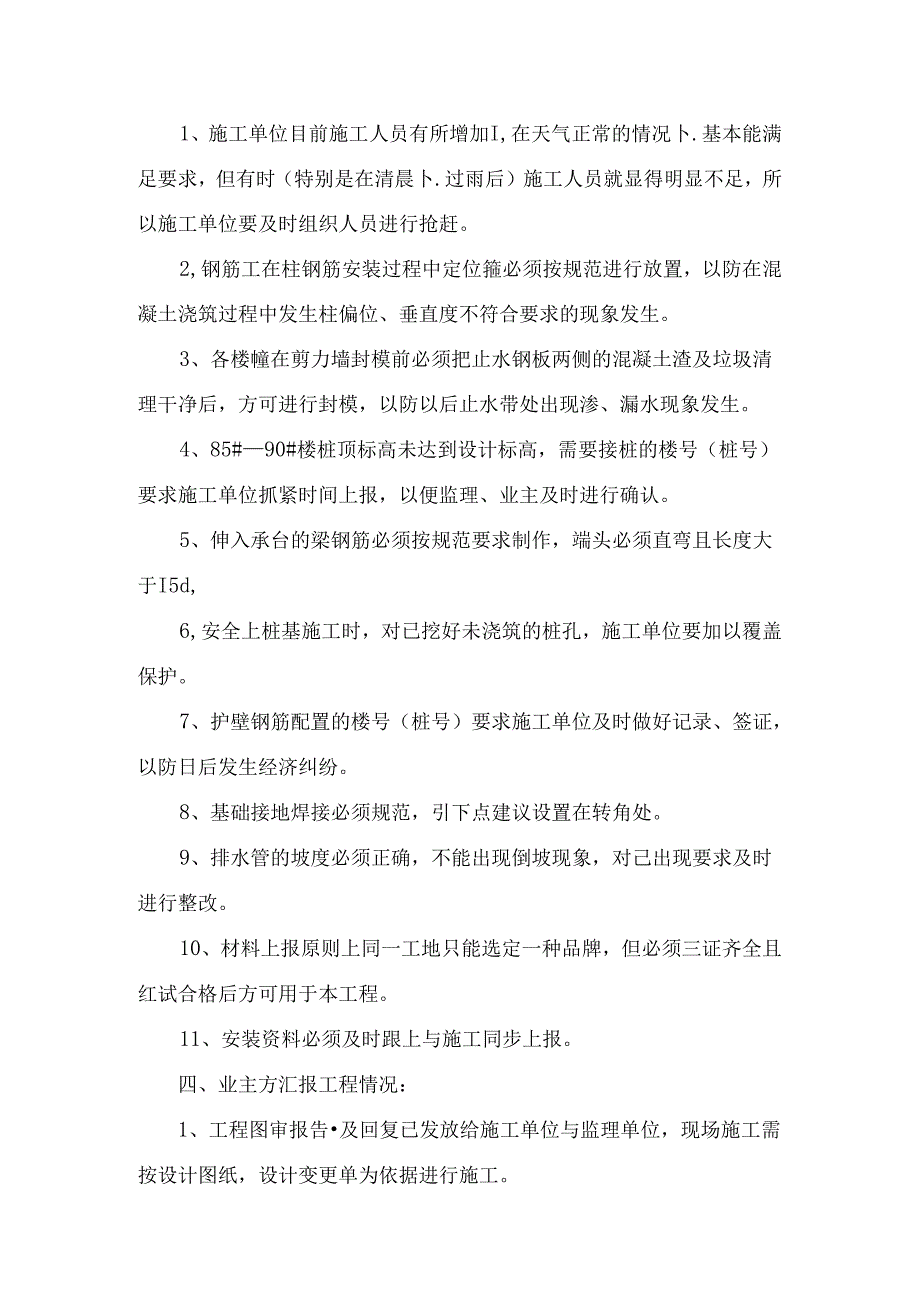

4、7、总包方对桩基施工要求做好洞口保护等安全工作,特别是孔深较深的桩孔;水电施工安装材料上原则上同一工地只能选定一种品牌,且必须三证齐全、复试合格后,再可用于本工程。三、监理方汇报工程情况:1、施工单位目前施工人员有所增加I,在天气正常的情况卜.基本能满足要求,但有时(特别是在清晨卜.过雨后)施工人员就显得明显不足,所以施工单位要及时组织人员进行抢赶。2,钢筋工在柱钢筋安装过程中定位箍必须按规范进行放置,以防在混凝土浇筑过程中发生柱偏位、垂直度不符合要求的现象发生。3、各楼幢在剪力墙封模前必须把止水钢板两侧的混凝土渣及垃圾清理干净后,方可进行封模,以防以后止水带处出现渗、漏水现象发生。4、85#

5、90#楼桩顶标高未达到设计标高,需要接桩的楼号(桩号)要求施工单位抓紧时间上报,以便监理、业主及时进行确认。5、伸入承台的梁钢筋必须按规范要求制作,端头必须直弯且长度大于I5d,6,安全上桩基施工时,对已挖好未浇筑的桩孔,施工单位要加以覆盖保护。7、护壁钢筋配置的楼号(桩号)要求施工单位及时做好记录、签证,以防日后发生经济纠纷。8、基础接地焊接必须规范,引下点建议设置在转角处。9、排水管的坡度必须正确,不能出现倒坡现象,对己出现要求及时进行整改。10、材料上报原则上同一工地只能选定一种品牌,但必须三证齐全且红试合格后方可用于本工程。11、安装资料必须及时跟上与施工同步上报。四、业主方汇报工程情

6、况:1、工程图审报告及回复已发放给施工单位与监理单位,现场施工需按设计图纸,设计变更单为依据进行施工。2、对人工挖孔桩的嵌岩深度必须按图纸要求进行施工,对确实难以嵌入中风化1米的,要求施工单位以书面形式上报监理、业主,待设计出具方案后,按要求进行处理。3、82#-90#楼区域施工单位进度需合理安排,各班组施工人员落实到位,83#、84#楼施工方卜.周计划需加强完善,适时抢工。4、安全方面特别是管理人员必须带头戴好安全帽,并督促施工人员做好安全工作。5,水电安装需按设计图纸为依据,按规范要求进行施工。6、水电安装材料,所选品牌必须符合国标及三证齐全且复试合格后方可用于本工程。7、接地跨接部分出现松动,必须按规范要求进行施工。8、防水套管制作必须按规范要求进行制作。9、1#、2#基坑平土工人及泥工人员不足,进度缓慢,要求尽快加人,争取9月底完成垫层,井开始基础钢筋施工。工程项目监理部整理二。一四年九月十七日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
