[监理资料]工程第007次工地会议纪要.docx

上传人:p** 文档编号:1067033 上传时间:2024-06-29 格式:DOCX 页数:3 大小:8.94KB
下载 相关 举报
[监理资料]工程第007次工地会议纪要.docx_第1页
第1页 / 共3页
[监理资料]工程第007次工地会议纪要.docx_第2页
第2页 / 共3页
[监理资料]工程第007次工地会议纪要.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]工程第007次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第007次工地会议纪要.docx(3页珍藏版)》请在第壹文秘上搜索。

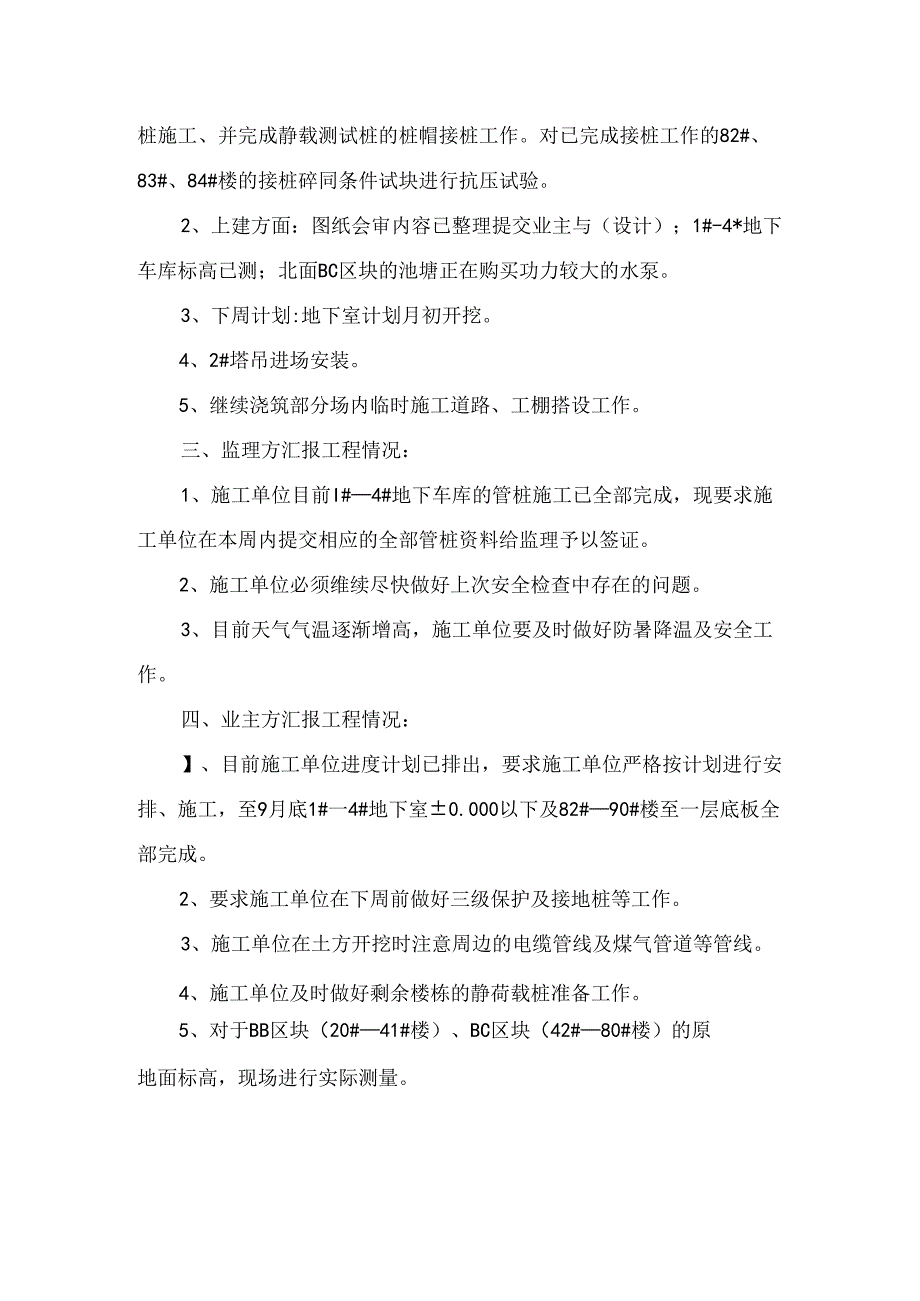

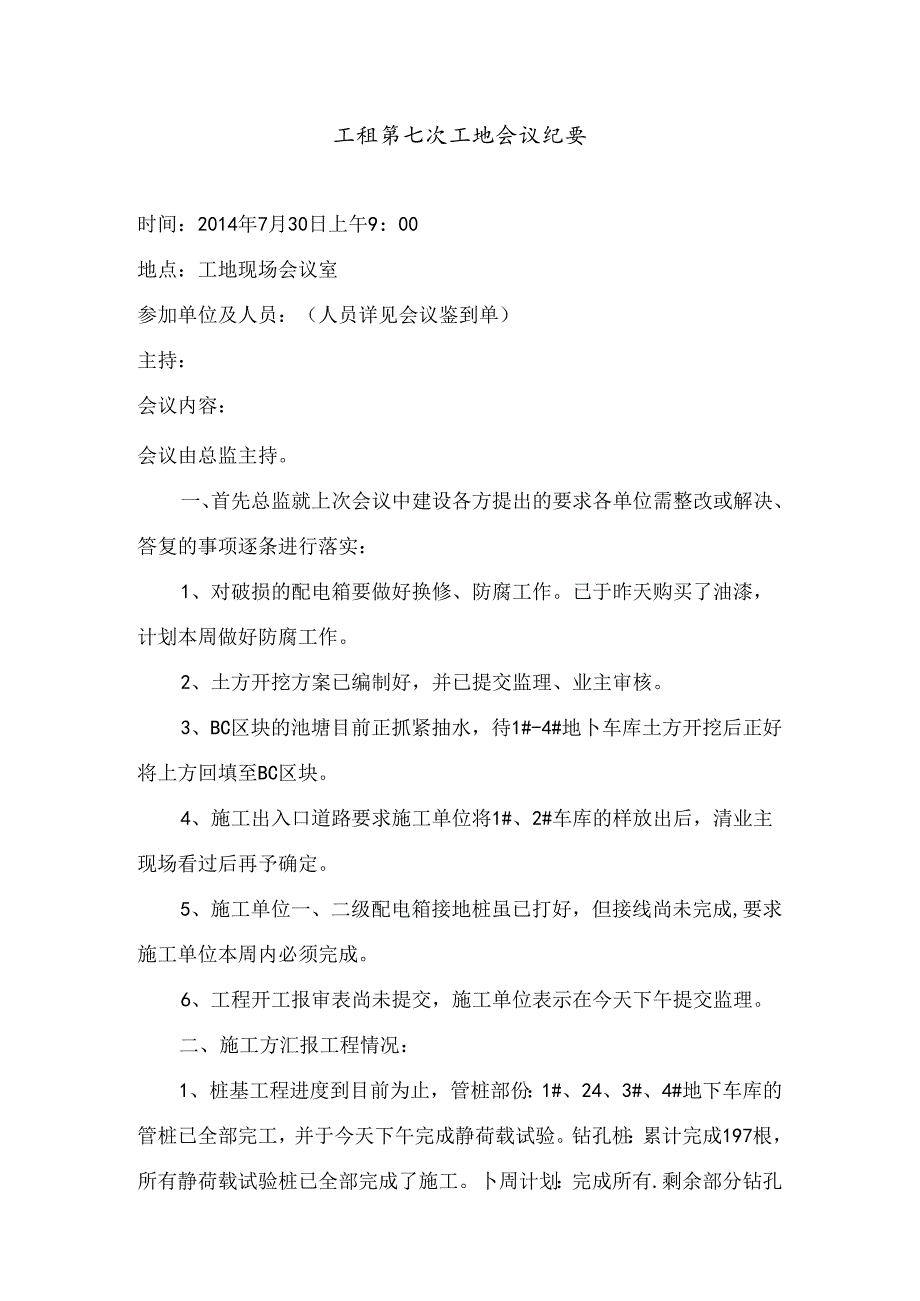

1、工租第七次工地会议纪要时间:2014年7月30日上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先总监就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、对破损的配电箱要做好换修、防腐工作。已于昨天购买了油漆,计划本周做好防腐工作。2、土方开挖方案已编制好,并已提交监理、业主审核。3、BC区块的池塘目前正抓紧抽水,待1#-4#地卜车库土方开挖后正好将上方回填至BC区块。4、施工出入口道路要求施工单位将1#、2#车库的样放出后,清业主现场看过后再予确定。5、施工单位一、二级配电箱接地桩虽已打好,但接线尚未完成,

2、要求施工单位本周内必须完成。6、工程开工报审表尚未提交,施工单位表示在今天下午提交监理。二、施工方汇报工程情况:1、桩基工程进度到目前为止,管桩部份:1#、24、3#、4#地下车库的管桩已全部完工,并于今天下午完成静荷载试验。钻孔桩:累计完成197根,所有静荷载试验桩已全部完成了施工。卜周计划:完成所有.剩余部分钻孔桩施工、并完成静载测试桩的桩帽接桩工作。对已完成接桩工作的82#、83#、84#楼的接桩碎同条件试块进行抗压试验。2、上建方面:图纸会审内容已整理提交业主与(设计);1#-4*地下车库标高已测;北面BC区块的池塘正在购买功力较大的水泵。3、下周计划:地下室计划月初开挖。4、2#塔吊

3、进场安装。5、继续浇筑部分场内临时施工道路、工棚搭设工作。三、监理方汇报工程情况:1、施工单位目前I#4#地下车库的管桩施工已全部完成,现要求施工单位在本周内提交相应的全部管桩资料给监理予以签证。2、施工单位必须维续尽快做好上次安全检查中存在的问题。3、目前天气气温逐渐增高,施工单位要及时做好防暑降温及安全工作。四、业主方汇报工程情况:】、目前施工单位进度计划已排出,要求施工单位严格按计划进行安排、施工,至9月底1#一4#地下室0.000以下及82#90#楼至一层底板全部完成。2、要求施工单位在下周前做好三级保护及接地桩等工作。3、施工单位在土方开挖时注意周边的电缆管线及煤气管道等管线。4、施工单位及时做好剩余楼栋的静荷载桩准备工作。5、对于BB区块(20#41#楼)、BC区块(42#80#楼)的原地面标高,现场进行实际测量。工程项目监理部整理二。一四年七月三十日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
