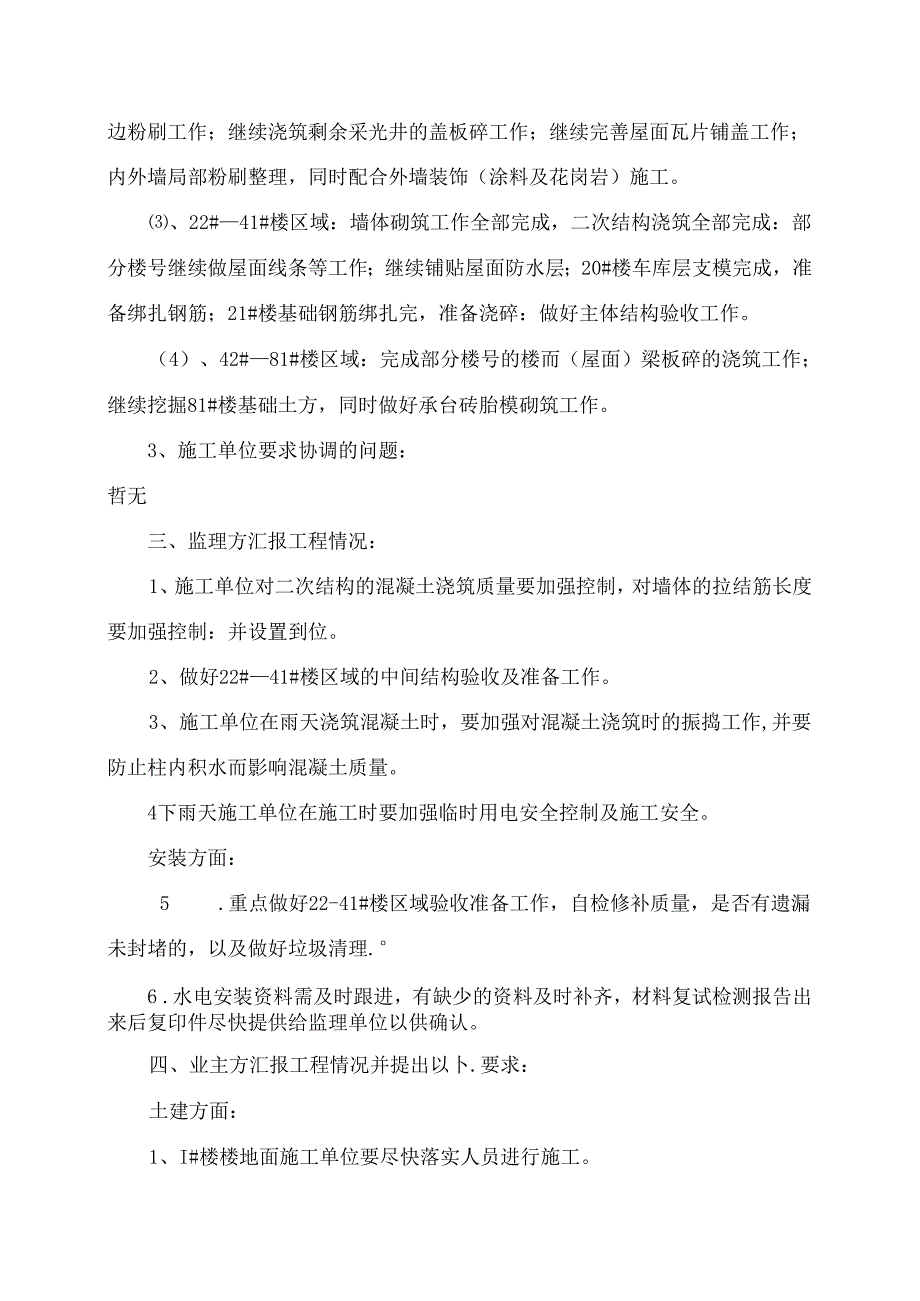

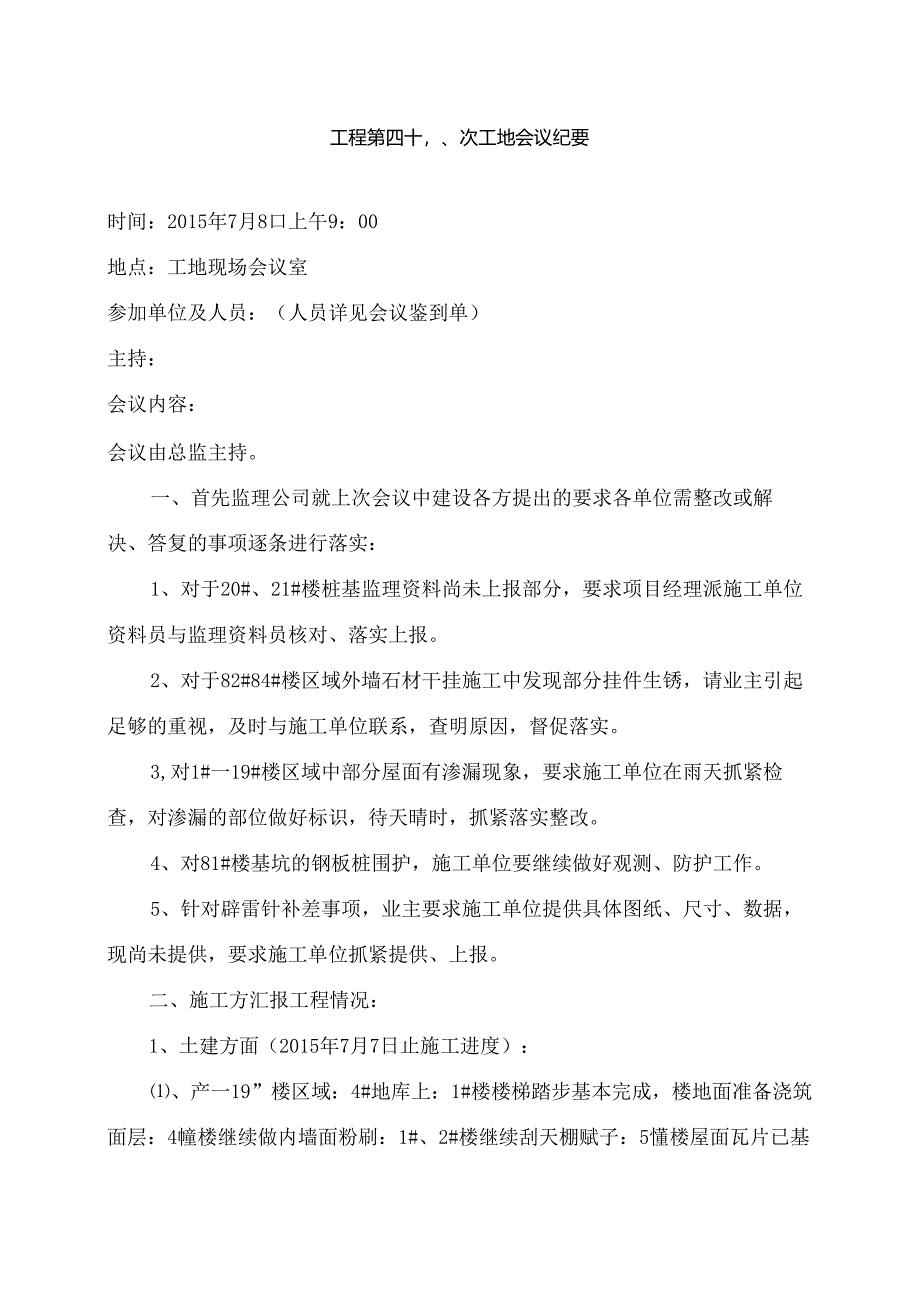

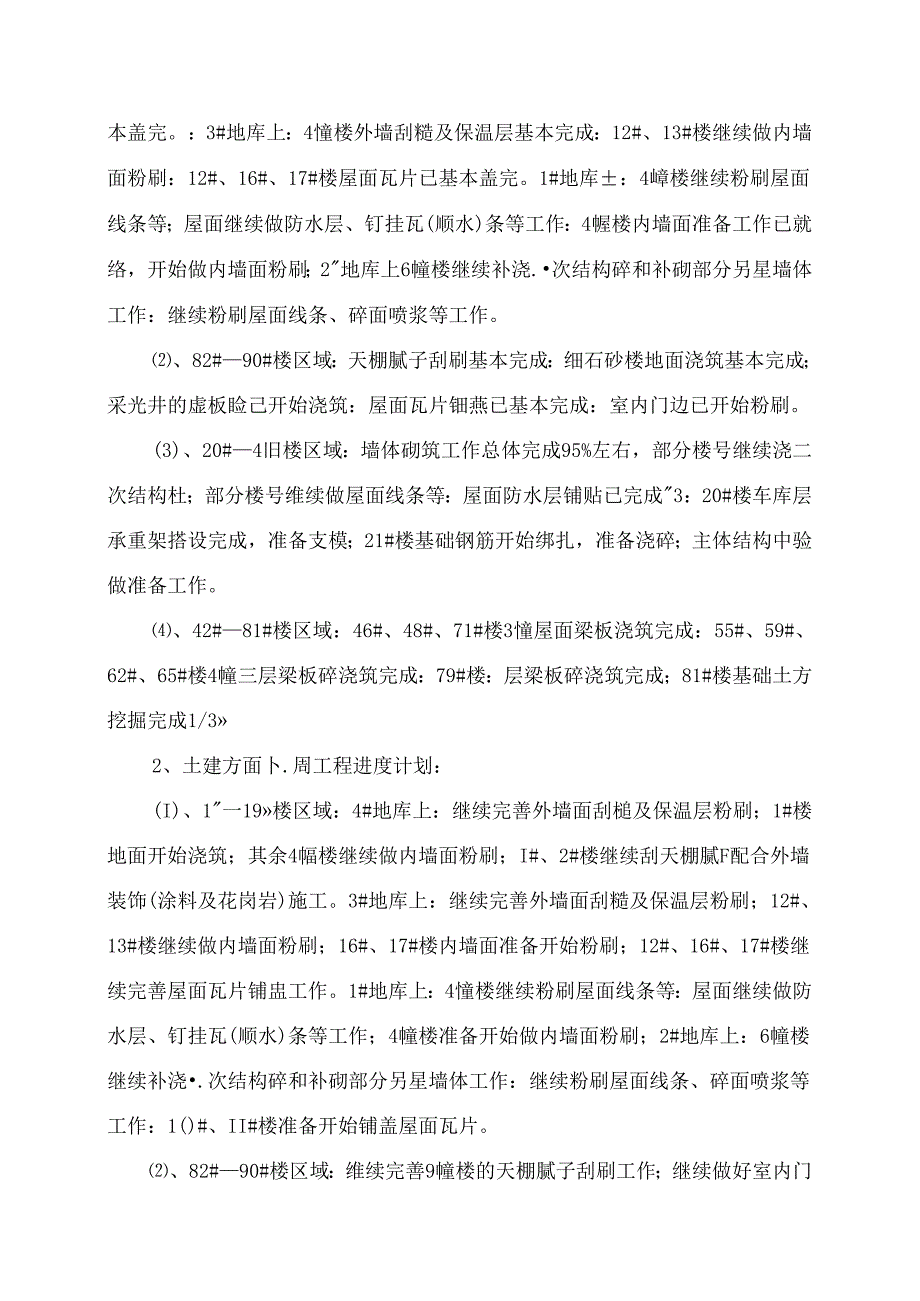

1、工程第四十,、次工地会议纪要时间:2015年7月8口上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、对于20#、21#楼桩基监理资料尚未上报部分,要求项目经理派施工单位资料员与监理资料员核对、落实上报。2、对于82#84#楼区域外墙石材干挂施工中发现部分挂件生锈,请业主引起足够的重视,及时与施工单位联系,查明原因,督促落实。3,对1#一19#楼区域中部分屋面有渗漏现象,要求施工单位在雨天抓紧检查,对渗漏的部位做好标识,待天晴时,抓紧落实整改。4、对
2、81#楼基坑的钢板桩围护,施工单位要继续做好观测、防护工作。5、针对辟雷针补差事项,业主要求施工单位提供具体图纸、尺寸、数据,现尚未提供,要求施工单位抓紧提供、上报。二、施工方汇报工程情况:1、土建方面(2015年7月7日止施工进度):、产一19”楼区域:4#地库上:1#楼楼梯踏步基本完成,楼地面准备浇筑面层:4幢楼继续做内墙面粉刷:1#、2#楼继续刮天棚赋子:5懂楼屋面瓦片已基本盖完。:3#地库上:4憧楼外墙刮糙及保温层基本完成:12#、13#楼继续做内墙面粉刷:12#、16#、17#楼屋面瓦片已基本盖完。1#地库:4嶂楼继续粉刷屋面线条等;屋面继续做防水层、钉挂瓦(顺水)条等工作:4幄楼内
3、墙面准备工作已就络,开始做内墙面粉刷;2地库上6幢楼继续补浇.次结构碎和补砌部分另星墙体工作:继续粉刷屋面线条、碎面喷浆等工作。、82#90#楼区域:天棚腻子刮刷基本完成:细石砂楼地面浇筑基本完成;采光井的虚板睑己开始浇筑:屋面瓦片钿燕已基本完成:室内门边已开始粉刷。(3)、20#4旧楼区域:墙体砌筑工作总体完成95%左右,部分楼号继续浇二次结构杜;部分楼号维续做屋面线条等:屋面防水层铺贴已完成3:20#楼车库层承重架搭设完成,准备支模;21#楼基础钢筋开始绑扎,准备浇碎;主体结构中验做准备工作。、42#81#楼区域:46#、48#、71#楼3憧屋面梁板浇筑完成:55#、59#、62#、65#
4、楼4幢三层梁板碎浇筑完成:79#楼:层梁板碎浇筑完成;81#楼基础土方挖掘完成1/32、土建方面卜.周工程进度计划:(I)、1一19楼区域:4#地库上:继续完善外墙面刮槌及保温层粉刷;1#楼地面开始浇筑;其余4幅楼继续做内墙面粉刷;I#、2#楼继续刮天棚腻F配合外墙装饰(涂料及花岗岩)施工。3#地库上:继续完善外墙面刮糙及保温层粉刷;12#、13#楼继续做内墙面粉刷;16#、17#楼内墙面准备开始粉刷;12#、16#、17#楼继续完善屋面瓦片铺盅工作。1#地库上:4憧楼继续粉刷屋面线条等:屋面继续做防水层、钉挂瓦(顺水)条等工作;4幢楼准备开始做内墙面粉刷;2#地库上:6幢楼继续补浇.次结构碎
5、和补砌部分另星墙体工作:继续粉刷屋面线条、碎面喷浆等工作:1()#、II#楼准备开始铺盖屋面瓦片。、82#90#楼区域:维续完善9幢楼的天棚腻子刮刷工作;继续做好室内门边粉刷工作;继续浇筑剩余采光井的盖板碎工作;继续完善屋面瓦片铺盖工作;内外墙局部粉刷整理,同时配合外墙装饰(涂料及花岗岩)施工。、22#41#楼区域:墙体砌筑工作全部完成,二次结构浇筑全部完成:部分楼号继续做屋面线条等工作;继续铺贴屋面防水层;20#楼车库层支模完成,准备绑扎钢筋;21#楼基础钢筋绑扎完,准备浇碎:做好主体结构验收工作。(4)、42#81#楼区域:完成部分楼号的楼而(屋面)梁板碎的浇筑工作;继续挖掘81#楼基础土
6、方,同时做好承台砖胎模砌筑工作。3、施工单位要求协调的问题:哲无三、监理方汇报工程情况:1、施工单位对二次结构的混凝土浇筑质量要加强控制,对墙体的拉结筋长度要加强控制:并设置到位。2、做好22#41#楼区域的中间结构验收及准备工作。3、施工单位在雨天浇筑混凝土时,要加强对混凝土浇筑时的振捣工作,并要防止柱内积水而影响混凝土质量。4下雨天施工单位在施工时要加强临时用电安全控制及施工安全。安装方面:5 .重点做好22-41#楼区域验收准备工作,自检修补质量,是否有遗漏未封堵的,以及做好垃圾清理.6 .水电安装资料需及时跟进,有缺少的资料及时补齐,材料复试检测报告出来后复印件尽快提供给监理单位以供确
7、认。四、业主方汇报工程情况并提出以卜.要求:土建方面:1、I#楼楼地面施工单位要尽快落实人员进行施工。2、近期由于连续下雨,施工单位在施工中安排施工人员进行室内施工或清理,确保后续不影响施工进度。3、82#90#楼的室内门套护角施工过程中要加强平整度、垂直度检查,同时后续楼梯、二级屋面等剩余工序要同时跟上,86#、87#楼调整采光井盖板碎浇筑要抓紧完成。4、针对雨天较多,各单体基础积水要及时排除并对垫层面及底板面进行泥浆清理,81#楼基槽内加强围护结构的观察。5、22#、41#楼主体卜周进行验收业主、监理、施工单位三方须对二次结构进行全面检查,对未完善的部位进行督促整改、落实。6、加强雨天后施工用电的线路检查,杜绝临时房及办公区域线路乱拉乱接现象,外脚手架底部立杆是否牢固等内容。安装方面:7、1-19#楼区块安装进度滞后,雨点抓紧排水立管安装工作。8、22-41#区块安装班组需进行逐栋自检,业主、监理组织熨检,对于其他区块中验收时发现提出的问题,需重点关注检查,以及整改。工程项目监理部整理二。一五年七月八日
