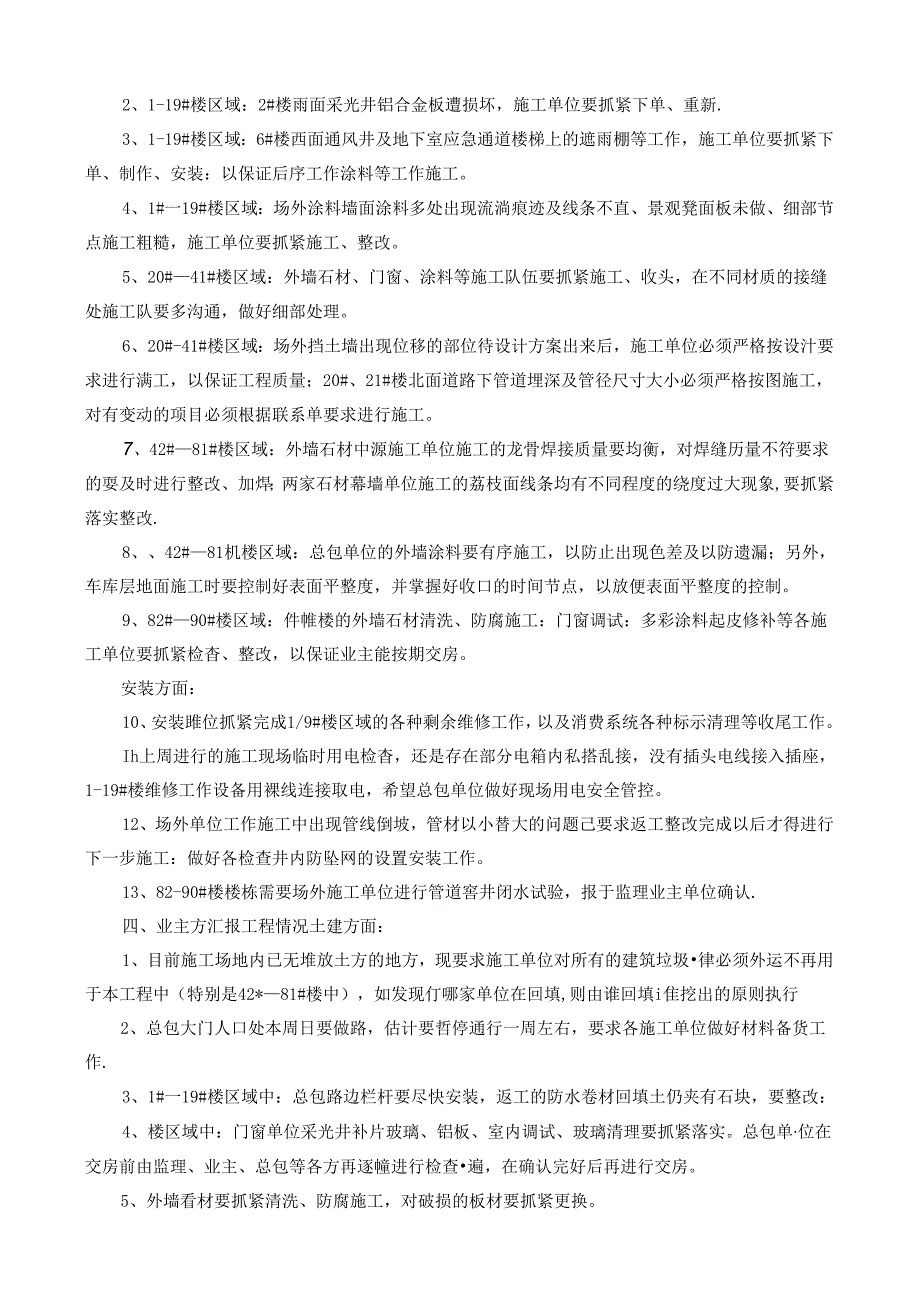

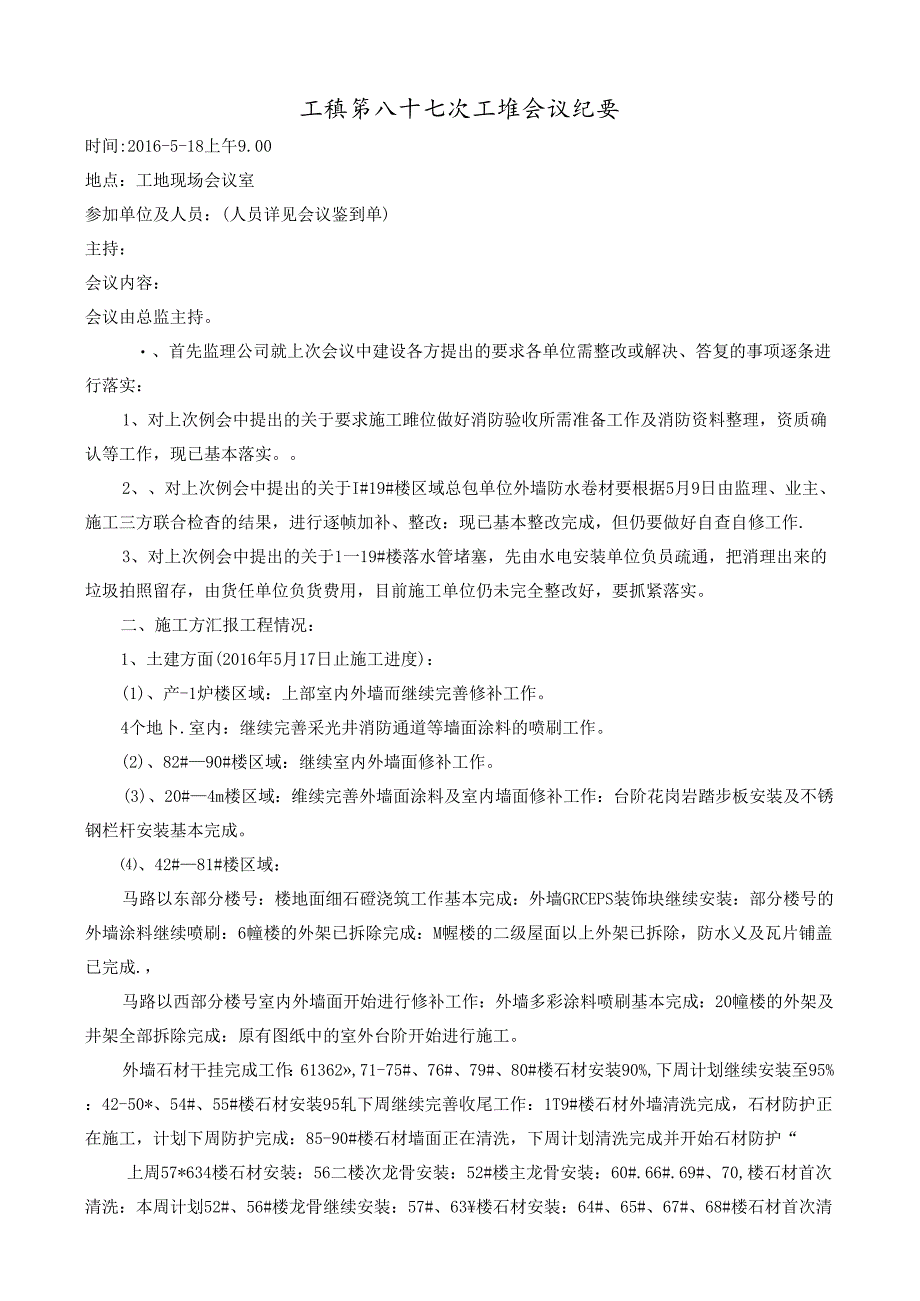

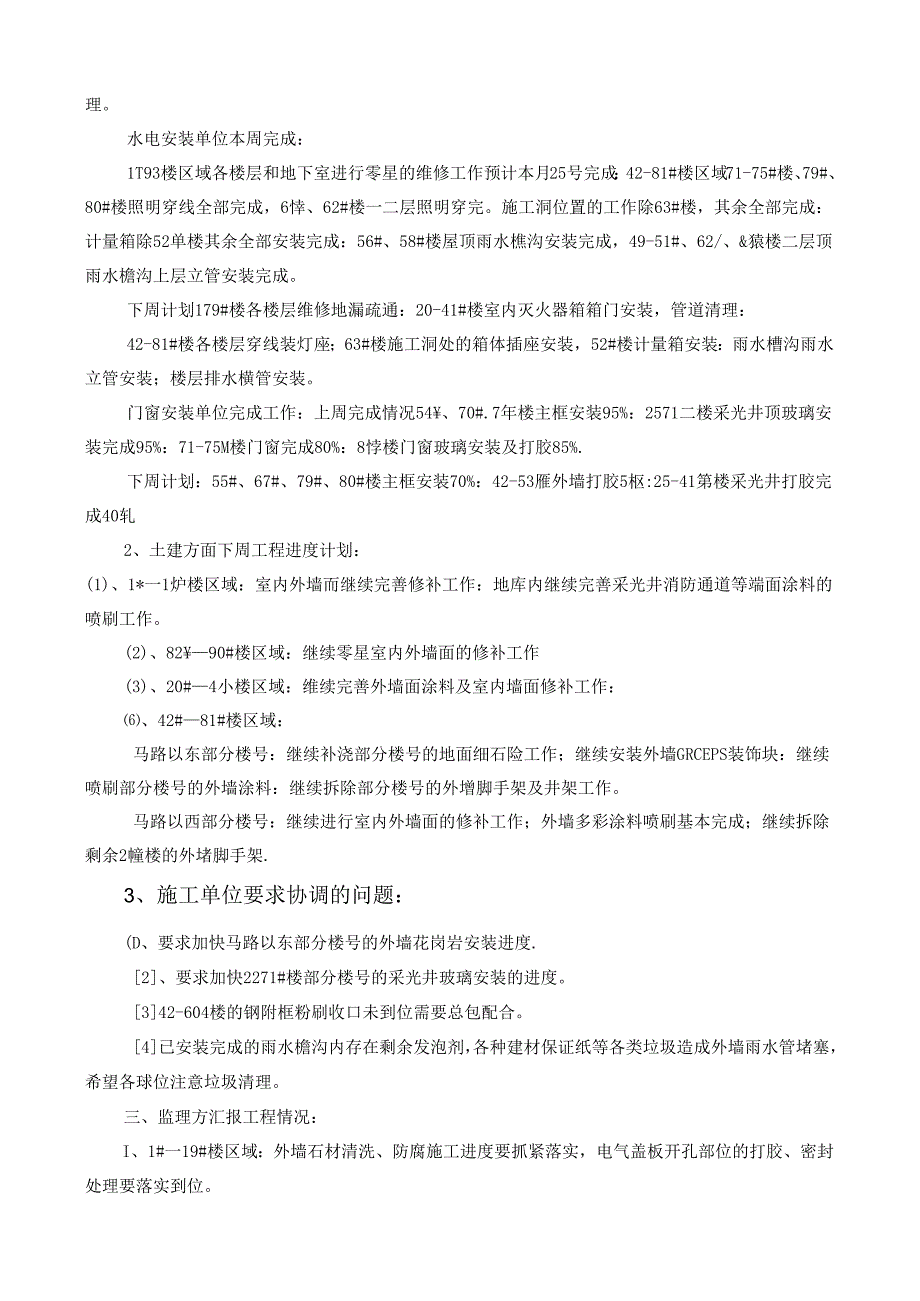

《[监理资料]工程第087次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第087次工地会议纪要.docx(4页珍藏版)》请在第壹文秘上搜索。
1、工稹笫八十七次工堆会议纪要时间:2016-5-18上午9.00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、对上次例会中提出的关于要求施工雎位做好消防验收所需准备工作及消防资料整理,资质确认等工作,现已基本落实。2、对上次例会中提出的关于I#19#楼区域总包单位外墙防水卷材要根据5月9日由监理、业主、施工三方联合检杳的结果,进行逐帧加补、整改:现已基本整改完成,但仍要做好自查自修工作.3、对上次例会中提出的关于1一19#楼落水管堵塞,先由水电安装单位负员疏通,
2、把消理出来的垃圾拍照留存,由货任单位负货费用,目前施工单位仍未完全整改好,要抓紧落实。二、施工方汇报工程情况:1、土建方面(2016年5月17日止施工进度):(1)、产-1炉楼区域:上部室内外墙而继续完善修补工作。4个地卜.室内:继续完善采光井消防通道等墙面涂料的喷刷工作。(2)、82#90#楼区域:继续室内外墙面修补工作。(3)、20#4m楼区域:维续完善外墙面涂料及室内墙面修补工作:台阶花岗岩踏步板安装及不锈钢栏杆安装基本完成。、42#81#楼区域:马路以东部分楼号:楼地面细石磴浇筑工作基本完成:外墙GRCEPS装饰块继续安装:部分楼号的外墙涂料继续喷刷:6幢楼的外架已拆除完成:M幄楼的二
3、级屋面以上外架已拆除,防水乂及瓦片铺盖已完成.,马路以西部分楼号室内外墙面开始进行修补工作:外墙多彩涂料喷刷基本完成:20幢楼的外架及井架全部拆除完成:原有图纸中的室外台阶开始进行施工。外墙石材干挂完成工作:61362,71-75#、76#、79#、80#楼石材安装90%,下周计划继续安装至95%:42-50*、54#、55#楼石材安装95轧下周继续完善收尾工作:1T9#楼石材外墙清洗完成,石材防护正在施工,计划下周防护完成:85-90#楼石材墙面正在清洗,下周计划清洗完成并开始石材防护“上周57*634楼石材安装:56二楼次龙骨安装:52#楼主龙骨安装:60#.66#.69#、70,楼石材首
4、次清洗:本周计划52#、56#楼龙骨继续安装:57#、63楼石材安装:64#、65#、67#、68#楼石材首次清理。水电安装单位本周完成:1T93楼区域各楼层和地下室进行零星的维修工作预计本月25号完成:42-81#楼区域71-75#楼、79#、80#楼照明穿线全部完成,6悻、62#楼一二层照明穿完。施工洞位置的工作除63#楼,其余全部完成:计量箱除52单楼其余全部安装完成:56#、58#楼屋顶雨水樵沟安装完成,49-51#、62/、&猿楼二层顶雨水檐沟上层立管安装完成。下周计划179#楼各楼层维修地漏疏通:20-41#楼室内灭火器箱箱门安装,管道清理:42-81#楼各楼层穿线装灯座;63#楼
5、施工洞处的箱体插座安装,52#楼计量箱安装:雨水槽沟雨水立管安装;楼层排水横管安装。门窗安装单位完成工作:上周完成情况54、70#.7年楼主框安装95%:2571二楼采光井顶玻璃安装完成95%:71-75M楼门窗完成80%:8悖楼门窗玻璃安装及打胶85%.下周计划:55#、67#、79#、80#楼主框安装70%:42-53雁外墙打胶5枢:25-41第楼采光井打胶完成40轧2、土建方面下周工程进度计划:(1)、1*一1炉楼区域:室内外墙而继续完善修补工作:地库内继续完善采光井消防通道等端面涂料的喷刷工作。(2)、8290#楼区域:继续零星室内外墙面的修补工作(3)、20#4小楼区域:维续完善外墙
6、面涂料及室内墙面修补工作:、42#81#楼区域:马路以东部分楼号:继续补浇部分楼号的地面细石险工作;继续安装外墙GRCEPS装饰块:继续喷刷部分楼号的外墙涂料:继续拆除部分楼号的外增脚手架及井架工作。马路以西部分楼号:继续进行室内外墙面的修补工作;外墙多彩涂料喷刷基本完成;继续拆除剩余2幢楼的外堵脚手架.3、施工单位要求协调的问题:(D、要求加快马路以东部分楼号的外墙花岗岩安装进度.2、要求加快2271#楼部分楼号的采光井玻璃安装的进度。342-604楼的钢附框粉刷收口未到位需要总包配合。4已安装完成的雨水檐沟内存在剩余发泡剂,各种建材保证纸等各类垃圾造成外墙雨水管堵塞,希望各球位注意垃圾清理
7、。三、监理方汇报工程情况:I、1#一19#楼区域:外墙石材清洗、防腐施工进度要抓紧落实,电气盖板开孔部位的打胶、密封处理要落实到位。2、1-19#楼区域:2#楼雨面采光井铝合金板遭损坏,施工单位要抓紧下单、重新.3、1-19#楼区域:6#楼西面通风井及地下室应急通道楼梯上的遮雨棚等工作,施工单位要抓紧下单、制作、安装:以保证后序工作涂料等工作施工。4、1#一19#楼区域:场外涂料墙面涂料多处出现流淌痕迹及线条不直、景观凳面板未做、细部节点施工粗糙,施工单位要抓紧施工、整改。5、20#41#楼区域:外墙石材、门窗、涂料等施工队伍要抓紧施工、收头,在不同材质的接缝处施工队要多沟通,做好细部处理。6
8、、20#-41#楼区域:场外挡土墙出现位移的部位待设计方案出来后,施工单位必须严格按设汁要求进行满工,以保证工程质量;20#、21#楼北面道路下管道埋深及管径尺寸大小必须严格按图施工,对有变动的项目必须根据联系单要求进行施工。7、42#81#楼区域:外墙石材中源施工单位施工的龙骨焊接质量要均衡,对焊缝历量不符要求的耍及时进行整改、加焊;两家石材幕墙单位施工的荔枝面线条均有不同程度的绕度过大现象,要抓紧落实整改.8、42#81机楼区域:总包单位的外墙涂料要有序施工,以防止出现色差及以防遗漏;另外,车库层地面施工时要控制好表面平整度,并掌握好收口的时间节点,以放便表面平整度的控制。9、82#90#
9、楼区域:件帷楼的外墙石材清洗、防腐施工:门窗调试:多彩涂料起皮修补等各施工单位要抓紧检杳、整改,以保证业主能按期交房。安装方面:10、安装雎位抓紧完成1/9#楼区域的各种剩余维修工作,以及消费系统各种标示清理等收尾工作。Ih上周进行的施工现场临时用电检杳,还是存在部分电箱内私搭乱接,没有插头电线接入插座,1-19#楼维修工作设备用裸线连接取电,希望总包单位做好现场用电安全管控。12、场外单位工作施工中出现管线倒坡,管材以小替大的问题己要求返工整改完成以后才得进行下一步施工:做好各检查井内防坠网的设置安装工作。13、82-90#楼楼栋需要场外施工单位进行管道窖井闭水试验,报于监理业主单位确认.四
10、、业主方汇报工程情况土建方面:1、目前施工场地内已无堆放土方的地方,现要求施工单位对所有的建筑垃圾律必须外运不再用于本工程中(特别是42*81#楼中),如发现仃哪家单位在回填,则由谁回填i隹挖出的原则执行2、总包大门人口处本周日要做路,估计要哲停通行一周左右,要求各施工单位做好材料备货工作.3、1#一19#楼区域中:总包路边栏杆要尽快安装,返工的防水卷材回填土仍夹有石块,要整改:4、楼区域中:门窗单位采光井补片玻璃、铝板、室内调试、玻璃清理要抓紧落实。总包单位在交房前由监理、业主、总包等各方再逐幢进行检查遍,在确认完好后再进行交房。5、外墙看材要抓紧清洗、防腐施工,对破损的板材要抓紧更换。6、
11、门廊平台修补等上述各工作完成后及时通知业主、监理检查、验收,完好后交业主管理。7、场外园林其石漆、园栏杆等问现要抓紧整改。8、对119#楼落水管堵塞,先由水电安装单位负责疏通,把清理出来的垃圾拍照留存,由责任单位负责费用。9、对门窗污染的问题,施工单位要自行想办法协调、并做好各自的成保护。安装方面:10,82#楼车库门口井内管道有发现破损需要施工单位及时派人维修.11、1-19#楼计量箱电力局穿电缆已经完成,需要安装单位做好所有箱体的检查破损修补,计员箱施工懂埋时存在多开孔的进行封堵与防腐工艺施工:做好计量箱上户号卡设置。12、场外单位2#生化池施工施工要严格按图操作,不得随意移动位置。13、1-19#楼区域军库入口均有管材外露需要园林单位做好处理:场外单位做好各处墙角破损的修补。14. 20-21#楼前道路需做好外露倒坡管材的整改工作后才可浇筑路面。15. 21#楼路边碎石,25#楼处土方需要场外冷位做好清理搬运工作。16. 20-41#楼场外施工单位技术力量需要加强;管道埋设要做好破损检隹,管口连接质量检查,保证施工质量。17. 82-90#楼尽快进行管线闭水试验,和破损的雨水槽管修理工作。18. 通知本周五施工现场停电一天。工程项目监理部整理二O六年五月十八日
