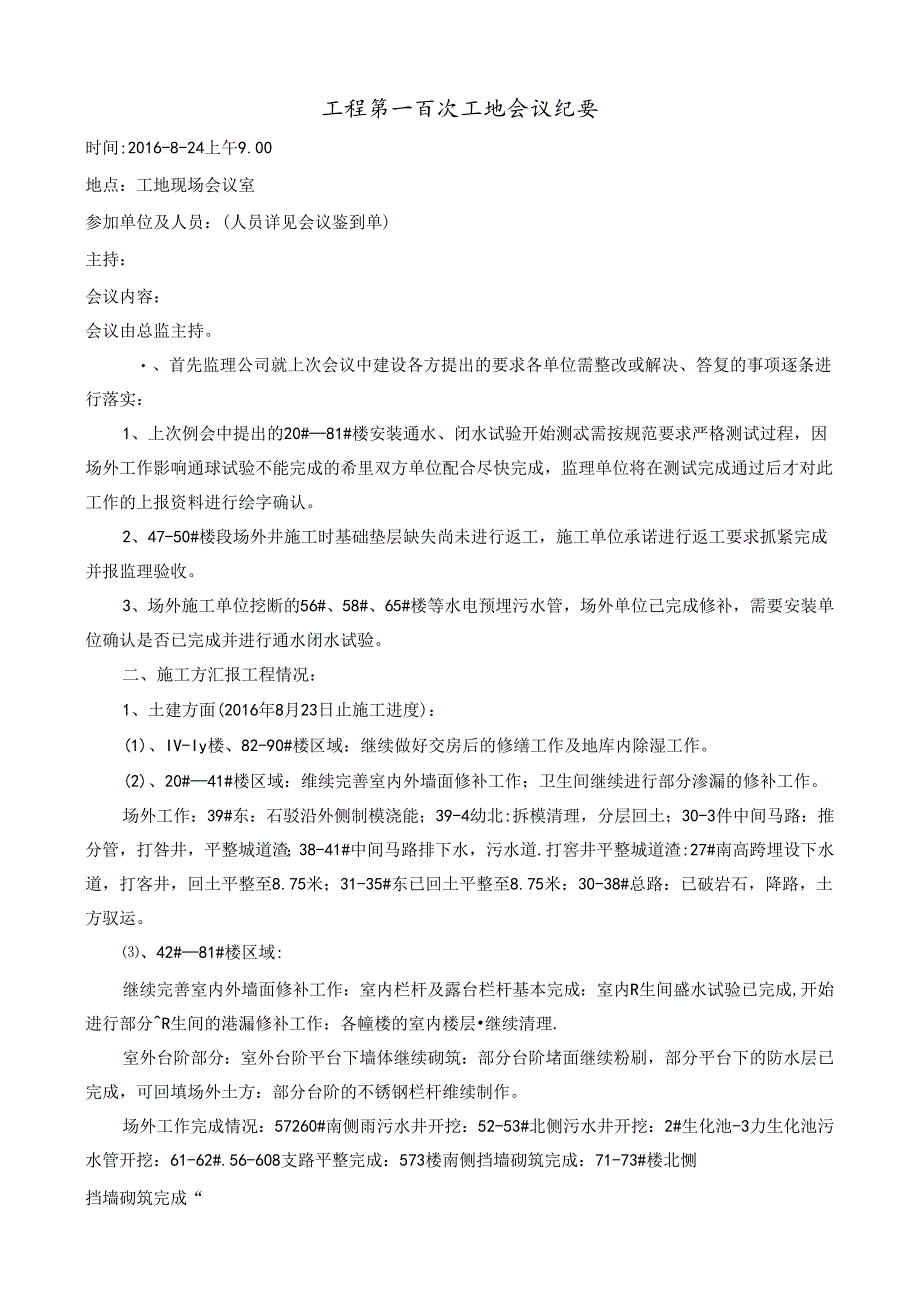

《[监理资料]工程第100次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第100次工地会议纪要.docx(4页珍藏版)》请在第壹文秘上搜索。
1、工程第一百次工地会议纪要时间:2016-8-24上午9.00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、上次例会中提出的20#81#楼安装通水、闭水试验开始测忒需按规范要求严格测试过程,因场外工作影响通球试验不能完成的希里双方单位配合尽快完成,监理单位将在测试完成通过后才对此工作的上报资料进行绘字确认。2、47-50#楼段场外井施工时基础垫层缺失尚未进行返工,施工单位承诺进行返工要求抓紧完成并报监理验收。3、场外施工单位挖断的56#、58#、65#楼等水电预

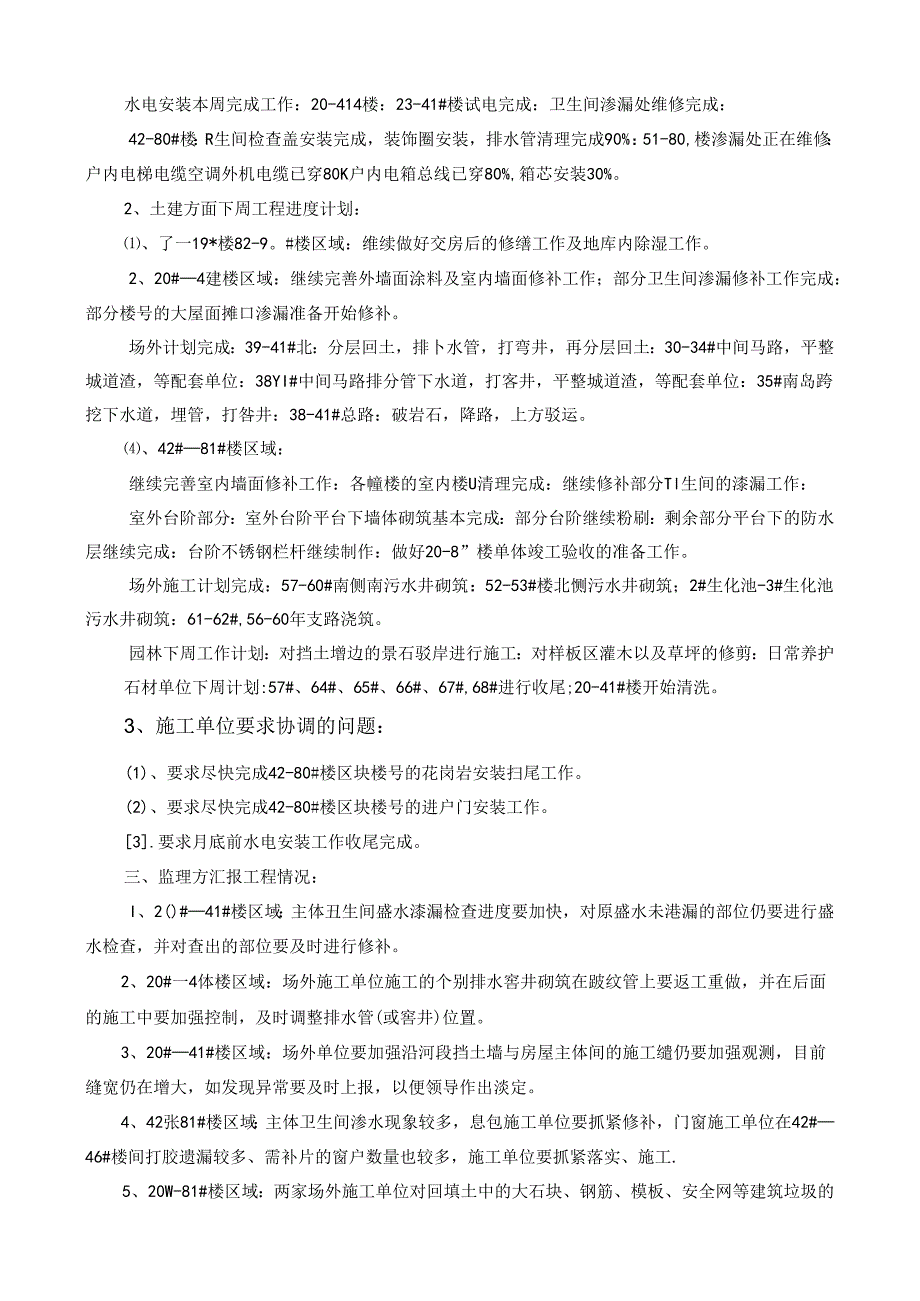

2、埋污水管,场外单位己完成修补,需要安装单位确认是否已完成并进行通水闭水试验。二、施工方汇报工程情况:1、土建方面(2016年8月23日止施工进度):(1)、IV-Iy楼、82-90#楼区域:继续做好交房后的修缮工作及地库内除湿工作。(2)、20#41#楼区域:维续完善室内外墙面修补工作;卫生间继续进行部分渗漏的修补工作。场外工作:39#东:石驳沿外侧制模浇能;39-4幼北:拆模清理,分层回土;30-3件中间马路:推分管,打咎井,平整城道渣;38-41#中间马路排下水,污水道.打窖井平整城道渣:27#南高跨埋设下水道,打客井,回土平整至8.75米;31-35#东已回土平整至8.75米:30-38
3、#总路:已破岩石,降路,土方驭运。、42#81#楼区域:继续完善室内外墙面修补工作:室内栏杆及露台栏杆基本完成:室内R生间盛水试验已完成,开始进行部分R生间的港漏修补工作:各幢楼的室内楼层继续清理.室外台阶部分:室外台阶平台下墙体继续砌筑:部分台阶堵面继续粉刷,部分平台下的防水层已完成,可回填场外土方:部分台阶的不锈钢栏杆维续制作。场外工作完成情况:57260#南侧雨污水井开挖:52-53#北侧污水井开挖:2#生化池-3力生化池污水管开挖:61-62#.56-608支路平整完成:573楼南侧挡墙砌筑完成:71-73#楼北恻挡墙砌筑完成“水电安装本周完成工作:20-414楼:23-41#楼试电完
4、成:卫生间渗漏处维修完成:42-80#楼:R生间检查盖安装完成,装饰圈安装,排水管清理完成90%:51-80,楼渗漏处正在维修:户内电梯电缆空调外机电缆已穿80K户内电箱总线已穿80%,箱芯安装30%。2、土建方面下周工程进度计划:、了一19*楼82-9。#楼区域:维续做好交房后的修缮工作及地库内除湿工作。2、20#4建楼区域:继续完善外墙面涂料及室内墙面修补工作;部分卫生间渗漏修补工作完成:部分楼号的大屋面摊口渗漏准备开始修补。场外计划完成:39-41#北:分层回土,排卜水管,打弯井,再分层回土:30-34#中间马路,平整城道渣,等配套单位:38YI#中间马路排分管下水道,打客井,平整城道渣

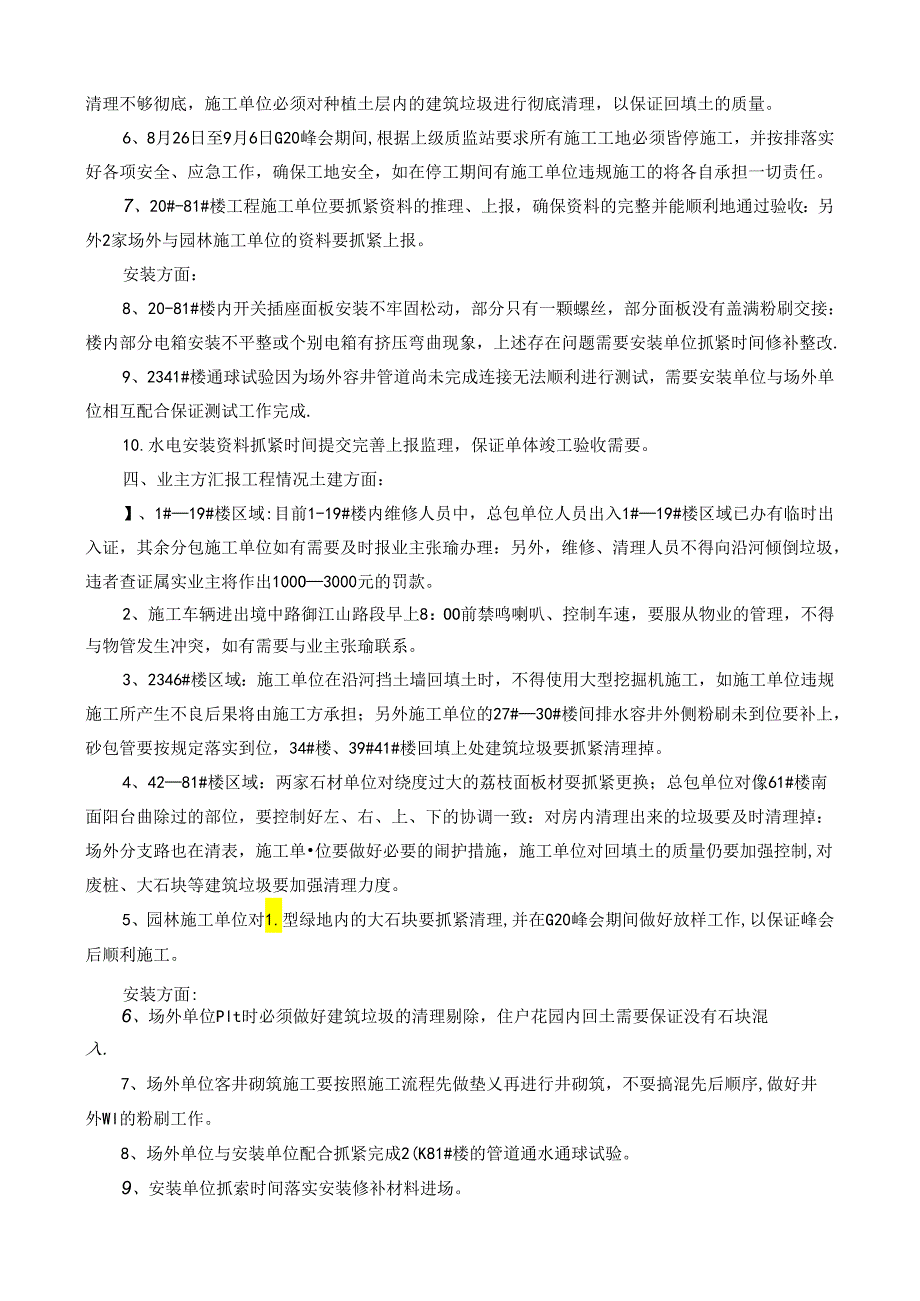

5、,等配套单位:35#南岛跨挖下水道,埋管,打咎井:38-41#总路:破岩石,降路,上方驳运。、42#81#楼区域:继续完善室内墙面修补工作:各幢楼的室内楼U清理完成:继续修补部分Tl生间的漆漏工作:室外台阶部分:室外台阶平台下墙体砌筑基本完成:部分台阶继续粉刷:剩余部分平台下的防水层继续完成:台阶不锈钢栏杆继续制作:做好20-8”楼单体竣工验收的准备工作。场外施工计划完成:57-60#南侧南污水井砌筑:52-53#楼北恻污水井砌筑;2#生化池-3#生化池污水井砌筑:61-62#,56-60年支路浇筑。园林下周工作计划:对挡土增边的景石驳岸进行施工:对样板区灌木以及草坪的修剪:日常养护石材单位下
6、周计划:57#、64#、65#、66#、67#,68#进行收尾;20-41#楼开始清洗。3、施工单位要求协调的问题:(1)、要求尽快完成42-80#楼区块楼号的花岗岩安装扫尾工作。(2)、要求尽快完成42-80#楼区块楼号的进户门安装工作。3.要求月底前水电安装工作收尾完成。三、监理方汇报工程情况:I、2()#41#楼区域:主体丑生间盛水漆漏检查进度要加快,对原盛水未港漏的部位仍要进行盛水检查,并对查出的部位要及时进行修补。2、20#一4体楼区域:场外施工单位施工的个别排水窖井砌筑在跛纹管上要返工重做,并在后面的施工中要加强控制,及时调整排水管(或窖井)位置。3、20#41#楼区域:场外单位要
7、加强沿河段挡土墙与房屋主体间的施工缱仍要加强观测,目前缝宽仍在增大,如发现异常要及时上报,以便领导作出淡定。4、42张81#楼区域:主体卫生间渗水现象较多,息包施工单位要抓紧修补,门窗施工单位在42#46#楼间打胶遗漏较多、需补片的窗户数量也较多,施工单位要抓紧落实、施工.5、20W-81#楼区域:两家场外施工单位对回填土中的大石块、钢筋、模板、安全网等建筑垃圾的清理不够彻底,施工单位必须对种植土层内的建筑垃圾进行彻底清理,以保证回填土的质量。6、8月26日至9月6日G20峰会期间,根据上级质监站要求所有施工工地必须皆停施工,并按排落实好各项安全、应急工作,确保工地安全,如在停工期间有施工单位
8、违规施工的将各自承担一切责任。7、20#-81#楼工程施工单位要抓紧资料的推理、上报,确保资料的完整并能顺利地通过验收:另外2家场外与园林施工单位的资料要抓紧上报。安装方面:8、20-81#楼内开关插座面板安装不牢固松动,部分只有一颗螺丝,部分面板没有盖满粉刷交接:楼内部分电箱安装不平整或个别电箱有挤压弯曲现象,上述存在问题需要安装单位抓紧时间修补整改.9、2341#楼通球试验因为场外容井管道尚未完成连接无法顺利进行测试,需要安装单位与场外单位相互配合保证测试工作完成.10.水电安装资料抓紧时间提交完善上报监理,保证单体竣工验收需要。四、业主方汇报工程情况土建方面:】、1#19#楼区域:目前1
9、-19#楼内维修人员中,总包单位人员出入1#19#楼区域已办有临时出入证,其余分包施工单位如有需要及时报业主张瑜办理:另外,维修、清理人员不得向沿河倾倒垃圾,违者查证属实业主将作出100O3000元的罚款。2、施工车辆进出境中路御江山路段早上8:OO前禁鸣喇叭、控制车速,要服从物业的管理,不得与物管发生冲突,如有需要与业主张瑜联系。3、2346#楼区域:施工单位在沿河挡土墙回填土时,不得使用大型挖掘机施工,如施工单位违规施工所产生不良后果将由施工方承担;另外施工单位的27#30#楼间排水容井外侧粉刷未到位要补上,砂包管要按规定落实到位,34#楼、39#41#楼回填上处建筑垃圾要抓紧清理掉。4、
10、4281#楼区域:两家石材单位对绕度过大的荔枝面板材耍抓紧更换;总包单位对像61#楼南面阳台曲除过的部位,要控制好左、右、上、下的协调一致:对房内清理出来的垃圾要及时清理掉:场外分支路也在清表,施工单位要做好必要的闹护措施,施工单位对回填土的质量仍要加强控制,对废桩、大石块等建筑垃圾要加强清理力度。5、园林施工单位对1.型绿地内的大石块要抓紧清理,并在G20峰会期间做好放样工作,以保证峰会后顺利施工。安装方面:6、场外单位Plt时必须做好建筑垃圾的清理剔除,住户花园内回土需要保证没有石块混入.7、场外单位客井砌筑施工要按照施工流程先做垫乂再进行井砌筑,不耍搞混先后顺序,做好井外Wl的粉刷工作。8、场外单位与安装单位配合抓紧完成2(K81#楼的管道通水通球试验。9、安装单位抓索时间落实安装修补材料进场。10.今日卜午进行现场临时用电安全检查。工程项目监理部整理二O一六年八月二十四日
