《[监理资料]工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工地会议纪要.docx(5页珍藏版)》请在第壹文秘上搜索。

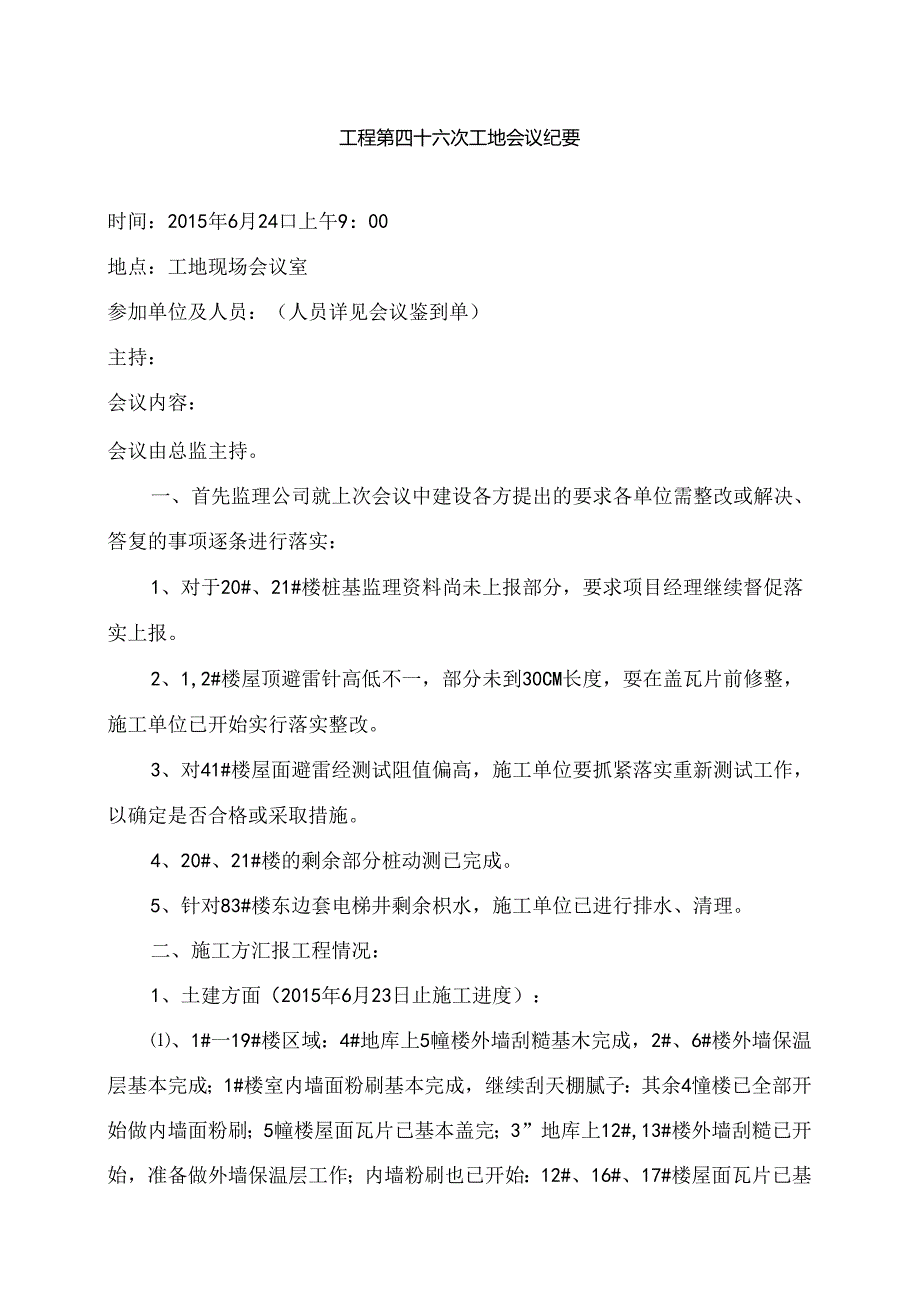

1、工程第四十六次工地会议纪要时间:2015年6月24口上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、对于20#、21#楼桩基监理资料尚未上报部分,要求项目经理继续督促落实上报。2、1,2#楼屋顶避雷针高低不一,部分未到30CM长度,耍在盖瓦片前修整,施工单位已开始实行落实整改。3、对41#楼屋面避雷经测试阻值偏高,施工单位要抓紧落实重新测试工作,以确定是否合格或采取措施。4、20#、21#楼的剩余部分桩动测已完成。5、针对83#楼东边套电梯井剩余枳

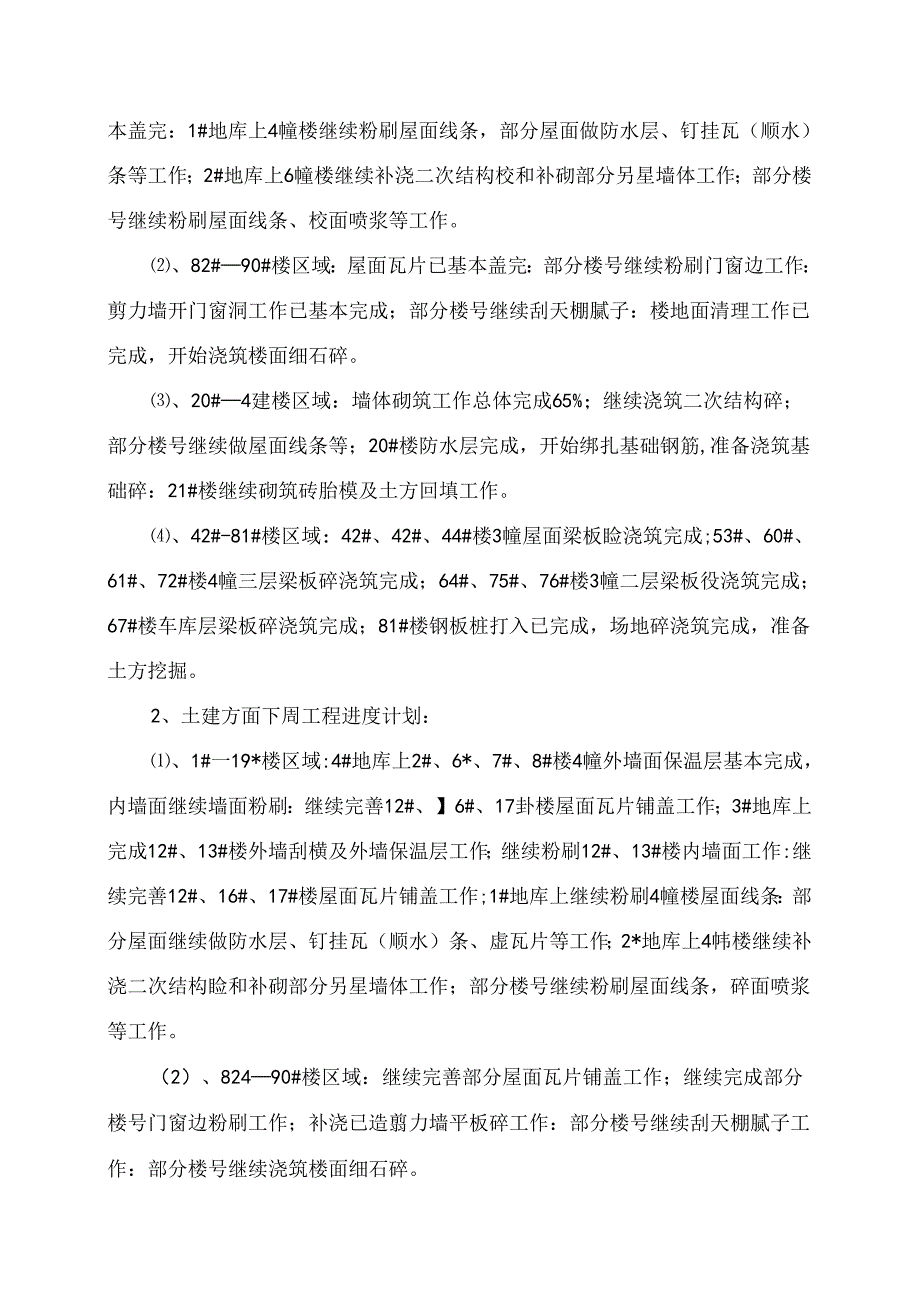

2、水,施工单位已进行排水、清理。二、施工方汇报工程情况:1、土建方面(2015年6月23日止施工进度):、1#一19#楼区域:4#地库上5幢楼外墙刮糙基木完成,2#、6#楼外墙保温层基本完成;1#楼室内墙面粉刷基本完成,继续刮天棚腻子:其余4憧楼已全部开始做内墙面粉刷;5幢楼屋面瓦片已基本盖完;3”地库上12#,13#楼外墙刮糙已开始,准备做外墙保温层工作;内墙粉刷也已开始:12#、16#、17#楼屋面瓦片已基本盖完:1#地库上4幢楼继续粉刷屋面线条,部分屋面做防水层、钉挂瓦(顺水)条等工作;2#地库上6幢楼继续补浇二次结构校和补砌部分另星墙体工作;部分楼号继续粉刷屋面线条、校面喷浆等工作。、8
3、2#90#楼区域:屋面瓦片已基本盖完:部分楼号继续粉刷门窗边工作:剪力墙开门窗洞工作已基本完成;部分楼号继续刮天棚腻子:楼地面清理工作已完成,开始浇筑楼面细石碎。、20#4建楼区域:墙体砌筑工作总体完成65%;继续浇筑二次结构碎;部分楼号继续做屋面线条等;20#楼防水层完成,开始绑扎基础钢筋,准备浇筑基础碎:21#楼继续砌筑砖胎模及土方回填工作。、42#-81#楼区域:42#、42#、44#楼3幢屋面梁板睑浇筑完成;53#、60#、61#、72#楼4幢三层梁板碎浇筑完成;64#、75#、76#楼3幢二层梁板役浇筑完成;67#楼车库层梁板碎浇筑完成;81#楼钢板桩打入已完成,场地碎浇筑完成,准备
4、土方挖掘。2、土建方面下周工程进度计划:、1#一19*楼区域:4#地库上2#、6*、7#、8#楼4幢外墙面保温层基本完成,内墙面继续墙面粉刷:继续完善12#、】6#、17卦楼屋面瓦片铺盖工作;3#地库上完成12#、13#楼外墙刮横及外墙保温层工作;继续粉刷12#、13#楼内墙面工作:继续完善12#、16#、17#楼屋面瓦片铺盖工作;1#地库上继续粉刷4幢楼屋面线条:部分屋面继续做防水层、钉挂瓦(顺水)条、虚瓦片等工作;2*地库上4帏楼继续补浇二次结构睑和补砌部分另星墙体工作;部分楼号继续粉刷屋面线条,碎面喷浆等工作。(2)、82490#楼区域:继续完善部分屋面瓦片铺盖工作;继续完成部分楼号门窗

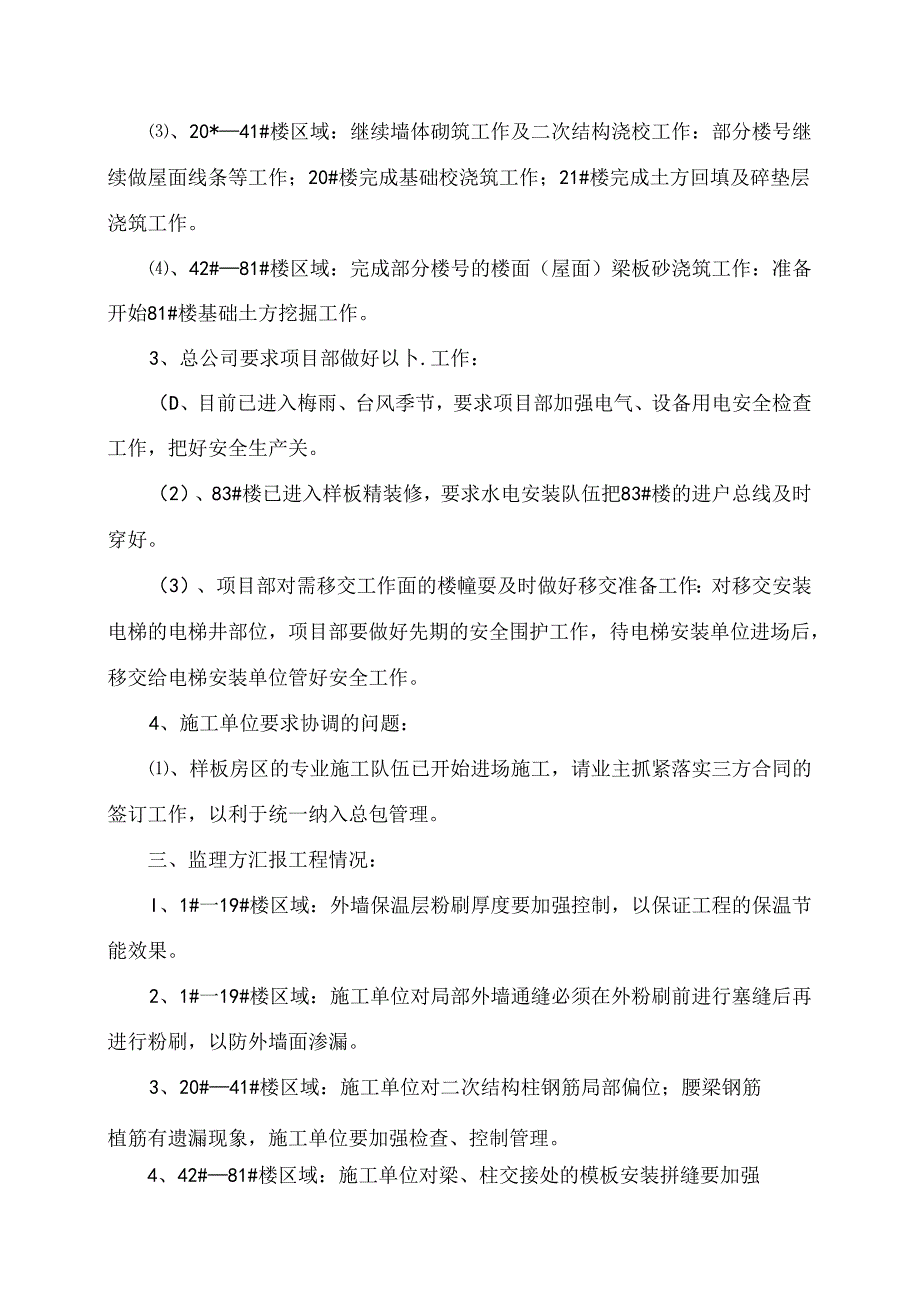

5、边粉刷工作;补浇已造翦力墙平板碎工作:部分楼号继续刮天棚腻子工作:部分楼号继续浇筑楼面细石碎。、20*41#楼区域:继续墙体砌筑工作及二次结构浇校工作:部分楼号继续做屋面线条等工作;20#楼完成基础校浇筑工作;21#楼完成土方回填及碎垫层浇筑工作。、42#81#楼区域:完成部分楼号的楼面(屋面)梁板砂浇筑工作:准备开始81#楼基础土方挖掘工作。3、总公司要求项目部做好以卜.工作:(D、目前已进入梅雨、台风季节,要求项目部加强电气、设备用电安全检查工作,把好安全生产关。(2)、83#楼已进入样板精装修,要求水电安装队伍把83#楼的进户总线及时穿好。(3)、项目部对需移交工作面的楼幢耍及时做好移交
6、准备工作:对移交安装电梯的电梯井部位,项目部要做好先期的安全围护工作,待电梯安装单位进场后,移交给电梯安装单位管好安全工作。4、施工单位要求协调的问题:、样板房区的专业施工队伍已开始进场施工,请业主抓紧落实三方合同的签订工作,以利于统一纳入总包管理。三、监理方汇报工程情况:I、1#一19#楼区域:外墙保温层粉刷厚度要加强控制,以保证工程的保温节能效果。2、1#一19#楼区域:施工单位对局部外墙通缝必须在外粉刷前进行塞缝后再进行粉刷,以防外墙面渗漏。3、20#41#楼区域:施工单位对二次结构柱钢筋局部偏位;腰梁钢筋植筋有遗漏现象,施工单位要加强检查、控制管理。4、42#81#楼区域:施工单位对梁
7、、柱交接处的模板安装拼缝要加强控制,在该部位出现湘浆、蜂窝的现象较多。5、82#90#楼区域:目前已开始进入楼、地面施工阶段,施工单位要加强楼面基层清理工作的管理工作:并建议施工单位对新浇楼面进行浇水养护,以防开裂、起壳。安装方面:6、水电墙体配管开槽深度需控制,特别是二次结构过梁处普遍不到位,需进行改进。同时配钢管施工健修补需采用混凝土修补。7、计量箱安装配管完成后,需报由监理进行隐检。8、安全方面:目前工程立方体交叉施工较多,施工单位要加强安全教育,穿戴好劳动保护用品(戴好安全帽)。四、业主方汇报工程情况并提出以卜.要求:土建方面:1、1#一19#区域中:1#楼前期计划6月底完成,目前进度
8、已经滞后,要求总包单位尽快采取措施抢施工进度。2、楼内墙粉刷仍有毛刺现象,施工单位需控制砂原材料进场,以保证粉刷质量及观感。3、柱面粉刷仍有开裂,施工单位需返工处理,后续施工须加强控制。4、目前82#90#楼屋面施工雨天较多,出现施工作业而湿滑,施工单位在安全方面要特别引起重视,以保证工程顺利进行。5、82#90#楼更改后的采光井已将浇筑混凝土,施工单位对原险面必须做好清理工作,以防施工缝处出现渗漏现象。6、82#楼外墙总包方对另星工作要及时配合涂料、干挂等单位收尾。7、42#81#楼由于连续下雨,施工单位要排除承台内的积水,以保证混凝土浇筑质量,防止车库层底板出现渗、漏水现象。8、对22#41#区域的采光井调整已明确,建设单位将会及时与施工单位联系该变更事项。9、时82#84#楼外墙抗裂砂浆局部需要整改的部位,请施工单位及时整改,避免影响整体进度。安装方面:10、雨季需妥善存放施工材料,特别是电箱等金属制品,不要出现长期被水浸泡现象。【I、目前,82#-90#、1#-41#楼,整体施工进度滞后,望总包单位采取措施,尽快抢进度,配合建设单位的整体进度计划安排工作。12、施工现场“三宝”、“四口”、防护存在不到位的,尽快整改,另外塔吊、井架等临时设备,总包单位须加强巡视,避免出现安全事故的发生工程项目监理部整理二。一五年六月二十四日
