《[监理资料]工程第024次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第024次工地会议纪要.docx(5页珍藏版)》请在第壹文秘上搜索。

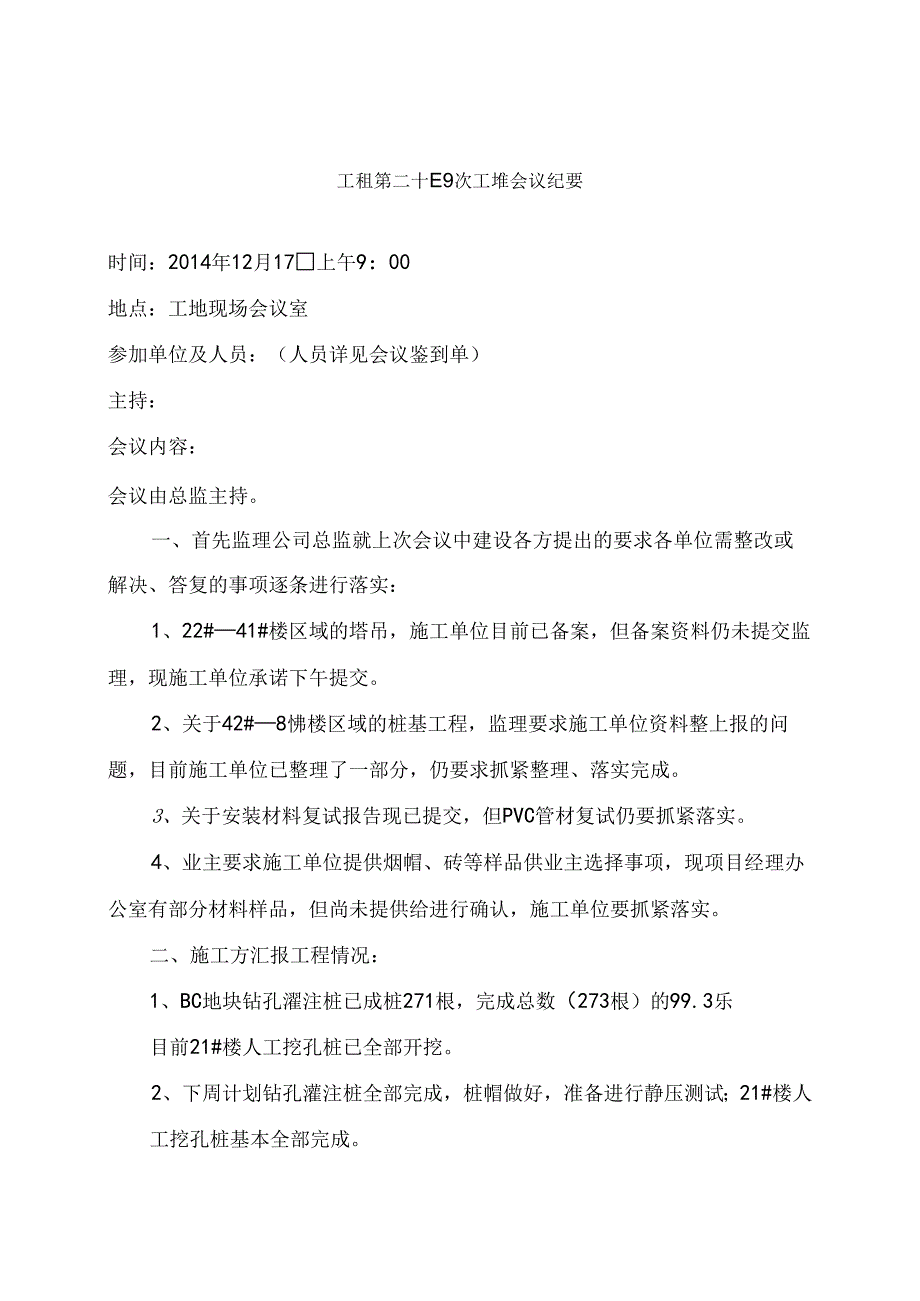

1、工租第二十E9次工堆会议纪要时间:2014年12月17上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司总监就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、22#41#楼区域的塔吊,施工单位目前已备案,但备案资料仍未提交监理,现施工单位承诺下午提交。2、关于42#8怫楼区域的桩基工程,监理要求施工单位资料整上报的问题,目前施工单位已整理了一部分,仍要求抓紧整理、落实完成。3、关于安装材料复试报告现已提交,但PVC管材复试仍要抓紧落实。4、业主要求施工单位提供烟帽、砖等样品供业主选择事项,现项目经理

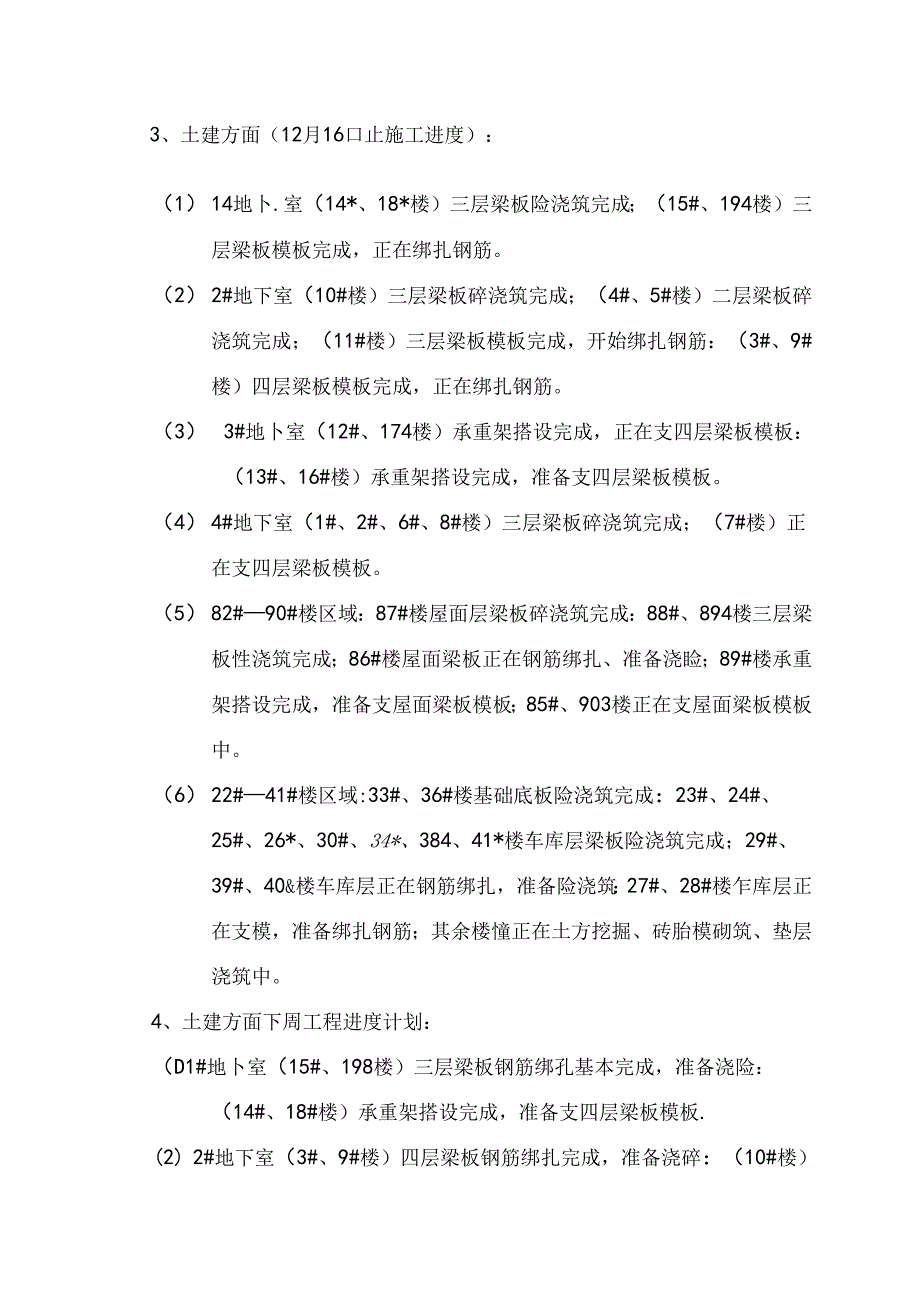

2、办公室有部分材料样品,但尚未提供给进行确认,施工单位要抓紧落实。二、施工方汇报工程情况:1、BC地块钻孔濯注桩已成桩271根,完成总数(273根)的99.3乐目前21#楼人工挖孔桩已全部开挖。2、下周计划钻孔灌注桩全部完成,桩帽做好,准备进行静压测试;21#楼人工挖孔桩基本全部完成。3、土建方面(12月16口止施工进度):(1) 14地卜.室(14*、18*楼)三层梁板险浇筑完成;(15#、194楼)三层梁板模板完成,正在绑扎钢筋。(2) 2#地下室(10#楼)三层梁板碎浇筑完成;(4#、5#楼)二层梁板碎浇筑完成;(11#楼)三层梁板模板完成,开始绑扎钢筋:(3#、9#楼)四层梁板模板完成,
3、正在绑扎钢筋。(3) 3#地卜室(12#、174楼)承重架搭设完成,正在支四层梁板模板:(13#、16#楼)承重架搭设完成,准备支四层梁板模板。(4) 4#地下室(1#、2#、6#、8#楼)三层梁板碎浇筑完成;(7#楼)正在支四层梁板模板。(5) 82#90#楼区域:87#楼屋面层梁板碎浇筑完成:88#、894楼三层梁板性浇筑完成;86#楼屋面梁板正在钢筋绑扎、准备浇睑;89#楼承重架搭设完成,准备支屋面梁板模板;85#、903楼正在支屋面梁板模板中。(6) 22#41#楼区域:33#、36#楼基础底板险浇筑完成:23#、24#、25#、26*、30#、34*、384、41*楼车库层梁板险浇筑
4、完成;29#、39#、40&楼车库层正在钢筋绑扎,准备险浇筑:27#、28#楼乍库层正在支模,准备绑扎钢筋;其余楼憧正在土方挖掘、砖胎模砌筑、垫层浇筑中。4、土建方面下周工程进度计划:(D1#地卜室(15#、198楼)三层梁板钢筋绑孔基本完成,准备浇险:(14#、18#楼)承重架搭设完成,准备支四层梁板模板.(2) 2#地下室(3#、9#楼)四层梁板钢筋绑扎完成,准备浇碎:(10#楼)承重架搭设完成,准备支四层模板:(11#楼)三层梁板梁板钢筋绑扎完成,准备浇险:(4#、5*、)承重架搭设完成,准备支三层模板。(3) 3#地下室(地#、17#楼)四层梁板支地完成,准备钢筋绑扎;室*、16#承重
5、架搭设完成,开始支四层模板。(4) 4#地下室(6#、7#楼)四层梁板支模完成,准备钢筋绑扎;(1#、2#、8#楼)承重架搭设完成,准备支四层梁板模板。(5) 82#904楼区域:86#楼屋面梁板混凝土浇筑完成;85#楼屋面层梁板钢筋绑扎完成,准备浇校;88#、89#、90#楼屋面梁板支模基本完成、开始绑扎钢筋。(6) 22#41#楼区域:27#、28#、29#、39#、40#楼车库层梁板钢筋绑扎完成、准备浇碎:33#、36#楼车库层支模完成,准备绑扎钢筋:32#、37*楼基础钢筋绑扎完成、准备浇险;23*、24#、25#、26#楼38#、4】#楼准备搭设底承重架及部分梁板支模:其余楼憧仍继续

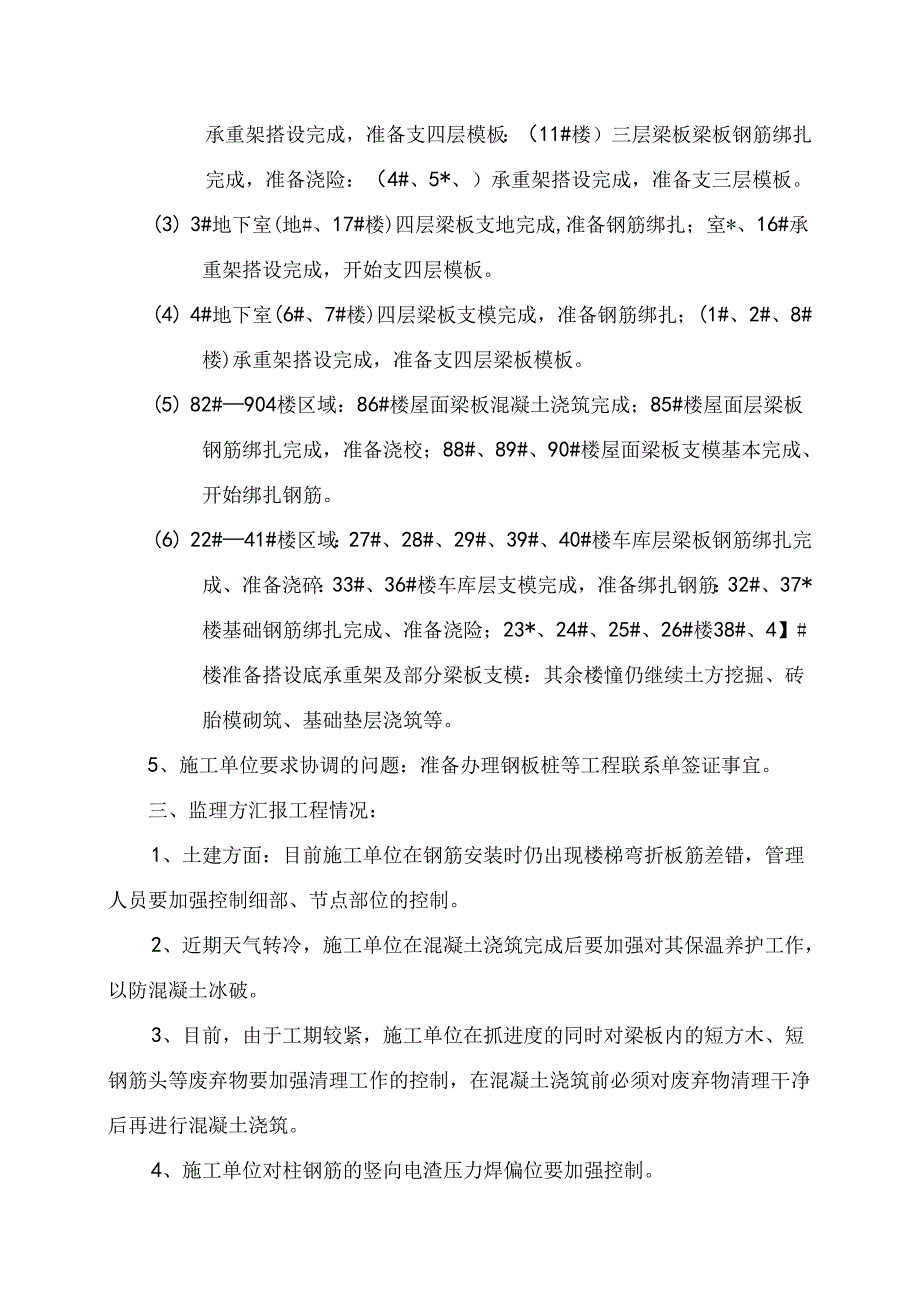

6、土方挖掘、砖胎模砌筑、基础垫层浇筑等。5、施工单位要求协调的问题:准备办理钢板桩等工程联系单签证事宜。三、监理方汇报工程情况:1、土建方面:目前施工单位在钢筋安装时仍出现楼梯弯折板筋差错,管理人员要加强控制细部、节点部位的控制。2、近期天气转冷,施工单位在混凝土浇筑完成后要加强对其保温养护工作,以防混凝土冰破。3、目前,由于工期较紧,施工单位在抓进度的同时对梁板内的短方木、短钢筋头等废弃物要加强清理工作的控制,在混凝土浇筑前必须对废弃物清理干净后再进行混凝土浇筑。4、施工单位对柱钢筋的竖向电渣压力焊偏位要加强控制。5、21#楼桩基工程已开挖,由于该楼原打桩是否已打识别不清,施工单位对该楼幢内所
7、有桩进行核对确认,以防遗漏。6、施工单位在安全上要加强控制,对外架没搭设到位的要搭设到位、对目前为止尚未挂安全网的楼号,要抓紧落实到位:对未戴安全帽的施工人员要采取一定的措施,以防发生安全事故。7、安装方面:安装材料零配件要提前进场,及时报监理(业主)验收。8、给水管水压测试表数量按目前进度不能满足施工要求,现要求施工单位增加配备,以保证工程进度。9、安装用PVC管线熨试测试施工单位要尽快落实。四、业主方汇报工程情况:1、4#地下车库内出现柱偏位现象,施工单位必须对所有结构检查一遍,对出现偏位较大的梁、柱要及时汇报监理、业主进行处理,以保证工程的实体质量。2、目前施工单位的汽车吊在2#地下车库
8、上施工,远远超过施工图纸中的设计荷载,要求总包单位停止在车库板上吊装作业,同时必须杜绝此类事件的发生。3、21#楼施工人员进出较杂,施工单位在施工过程中要做好安全工作,每天收工前必须盖好孔洞U、对已终孔的挖孔桩要及时进行浇筑成桩。4、42#81#楼区域桩基完工后,施工单位要及时做好安全防范工作。5、22#41#楼施工单位施工时,垫块坨圾加强控制,以保证工程质量。6、目前楼层已越造越高,施工单位要抓紧做好临边、洞口的保护工作。7、安装方面:21#楼目前已开始挖桩,西面离二期马路边的桩位施工单位开挖时要注意一期二标斜穿马路已通电的电缆线,发现异常及时上报。8、注意雨水槽的标高控制,露台出水管必须引出来。9、安装计划必须抓紧上报。10、天气转冷,PVe管变脆,施工单位在混凝土浇筑时对断裂的PVC管要及时予以整改,以防堵塞。II、安装工程电焊时注意对邮科管进行保护,以保证埋管质量。12、屋面防雷装置的位置、标高要控制好。13、为保证工程安全,施工单位对监理、业主会议多次提出关于施工人员进入施工现场必须佩戴安全帽的问题,采取拍照罚款措施(具体为50元/每人次),施工单位需及时落实并执行。工程项目监理部整理二。一四年十二月十七日
