《[监理资料]工程第009次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第009次工地会议纪要.docx(3页珍藏版)》请在第壹文秘上搜索。

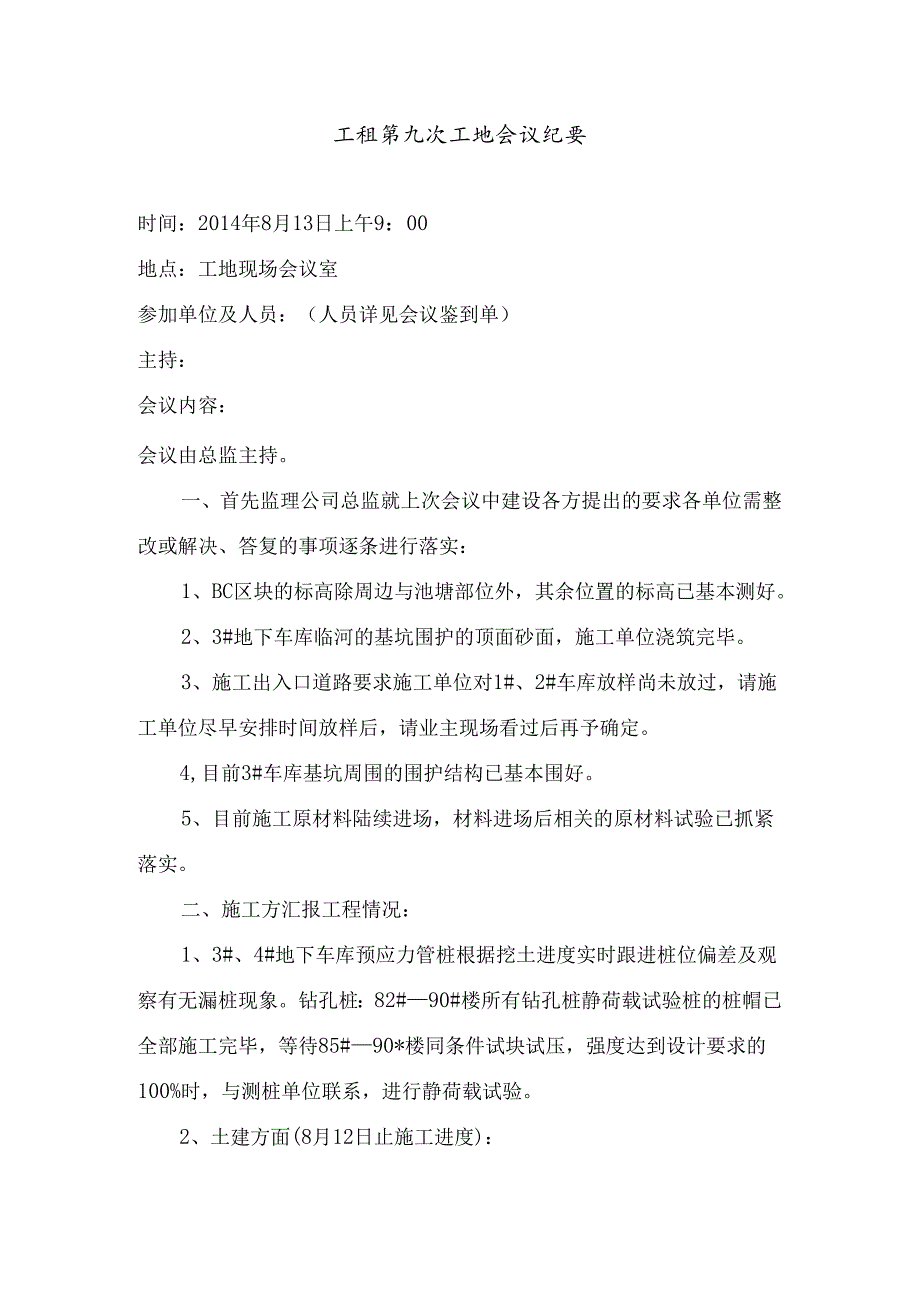

1、工租第九次工地会议纪要时间:2014年8月13日上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司总监就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、BC区块的标高除周边与池塘部位外,其余位置的标高已基本测好。2、3#地下车库临河的基坑围护的顶面砂面,施工单位浇筑完毕。3、施工出入口道路要求施工单位对1#、2#车库放样尚未放过,请施工单位尽早安排时间放样后,请业主现场看过后再予确定。4,目前3#车库基坑周围的围护结构已基本围好。5、目前施工原材料陆续进场,材料进场后相关的原材料试验已抓紧落实。二、

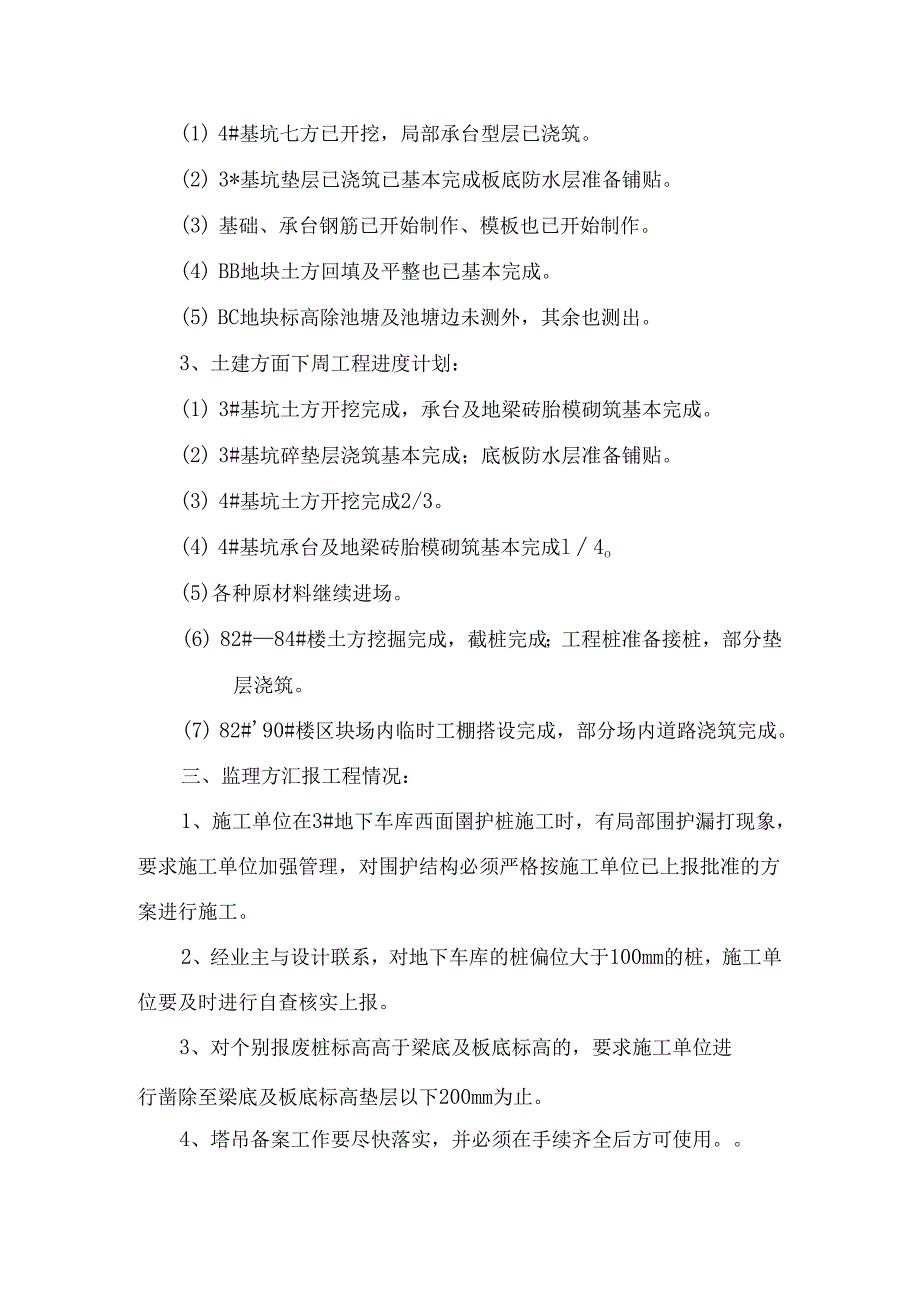

2、施工方汇报工程情况:1、3#、4#地下车库预应力管桩根据挖土进度实时跟进桩位偏差及观察有无漏桩现象。钻孔桩:82#90#楼所有钻孔桩静荷载试验桩的桩帽已全部施工完毕,等待85#90*楼同条件试块试压,强度达到设计要求的100%时,与测桩单位联系,进行静荷载试验。2、土建方面(8月12日止施工进度):(1) 4#基坑七方已开挖,局部承台型层已浇筑。(2) 3*基坑垫层已浇筑已基本完成板底防水层准备铺贴。(3) 基础、承台钢筋已开始制作、模板也已开始制作。(4) BB地块土方回填及平整也已基本完成。(5) BC地块标高除池塘及池塘边未测外,其余也测出。3、土建方面下周工程进度计划:(1) 3#基坑
3、土方开挖完成,承台及地梁砖胎模砌筑基本完成。(2) 3#基坑碎垫层浇筑基本完成;底板防水层准备铺贴。(3) 4#基坑土方开挖完成2/3。(4) 4#基坑承台及地梁砖胎模砌筑基本完成l4o(5)各种原材料继续进场。(6) 82#84#楼土方挖掘完成,截桩完成;工程桩准备接桩,部分垫层浇筑。(7) 82#90#楼区块场内临时工棚搭设完成,部分场内道路浇筑完成。三、监理方汇报工程情况:1、施工单位在3#地下车库西面圉护桩施工时,有局部围护漏打现象,要求施工单位加强管理,对围护结构必须严格按施工单位已上报批准的方案进行施工。2、经业主与设计联系,对地下车库的桩偏位大于100mm的桩,施工单位要及时进行

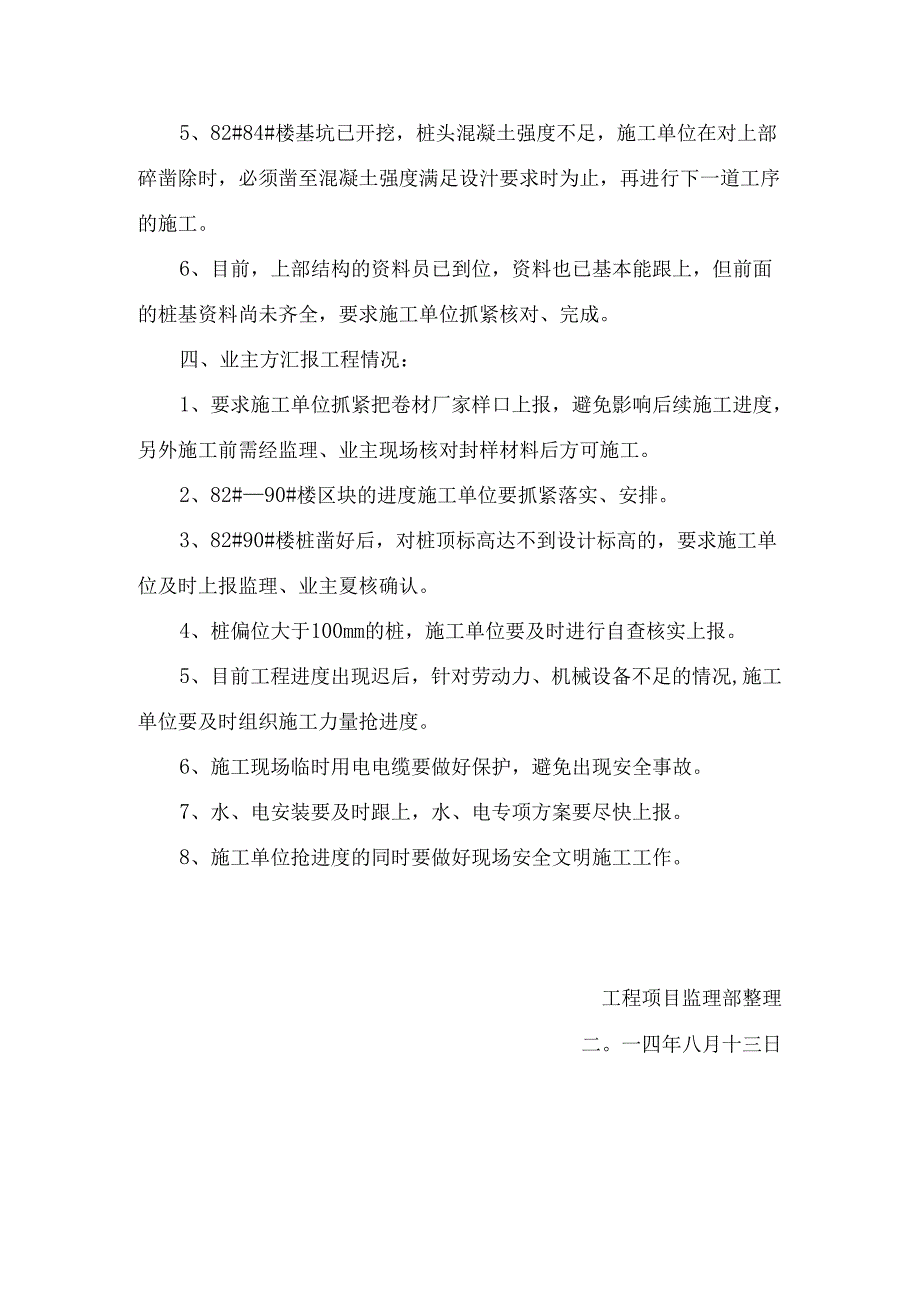

4、自查核实上报。3、对个别报废桩标高高于梁底及板底标高的,要求施工单位进行凿除至梁底及板底标高垫层以下200mm为止。4、塔吊备案工作要尽快落实,并必须在手续齐全后方可使用。5、82#84#楼基坑已开挖,桩头混凝土强度不足,施工单位在对上部碎凿除时,必须凿至混凝土强度满足设汁要求时为止,再进行下一道工序的施工。6、目前,上部结构的资料员已到位,资料也已基本能跟上,但前面的桩基资料尚未齐全,要求施工单位抓紧核对、完成。四、业主方汇报工程情况:1、要求施工单位抓紧把卷材厂家样口上报,避免影响后续施工进度,另外施工前需经监理、业主现场核对封样材料后方可施工。2、82#90#楼区块的进度施工单位要抓紧落实、安排。3、82#90#楼桩凿好后,对桩顶标高达不到设计标高的,要求施工单位及时上报监理、业主夏核确认。4、桩偏位大于100mm的桩,施工单位要及时进行自查核实上报。5、目前工程进度出现迟后,针对劳动力、机械设备不足的情况,施工单位要及时组织施工力量抢进度。6、施工现场临时用电电缆要做好保护,避免出现安全事故。7、水、电安装要及时跟上,水、电专项方案要尽快上报。8、施工单位抢进度的同时要做好现场安全文明施工工作。工程项目监理部整理二。一四年八月十三日
