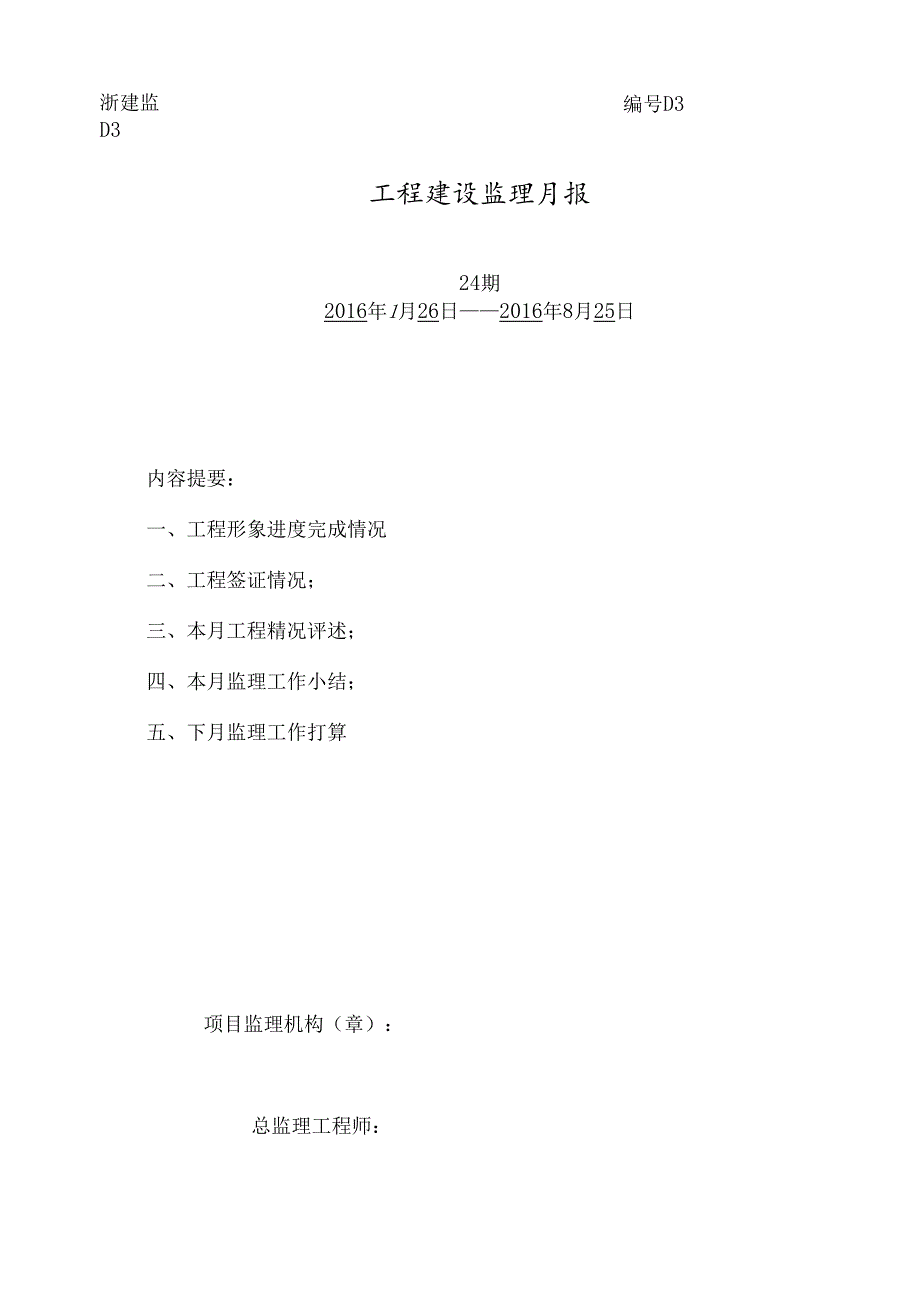

《[监理资料]监理月报(第24期).docx》由会员分享,可在线阅读,更多相关《[监理资料]监理月报(第24期).docx(5页珍藏版)》请在第壹文秘上搜索。

1、浙建监D3编号D3工程建设监理月报24期2016年1月26日2016年8月25日内容提要:一、工程形象进度完成情况二、工程签证情况;三、本月工程精况评述;四、本月监理工作小结;五、下月监理工作打算项目监理机构(章):总监理工程师:工程名称设计单位建设单位施工单位1#一19#楼内外装饰工程完成100%:与82#90#搂内外装饰工程完成100%:22#41#楼内外装饰工程完成100%;42#81#楼计划40棘完成96%装饰工程.际成实完实际1#一19#楼、1#4地卜车库及82*-9O*楼已通过单体竣工除收交付使H1.20#-41#楼装饰工程外墙石材干挂与外墙涂料基本完成、门窗、落台栏杆正在收尾.4
2、2#SlMIX域:外堵石材干挂与外墙基本完成,门窗、涂料装饰工程完成85%左右.实际进度与计划相比较诳度已迟后,主要是外袋饰施工人员不足、各J1.种之间配合有一定雉度,且部分工作而闱置所造成.工程签证情况例会纪要专题报告份要工地监理全会会议纪要4份签证工程质量脩内容简要工程报验申请表106份通知指示指令向施工单位发出的份内容简要1、监理工作联系单/份2、监理工程师通知单I份各种报告施工单位提出的份内容简要1、工程开工报审表/份2、施工组织设计(专项施工方案)报审/份3、承包单位报审表/份4,主要施工机械报审表/份5,承包单位通知单/份6、工程材料/构配件/设备报审表6份7、施工测量放线报放申请

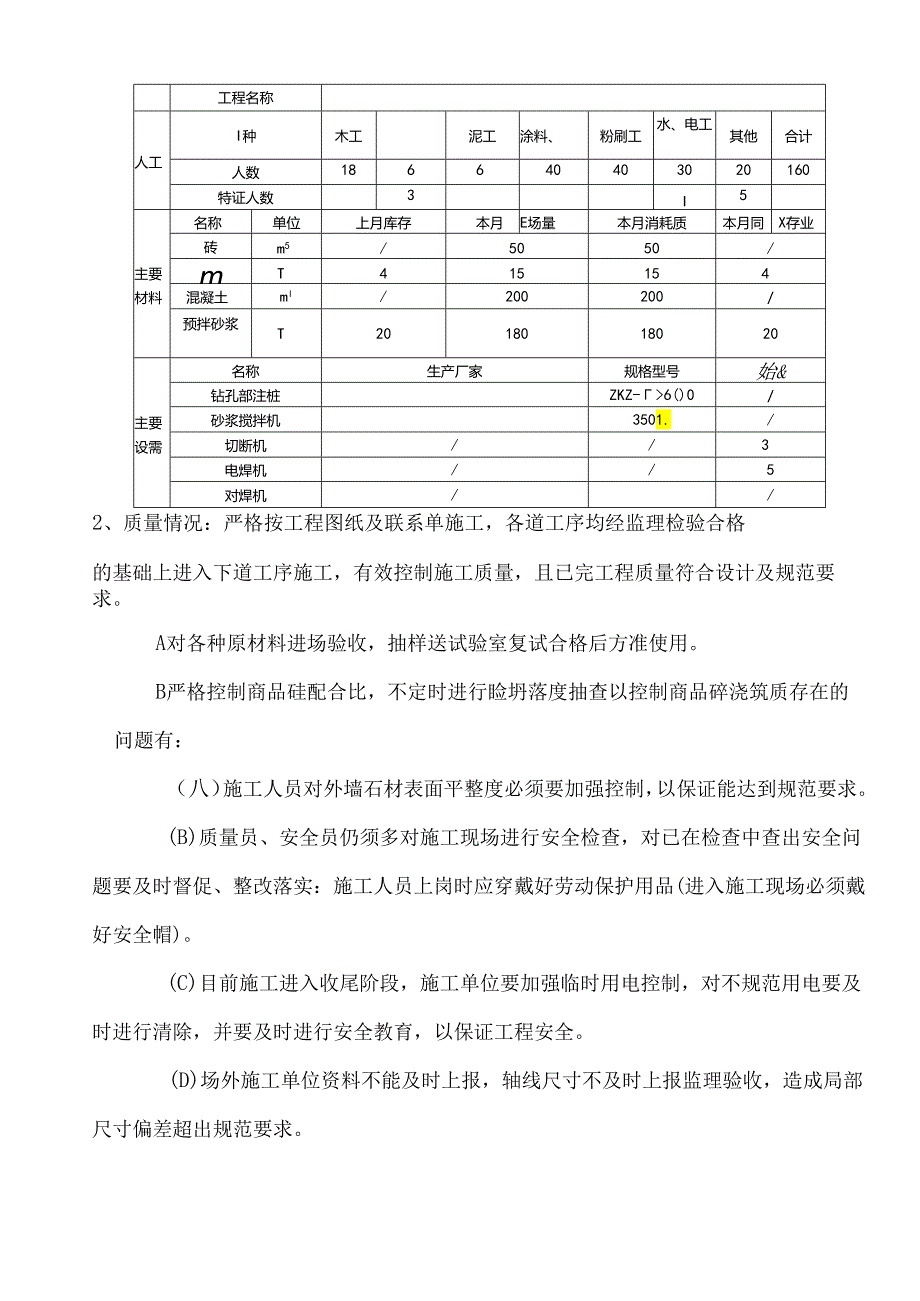

3、表12份I签款证份内容简要工程款支付证书/份月工程情况评述:1、本月人、机、料动态表工程名称人工I种木工泥工涂料、粉刷工水、电工其他合计人数186640403020160特证人数3I5主要材料名称单位上月库存本月iiE场量本月消耗质本月同X存业砖m5/5050/mT415154混凝土ml/200200/预拌砂浆T2018018020主要设需名称生产厂家规格型号始&钻孔部注桩ZKZ-6()0/砂浆搅拌机3501./切断机/3电焊机/5对焊机/2、质量情况:严格按工程图纸及联系单施工,各道工序均经监理检验合格的基础上进入下道工序施工,有效控制施工质量,且已完工程质量符合设计及规范要求。A对各种原材
4、料进场验收,抽样送试验室复试合格后方准使用。B严格控制商品硅配合比,不定时进行睑坍落度抽查以控制商品碎浇筑质存在的问题有:(八)施工人员对外墙石材表面平整度必须要加强控制,以保证能达到规范要求。(B)质量员、安全员仍须多对施工现场进行安全检查,对已在检查中查出安全问题要及时督促、整改落实:施工人员上岗时应穿戴好劳动保护用品(进入施工现场必须戴好安全帽)。(C)目前施工进入收尾阶段,施工单位要加强临时用电控制,对不规范用电要及时进行清除,并要及时进行安全教育,以保证工程安全。(D)场外施工单位资料不能及时上报,轴线尺寸不及时上报监理验收,造成局部尺寸偏差超出规范要求。3、进度情况:本月实际进度与
5、计划进度相比较已迟后,特别是门窗制作、安装及外墙石材收口进度缓慢不能及时跟上:场外施工人员也显不足,要求施工单位及时有效的组织施工人员进行施工,以保证工程能按期完成。4、资料情况:本工程场外施工单位的施工资料仍未落实、上报;主体部分材料/设备/构配件报审表尚欠及时。5、安全、文明施工情况:施工现场各临时设施已按要求布置。施工材料堆放要加强管理、南大门入口道路比较杂乱,施工单位要及时做好保洁工作。安全方面:施工单位要及时做好对临边、洞口的围护工作,特别是电梯弁边的围护要经常检查、落实到位:各总、分包施工单位对临时用电必须按规范要求进行设置,以保证工程安全顺利进行。本月监理工作小结:1、做好各方的
6、组织协调工作,按排劳动后的工作计划。2、督促门窗安装施工单位及时增加施工人员、抓紧施工,以保证工程能按照进度要求完成目标。3、施工过程做好混凝土浇筑等到各项旁站工作,记好旁站记录。对特殊工种操作人员持证上岗情况进行检查,不合要求者及时清退。4、继续对进场材料进行严格控制,所有进场材料必须具有质保单,合格证需复试的材料经复试合格后方准使用。5、对工程中出现的问题(如要求施工单位对外墙龙骨与图纸不符部位及时进行整改,并督促落实,保证了工程进度顺利进行。6、通过旁站、平行检验等形式控制钢筋、混凝土、砌体工程的实体质量。7、加强隐蔽工程验收工作,发现问题及时向施工方提出,督促施工方改正。8、监督场外施
7、工单位落实安全措施,记好监理日记,做好旁站记录。通过以一各项工作,基本能控制工程质量和进度,但仍须进一步努力。9、在各楼层施工过程中,对施工单位提交的施工测量、放线报验及时地进行了复核验收。下月监理工作打算:1、督促场外施工单位做好更改墙的返工工作.2、维续做好原材料进场及质保资料检查和验收,并记录3、通过旁站、平行检险等形式控制砖、险、钢筋历量。4、督促施工单位维续做好1#一19#:82#90#楼交付小业主后由小业主提出的需整改的问题:对42#一8】#楼的门窗、石材尺寸的笑核、检查.5、及时签署工程质量等方面资料。6、继续做好旁站监理工作,并做好旁站监理记录7、经常(及时)进行检查工程施工中安全、质量、进度状况,发现问题及时要求施工单位进行整改,以保证工程顺利进行。8、要求并督促施工单位做好临时用电及安全防护工作。9、施工过程侬好各项监理工作,发现问题及时提出解决,做到事前控制。10,继续做好各方的组织协调工作。11.继续督促施工单位完善侦量控制体系,使工程旗量在事前能得到有效的控制。
