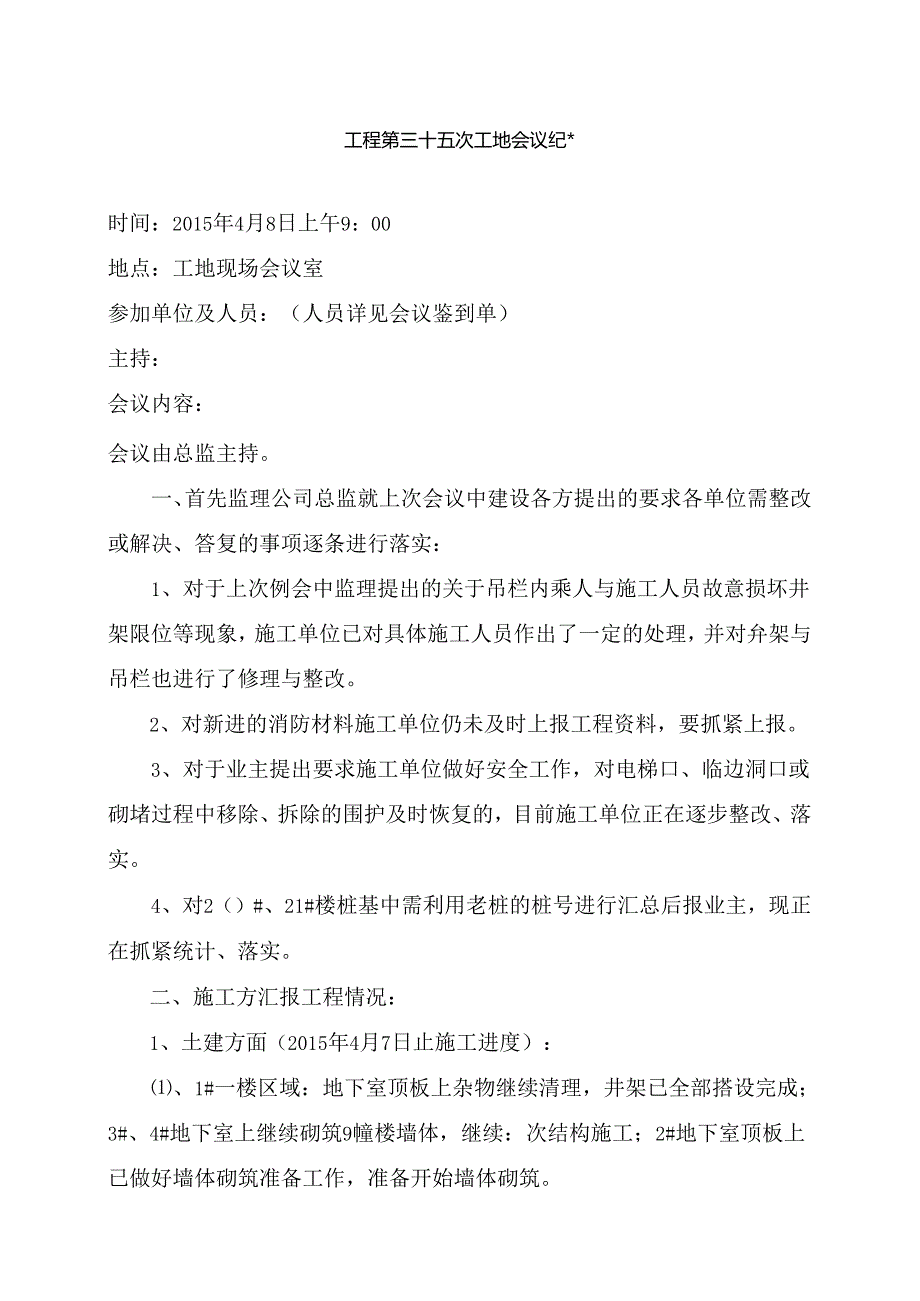

1、工程第三十五次工地会议纪*时间:2015年4月8日上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司总监就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、对于上次例会中监理提出的关于吊栏内乘人与施工人员故意损坏井架限位等现象,施工单位已对具体施工人员作出了一定的处理,并对弁架与吊栏也进行了修理与整改。2、对新进的消防材料施工单位仍未及时上报工程资料,要抓紧上报。3、对于业主提出要求施工单位做好安全工作,对电梯口、临边洞口或砌堵过程中移除、拆除的围护及时恢复的,目前施工单位正在逐步整改、落实。4、对2

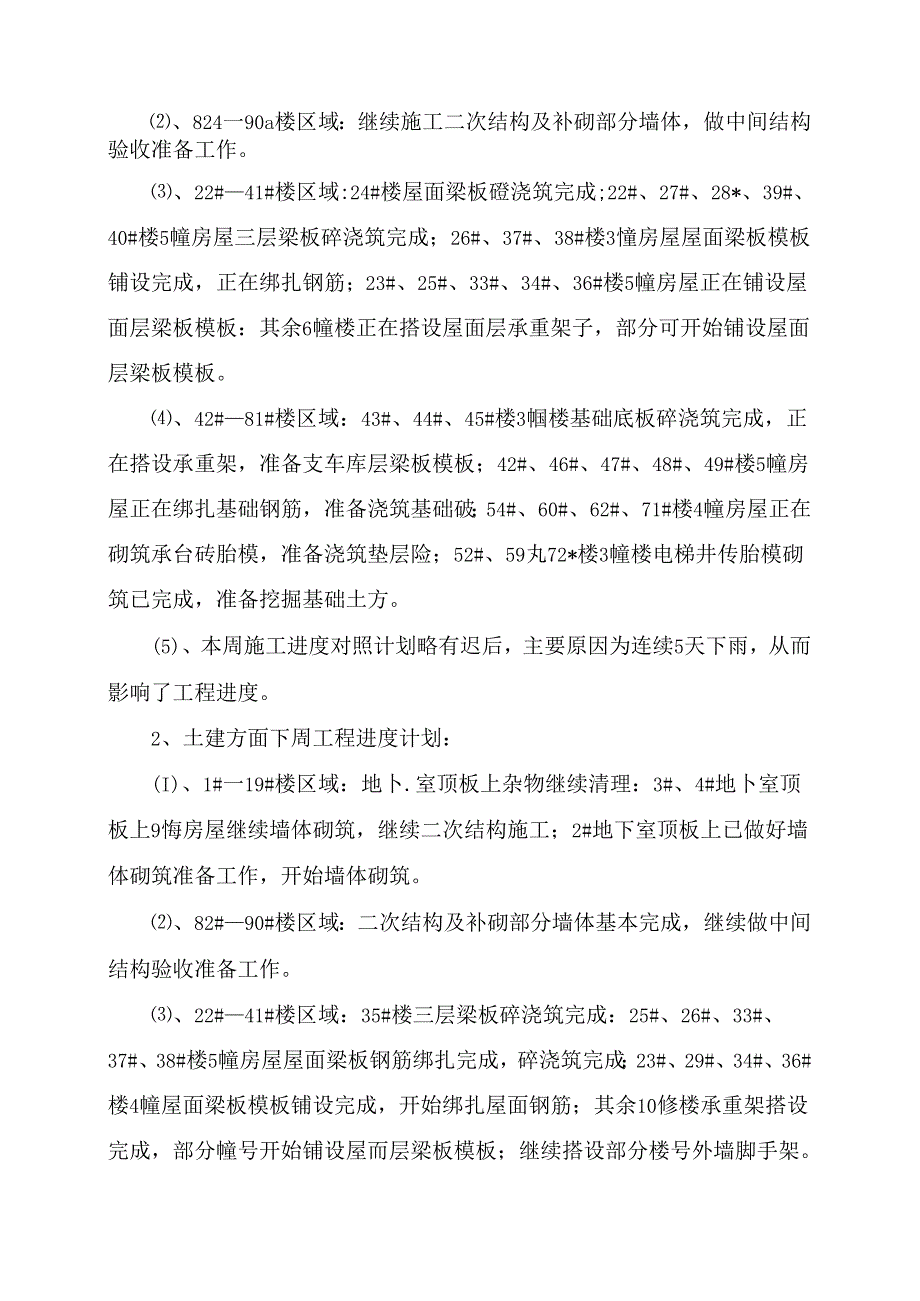

2、()#、21#楼桩基中需利用老桩的桩号进行汇总后报业主,现正在抓紧统计、落实。二、施工方汇报工程情况:1、土建方面(2015年4月7日止施工进度):、1#一楼区域:地下室顶板上杂物继续清理,井架已全部搭设完成;3#、4#地下室上继续砌筑9幢楼墙体,继续:次结构施工;2#地下室顶板上已做好墙体砌筑准备工作,准备开始墙体砌筑。、824一90a楼区域:继续施工二次结构及补砌部分墙体,做中间结构验收准备工作。、22#41#楼区域:24#楼屋面梁板磴浇筑完成;22#、27#、28*、39#、40#楼5幢房屋三层梁板碎浇筑完成;26#、37#、38#楼3憧房屋屋面梁板模板铺设完成,正在绑扎钢筋;23#、2

3、5#、33#、34#、36#楼5幢房屋正在铺设屋面层梁板模板:其余6幢楼正在搭设屋面层承重架子,部分可开始铺设屋面层梁板模板。、42#81#楼区域:43#、44#、45#楼3帼楼基础底板碎浇筑完成,正在搭设承重架,准备支车库层梁板模板;42#、46#、47#、48#、49#楼5幢房屋正在绑扎基础钢筋,准备浇筑基础破;54#、60#、62#、71#楼4幢房屋正在砌筑承台砖胎模,准备浇筑垫层险;52#、59丸72*楼3幢楼电梯井传胎模砌筑已完成,准备挖掘基础土方。(5)、本周施工进度对照计划略有迟后,主要原因为连续5天下雨,从而影响了工程进度。2、土建方面下周工程进度计划:(I)、1#一19#楼区

4、域:地卜.室顶板上杂物继续清理:3#、4#地卜室顶板上9悔房屋继续墙体砌筑,继续二次结构施工;2#地下室顶板上已做好墙体砌筑准备工作,开始墙体砌筑。、82#90#楼区域:二次结构及补砌部分墙体基本完成,继续做中间结构验收准备工作。、22#41#楼区域:35#楼三层梁板碎浇筑完成:25#、26#、33#、37#、38#楼5幢房屋屋面梁板钢筋绑扎完成,碎浇筑完成;23#、29#、34#、36#楼4幢屋面梁板模板铺设完成,开始绑扎屋面钢筋;其余10修楼承重架搭设完成,部分幢号开始铺设屋而层梁板模板;继续搭设部分楼号外墙脚手架。、42#81#楼区域:43#、44#、45#楼3幢房屋承重架搭设完成,开始

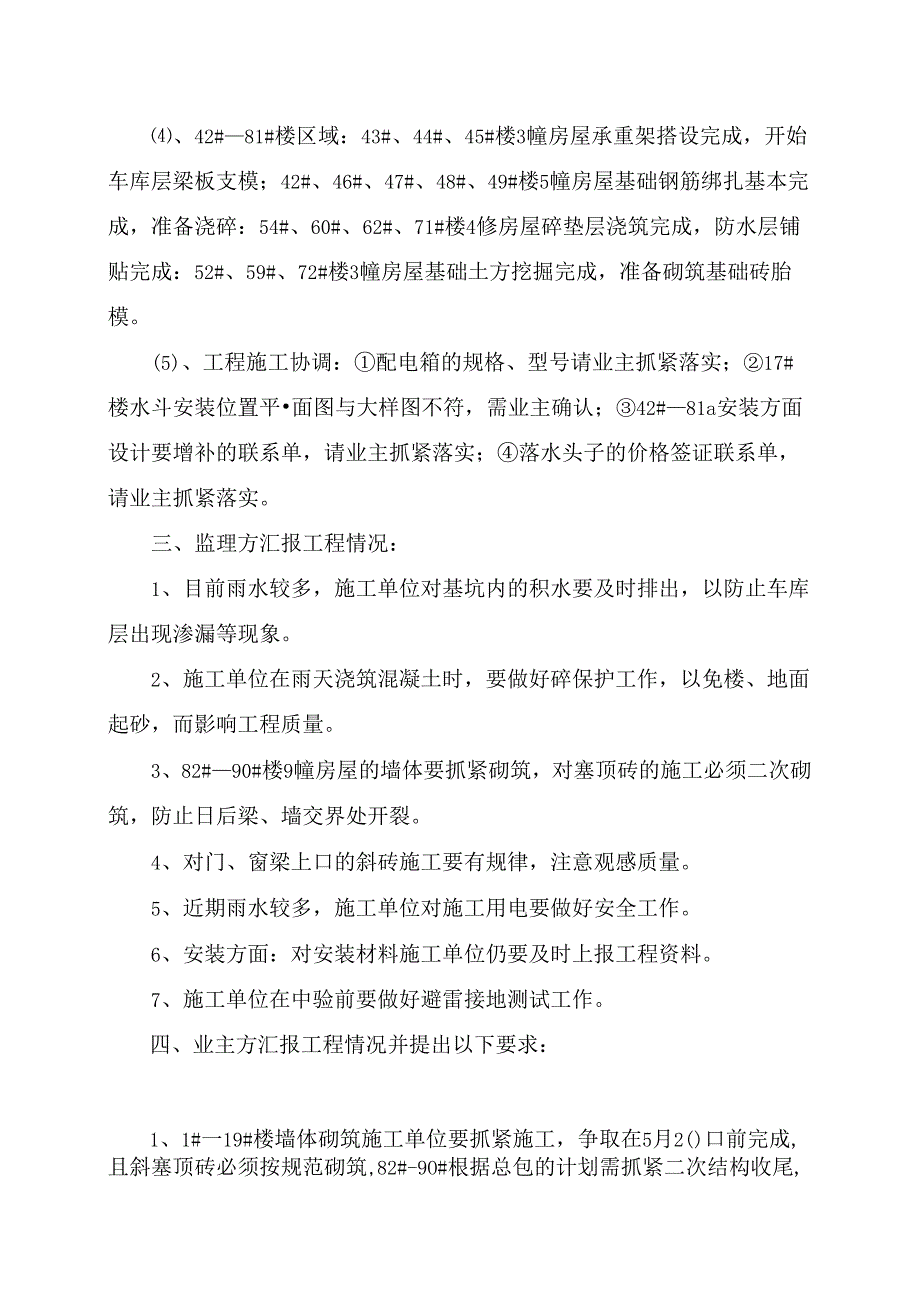

5、车库层梁板支模;42#、46#、47#、48#、49#楼5幢房屋基础钢筋绑扎基本完成,准备浇碎:54#、60#、62#、71#楼4修房屋碎垫层浇筑完成,防水层铺贴完成:52#、59#、72#楼3幢房屋基础土方挖掘完成,准备砌筑基础砖胎模。(5)、工程施工协调:配电箱的规格、型号请业主抓紧落实;17#楼水斗安装位置平面图与大样图不符,需业主确认;42#81a安装方面设计要增补的联系单,请业主抓紧落实;落水头子的价格签证联系单,请业主抓紧落实。三、监理方汇报工程情况:1、目前雨水较多,施工单位对基坑内的积水要及时排出,以防止车库层出现渗漏等现象。2、施工单位在雨天浇筑混凝土时,要做好碎保护工作,以

6、免楼、地面起砂,而影响工程质量。3、82#90#楼9幢房屋的墙体要抓紧砌筑,对塞顶砖的施工必须二次砌筑,防止日后梁、墙交界处开裂。4、对门、窗梁上口的斜砖施工要有规律,注意观感质量。5、近期雨水较多,施工单位对施工用电要做好安全工作。6、安装方面:对安装材料施工单位仍要及时上报工程资料。7、施工单位在中验前要做好避雷接地测试工作。四、业主方汇报工程情况并提出以下要求:1、1#一19#楼墙体砌筑施工单位要抓紧施工,争取在5月2()口前完成,且斜塞顶砖必须按规范砌筑,82#-9O#根据总包的计划需抓紧二次结构收尾,确保在4月中旬能进行中间结构验收。2、42#81#楼基础调整图将陆续出来,施工单位在

7、施工前要加强核对,以防出现差错。3、桩基施工即将结束,施工单位对有老桩需调整的及时统计、抓紧上报;桩基完成后,做好泥浆池的清除工作,同时做好桩基资料,保证资料完整。4、因近期雨天较多,局部外架位置出现积水,施工单位需及时抽水并做好现场检查,防止因雨水浸泡出现沉降导致立杆悬空等安全隐患。5、22#-41#区域主体已陆续结顶,楼层内出入人员较多,后续外架安全网,出入口防护棚、警示标志等相应安全设施需跟进到位。6、安装方面:工程中预埋配电箱进、出管净距较小,施工单位施工时要按规定进行合理排布。7、施工单位的消防管规格、尺寸必须严格按图进货、及时报验。8、避雷针先按规范要求施工,太阳能处按防雷办意见书暂不考虑。9、82#90#楼区域有安装未到位的管线,需及时调整到位,对留置过长的管子,要及时进行切割处理。10、防雷测试要及时做好。11、施工单位要抓紧做好各种测或、及分户验收工作,整理好中验资料准备工作,以保证中验能按期进行。工程项目监理部整理,O五年四月八日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
