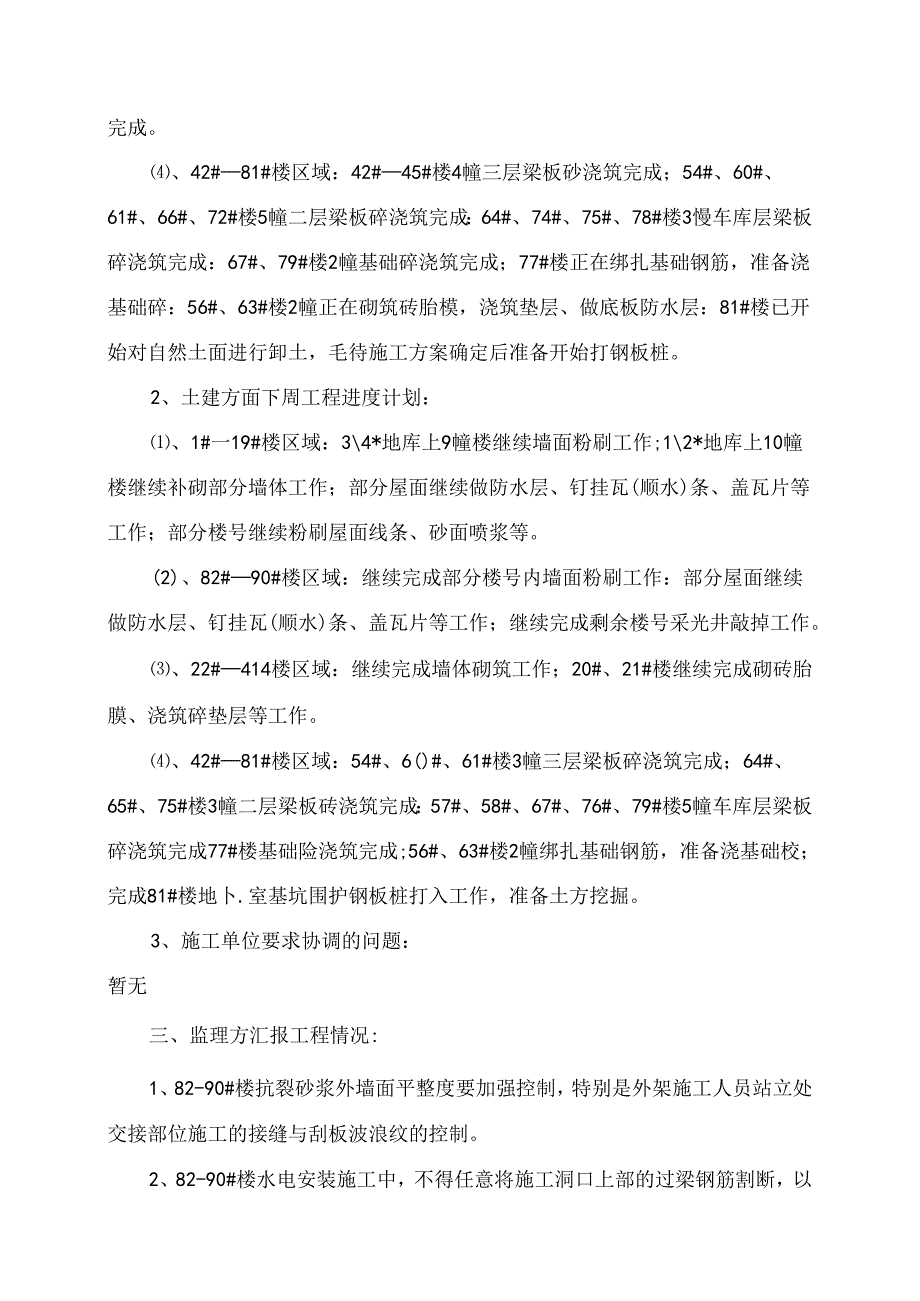

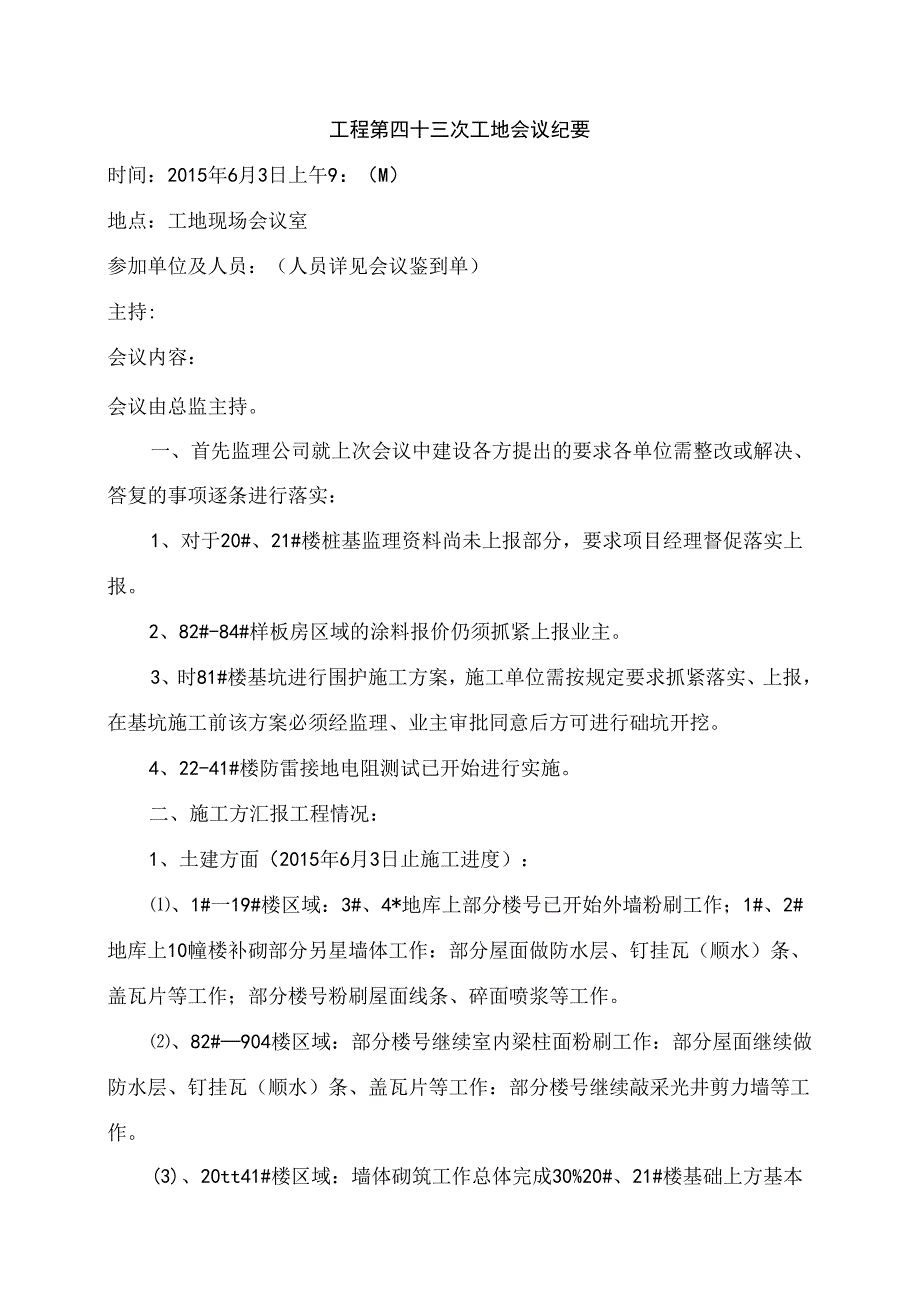

1、工程第四十三次工地会议纪要时间:2015年6月3日上午9:(M)地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、对于20#、21#楼桩基监理资料尚未上报部分,要求项目经理督促落实上报。2、82#-84#样板房区域的涂料报价仍须抓紧上报业主。3、时81#楼基坑进行围护施工方案,施工单位需按规定要求抓紧落实、上报,在基坑施工前该方案必须经监理、业主审批同意后方可进行础坑开挖。4、22-41#楼防雷接地电阻测试已开始进行实施。二、施工方汇报工程情况:1、土建方面(2

2、015年6月3日止施工进度):、1#一19#楼区域:3#、4*地库上部分楼号已开始外墙粉刷工作;1#、2#地库上10幢楼补砌部分另星墙体工作:部分屋面做防水层、钉挂瓦(顺水)条、盖瓦片等工作;部分楼号粉刷屋面线条、碎面喷浆等工作。、82#904楼区域:部分楼号继续室内梁柱面粉刷工作:部分屋面继续做防水层、钉挂瓦(顺水)条、盖瓦片等工作:部分楼号继续敲采光井剪力墙等工作。(3)、20tt41#楼区域:墙体砌筑工作总体完成30%20#、21#楼基础上方基本完成。、42#81#楼区域:42#45#楼4幢三层梁板砂浇筑完成;54#、60#、61#、66#、72#楼5幢二层梁板碎浇筑完成:64#、74#

3、、75#、78#楼3慢车库层梁板碎浇筑完成:67#、79#楼2幢基础碎浇筑完成;77#楼正在绑扎基础钢筋,准备浇基础碎:56#、63#楼2幢正在砌筑砖胎模,浇筑垫层、做底板防水层:81#楼已开始对自然土面进行卸土,毛待施工方案确定后准备开始打钢板桩。2、土建方面下周工程进度计划:、1#一19#楼区域:34*地库上9幢楼继续墙面粉刷工作;12*地库上10幢楼继续补砌部分墙体工作;部分屋面继续做防水层、钉挂瓦(顺水)条、盖瓦片等工作;部分楼号继续粉刷屋面线条、砂面喷浆等。(2)、82#90#楼区域:继续完成部分楼号内墙面粉刷工作:部分屋面继续做防水层、钉挂瓦(顺水)条、盖瓦片等工作;继续完成剩余楼

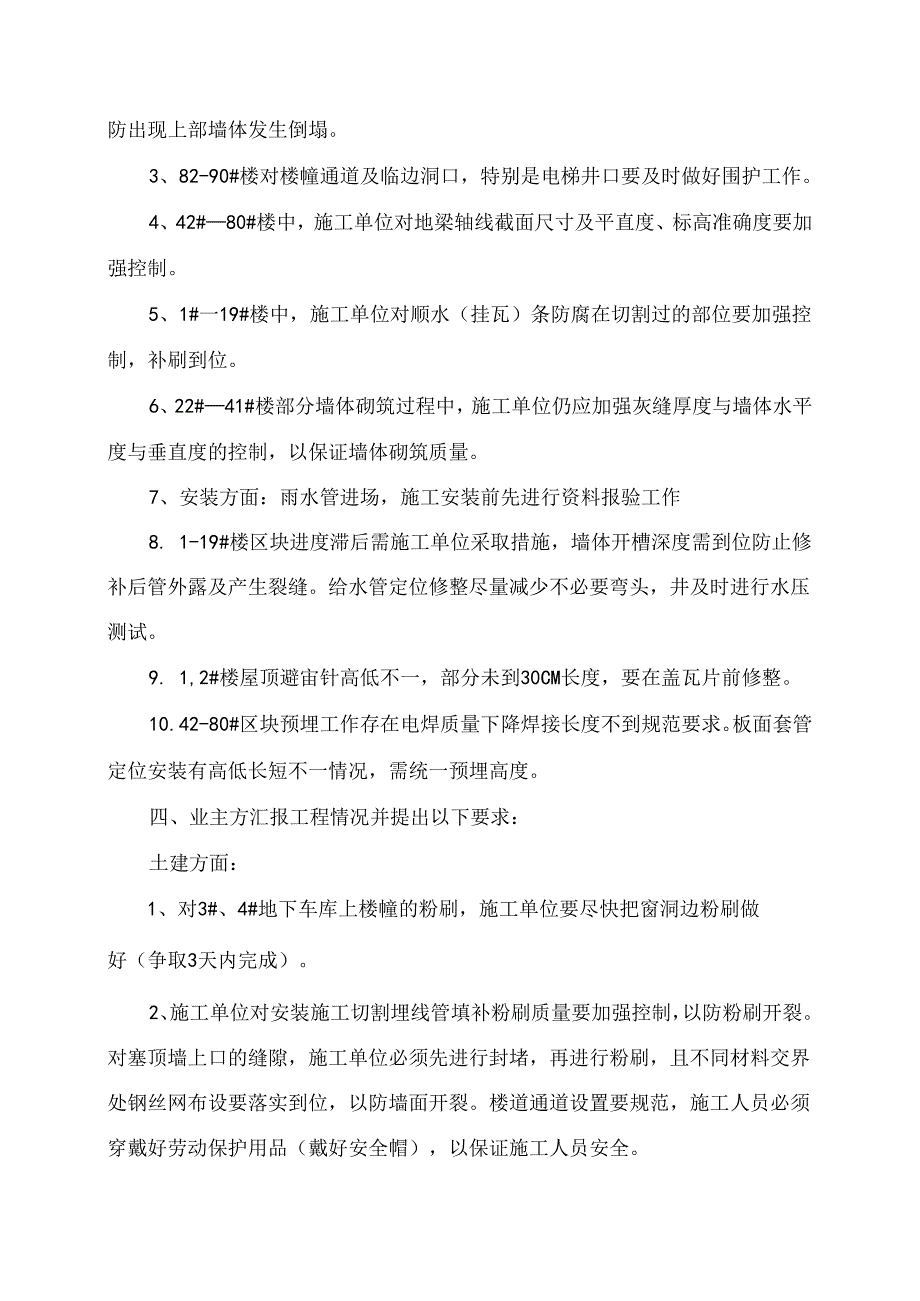

4、号采光井敲掉工作。、22#414楼区域:继续完成墙体砌筑工作;20#、21#楼继续完成砌砖胎膜、浇筑碎垫层等工作。、42#81#楼区域:54#、6()#、61#楼3幢三层梁板碎浇筑完成;64#、65#、75#楼3幢二层梁板砖浇筑完成:57#、58#、67#、76#、79#楼5幢车库层梁板碎浇筑完成77#楼基础险浇筑完成;56#、63#楼2幢绑扎基础钢筋,准备浇基础校;完成81#楼地卜.室基坑围护钢板桩打入工作,准备土方挖掘。3、施工单位要求协调的问题:暂无三、监理方汇报工程情况:1、82-90#楼抗裂砂浆外墙面平整度要加强控制,特别是外架施工人员站立处交接部位施工的接缝与刮板波浪纹的控制。2、

5、82-90#楼水电安装施工中,不得任意将施工洞口上部的过梁钢筋割断,以防出现上部墙体发生倒塌。3、82-90#楼对楼幢通道及临边洞口,特别是电梯井口要及时做好围护工作。4、42#80#楼中,施工单位对地梁轴线截面尺寸及平直度、标高准确度要加强控制。5、1#一19#楼中,施工单位对顺水(挂瓦)条防腐在切割过的部位要加强控制,补刷到位。6、22#41#楼部分墙体砌筑过程中,施工单位仍应加强灰缝厚度与墙体水平度与垂直度的控制,以保证墙体砌筑质量。7、安装方面:雨水管进场,施工安装前先进行资料报验工作8. 1-19#楼区块进度滞后需施工单位采取措施,墙体开槽深度需到位防止修补后管外露及产生裂缝。给水管

6、定位修整尽量减少不必要弯头,井及时进行水压测试。9. 1,2#楼屋顶避宙针高低不一,部分未到30CM长度,要在盖瓦片前修整。10.42-80#区块预埋工作存在电焊质量下降焊接长度不到规范要求。板面套管定位安装有高低长短不一情况,需统一预埋高度。四、业主方汇报工程情况并提出以下要求:土建方面:1、对3#、4#地下车库上楼幢的粉刷,施工单位要尽快把窗洞边粉刷做好(争取3天内完成)。2、施工单位对安装施工切割埋线管填补粉刷质量要加强控制,以防粉刷开裂。对塞顶墙上口的缝隙,施工单位必须先进行封堵,再进行粉刷,且不同材料交界处钢丝网布设要落实到位,以防墙面开裂。楼道通道设置要规范,施工人员必须穿戴好劳动

7、保护用品(戴好安全帽),以保证施工人员安全。3、82#84#楼局部线条按图纸进行施工,工作面要及时进行收尾,82#楼要求先把顶棚肮子做好,以保证后续工序能及时跟上。82#屋面脊瓦座浆安装时,要加强脊瓦下口平瓦的平直度,并注意控制瓦片的成品保护工作。83#、84#楼采光井梁结构施工及时落实,防止雨天地下室积水。4、施工单位对81#、20#、21#楼土方开挖后对桩基的动测及规划验收线尽量统一安排。5、22#41#楼的墙体砌筑,施工单位仍要加快进度,对后续变更的墙体需及时沟通落实,防止二次返工。6、施工单位要加强Fl检Fl查工作,把好质量关。根据施工单位提出的部分犍口做法,83#楼按联系单施工,其余

8、各憧待83#楼效果出来后再定。采光井凿除后旁边的墙体按联系单卷材防水做到位。83#楼电梯井要及时清理、检查渗漏水现象,并做好围护工作,并对83#楼在20日前做好清理工作。7、对上次例会中提出的82#楼南面泥浆池施工单位清理不彻底,要求重新清理后,并用符合要求的十.进行回填,以保证场外(绿化、景观)工程顺利进行。8、安装方面:83#楼东面户电梯弁需总包单位进行清理检查有无渗漏情况,本月20号前完成以保证后期电梯安装进场。9. 1#楼样板房水电安装工作争取在本周完成,班组施工时多于土建方面进行沟通。10. 各楼号计量箱安装好封堵前通知监理单位检查。11. 雨水头子安装预埋注意坡度控制12. 85-87#楼一层排水横管抓紧时间安装。82-90#;楼排水管争取本周全部安装完成,并及时按规范进行水压试验.13. 82-84穿线准备开始,所用材料及时进行抽样复试。14. 22*40#楼给水管安装矫正需精确到位减少弯头保证美观,并及时修补封堵。15. 板面管线预埋施工后,检查管口位置垂直度,做好矫正绑定。工程项目监理部整理二。一五年六月三日

展开阅读全文
