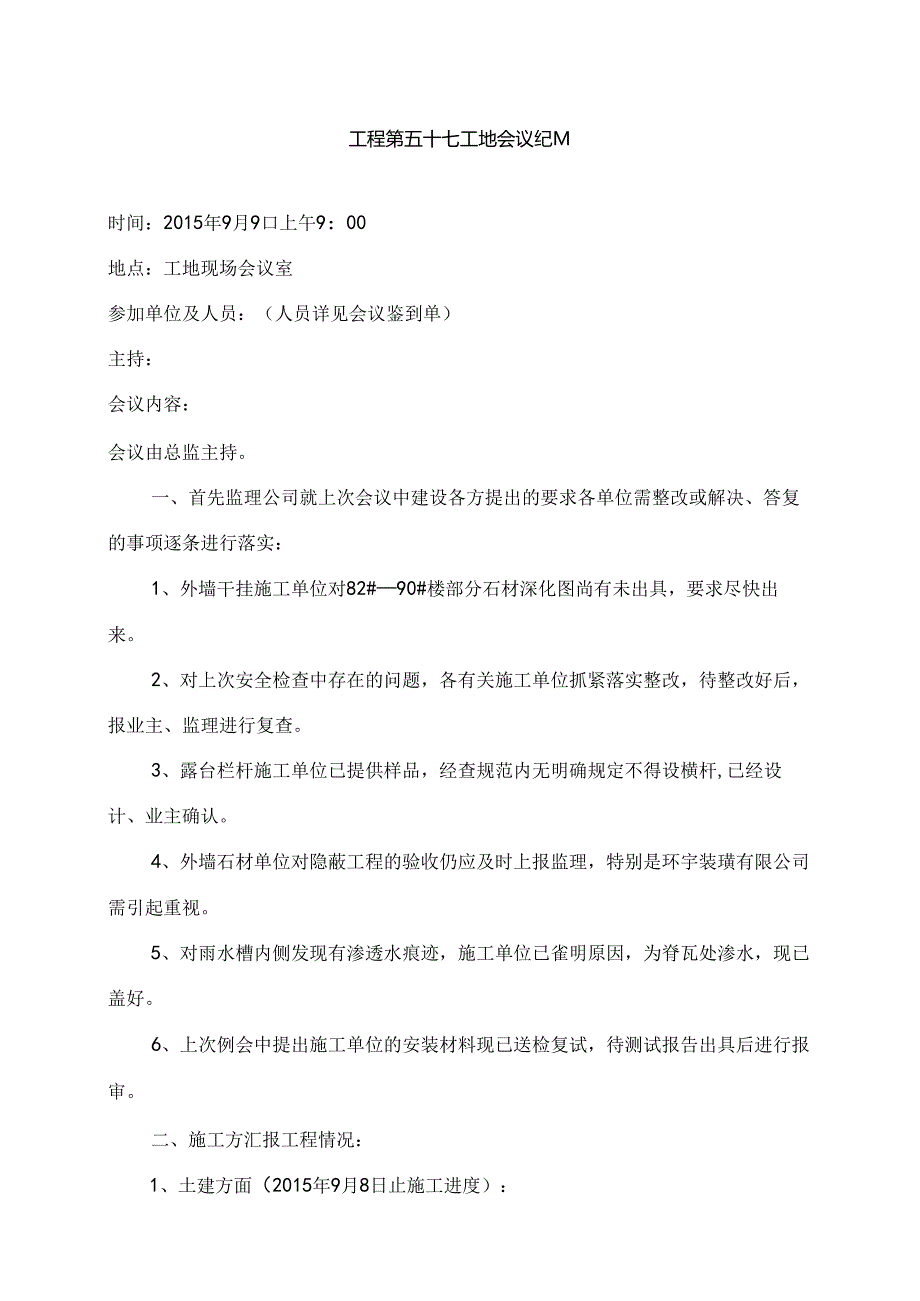

1、工程第五十七工地会议纪M时间:2015年9月9口上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、外墙干挂施工单位对82#90#楼部分石材深化图尚有未出具,要求尽快出来。2、对上次安全检查中存在的问题,各有关施工单位抓紧落实整改,待整改好后,报业主、监理进行复查。3、露台栏杆施工单位已提供样品,经查规范内无明确规定不得设横杆,已经设计、业主确认。4、外墙石材单位对隐蔽工程的验收仍应及时上报监理,特别是环宇装璜有限公司需引起重视。5、对雨水槽内侧发现有

2、渗透水痕迹,施工单位已雀明原因,为脊瓦处渗水,现已盖好。6、上次例会中提出施工单位的安装材料现已送检复试,待测试报告出具后进行报审。二、施工方汇报工程情况:1、土建方面(2015年9月8日止施工进度):、1#一19楼区域:4#地库上:部分楼号的上排外架已拆除开始做二排屋面的防水及瓦片铺盖工作;4憧楼外墙GRC装饰块安装已完成;外墙花岗岩继续安装骨架及挂花岗岩石板;5幢楼的室内楼梯栏杆安装已完成;4横楼的外墙继续补刮墙面腻子弹设仿而砖分格线及喷刷部分面漆等工作。3#地库上:部分楼号的上排外架已拆除开始做二排屋面的防水及瓦片铺茂工作:外墙花岗岩继续安装骨架及挂花岗岩石板:外墙面继续刮刷腻子,刷部分
3、底漆及弹设面砖分格线等工作;外墙GRC装饰块继续安装1#地库上:部分楼号外墙继续GRC装饰块安装;外墙面花岗岩继续安装骨架及挂板:四栋楼室内楼梯踏步粉刷完成:4幢楼维续室内天棚刮白:四株楼继续外墙涂料刮刷腻子弹设仿面砖分格线及喷刷部分面漆等工作2#地库上:5#楼室内墙面及外墙面粉刷已全部完成;外墙面花岗岩维续安装骨架;6懂楼室内天棚继续刮白;6幢楼的外墙面继续刮刷墙面肮子4个地下车库内;3#4#地下室内垃圾清理完成;继续粉刷4#地下室室内塔面;3#4#地下室内继续刮刷天棚腻子;1#2#地下室内继续垃圾清理、82#90#楼区域:继续完善室内另星粉刷等工作:外墙花岗岩继续安装骨架及岩石板;外墙涂料
4、继续刮刷腻子,喷刷部分面漆等工作;维续安装外墙面GRC装饰块工作;配合各种施工;配合业主82-8件楼场外工作。(3)、20#41#楼区域:继续5栋楼的内墙面粉刷:维续铺盖部分楼号的屋面剩余瓦片工作:外墙花岗岩继续安装骨架及挂板:继续外墙面刮刷腻子;继续刮刷部分楼号天棚腻子;21#楼三层梁板校浇筑完成;继续砌筑部分楼号的室内墙体、42#81#楼区域:57#、58#、67#、784楼的屋面梁板碎浇筑完成:56#、77#楼三层梁板旌浇筑完成:12幢楼的屋面挂瓦条已经钉完,准备挂瓦:8幢楼屋面已开始水泥砂浆找平;81#楼钢板桩拔除,土方回填已完成,底层承重架搭设完成,开始支模;继续砌筑部分楼号的墙体工

5、作2、土建方面下周工程进度计划:(1)、1#一19#楼区域:4#地库上:部分楼号的上排外架继续拆除开始做二排屋面的防水及瓦片铺孟工作:继续安装外墙花岗岩骨架挂板:继续安装部分楼号的外墙铝合金窗副框,抓紧窗边粉刷;继续刮刷外墙涂料腻子,刷墙面底漆及贴面砖分格条等工作3#地库上:部分楼号的上排外架继续拆除开始做二排屋面的防水及瓦片铺盖工作:继续部分楼号的GRC装饰块工作:继续安装外增花岗岩骨架及挂板;继续安装16#、17#楼的室内楼梯栏杆:继续安装部分楼号的外墙铝合金窗副框,抓紧窗边粉刷;继续刮刷墙面肮子弹设仿面砖分格线及喷刷部分面漆工作。1#地库上:外墙面继续安装GRC装饰块:外墙面花岗岩继续安
6、装骨架及挂板;继续刮刷4幢楼的外墙腻子弹设仿面砖分格线及喷刷部分面漆工作;继续安装部分楼号的外墙铝合金窗副框,抓紧窗边粉刷;4憧楼室内天棚继续刮臼。2#地库上:外墙面继续安装GRC装饰块;外墙面花岗岩继续安装骨架及挂板;继续刮刷6幢楼的外墙腻子;继续室内天棚刮刷腻子。四个地卜车库:继续清理1#地卜.室内垃圾;4#地卜.室继续粉刷室内墙面;3#、4朴地下室内继续刮刷天棚腻子。、82#90#楼区域:继续完善室内另星粉刷等工作:继续外墙花岗岩骨架挂板;继续刮刷外墙面腻子;刷部分底漆面漆工作:继续安装外墙面GRC装饰块工作:配合各工种施工:配合业主做82-84#楼场外工作。、20*71*楼区域:继续粉
7、刷剩余5栋楼的室内墙面粉刷工作:继续完善屋面瓦片铺盖工作:继续安装外墙花岗岩骨架及挂板:继续刮刷部分楼号外墙腻子及刷底漆等工作:部分楼号室内继续刮刷天棚腻广;214楼屋面层梁板承重架搭设,准备支模完成;继续砌筑部分楼号的室内墙面。、42#81#楼区域:完成部分楼号的楼面(屋面)梁板碎的浇筑工作;继续砌筑部分楼号的墙体工作;81#楼二层梁板支模完成,准备绑扎钢筋:挂瓦条已钉完的屋面开始挂瓦;部分楼号的屋面继续水泥砂浆找平。3、长业总公司要求项目部做好以下工作:、目前工程已进入全面开花施工阶段,各分包单位要做好各自的安全管理工作,只有在保证安全的前提卜再同时抓好质量进度。(2)、现工程进入攻坚阶段
8、,希望建设各方配合总包单位及时保质、保量把样板赶出来,以配合业主的销售计划工作。三、监理方汇报工程情况:1、1#一19#楼外墙GRC安装线条必须顺宜、流畅,对不统一的部位要及时进行整改、修补。2、外墙涂料施工单位要做好对外墙石材成品保护工作,对涂料喷射到板的要及时进行清理。3、外墙石材9#楼施主龙骨与埋板之间的连接在东面的部位未按照图纸中的螺栓连接要求施工,而采用了焊接施工,现要求施工单位及时进行整改,以保证工程质量。4、22#41#楼区域中:副框安装进度需加快,且要逐彼进行依次施工,以便总包方能合理安排施工进度。5、外墙石材安装41#楼东北角垂直度不符要求,且角缝过大,要求施工单位及时进行整
9、改:另外中源幕墙对固定板材的挑件必须按图纸要求进行更换,以保证工程质量。6、26#楼西面剪力墙重新接上去的部分局部钢筋搭接长度不够,要求施工单位进行加固、整改。7、42#81#楼区域中:施工单位在墙体砌筑时,对门边安装门用的实砌九五砖灰缝必须到位,以保证砌筑质量。8、85#90#楼区域中:外墙涂料细部线条的平整度与水平度要加强控制。9,85#90#楼区域中:外墙石材干挂下口保温岩棉板要按要求铺设,对局部漏放的要尽快补上。10、安全上目前立体、交叉施工较多,施工人员必须穿戴好安全帽进行施工、作业。安装方面:Il、42-81#楼区域墙体电箱过梁过短或缺失的尽快更换整改完成。12、施工现场交叉作业较
10、多水电班组人员多有不戴安全帽的需严格落实安全规章制度。13、给水管发现试压有问题的找出所在,打坏的管子抓紧时间进行修补14.水电班组做好各项成品保护工作,排水管,电箱等清理清洁。15、施工用电安全规章制度要严格落实,各施工班组用电设备都不准直接连接在一级电箱。16、1-41#楼排水管基本上都已安装完成,需进行逐栋检查对存在的水平坡度,垂直度控制不够的进行整修。四、业主方汇报工程情况并提出以下要求:土建方面:1、1#楼即将对外开放,总包单位也要抓紧做好对1#楼垃圾清理、楼梯内乳胶漆收尾及土方场地平整等收尾工作;各分包单位抓紧做好各自的收尾工作,以保证1#楼能及时对外开放。2、施工单位在业主确定1
11、#楼对外开放大门位置后抓紧做好施工通道的搭设。3、施工单位对GRC的排版必须按照外立面图要求进行施工,不得擅自进行改动;对该部位的绑带、网格布必须按要求设置到位。4、对副框的安装施工单位要逐憧进行安装:石材与涂料施工单位要减少相互间的污染,加强成品保护工作落实。5、22#41#楼区域中:石材单位要注意水平度与同一平面度的控制,收边要及时跟上。6、21#楼目前上部主体尚在施工,下面已开始砌墙,施工单位必须穿戴好安全帽进行施工,以保证工程安全顺利进行。7、82#90#楼区域中,82#楼即将对外开放,施工单位要抓紧室内清理,对开关、插座盅板有缝的部位要求施工单位抓紧落实整改:另外,对西面阳台栏杆抓紧
12、安装。8、对82#楼破损瓦片施工单位及时进行修补、露台油膏已可施工,施工单位抓紧落实。9、82#90#楼区域中,外墙干挂单位对监理检查出来的问题,施工单位要抓紧落实整改,对查出来的问题不整改而继续擅自施工所产生的一切后果将由施工方承担。9、在工程监理例会中对各分包单位的项目经理必须保证每半个月到位一次以上,以保证各施工单位的项目经理能掌握现场施工情况,保证工程的顺利进行。10、各分包单位的施工进度都必须按照合同要求进行安排,所有施工用电、水必须统一服从总包方管理,汇报材料必须细化,明确下周的工程量(有工程量的百分率)。11、建设各方目前要目标一致,共同努力,做好展示区的收尾工作,以配合好业主销售工作。安装方面:12、82-84#楼开关面板等处与粉刷涂料有缝隙的要及时修补13、3#4#地下室各安装工作需要抓紧时间开始:1-19#楼雨水槽安装抓紧。14、82-83#楼处与镜中路连接的一段做好路面接驳混凝土浇筑。15、墙体给水管破损更换具体操作需要做好与石材干挂单位的协商协调。16、雨水槽安装有些接口处缝隙过大影响美观需要注意细节改正。17、22-41#楼部分需要恢复的采光井浇筑前做好水电需要的留洞套管18、抓紧做好82-90#楼区域配电箱清理穿线,涂好接地连接的防锈漆19、27-30#楼抓紧在石材干挂安装前进行水压测试,同时需要粉刷及时完成。工程项目监理部整理二。一五年九月九日
