《[监理资料]工程第076次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第076次工地会议纪要.docx(2页珍藏版)》请在第壹文秘上搜索。

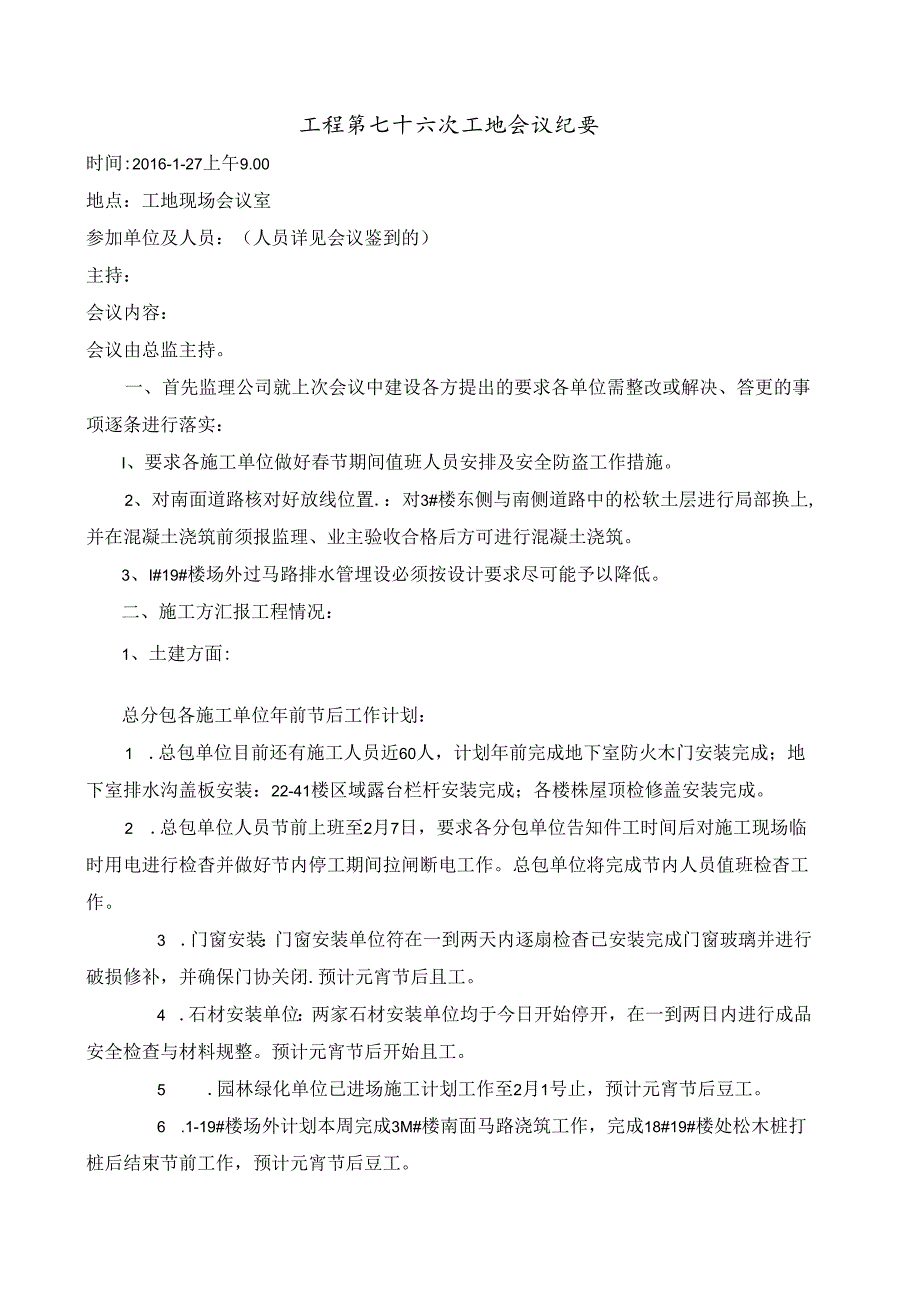

1、工程第七十六次工地会议纪要时间:2016-1-27上午9.00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到的)主持:会议内容:会议由总监主持。一、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答更的事项逐条进行落实:I、要求各施工单位做好春节期间值班人员安排及安全防盗工作措施。2、对南面道路核对好放线位置.:对3#楼东侧与南侧道路中的松软土层进行局部换上,并在混凝土浇筑前须报监理、业主验收合格后方可进行混凝土浇筑。3、I#19#楼场外过马路排水管埋设必须按设计要求尽可能予以降低。二、施工方汇报工程情况:1、土建方面:总分包各施工单位年前节后工作计划:1 .总包单位目前
2、还有施工人员近60人,计划年前完成地下室防火木门安装完成;地下室排水沟盖板安装:22-41楼区域露台栏杆安装完成;各楼株屋顶检修盖安装完成。2 .总包单位人员节前上班至2月7日,要求各分包单位告知件工时间后对施工现场临时用电进行检杳并做好节内停工期间拉闸断电工作。总包单位将完成节内人员值班检杳工作。3 .门窗安装:门窗安装单位符在一到两天内逐扇检杳已安装完成门窗玻璃并进行破损修补,并确保门协关闭.预计元宵节后且工。4 .石材安装单位:两家石材安装单位均于今日开始停开,在一到两日内进行成品安全检查与材料规整。预计元宵节后开始且工。5 .园林绿化单位已进场施工计划工作至2月1号止,预计元宵节后豆工

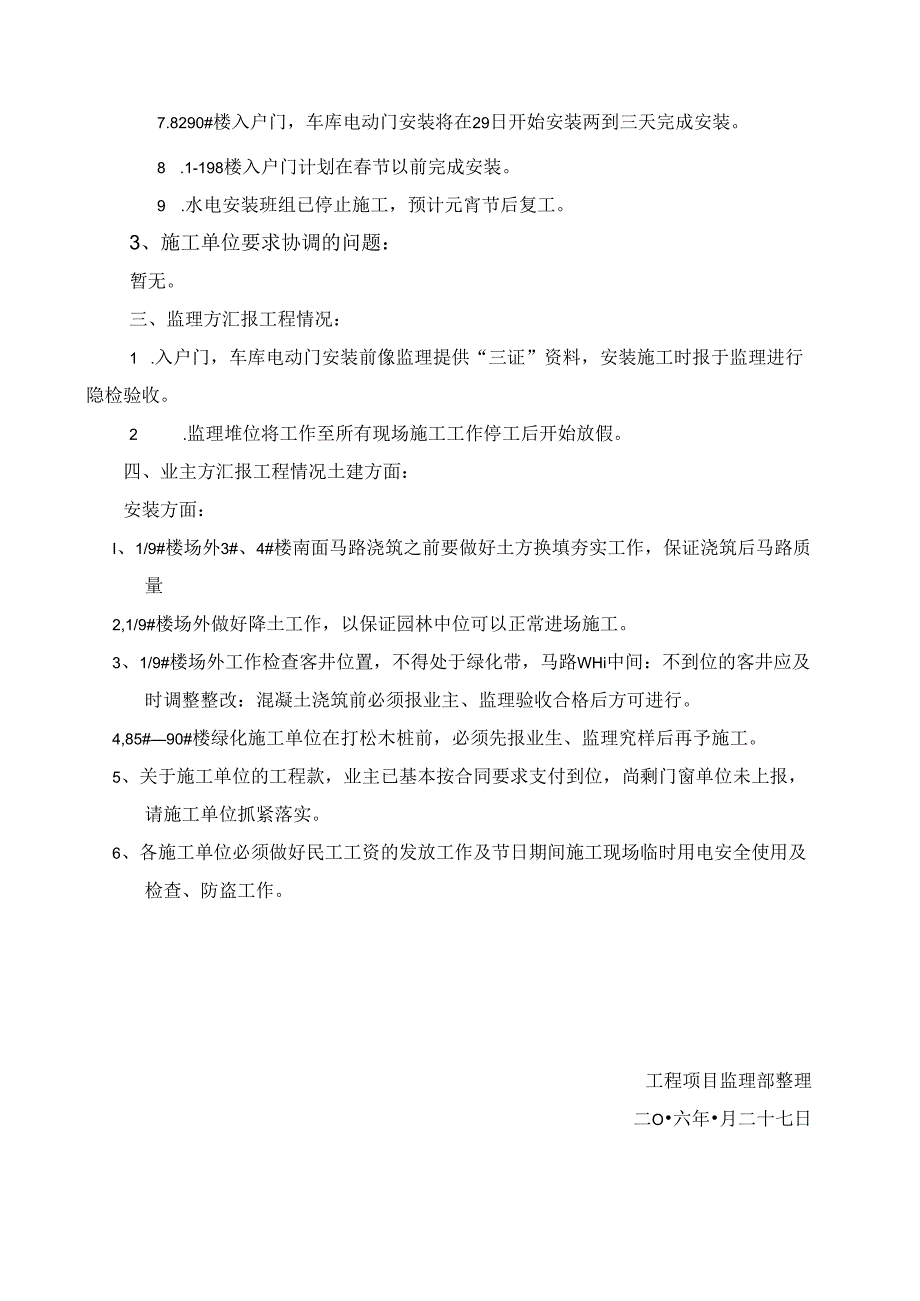

3、。6 .1-19#楼场外计划本周完成3M#楼南面马路浇筑工作,完成18#19#楼处松木桩打桩后结束节前工作,预计元宵节后豆工。7.8290#楼入户门,车库电动门安装将在29日开始安装两到三天完成安装。8 .1-198楼入户门计划在春节以前完成安装。9 .水电安装班组已停止施工,预计元宵节后复工。3、施工单位要求协调的问题:暂无。三、监理方汇报工程情况:1 .入户门,车库电动门安装前像监理提供“三证”资料,安装施工时报于监理进行隐检验收。2 .监理堆位将工作至所有现场施工工作停工后开始放假。四、业主方汇报工程情况土建方面:安装方面:I、1/9#楼场外3#、4#楼南面马路浇筑之前要做好土方换填夯实工作,保证浇筑后马路质量2,1/9#楼场外做好降土工作,以保证园林中位可以正常进场施工。3、1/9#楼场外工作检查客井位置,不得处于绿化带,马路WHi中间:不到位的客井应及时调整整改:混凝土浇筑前必须报业主、监理验收合格后方可进行。4,85#90#楼绿化施工单位在打松木桩前,必须先报业生、监理究样后再予施工。5、关于施工单位的工程款,业主已基本按合同要求支付到位,尚剩门窗单位未上报,请施工单位抓紧落实。6、各施工单位必须做好民工工资的发放工作及节日期间施工现场临时用电安全使用及检查、防盗工作。工程项目监理部整理二O六年月二十七日
