《[监理资料]工程第099次工地会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工程第099次工地会议纪要.docx(4页珍藏版)》请在第壹文秘上搜索。

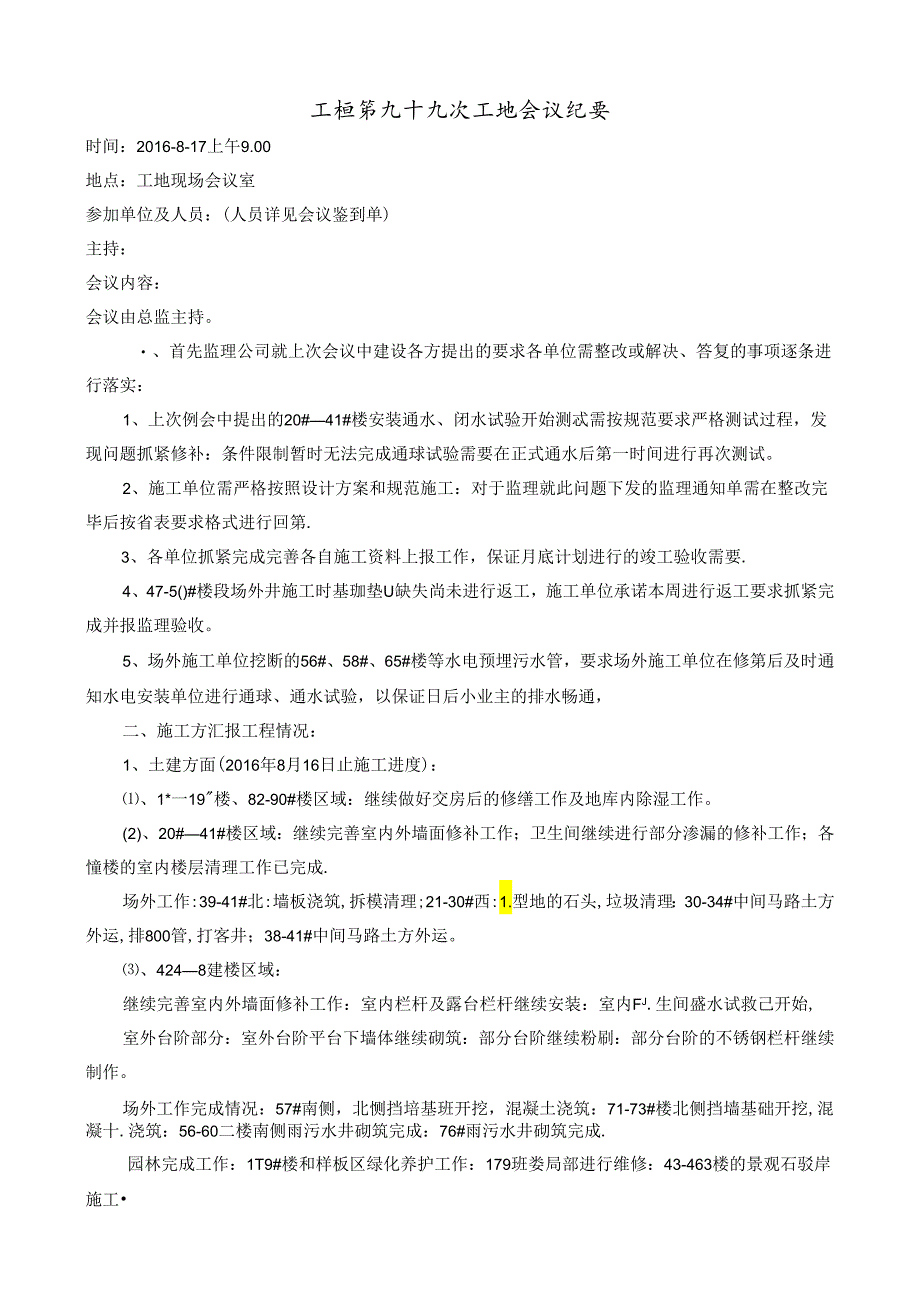

1、工桓笫九十九次工地会议纪要时间:2016-8-17上午9.00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、上次例会中提出的20#41#楼安装通水、闭水试验开始测忒需按规范要求严格测试过程,发现问题抓紧修补:条件限制暂时无法完成通球试验需要在正式通水后第一时间进行再次测试。2、施工单位需严格按照设计方案和规范施工:对于监理就此问题下发的监理通知单需在整改完毕后按省表要求格式进行回第.3、各单位抓紧完成完善各自施工资料上报工作,保证月底计划进行的竣工验收需要.4
2、、47-5()#楼段场外井施工时基珈垫U缺失尚未进行返工,施工单位承诺本周进行返工要求抓紧完成并报监理验收。5、场外施工单位挖断的56#、58#、65#楼等水电预埋污水管,要求场外施工单位在修第后及时通知水电安装单位进行通球、通水试验,以保证日后小业主的排水畅通,二、施工方汇报工程情况:1、土建方面(2016年8月16日止施工进度):、1*一19楼、82-90#楼区域:继续做好交房后的修缮工作及地库内除湿工作。(2)、20#41#楼区域:继续完善室内外墙面修补工作;卫生间继续进行部分渗漏的修补工作;各憧楼的室内楼层清理工作已完成.场外工作:39-41#北:墙板浇筑,拆模清理;21-30#西:1

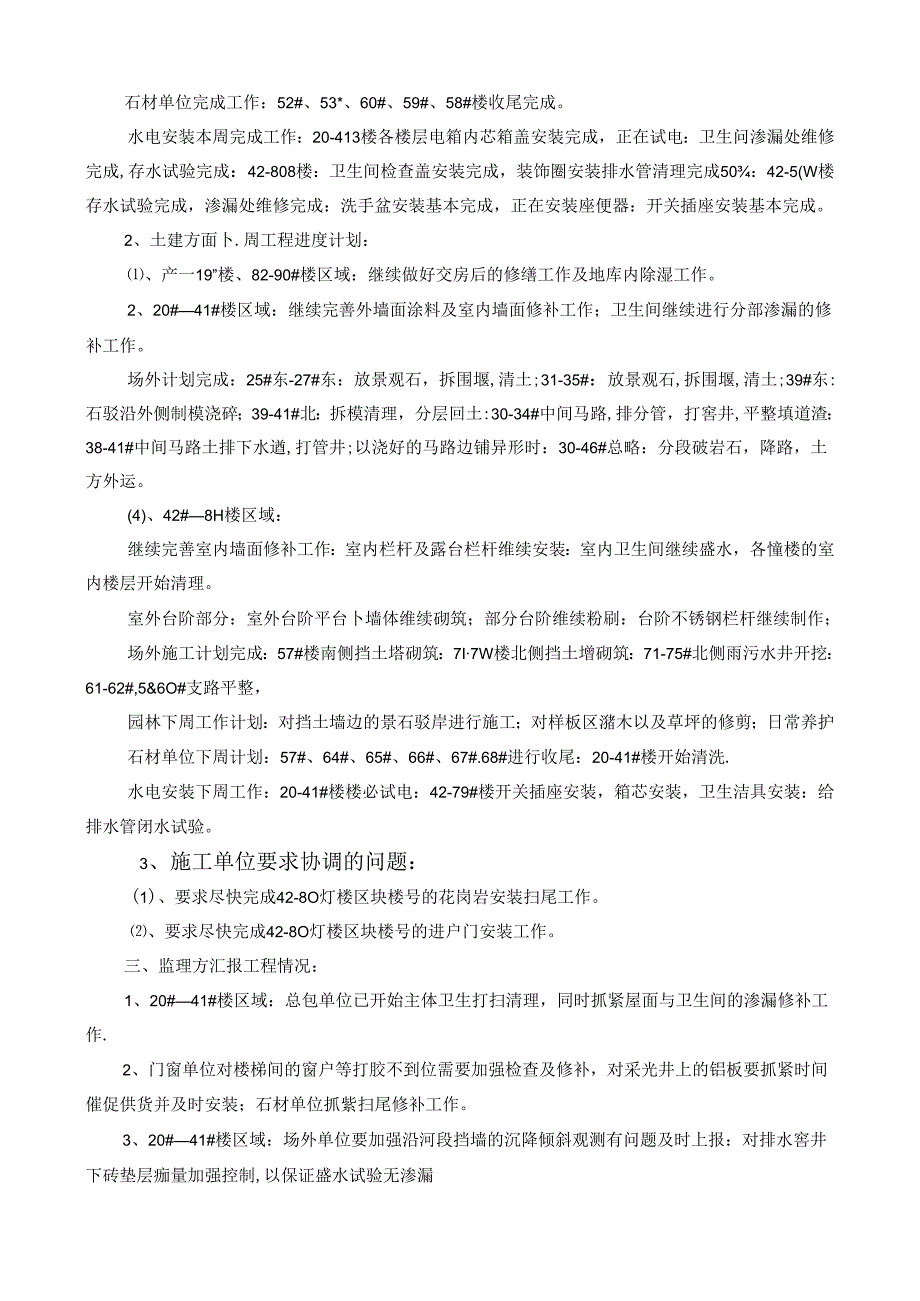

3、.型地的石头,垃圾清理:30-34#中间马路土方外运,排800管,打客井;38-41#中间马路土方外运。、4248建楼区域:继续完善室内外墙面修补工作:室内栏杆及露台栏杆继续安装:室内FJ.生间盛水试救己开始,室外台阶部分:室外台阶平台下墙体继续砌筑:部分台阶继续粉刷:部分台阶的不锈钢栏杆继续制作。场外工作完成情况:57#南侧,北恻挡培基班开挖,混凝土浇筑:71-73#楼北侧挡墙基础开挖,混凝十.浇筑:56-60二楼南侧雨污水井砌筑完成:76#雨污水井砌筑完成.园林完成工作:1T9#楼和样板区绿化养护工作:179班娄局部进行维修:43-463楼的景观石驳岸施工石材单位完成工作:52#、53*、
4、60#、59#、58#楼收尾完成。水电安装本周完成工作:20-413楼各楼层电箱内芯箱盖安装完成,正在试电:卫生问渗漏处维修完成,存水试验完成:42-808楼:卫生间检查盖安装完成,装饰圈安装排水管清理完成50:42-5(W楼存水试验完成,渗漏处维修完成:洗手盆安装基本完成,正在安装座便器:开关插座安装基本完成。2、土建方面卜.周工程进度计划:、产一19”楼、82-90#楼区域:继续做好交房后的修缮工作及地库内除湿工作。2、20#41#楼区域:继续完善外墙面涂料及室内墙面修补工作;卫生间继续进行分部渗漏的修补工作。场外计划完成:25#东-27#东:放景观石,拆围堰,清土;31-35#:放景观石
5、,拆围堰,清土;39#东:石驳沿外侧制模浇碎;39-41#北:拆模清理,分层回土:30-34#中间马路,排分管,打窖井,平整填道渣:38-41#中间马路土排下水遒,打管井;以浇好的马路边铺异形时:30-46#总略:分段破岩石,降路,土方外运。(4)、42#8H楼区域:继续完善室内墙面修补工作:室内栏杆及露台栏杆维续安装:室内卫生间继续盛水,各憧楼的室内楼层开始清理。室外台阶部分:室外台阶平台卜墙体维续砌筑;部分台阶维续粉刷:台阶不锈钢栏杆继续制作;场外施工计划完成:57#楼南侧挡土塔砌筑:7I7W楼北侧挡土增砌筑:71-75#北侧雨污水井开挖:61-62#,5&6O#支路平整,园林下周工作计划

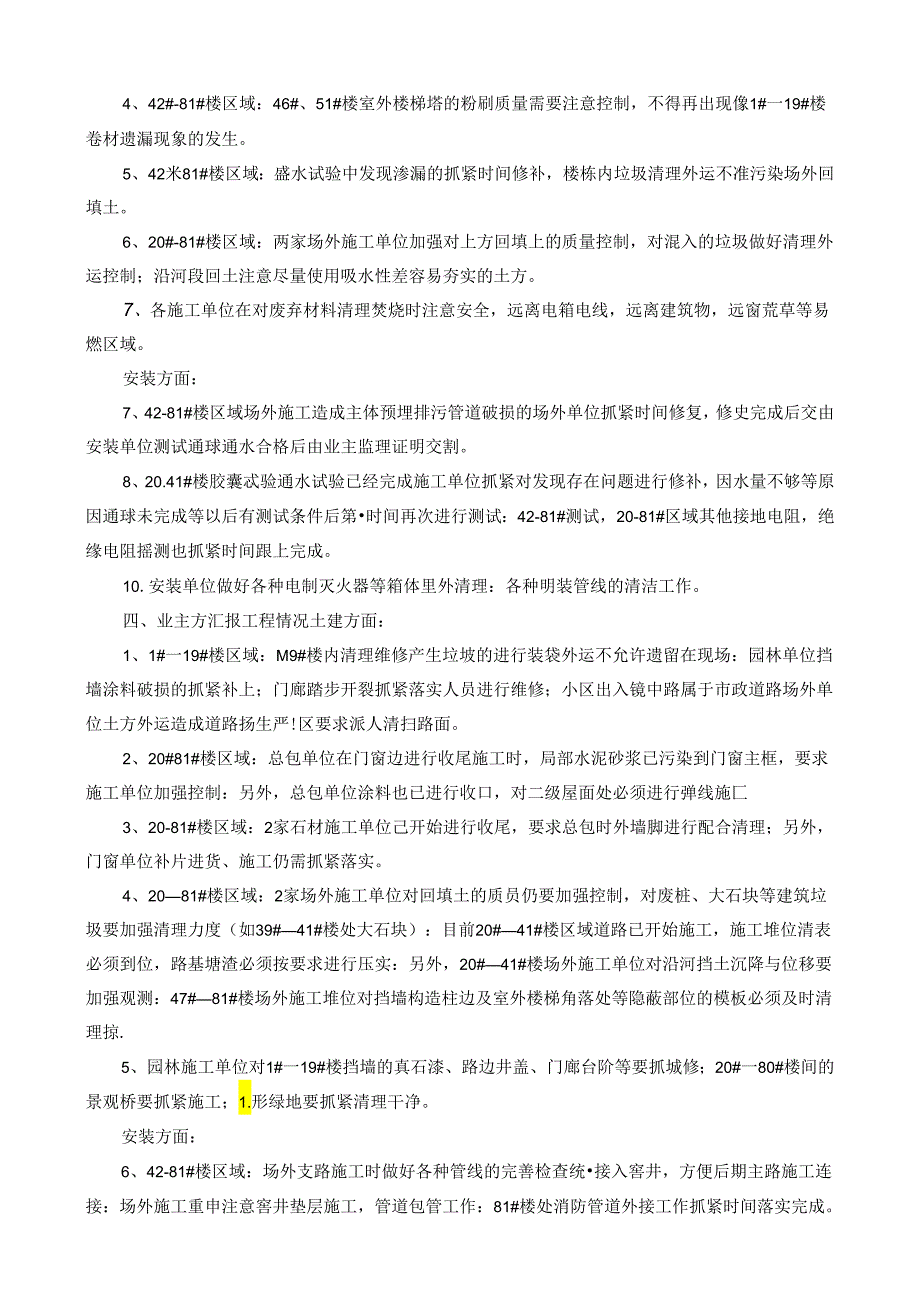

6、:对挡土墙边的景石驳岸进行施工;对样板区潴木以及草坪的修剪;日常养护石材单位下周计划:57#、64#、65#、66#、67#.68#进行收尾:20-41#楼开始清洗.水电安装下周工作:20-41#楼楼必试电:42-79#楼开关插座安装,箱芯安装,卫生洁具安装:给排水管闭水试验。3、施工单位要求协调的问题:(1)、要求尽快完成42-8O灯楼区块楼号的花岗岩安装扫尾工作。、要求尽快完成42-8O灯楼区块楼号的进户门安装工作。三、监理方汇报工程情况:1、20#41#楼区域:总包单位已开始主体卫生打扫清理,同时抓紧屋面与卫生间的渗漏修补工作.2、门窗单位对楼梯间的窗户等打胶不到位需要加强检查及修补,对
7、采光井上的铝板要抓紧时间催促供货并及时安装;石材单位抓紫扫尾修补工作。3、20#41#楼区域:场外单位要加强沿河段挡墙的沉降倾斜观测有问题及时上报:对排水窖井下砖垫层痂量加强控制,以保证盛水试验无渗漏4、42#-81#楼区域:46#、51#楼室外楼梯塔的粉刷质量需要注意控制,不得再出现像1#一19#楼卷材遗漏现象的发生。5、42米81#楼区域:盛水试验中发现渗漏的抓紧时间修补,楼栋内垃圾清理外运不准污染场外回填土。6、20#-81#楼区域:两家场外施工单位加强对上方回填上的质量控制,对混入的垃圾做好清理外运控制;沿河段回土注意尽量使用吸水性差容易夯实的土方。7、各施工单位在对废弃材料清理焚烧时
8、注意安全,远离电箱电线,远离建筑物,远窗荒草等易燃区域。安装方面:7、42-81#楼区域场外施工造成主体预埋排污管道破损的场外单位抓紧时间修复,修史完成后交由安装单位测试通球通水合格后由业主监理证明交割。8、20.41#楼胶囊忒验通水试验已经完成施工单位抓紧对发现存在问题进行修补,因水量不够等原因通球未完成等以后有测试条件后第时间再次进行测试:42-81#测试,20-81#区域其他接地电阻,绝缘电阻摇测也抓紧时间跟上完成。10.安装单位做好各种电制灭火器等箱体里外清理:各种明装管线的清洁工作。四、业主方汇报工程情况土建方面:1、1#一19#楼区域:M9#楼内清理维修产生垃坡的进行装袋外运不允许
9、遗留在现场:园林单位挡墙涂料破损的抓紧补上;门廊踏步开裂抓紧落实人员进行维修;小区出入镜中路属于市政道路场外单位土方外运造成道路扬生严!区要求派人清扫路面。2、20#81#楼区域:总包单位在门窗边进行收尾施工时,局部水泥砂浆已污染到门窗主框,要求施工单位加强控制:另外,总包单位涂料也已进行收口,对二级屋面处必须进行弹线施匚3、20-81#楼区域:2家石材施工单位己开始进行收尾,要求总包时外墙脚进行配合清理;另外,门窗单位补片进货、施工仍需抓紧落实。4、2081#楼区域:2家场外施工单位对回填土的质员仍要加强控制,对废桩、大石块等建筑垃圾要加强清理力度(如39#41#楼处大石块):目前20#41
10、#楼区域道路已开始施工,施工堆位清表必须到位,路基塘渣必须按要求进行压实:另外,20#41#楼场外施工单位对沿河挡土沉降与位移要加强观测:47#81#楼场外施工堆位对挡墙构造柱边及室外楼梯角落处等隐蔽部位的模板必须及时清理掠.5、园林施工单位对1#一19#楼挡墙的真石漆、路边井盖、门廊台阶等要抓城修;20#一80#楼间的景观桥要抓紧施工;1.形绿地要抓紧清理干净。安装方面:6、42-81#楼区域:场外支路施工时做好各种管线的完善检查统接入窖井,方便后期主路施工连接:场外施工重申注意窖井垫层施工,管道包管工作:81#楼处消防管道外接工作抓紧时间落实完成。7、20.41#楼区域:场外马路降土需要全面开展进行施工:已完成马路侧而抓紧攫放:发现场外管道埋设存在错误缺失,施工负贡人员必须加强自检杜绝这种问题的发生。8、20-81#楼区域抓紧时间逐栋检隹屋顶出管,侧墙出管处的渗漏检杳修复。9、施工单位需要加强现场临时用电安全枪在,现场废弃材料焚烧的管控工作,杜绝安全事故发生的可能。工程项目监理部整理二。六年八月十七日
