《[监理资料]监理月报(第01期).docx》由会员分享,可在线阅读,更多相关《[监理资料]监理月报(第01期).docx(6页珍藏版)》请在第壹文秘上搜索。

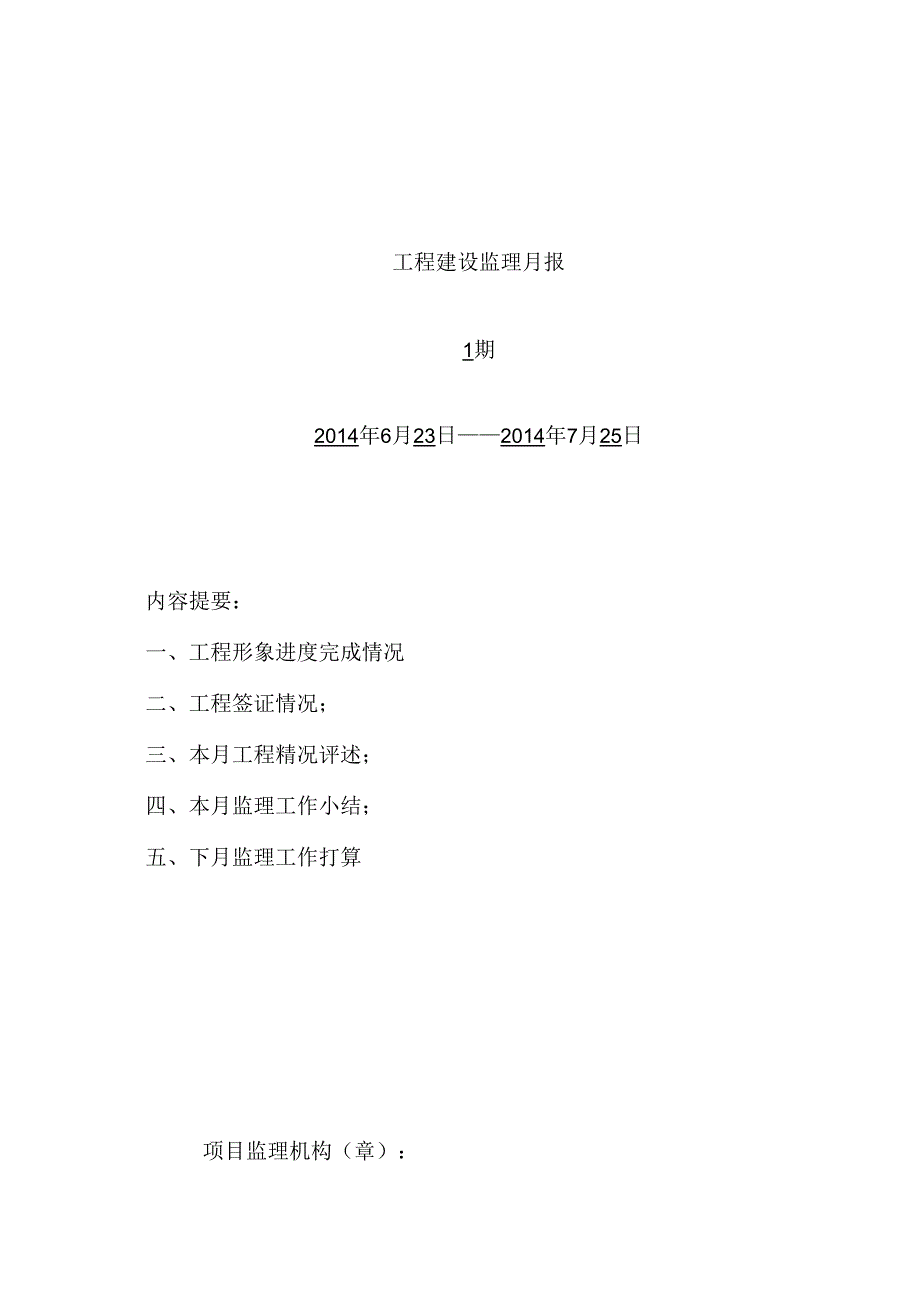

1、工程建设监理月报1期2014年6月23日2014年7月25日内容提要:一、工程形象进度完成情况二、工程签证情况;三、本月工程精况评述;四、本月监理工作小结;五、下月监理工作打算项目监理机构(章):总监理工程师:工程名称设计单位建设单位施工单位计划1#一4#地下车库(1#一19#楼)桩基施工完成,并做好七方开挖的准备工作:82#一90#楼计划完成9怖楼钻孔桩的80%工程依施工。际成实完实际14一4#地下车库(1*-19”楼)的静压枇枇基撼工已完成,3#地下车库正在打图护桩:82#、83#、84#.85#.90#怙孔桩已打完:86#、87#.88#、89#楼四幄正在施J实际进度与计划相比较基本相一
2、段.例会纪要专题报告份内容简要工地监理全会会议纪要6份签证工程质量份内容简要工程报验申请表532份通知指示指令向施工单位发出的份内容简妾1、监理工作联系单/份2、监理工程师通知单1份各种报告施工单位提出的份内容简要1、工程开工报审表13份2、施工组织设计(专项施工方案)报审2份3、承包单位报审表186份4、主要施工机械报审表2份5、承包单位通知单874份6、工程材料/构配件/设备报审表90份7、施工测珏放级报验申请表25份签证工程付款份内容简要工程款支付证书/份本月工程情况评述:1、本月人、机、料动态表工程名称人工I种木工钢筋工混凝土工喷锚工桩机操作工电工其他合计人数7109627968特证人
3、数10主要材料名称单位上月库存本月进场砧本月消耗Ift本月库存量喷mj100KW纲筋T2020混凝土ml915915要设得名称生产厂家规格型号数麻侦制管机静压桩机YZJ3601EYB-MOIGPZ-500I钻孔潴注桩ZKZ-DM)O4砂浆搅拌机3501.3切断机/3电焊机/5塔吊TC6OI2ZJ58I2TCF50I0时焊机/12、质量情况:严格按工程图纸及联系单施工,各道工序均经监理检验合格的基础上进入下道工序施工,有效控制施工质量,且已完工程质量符合设计及规范要求。A对各种原材料进场验收,抽样送试验室更试合格后方准使用。B钻孔桩开钻前对基础轴线、标高进行复核,严格按图施工。C严格控制校配合比
4、、坍落度、运输时间及校浇筑质量。存在的问题有:A施工人员对钻孔桩钢筋焊接要加强控制,以保证钻孔桩的工程质量。B施工单位对管桩质量要加强控制(特别是桩帽的平宜度与管桩对接焊缝的饱满度),以保证管桩对接质量。C严格控制商品税的标号及校坍落度,对照进料单及时抽查。D质量员、安全员须多对施工现场进行安全检查,对已在检查中查出的电箱、电缆、电源三级保护等问题要及时督促、整改落实;施工人员上岗时应穿戴好劳动保护用品(进入施工现场必须戴好安全帽)。3、进度情况:本月实际进度与计划进度比较基本能跟上进度,但仍应加快进度4、资料情况:本工程资料有迟后现象,主要原因施工项目部对资料不够重视,责令施工加大工程资料的
5、管理,做到与施工同步。5安全、文明施工情况:施工现场各临时设施、施工机械、材料能按要求布置。施工临时道路泥土较多,清理不够及时。安全帽配戴不够FI觉,本月无安全事故。本月监理工作小结:1、做好各方的组织协调工作,及时进行监理交底,并按排下月的工作计划。2、施工过程做好各项旁站工作,记好旁站记录。对特殊工种操作人员持证上岗情况进行检查,不合要求者及时清退。3、对进场材料进行严格控制,所有进场材料必须具有质保单,合格证需复试的材料经复试合格后方准使用。4、对工程中出现的问题及时通过口头、监理例会、监理通知单等形式要求施工单位进行整改并督促落实,保证了工程进度顺利进行。5、通过旁站、平行检验等形式控
6、制磴钢筋质量。6、加强隐蔽工程验收工作,发现问题及时向施工方提出,督促施工方改正。7、监督施工安全措施,记好监理日记,做好旁站记录。通过以上各项工作,基本能控制工程质量和进度,但仍须进一步努力。下月监理工作打算:1、做好原材料进场及质保资料检查和验收,并记录2、通过旁站、平行检验等形式控制砖、碎、钢筋质量。3、对基础轴线,标高进行复核检查。4、及时签署工程质量等方面资料。5、维续做好碎(隐蔽)旁站监理工作,并做好旁站监理记录6、经常(及时)进行检查工程施工中安全质量状况。7、督促施工单位对新增加的施工人员进行安全三级教育工作;并监督施工单位做好各项安全防范措施工作。8、施工过程做好各项监理工作,发现问题及时提出解决,做到事前控制。9、继续做好各方的组织协调工作。10、督促施工单位完善质量控制体系,使工程质量在事前能得到有效的控制。
